二、时标网络计划中时间参数判定

二、时标网络计划中时间参数判定相关课程

本视频可免费试听30秒,看完整版请购买课程

二、时标网络计划中时间参数判定考点解析

所属考试:监理工程师
授课老师:江凌俊..
所属科目:目标控制(土木建筑)
考点标签: 运用
所属章节:(进度)第三章工程网络计划技术/第四节双代号时标网络计划/二、时标网络计划中时间参数判定
所属版本:

二、时标网络计划中时间参数判定介绍

二、时标网络计划中时间参数判定【15-171921-24★★★

(一)关键线路和计算工期的判定

关键线路

从网络计划的终点节点开始,逆着箭线方向,凡自始至终不出现波形线的线路即为关键线路。

计算工期

应等于终点节点所对应的时标值与起点节点所对应的时标值之差

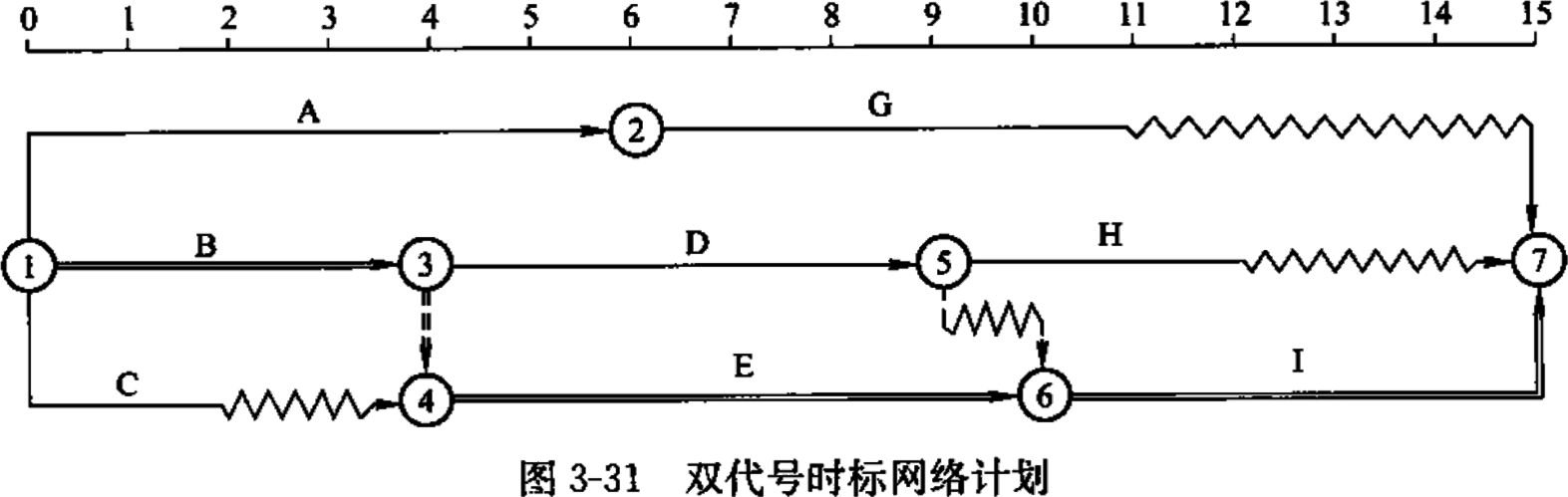

2026020513005961931821_双代号时标网络计划

(三)工作六个时间参数的判定

最早XX时间

ES

工作箭线左端节点中心所对应的时标值

EF

工作箭线实线部分右端点所对应的时标值

总时差

TF

终点节点工作

TF=TP-EF

其他工作

TF=minLAG本工作与紧后+TF紧后

快速判定

自本工作开始,走至终点节点:分别计算出各条线路上的波形线长度之和,取其中最小值作为该工作的总时差。

自由时差FF

终点节点工作

FF=TP-EF

事实上,以终点节点为完成节点的工作,其自由时差与总时差必然相等。

其他工作

其他工作的自由时差就是该工作箭线中波形线的水平投影长度

当工作之后只紧接虚工作时,则该工作箭线上一定不存在波形线,而其紧接的虚箭线中波形线水平投影长度的最短者为该工作的自由时差。

###分页标识###

最迟完成时间

LF=EF+TF

最迟开始时间

LS=ES+TF

2026020513005961931821_双代号时标网络计划
专题更新时间:2026/06/04 17:51:39

二、时标网络计划中时间参数判定考点试题

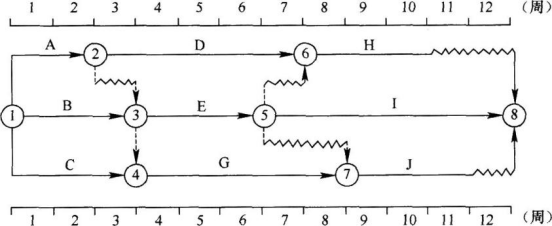

多选题 1.分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有()。
A . 工作A为关键工作
B . 工作B的总时差为2天
C . 工作C的总时差为2天
D . 工作E的自由时差为3天
E . 工作E的总时差为0天

正确答案: A

答案解析: 本题考查的是时标网络计划中时间参数的判定。
选项A正确,关键线路为1-2-4-5-7-8,工作A在关键线路上,故为关键工作。
选项B正确,工作B的完成节点为关键节点,其总时差=自由时差=波形线=2。
选项C错误,工作C所在线路有3-4-5-6-8,3-4-5-8,3-4-5-7-8和3-7-8,波形线之和分别为2,3,1,3,取最小作为工作C总时差,即工作C总时差为1。
选项D错误,选项E正确,工作E的为关键工作,总时差=自由时差=0。

单选题 2.关于双代号时标网络计划特点的说法,错误的有()。
A . 无虚箭线的线路为关键线路
B . 无波形线的线路为关键线路
C . 非终点节点的工作,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔
D . 工作的最早开始时间等于工作箭线左端节点中心所对应的时标值

正确答案: A

答案解析: 选项A错误,选项B正确,凡自始至终不出现波形线的线路即为关键线路
选项C正确,除以终点节点为完成节点的工作外,工作箭线中波形线的水平投影长度表示工作与其紧后工作之间的时间间隔
选项D正确,工作箭线左端节点中心所对应的时标值为该工作的最早开始时间。当工作箭线中不存在波形线时,其右端节点中心所对应的时标值为该工作的最早完成时间;当工作箭线中存在波形线时,工作箭线实线部分右端点所对应的时标值为该工作的最早完成时间。
注意题干选择错误选项,故选项A符合题意。

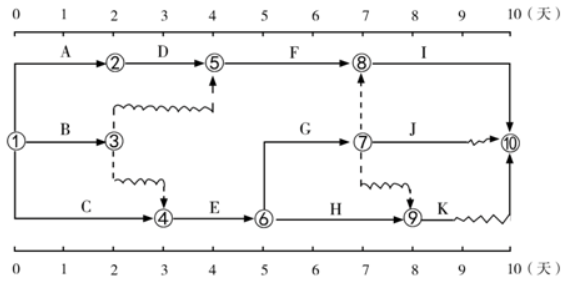

单选题 3.某工程双代号时标网络计划如下图所示,工作B和工作D的最迟完成时间分别为()周。
A . 第2周和第5周
B . 第3周和第5周
C . 第3周和第6周
D . 第4周和第6周

正确答案: D

答案解析: 工作B的最迟完成时间=最早完成时间+工作B的总时差=2+2=4
工作D的最迟完成时间=最早完成时间+工作D的总时差=5+1=6。

多选题 4.双代号时标网络计划如下图所示,关于时间参数及关键线路的说法,正确的有(  )。
A . A工作的总时差为1,自由时差为0
B . C工作的总时差为0,自由时差为0
C . B工作的总时差为1,自由时差为1
D . H工作的最早完成时间为9,最迟完成时间为9
E . ①→②→④→⑥→⑦→⑧→⑨→⑪是关键线路

正确答案: B

答案解析: 本题的关键线路为:①→③→⑤→⑦→⑧→⑨→⑪和①→④→⑥→⑦→⑧→⑨→⑪,所以选项E错误。工作A为关键工作,总时差、自由时差均为0,故A选项错误。工作C为关键工作,总时差、自由时差均为0,故B选项正确。工作B的总时差=1,自由时差=1,故C选项正确。H工作的最早完成时间=9,最迟完成时间=10,故D选项错误。[|||][|||][|||][|||][|||][|||]

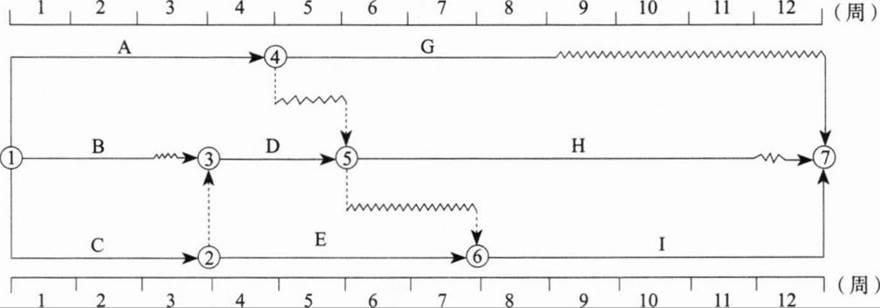

单选题 5.某工程双代号时标网络计划如下图所示,其中工作B的总时差为()周。
A . 0
B . 1
C . 2
D . 3

正确答案: B

答案解析: 总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。所以工作B的总时差=min{1,2+1}=1周。

大咖讲解:二、时标网络计划中时间参数判定

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
相关知识点推荐
高频

一、时标网络计划编制方法

一、时标网络计划编制方法★★★

2026020513005961931821_双代号时标网络计划

在时标网络计划中:

实箭线

表示工作,实箭线的水平投影长度表示该工作的持续时间

• 时标网络计划按各项工作的最早开始时间编制

虚箭线

表示虚工作

• 由于虚工作的持续时间为零,故虚箭线只能垂直画

波形线

表示工作与其紧后工作之间的时间间隔

• 以终点节点为完成节点的工作除外,当TP=TC时,这些工作箭线中波形线的水平投影长度表示其自由时差

高频

三、时标网络计划坐标体系

时标网络计划的坐标体系有计算坐标体系、工作日坐标体系和日历坐标体系三种。

(一)计算坐标体系
计算坐标体系主要用作网络计划时间参数的计算。采用该坐标体系便于时间参数的计算,但不够明确。如按照计算坐标体系,网络计划所表示的计划任务从第零天开始,就不容易理解。实际上应为第 1天开始或明示开始日期。
(二)工作日坐标体系
工作日坐标体系可明示各项工作在整个工程开工后第几天 (上班时刻)开始和第几天(下班时刻)完成。但不能明示出整个工程的开工日期和完工日期以及各项工作的开始日
期和完成日期。
在工作日坐标体系中,整个工程的开工日期和各项工作的开始日期分别等于计算坐标体系中整个工程的开工日期和各项工作的开始日期加 1;而整个工程的完工日期和各项工作的完成日期就等于计算坐标体系中整个工程的完工日期和各项工作的完成日期。

(三)日历坐标体系
日历坐标体系可以明示整个工程的开工日期和完工日期以及各项工作的开始日期和完成日期,同时还可以考虑扣除节假日休息时间。

高频

四、进度计划表

进度计划表也是建设工程进度计划的一种表达方式,包括工作日形象进度计划表和日历进度计划表。

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
