一建经济历年章节真题:17.2.2 工程量清单缺陷

1、某土方工程招标文件中清单工程量为3000m³;合同约定,土方工程单价80元/m³,当实际工程量增加15%以上时,增加部分的工程量综合单价72元/m³,工程结束实际完成并经发包人确认的土方工程量为3600m³,则工程价款为()元。【2021年真题】

A. 259200

B. 286800

C. 283200

D. 288000

参考答案:B
参考解析:

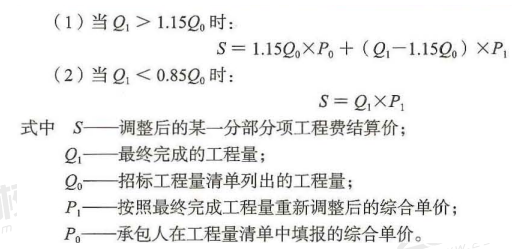

1.15×3000×80+(3600-1.15×3000)×72=286800元

2、某独立投资的土方工程,招标文件中估计工程量为2000m³, 合同中约定 : 土方工程全费用综合单价为50元/m³, 当实际工程量超过估计工程量15%时,超出15%的部分单价调整为原单价的95%。工程结束时实际完成并经发包人确认的土方工程量为3000m³, 则土方工程款为( ) 元。【2022年真题】

A. 100000

B. 148250

C. 147500

D. 150000

参考答案:B
参考解析:

如果因工程量偏差和工程变更等原因导致工程量偏差超过 15%时,可进行调整。当工程量增加 15% 以上时,增加15%以上部分的工程量的综合单价应予调低;当工程量减少 15% 以上时,减少后剩余部分的工程量的综合单价应予调高。本题是考察工程量增加超过15%以上的情形。

(3000-2000)÷2000×100%=50%>15%,故增加部分的工程量的综合单价应调整为50×0.95元/m2

即:工程量15%之内=2000×(1+15%)×50=115000元

工程量15%之外部分=[3000-2000×(1+15%)]×50×0.95=33250元

合计:115000+33250=148250元。

3、某混凝土结构工程,工程量清单中估计工程量为8000m2,合同规定综合单价为11.3元/m2,并且当实际工程量超过估计工程量15%时,应调整单价,单价调为10元/m2。工程结束时承包商实际完成混凝土结构工程量为10000m2,则该项工程结算款为()万元。【2023年真题】

A. 10.000

B. 11.040

C. 11.300

D. 11.196

参考答案:D
参考解析:

如果因工程量偏差和工程变更等原因导致工程量偏差超过 15% 时,可进行调整。 当工程量增加 15% 以上时,增加部分的工程量的综合单价应予调低,当工程量减少 15% 以上时,减少后剩余部分的工程量的综合单价应予调高。

(10000-8000)÷8000×100%=25%>15%,故增加部分的工程量的综合单价应调整为10元/m2

即:[8000×(1+15%)×11.3+(10000-8000×(1+15%))×10]÷10000=11.196万元

4、根据《建设工程工程量清单计价规范》,关于施工条件变化导致的工程量偏差引起的合同价款调整的说法,正确的是 ( )。【2022年真题】

A. 当工程量减少15%以上时,减少后剩余部分的工程量综合单价应予调整

B. 当工程量减少不超过20%时,减少后剩余部分的工程量综合单价不予调整

C. 因工程量变化引起的措施项目费一律不予调整

D. 对工程量增加15%以上的部分其综合单价应予调高

参考答案:A
参考解析:

A选项正确,B选项错误,当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。

C选项错误,如果工程量出现超过15%的变化,且该变化引起相关措施项目相应发生变化时,按系数或单一总价方式计价的,工程量增加的措施项目费调增,工程量减少的措施项目费调减。

D选项错误,当工程量增加15%以上时,增加部分的工程量的综合单价应予调低。

插入模块

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
