一建经济历年章节真题:17.2.7 物价变化
1、由于发包人设计变更原因导致承包人未按期竣工,需对原约定竣工日期后继续施工的工程进行价格调整时,宜采用的价格指数是( )。【2021年真题】
A. 原约定竣工日期与实际竣工日期的两个价格指数中较低的一个
B. 原约定竣工日期与实际竣工日期的两个价格指数中较高的一个
C. 原约定竣工日期与实际竣工日期的两个价格指数的平均值
D. 承包人与发包人协商新的价格指数

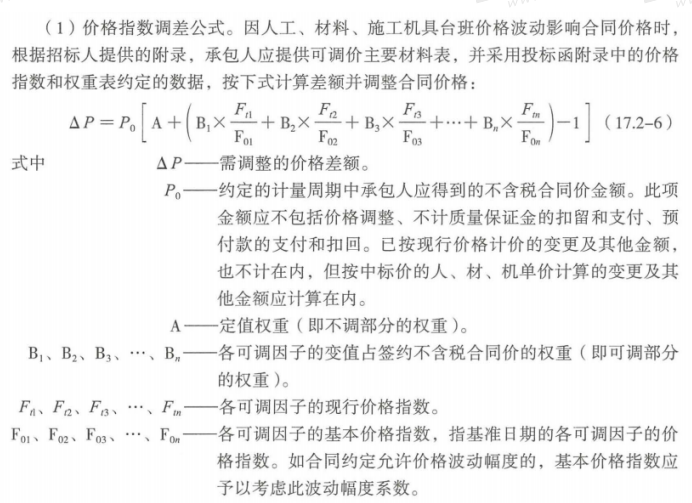

合同工程出现工期延长的,应按下列规定确定及调整合同履行期由于物价变化影响的价格:
①因发包人原因导致工期延长的,计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者的较高者。
②因承包人原因导致工期延长的,计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者的较低者。
③因非发承包双方原因导致工期延长的,可采用风险合理分担的原则确定计划进度日期后续工程的价格或据实调整合同价格。
2、某工程施工合同约定采用价格指数调差法调整合同价款。已知不参与调值费用占工分合同总价的15%,结算当月可参与调值部分的费用类型、占合同总价的比例和相关价格指数如下表。若该月已完工程的金额为1200万元,则该月实际结算时需调整的价格差额为( )万元。【2024年真题】

A. 54.237
B. 111.323
C. 291.333
D. 125.763
需调整的价格差额为:1200×(20%×115÷100+10%×120÷105+25%×110÷102+30%×125÷110+15%)-1200=125.763万元
