知识库/一级建造师 /6.2.2 施工成本计划编制

6.2.2 施工成本计划编制

6.2.2 施工成本计划编制相关课程

本视频可免费试听30秒,看完整版请购买课程

6.2.2 施工成本计划编制考点解析

所属考试:一级建造师
授课老师:赵春晓
所属科目:建设工程项目管理
考点标签: 了解
所属章节:第6章 建设工程成本管理/6.2 施工成本计划/6.2.2 施工成本计划编制
所属版本:2026

6.2.2 施工成本计划编制介绍

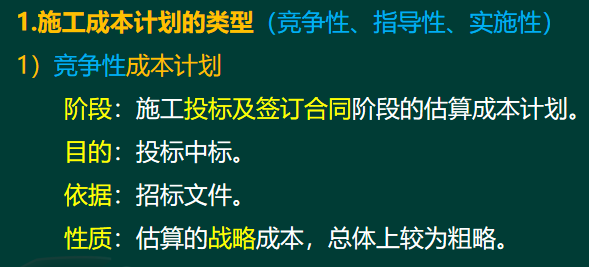

1.施工成本计划的类型(竞争性、指导性、实施性)

1)竞争性成本计划阶段:施工投标及签订合同阶段的估算成本计划。

目的:投标中标。依据:招标文件。

性质:估算的战略成本,总体上较为粗略。

2) 指导性成本计划阶段:选派项目经理阶段。

目的:给项目经理定目标、下任务(挖坑)。

依据:合同价。

性质:确定责任成本目标。

2) 实施性成本计划阶段:项目施工准备阶段。

目标:落实项目经理责任目标。

依据:项目实施方案。

性质:根据企业施工定额编制的施工成本计划。

2.施工成本计划的编制依据和程序

1) 施工成本计划的编制依据【重点】

① 合同文件;

② 项目管理实施规划;

③ 相关设计文件;

④ 价格信息;

⑤ 相关定额;

⑥ 类似项目成本资料等。

2)施工成本计划的编制程序【了解】

① 预测项目成本;

② 确定项目总体成本目标;

③ 编制项目总体成本计划;

④ 项目管理机构与企业职能部门根据其责任成本范围,分别确定各自成本目标,并编制相应的成本计划;

⑤ 针对成本计划制定相应的控制措施;

⑥ 由项目管理机构与企业职能部门负责人分别审批相应的成本计划。

施工成本计划的编制应以成本预测为基础,关键是确定目标成本。

施工成本计划的编制需要结合施工组织设计的编制过程,通过不断优化施工方案和合理配置生产要素,进行工、料、机消耗分析,并制定一系列节约成本的措施。

施工成本总额应控制在目标成本范围内,并建立在切实可行的基础上。施工总成本目标确定后,还需通过编制详细的实施性成本计划把目标成本层层分解,落实到施工过程的各个环节。

3. 施工成本计划编制方法

1)按成本组成编制施工成本计划的方法

2)按项目结构编制施工成本计划的方法

在编制成本支出计划时,要在项目总体层面上考虑总的预备费,也要在主要分项工程中安排适当的不可预见费,避免在具体编制成本计划时,可能发生个别单位工程或工程量表中某项内容的工程量计算有较大出入,偏离原来计划成本。

3) 按工程实施阶段编制施工成本计划的方法

按工程实施阶段编制施工成本计划的步骤如下:

(1) 编制工程项目施工进度时标网络计划。

(2) 在时标网络计划中按时间(月或旬)编制成本支出计划。

(3) 计算规定时间t计划累计支出的成本额。

(4) 按各规定时间的Q,值,即可绘制S曲线。

【先进度,后资源;先各点,后累计】

3) 按工程实施阶段编制施工成本计划的方法

通过调整非关键路线上的工作开始时间,力争将实际成本支出控制在计划范围内

• 全部工作均按最早开始时间开始和全部工作均按最迟开始时间开始的两条S曲线所组成的“香蕉图”内。

• 所有工作均按最早开始时间开始,可尽早获得工程进度款支付,同时也能提高工程按期竣工的保证率,但同时也会占用施工单位大量资金

专题更新时间:2026/10/13 09:19:08

6.2.2 施工成本计划编制考点试题

单选题 1.在绘制时间一成本累积曲线(S曲线)时,工程项目的实际S曲线被包络在由全部工作均按(  )的两条S曲线组成的“香蕉图”内。
A . 最早开始时间开始和最早完成时间开始
B . 最早开始时间开始和最迟开始时间开始
C . 最迟开始时间开始和最迟完成时间开始
D . 最早完成时间开始和最迟完成时间开始

正确答案: B

答案解析: 每一条S曲线都对应某一特定工程的施工进度计划。
由于在施工进度网络计划的非关键路线中,会存在若干有时差的工作;
因而会使S曲线必然被包络在由全部工作均按最早开始时间开始和全部工作均按最迟开始时间开始的两条S曲线所组成的“香蕉图”内。
故本题B选项正确,选项ACD错误。

单选题 2.关于施工成本计划的编制依据和程序的说法,正确的是(  )。
A . 施工成本计划的编制依据包括合同文件、施工组织设计、监理要求等
B . 施工成本计划的编制应以成本预测为基础,关键是确定考核标准
C . 预测项目成本的下一步是确定项目总体成本目标
D . 施工成本计划由企业成本管理机构负责组织编制

正确答案: C

答案解析: 施工成本计划的编制依据包括:合同文件;项目管理实施规划;相关设计文件;价格信息;相关定额;施工成本计划的编制应以成本预测为基础,关键是确定目标成本。施工成本计划应按下列程序编制:①预测项目成本;②确定项目总体成本目标;③编制项目总体成本计划;④项目管理机构与企业职能部门根据其责任成本范围,分别确定各自成本目标,并编制相应的成本计划;⑤针对成本计划制定相应的控制措施;⑥由项目管理机构与企业职能部门负责人分别审批相应的成本计划。施工成本计划编制应符合下列规定:由项目管理机构负责组织编制;项目成本计划对项目成本控制具有指导性;各成本项目指标和降低成本指标明确。

单选题 3.根据企业施工定额通过施工预算的编制而形成的成本计划是(  )。
A . 指导性成本计划
B . 竞争性成本计划
C . 实施性成本计划
D . 预测性成本计划

正确答案: C

答案解析: 实施性成本计划是指在工程项目施工准备阶段,以项目实施方案为依据,以落实项目经理责任目标为出发点,根据企业施工定额编制的施工成本计划。
故本题C选项正确,选项ABD错误。

单选题 4.某工程项目的某年度施工成本计划如图3所示,下列关于该项目成本计划的描述,错误的是()。

图3某工程项目的某年度施工成本计划
A . 该项目前三个季度的累积支出为3190万元
B . 该项目第二季度的月平均计划支出是450元
C . 该项目该年度成本计划支出总额是3740万元
D . 该项目的下半年的月平均计划支出是300万元

正确答案: D

答案解析: A选项正确,前三个季度的累积支出=(80+130+180)+(350+400+600)+(550+500+400)=3190万元;
B选项正确,第二季度的月平均计划支出=(350+400+600)/3=450元;
C选项正确,年度成本计划支出总额=3190+(300+150+100)=3740万元;
D选项错误,下半年的月平均计划支出=【(550+500+400)+(300+150+100)
】/6=285万元。[|||][|||][|||][|||][|||]

多选题 5.下列关于各类施工成本计划的说法,正确的有()。
A . 指导性成本计划是在工程项目施工准备阶段编制
B . 竞争性成本计划编制需要根据施工企业自身水平进行估算
C . 实施性成本计划需要根据企业施工定额编制
D . 竞争性成本计划是对于战略性成本计划的进一步展开
E . 指导性成本计划是项目经理的责任成本目标

正确答案: B

答案解析: 指导性成本计划是在选派项目经理阶段编制的,选项A错误。指导性成本计划和实施性成本计划是对于战略性成本计划的进一步展开和深化,选项D错误。所以B、C、E正确。

大咖讲解:6.2.2 施工成本计划编制

赵春晓
中级注册安全工程师
二级建造师
一级建造师
233网校独家签约老师,某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

6.2.1 施工责任成本构成

1.施工责任成本

施工责任成本是以履行施工合同为前提,依据施工项目预算成本,经过施工单位和项目管理机构协商确定的由项目管理机构控制的成本总额。

【举例】公司中标一个项目1200万元,你是项目经理,要求你必须把成本控制在900万元及以下。你作为项目经理计划把成本再降低100万。

施工责任成本是以责任中心为对象来进行归集的可控成本,将企业成本管理中的经济责任进行明确划分,体现出“分级控制”与“责权利一体”的现代企业管理理念。 而可控成本是指可以被责任中心控制的成本,且控制水平的高低会对成本支出造成一定影响。

通常而言,责任成本具有四个条件:

①可考核性,责任中心能够实时考核责任成本的执行过程及结果;

②可预计性,责任中心能够知晓责任成本的发生与发展;

③可计量性,责任中心能够计量责任成本的大小;

④可控制性,责任中心能够有效调节、控制责任成本。

施工责任成本管控是指在工程项目施工全过程中,对工程项目的责任成本进行分解,明确各相关部门的成本责任,并结合施工单位的实际情况科学制订一套激励考核方案,从而实现全方位的成本控制。

2.施工责任成本构成

施工责任成本由人工费、材料费、施工机具使用费、专业分包费、措施费、间接费、其他费用组成。

施工责任成本=预计结算收入-税金-项目目标利润

施工责任成本降低额=施工责任成本-项目实际成本

施工责任成本降低率=施工责任成本降低额/施工责任成本

施工责任成本应以施工合同、施工图纸、中标清单、企业内部施工定额、施工组织设计、施工方案、施工进度计划、市场价格信息等为依据,按照一定方法从中标价(合同价)中分离出来。

中标后,投标负责人组织对编制、审核标价分离相关人员进行投标交底。

高频

施工成本计划的类型

1.施工成本计划的类型(竞争性、指导性、实施性)
1)竞争性成本计划
阶段:施工投标及签订合同阶段的估算成本计划。
目的:投标中标。
依据:招标文件。
性质:估算的战略成本,总体上较为粗略。
2) 指导性成本计划
阶段:选派项目经理阶段。
目的:给项目经理定目标、下任务(挖坑)。
依据:合同价。
性质:确定责任成本目标。
2) 实施性成本计划
阶段:项目施工准备阶段。
目标:落实项目经理责任目标。
依据:项目实施方案。
性质:根据企业施工定额编制的施工成本计划。
※ 施工成本计划的类型小结

高频

施工成本计划的编制依据和程序

2.施工成本计划的编制依据和程序
1) 施工成本计划的编制依据【重点】
① 合同文件;
② 项目管理实施规划;
③ 相关设计文件;
④ 价格信息;
⑤ 相关定额;
⑥ 类似项目成本资料等。
2)施工成本计划的编制程序【了解】
① 预测项目成本;
② 确定项目总体成本目标;
③ 编制项目总体成本计划;
④ 项目管理机构与企业职能部门根据其责任成本范围,分别确定各自成本目标,并编制相应的成本计划;
⑤ 针对成本计划制定相应的控制措施;
⑥ 由项目管理机构与企业职能部门负责人分别审批相应的成本计划。
施工成本计划的编制应以成本预测为基础,关键是确定目标成本。
施工成本计划的编制需要结合施工组织设计的编制过程,通过不断优化施工方案和合理配置生产要素,进行工、料、机消耗分析,并制定一系列节约成本的措施。
施工成本总额应控制在目标成本范围内,并建立在切实可行的基础上。施工总成本目标确定后,还需通过编制详细的实施性成本计划把目标成本层层分解,落实到施工过程的各个环节。

高频

施工成本计划编制方法

1)按成本组成编制施工成本计划的方法

2)按项目结构编制施工成本计划的方法


在编制成本支出计划时,要在项目总体层面上考虑总的预备费,也要在主要分项工程中安排适当的不可预见费,避免在具体编制成本计划时,可能发生个别单位工程或工程量表中某项内容的工程量计算有较大出入,偏离原来计划成本。

3) 按工程实施阶段编制施工成本计划的方法
按工程实施阶段编制施工成本计划的步骤如下:
(1) 编制工程项目施工进度时标网络计划。
(2) 在时标网络计划中按时间(月或旬)编制成本支出计划。
(3) 计算规定时间t计划累计支出的成本额。
(4) 按各规定时间的Q,值,即可绘制S曲线。【先进度,后资源;先各点,后累计】

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
