成本控制的方法

成本控制的方法相关课程

本视频可免费试听30秒,看完整版请购买课程

成本控制的方法考点解析

所属考试:一级建造师
所属科目:建设工程项目管理
考点标签: 了解
所属章节:1Z202000 建设工程项目施工成本管理/1Z202030 成本控制/成本控制的方法
所属版本:

成本控制的方法介绍

一、成本的过程控制方法

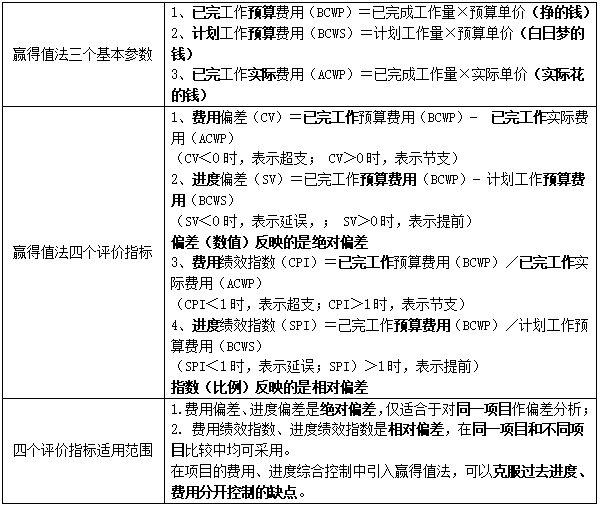

二、赢得值(挣值)法

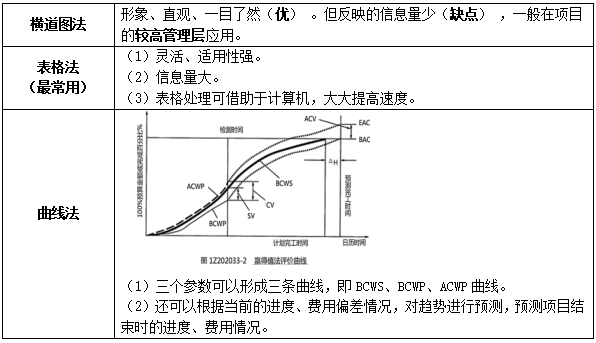

三、偏差分析的表达方法
常用的有横道图法、表格法和曲线法(横曲表)。

四、偏差原因分析与纠偏措施
最理想的状态是三条曲线靠的很近,平稳上升。

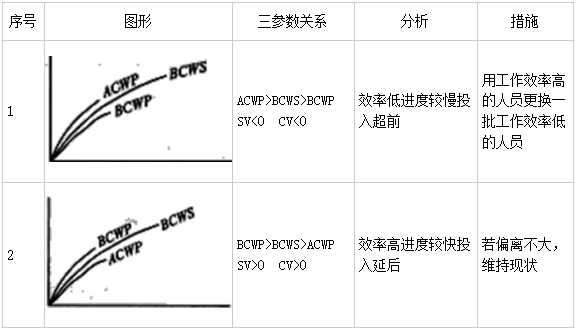

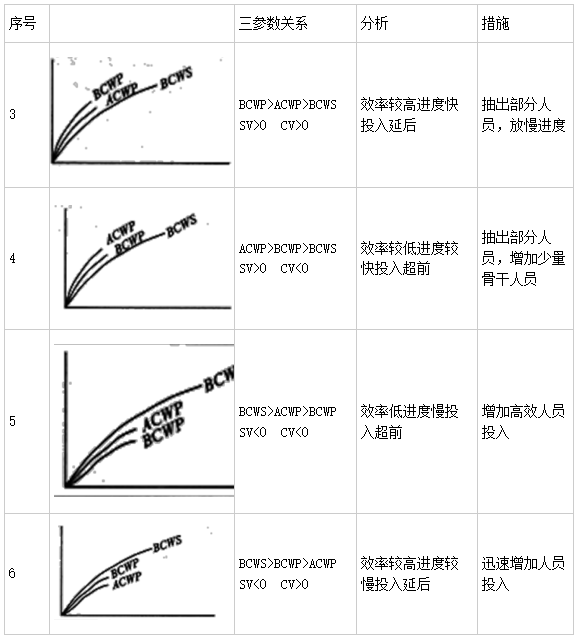

CV<0:效率低,投入超前(赔钱了);SV<0:进度慢
效率低对应的解决办法:增加效率
①是用高效率的人代替低效率的人②是增加骨干
