知识库/一级建造师 /8.1.1流水施工计划横道图

8.1.1流水施工计划横道图

8.1.1流水施工计划横道图相关课程

本视频可免费试听30秒,看完整版请购买课程

8.1.1流水施工计划横道图考点解析

所属考试:一级建造师
所属科目:建筑工程
考点标签: 了解
所属章节:第8章施工进度管理/8.1施工进度控制方法应用/8.1.1流水施工计划横道图
所属版本:

8.1.1流水施工计划横道图介绍

1.施工组织方式
(1)工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
(5)流水施工的特点:
①科学利用工作面,争取时间,合理压缩工期;
②工作队实现专业化施工,有利于工作质量和效率的提升;
③ 工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
④ 单位时间内资源投入量较均衡,有利于资源组织与供给。

2.流水施工参数
工艺参数:包括施工过程(n)和流水强度。
空间参数:可以是施工段(M),也可以是施工层数。
时间参数:
(1)流水节拍(t):一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。
(2)流水步距(K):两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。
(3)工期(T):流水施工从开始到完成的时间,而不是整个工程的总工期。

3.流水施工组织形式
1)无节奏流水施工
指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
2)等节奏流水施工
各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。
3)异节奏流水施工
是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。
可采用等步距和异步距两种方式。
总结:

4.流水施工的表达方式
流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
(1)流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示"个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
(2)流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。"条斜向线段表示"个施工过程或专业工作队的施工进度。垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间
状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。

专题更新时间:2025/08/01 10:58:34

8.1.1流水施工计划横道图考点试题

简答/论述/问答 1.【背景资料】
某广场地下车库工程,建筑面积18000m2。建设单位和某施工单位根据《建设工程施工合同(示范文本)》GF—2013—0201签订了施工承包合同,合同工期140d。
工程实施过程中发生了如下事件:
事件1:施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织无节奏流水施工,流水施工参数见表1—20。

事件2:项目经理部根据有关规定,针对水平混凝土构件模板(架)体系,编制了模板(架)工程专项施工方案,经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
事件3:在施工过程中,该工程所在地连续下了6d特大暴雨(超过了当地近10年来该季节的最大降雨量),洪水泛滥,给建设单位和施工单位造成了较大的经济损失。施工单位认为这些损失是由于特大暴雨(不可抗力事件)所造成的,提出下列索赔要求(以下索赔数据与实际情况相符):
(1)工程清理、恢复费用18万元;
(2)施工机械设备重新购置和修理费用29万元;
(3)人员伤亡善后费用62万元;
(4)工期顺延6d。
【问题】
1.事件1中,列式计算A、B、C、D四个施工过程之间的流水步距分别是多少天?
2.事件1中,列式计算流水施工的计划工期是多少天?能否满足合同工期要求?
3.事件2中,指出专项施工方案实施中有哪些不妥之处?说明理由。
4.事件3中,分别指出施工单位的索赔要求是否成立?说明理由。
5.  请简述流水施工的特点有哪些?

正确答案:

答察解析: 1.事件1中,A、B、C、D四个施工过程之间的流水步距。

2.(1)流水施工的计划工期=(12+18+52)+(12+13+15+14)=136 d。
(2)计划工期136天小于合同工期140天,能满足合同工期要求。

3.不妥之处:经施工项目负责人批准后开始实施,仅安排施工项目技术负责人进行现场监督。
理由:专项方案要经施工单位技术负责人、总监理工程师签字后方可实施,并由专职安全管理人员进行现场监督。

4.(1)18万元工程清理、恢复费用的索赔要求成立。
理由:不可抗力事件发生后,工程所需清理、修复费用,由建设单位承担。
(2)施工机械设备重新购置和修理费用29万元的索赔要求不成立。
理由:不可抗力事件发生后,承包人机械设备损坏及停工损失,由施工单位承担。
(3)人员伤亡善后费用62万元的索赔要求不成立。
理由:不可抗力事件发生后,工程本身的损害、因工程损害导致第三人人员伤亡和财产损失以及运至施工场地用于施工的材料和待安装的设备的损害,由发包人承担;发包人、承包人人员伤亡由其所在单位负责,并承担相应费用。
(4)工期顺延6d的索赔要求成立。
理由:不可抗力事件发生后,延误的工期相应顺延。

5.流水施工的特点:
  ①科学利用工作面,争取时间,合理压缩工期;
  ②工作队实现专业化施工,有利于工作质量和效率的提升;
  ③工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
  ④单位时间内资源投入量较均衡,有利于资源组织与供给。

单选题 2.与施工进度网络图比较,横道图的最大优点是( )。
A . 时间和空间状况形象直观,使用方便
B . 确定实施计划所需要的资源数量
C . 直观表示计划中各工作的逻辑关系
D . 确定计划中的关键工作和时差

正确答案: A

答察解析: 横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。

多选题 3.下列流水施工参数中,属于时间参数的有()。
A . 工期
B . 流水段数
C . 流水节拍
D . 流水步距
E . 施工过程数

正确答案: A

答察解析:

简答/论述/问答 4.某广场地下车库工程,合同工期140d。施工单位将施工作业划分为A、B、C、D四个施工过程,分别由指定的专业班组进行施工,每天一班工作制,组织流水施工,流水节拍表如下(单位:d):

   表8-22 流水节拍表

【问题】列式计算流水施工的计划工期是多少天?能否满足合同工期要求?

正确答案:

答察解析: 显然,该工程组织的是无节奏流水施工。
(1)各施工过程流水节拍的累加数列:
A:12,24,43,56
B:18,38,56,78
C:25,50,70,92
D:12,25,40,54

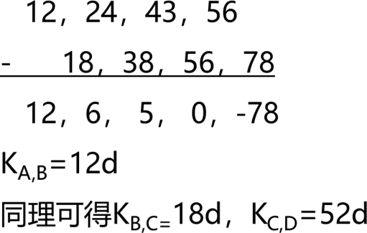

(2)错位相减,取最大值得流水步距:

(3)计算工期

简答/论述/问答 5.【背景资料】
某工程项目,地上15~18层,地下2层,钢筋混凝土剪力墙结构,总建筑面积57000m²。施工单位中标后成立项目经理部组织施工。
项目经理部计划施工组织方式采用流水施工,根据劳动力储备和工程结构特点确定流水施工的工艺参数、时间参数和空间参数,如空间参数中的施工段、施工层划分等,合理配置了组织和资源,编制项目双代号网络计划如图3-1。

项目经理部上报了施工组织设计,其中:施工总平面图设计要点包括了设置大门,布置塔吊、施工升降机,布置临时房屋、水、电和其他动力设施等。布置施工升降机时,考虑了导轨架的附墙位置和距离等现场条件和因素。公司技术部门在审核时指出施工总平面图设计要点不全,施工升降机布置条件和因素考虑不足,要求补充完善。
项目经理部在工程施工到第8月底时 ,对施工进度进行了检查 ,工程进展状态如图3-1中前锋线所示。工程部门根据检查分析情况 ,调整措施后重新绘制了从第9月开始到工程结束的双代号网络计划 ,部分内容如图3-2。

主体结构完成后,项目部为结构验收做了以下准备工作;
(1)将所有模板拆除并清理干净;
(2)工程技术资料整理、整改完成;
(3)完成了合同图纸和洽商所有内容;
(4)各类管道预埋完成,位置尺寸准确,相应测试完成;
(5)各类整改通知已完成,并形成整改报告。
项目部认为达到了验收条件,向监理单位申请组织结构验收,并决定由项目技术负责人、相关部门经理和工长参加。监理工程师认为存在验收条件不具备、参与验收人员不全等问题,要求完善验收条件。
【问题】
1、工程施工组织方式有哪些?组织流水施工时,应考虑的工艺参数和时间参数分别包括哪些内容?
2、施工总平面布置图设计要点还有哪些?布置施工升降机时,应考虑的条件和因素还有哪些?
3、根据图3-1中进度前锋线分析第8月底工程的实际进展情况
4、在答题纸上绘制(可以手绘)正确的从第9月开始到工程结束的双代号网络计划图(图3-2)。
5、主体结构验收工程实体还应具备哪些条件?施工单位应参与结构验收的人员还有哪些?

正确答案:

答察解析: 【第1问】
1-1工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
1-2工艺参数:施工过程、流水强度
时间参数:流水节拍、流水步距、施工工期

【第2问】
2-1设计要点还有:引入场外道路、布置仓库堆场、布置加工厂、布置场内临时运输道路。
2-2应考虑的条件和因素还有:布置施工升降机时,应考虑地基承载力、地基平整度、周边排水、导轨架的附墙位置和距离、楼层平台通道、出入口防护门以及升降机周边的防护围栏等。

【第3问】
②→⑦进度延误一个月;⑥→⑧进度正常;⑤→⑧进度提前1个月。总工期延误1个月。

【第4问】

【第5问】
5-1主体结构验收实体还需具备的条件:
①墙面上的施工孔洞按规定镶堵密实,并作隐蔽工程验收记录。
②楼层标高控线应清楚弹出墨线,并做醒目标志;
③主体分部工程验收前,可完成样板间或样板单元的室内粉刷;
5-2还需参加的人员:施工单位项目负责人、施工单位技术、质量部门负责人。

大咖讲解:8.1.1流水施工计划横道图

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
梁毛
监理工程师
一级建造师
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)
查看老师课程
相关知识点推荐
高频

8.1.2网络计划技术

1.网络计划技术的应用程序
网络计划的应用程序包括7个阶段18个步骤, 具体程序如下:
(1)准备阶段
确定网络计划目标、调查研究、项目分解、工作方案设计。
(2)绘制网络图阶段
逻辑关系分析、网络图构图。
(3)计算参数阶段
1)计算工作持续时间和搭接时间;
2)计算其他时间参数;
3)确定关键线路。
(4)编制可行网络计划阶段
检查与修正、可行网络计划编制。
(5)确定正式网络计划阶段
网络计划优化、网络计划的确定。
(6)网络计划的实施与控制阶段
网络计划的贯彻、检查和数据采集、控制与调整。
(7)收尾阶段
分析、总结。

高频

施工组织方式+流水施工参数

1.施工组织方式
(1)工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
(5)流水施工的特点:
①科学利用工作面,争取时间,合理压缩工期;
②工作队实现专业化施工,有利于工作质量和效率的提升;
③ 工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
④ 单位时间内资源投入量较均衡,有利于资源组织与供给。

高频

流水施工的组织形式

3.流水施工组织形式
1)无节奏流水施工
指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
2)等节奏流水施工
各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。
3)异节奏流水施工
是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。
可采用等步距和异步距两种方式。
总结:

高频

流水施工的表达方式

4.流水施工的表达方式
流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
(1)流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示"个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
(2)流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。"条斜向线段表示"个施工过程或专业工作队的施工进度。垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间
状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。

高频

应用程序、分类、时差关键工作与关键线路

1.网络计划技术的应用程序
网络计划的应用程序包括7个阶段18个步骤, 具体程序如下:
(1)准备阶段
确定网络计划目标、调查研究、项目分解、工作方案设计。
(2)绘制网络图阶段
逻辑关系分析、网络图构图。
(3)计算参数阶段
1)计算工作持续时间和搭接时间;
2)计算其他时间参数;
3)确定关键线路。
(4)编制可行网络计划阶段
检查与修正、可行网络计划编制。
(5)确定正式网络计划阶段
网络计划优化、网络计划的确定。
(6)网络计划的实施与控制阶段
网络计划的贯彻、检查和数据采集、控制与调整。
(7)收尾阶段
分析、总结。

4.网络计划优化

网络计划的优化目标可分为三方面:工期目标、费用目标和资源目标。网络计划的优化相应分为:工期优化、资源优化和费用优化三种。

高频

网络计划优化

4.网络计划优化

网络计划的优化目标可分为三方面:工期目标、费用目标和资源目标。网络计划的优化相应分为:工期优化、资源优化和费用优化三种。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
