知识库/一级建造师 /流水施工的表达方式

流水施工的表达方式

流水施工的表达方式相关课程

本视频可免费试听30秒,看完整版请购买课程

流水施工的表达方式考点解析

所属考试:一级建造师
授课老师:梁毛
所属科目:建筑工程
考点标签: 运用
所属章节:第8章施工进度管理/8.1施工进度控制方法应用/8.1.1流水施工计划横道图
所属版本:

流水施工的表达方式介绍

4.流水施工的表达方式
流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
(1)流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示"个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
(2)流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。"条斜向线段表示"个施工过程或专业工作队的施工进度。垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间
状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。

专题更新时间:2025/08/01 10:58:35

流水施工的表达方式考点试题

单选题 1.与施工进度网络图比较,横道图的最大优点是( )。
A . 时间和空间状况形象直观,使用方便
B . 确定实施计划所需要的资源数量
C . 直观表示计划中各工作的逻辑关系
D . 确定计划中的关键工作和时差

正确答案: A

答察解析: 横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。

简答/论述/问答 2.【背景资料】

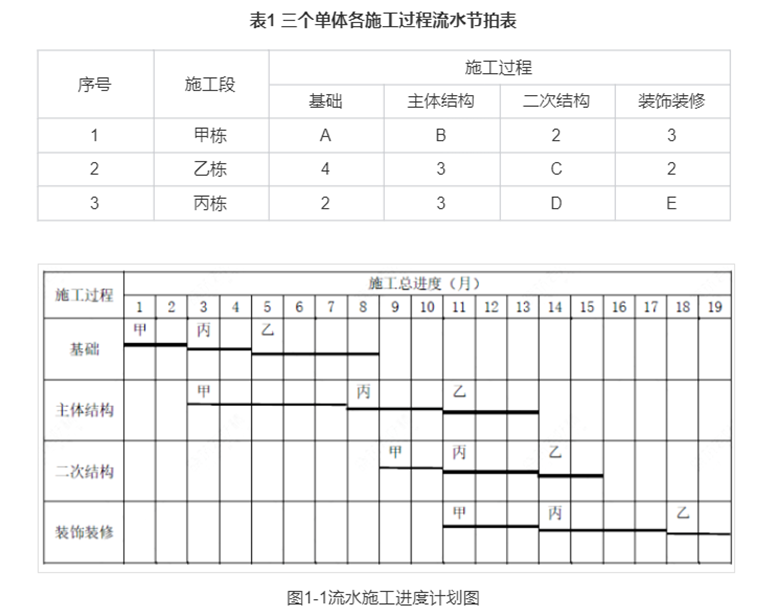

某群体工程由甲乙丙三个独立的单体建筑组成,预制装配式混凝土结构。每个单体均有四个施工过程:基础、主体结构、二次结构、装饰装修。每个单体作为一个施工段,四个施工过程采用四个作业队组织无节奏流水施工。三个单体各施工过程流水节拍如表1。总工期最短的流水施工进度计划如图1-1。

【问题】
补充表1中A~E处的流水节拍?(如A-2)。甲栋、乙栋、丙栋的施工工期各是多少?

正确答案:

答察解析: 1、补充流水节拍:A-2,B-5,C-2,D-3,E-4;
2、甲栋施工工期:13个月;乙栋施工工期:15个月;丙栋施工工期:15个月。

简答/论述/问答 3.某工程包括四幢完全相同的砖砌住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。
已知:
(1)地面±0.00m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施工过程流水节拍均为2周。
(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4周、4周、2周。
【问题】
(1)地下主体工程适合采用何种形式的流水施工方式?并计算流水施工工期。
(2)地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。
(3)如果地上、地下均采用相应适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接,各施工过程间均没有间歇时间,计算最大限度搭接时间。绘制横道图,并计算总工期。

正确答案:

答察解析: (1)地下主体工程适合采用:等节奏流水施工。
工期T地下=∑K+∑tn=(2+2+2)+(2+2+2+2)=14周
(2)地上工程适合采用:等步距异节奏(成倍节拍)流水施工。
工期计算过程如下:
①流水步距K=min(4,4,2)=2周
②专业队数:b1=4/2=2,b2=4/2=2,b3=2/2=1
总队数N=2+2+1=5
③工期T地上=(M+N-1)K=(4+5-1)×2=16周
(3)本题中,最大限度的搭接时间,即最早的施工段(1号楼)地下部分最后一个施工过程完成后,迅速开始此施工段地上部分后续施工。若能实现,这一段时间即为最大限度的搭接时间。
地下部分最后的施工过程为回填土,回填土施工过程在四个流水段上的流水节拍为:2周、2周、2周、2周,其中第一个施工段施工2周结束后,即开始进入地上部分施工,故最大限度搭接时间为剩余三个施工段施工时间:2+2+2=6周。
当第一幢地下工程完成后即可进行地上工程,则总工期应按如下式计算:
T=(T地下-搭接时间)+T地上=(14-6)+16=24周 

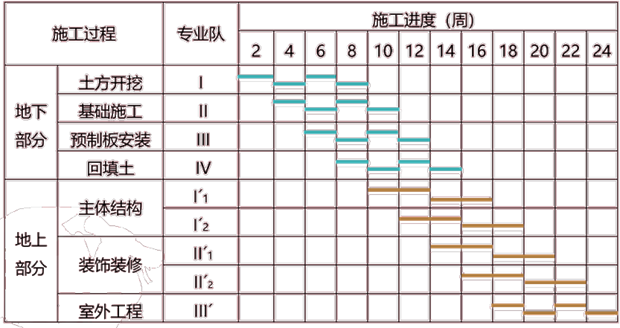

绘制横道图如下:表8-25 流水施工进度计划

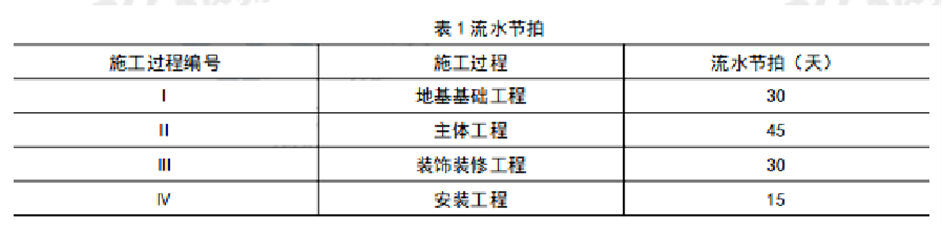

简答/论述/问答 4.【背景资料】
某公司中标高新产业园职工宿舍楼项目,建筑面积 2 万平方米,地上 5 层,由 4 个结构形式和建设规模相同的单体建筑组成,合同施工工期 240 天。
项目经理部根据工序合理、工艺先进的原则确定了施工顺序。本项目各单体建筑共由 4 个施工过程组成,分别为:地基基础工程、主体工程、装饰装修工程、安装工程。每个施工过程组建 1 个专业工作队,各施工过程的流水节拍见表1。

【问题】
计算流水施工工期,并判断是否满足合同工期要求。

正确答案:

答察解析: (1)流水施工工期计算如下:

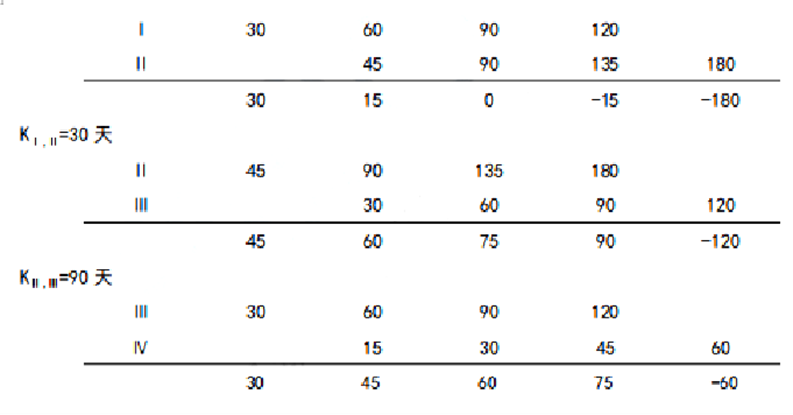

①各施工过程流水节拍的累加数列。
地基基础工程:30、60、90、120
主体工程:45、90、135、180
装饰装修工程:30、60、90、120
安装工程:15、30、45、60
②错位相减,取最大值得流水步距。

KⅢ,Ⅳ=75 天
③代入公式,计算流水工期。
T=∑Ki,i+1+∑tn+∑G=(30+90+75)+(15+15+15+15)=255(天)。
(2)不满足合同工期要求。
理由:计算工期大于合同施工工期 240 天。

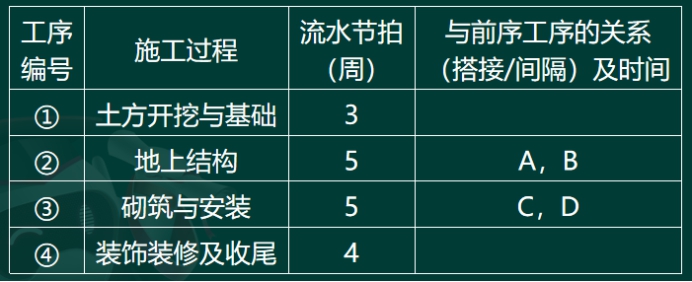

简答/论述/问答 5.施工组织设计中,针对3栋公寓楼组织流水施工,各工序流水节拍参数见表1。表1流水施工参数表绘制流水施工横道
图1-1如下,核定公寓楼流水施工工期满足整体工期要求。
绘制流水施工横道图1-1如下,核定公寓楼流水施工工期满足整体工期要求。

问题:写出流水节拍参数表中: A、C对应的工序关系,B、D对应的时间。

正确答案:

答察解析: A对应的工序关系:搭接。
C对应的工序关系:间隔。
B对应的时间: 1周。
D对应的时间: 2周。

大咖讲解:流水施工的表达方式

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
梁毛
监理工程师
一级建造师
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)
查看老师课程
相关知识点推荐
高频

8.1.1流水施工计划横道图

1.施工组织方式
(1)工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
(5)流水施工的特点:
①科学利用工作面,争取时间,合理压缩工期;
②工作队实现专业化施工,有利于工作质量和效率的提升;
③ 工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
④ 单位时间内资源投入量较均衡,有利于资源组织与供给。

2.流水施工参数
工艺参数:包括施工过程(n)和流水强度。
空间参数:可以是施工段(M),也可以是施工层数。
时间参数:
(1)流水节拍(t):一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。
(2)流水步距(K):两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。
(3)工期(T):流水施工从开始到完成的时间,而不是整个工程的总工期。

3.流水施工组织形式
1)无节奏流水施工
指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
2)等节奏流水施工
各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。
3)异节奏流水施工
是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。
可采用等步距和异步距两种方式。
总结:

4.流水施工的表达方式
流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
(1)流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示"个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
(2)流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。"条斜向线段表示"个施工过程或专业工作队的施工进度。垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间
状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。

高频

8.1.2网络计划技术

1.网络计划技术的应用程序
网络计划的应用程序包括7个阶段18个步骤, 具体程序如下:
(1)准备阶段
确定网络计划目标、调查研究、项目分解、工作方案设计。
(2)绘制网络图阶段
逻辑关系分析、网络图构图。
(3)计算参数阶段
1)计算工作持续时间和搭接时间;
2)计算其他时间参数;
3)确定关键线路。
(4)编制可行网络计划阶段
检查与修正、可行网络计划编制。
(5)确定正式网络计划阶段
网络计划优化、网络计划的确定。
(6)网络计划的实施与控制阶段
网络计划的贯彻、检查和数据采集、控制与调整。
(7)收尾阶段
分析、总结。

高频

施工组织方式+流水施工参数

1.施工组织方式
(1)工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
(5)流水施工的特点:
①科学利用工作面,争取时间,合理压缩工期;
②工作队实现专业化施工,有利于工作质量和效率的提升;
③ 工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
④ 单位时间内资源投入量较均衡,有利于资源组织与供给。

高频

流水施工的组织形式

3.流水施工组织形式
1)无节奏流水施工
指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
2)等节奏流水施工
各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。
3)异节奏流水施工
是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。
可采用等步距和异步距两种方式。
总结:

高频

应用程序、分类、时差关键工作与关键线路

1.网络计划技术的应用程序
网络计划的应用程序包括7个阶段18个步骤, 具体程序如下:
(1)准备阶段
确定网络计划目标、调查研究、项目分解、工作方案设计。
(2)绘制网络图阶段
逻辑关系分析、网络图构图。
(3)计算参数阶段
1)计算工作持续时间和搭接时间;
2)计算其他时间参数;
3)确定关键线路。
(4)编制可行网络计划阶段
检查与修正、可行网络计划编制。
(5)确定正式网络计划阶段
网络计划优化、网络计划的确定。
(6)网络计划的实施与控制阶段
网络计划的贯彻、检查和数据采集、控制与调整。
(7)收尾阶段
分析、总结。

4.网络计划优化

网络计划的优化目标可分为三方面:工期目标、费用目标和资源目标。网络计划的优化相应分为:工期优化、资源优化和费用优化三种。

高频

网络计划优化

4.网络计划优化

网络计划的优化目标可分为三方面:工期目标、费用目标和资源目标。网络计划的优化相应分为:工期优化、资源优化和费用优化三种。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
