1.施工组织方式
(1)工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
(5)流水施工的特点:
①科学利用工作面,争取时间,合理压缩工期;
②工作队实现专业化施工,有利于工作质量和效率的提升;
③ 工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
④ 单位时间内资源投入量较均衡,有利于资源组织与供给。
731.17KB
下载818.95KB
下载715.92KB
下载643.35KB
下载737.82KB
下载595.91KB
下载258.72KB
下载168.44KB
下载509.53KB
下载211.00KB
下载186.85KB
下载151.96KB
下载正确答案: C
答察解析: AB选项:工艺参数:指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。
C选项:空间参数:指组织流水施工时,表达流水施工在空间布置上划分的个数。可以是施工区(段), 也可以是多层的施工层数。
D选项:时间参数:指在组织流水施工时,用以表达流水施工在时间安排上所处状态的参数,主要包括流水节拍、流水步距和工期等。
正确答案: A
答察解析: ABE选项正确:时间参数:流水节拍、流水步距、工期。
CD选项错误:工艺参数:施工过程、流水强度。
【补充考点】
空间参数:施工区(段),施工层数。
正确答案:
答察解析: 【第1问】
1-1工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
1-2工艺参数:施工过程、流水强度
时间参数:流水节拍、流水步距、施工工期
【第2问】
2-1设计要点还有:引入场外道路、布置仓库堆场、布置加工厂、布置场内临时运输道路。
2-2应考虑的条件和因素还有:布置施工升降机时,应考虑地基承载力、地基平整度、周边排水、导轨架的附墙位置和距离、楼层平台通道、出入口防护门以及升降机周边的防护围栏等。
正确答案: B
答察解析: 划分施工段的原则:
(1)同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过15%;
(2)每个施工段内要有足够的工作面,以保证工人的数量和主导施工机械的生产效率满足合理劳动组织的要求;
(3)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
(4)施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施 工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;
(5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推,以确保相应专业队在施工段与施工层之间,连续、均衡、有节奏地 流水施工。
1.施工组织方式
(1)工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
(5)流水施工的特点:
①科学利用工作面,争取时间,合理压缩工期;
②工作队实现专业化施工,有利于工作质量和效率的提升;
③ 工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
④ 单位时间内资源投入量较均衡,有利于资源组织与供给。
2.流水施工参数

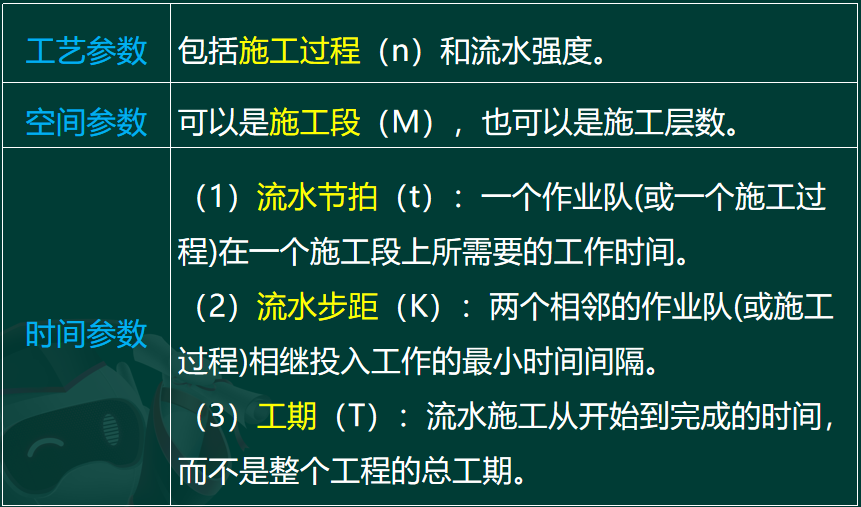

工艺参数:包括施工过程(n)和流水强度。
空间参数:可以是施工段(M),也可以是施工层数。
时间参数:
(1)流水节拍(t):一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。
(2)流水步距(K):两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。
(3)工期(T):流水施工从开始到完成的时间,而不是整个工程的总工期。
3.流水施工组织形式
1)无节奏流水施工
指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
2)等节奏流水施工
各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。
3)异节奏流水施工
是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。
可采用等步距和异步距两种方式。
总结:
4.流水施工的表达方式
流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
(1)流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示"个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
(2)流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。"条斜向线段表示"个施工过程或专业工作队的施工进度。垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间
状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。
1.网络计划技术的应用程序
网络计划的应用程序包括7个阶段18个步骤, 具体程序如下:
(1)准备阶段
确定网络计划目标、调查研究、项目分解、工作方案设计。
(2)绘制网络图阶段
逻辑关系分析、网络图构图。
(3)计算参数阶段
1)计算工作持续时间和搭接时间;
2)计算其他时间参数;
3)确定关键线路。
(4)编制可行网络计划阶段
检查与修正、可行网络计划编制。
(5)确定正式网络计划阶段
网络计划优化、网络计划的确定。
(6)网络计划的实施与控制阶段
网络计划的贯彻、检查和数据采集、控制与调整。
(7)收尾阶段
分析、总结。
3.流水施工组织形式
1)无节奏流水施工
指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
2)等节奏流水施工
各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。
3)异节奏流水施工
是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。
可采用等步距和异步距两种方式。
总结:
4.流水施工的表达方式
流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
(1)流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示"个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
(2)流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。"条斜向线段表示"个施工过程或专业工作队的施工进度。垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间
状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。
1.网络计划技术的应用程序
网络计划的应用程序包括7个阶段18个步骤, 具体程序如下:
(1)准备阶段
确定网络计划目标、调查研究、项目分解、工作方案设计。
(2)绘制网络图阶段
逻辑关系分析、网络图构图。
(3)计算参数阶段
1)计算工作持续时间和搭接时间;
2)计算其他时间参数;
3)确定关键线路。
(4)编制可行网络计划阶段
检查与修正、可行网络计划编制。
(5)确定正式网络计划阶段
网络计划优化、网络计划的确定。
(6)网络计划的实施与控制阶段
网络计划的贯彻、检查和数据采集、控制与调整。
(7)收尾阶段
分析、总结。
4.网络计划优化
网络计划的优化目标可分为三方面:工期目标、费用目标和资源目标。网络计划的优化相应分为:工期优化、资源优化和费用优化三种。
4.网络计划优化
网络计划的优化目标可分为三方面:工期目标、费用目标和资源目标。网络计划的优化相应分为:工期优化、资源优化和费用优化三种。
拒绝盲目备考,加学习群领资料共同进步!
免费听
赵春晓
幽默风趣,思维导图总结精彩,考点层次分明。
主讲:安全生产管理,建设工程施工管理,建设工程项目管理
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
免费听
王东兴
灵魂导师
主讲:建设工程法规及相关知识,建设工程法规及相关知识,安全生产法律法规
管理学硕士,国家注册一级建造师,多年从事教育行业,主攻工程经济、项目管理、企业管理方向。
免费听
董航
主讲:建设工程经济
曾任中建一局集团项目执行经理,多年现场经验,对施工现场生产管理、现场安全、施工技术非常熟悉,在一级建造师、注册安全工程师执业资格考试方面,有丰富的教学经验,更有其独特的培训风格,其地毯式培训教学,准确打击知识点,每年都会帮助广大学员顺利取证。
免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。
免费听
胡宗强
主讲:市政公用工程
从事建造师培训多年。经验丰富,命题方向把握准确。
免费听
黄明峰
封“神”级老师
主讲:消防安全技术综合能力,消防安全技术实务,消防安全技术综合能力,消防安全案例分析,安全生产技术基础,建设工程项目管理
主要从事一级消防工程师、中级安全工程师等考试培训。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关
扫描二维码 下载233网校APP刷题
2025年一级建造师《公路工程》 模考大赛试卷【8月临考预测】
已下载:45 1023.58KB
下载2025年一级建造师《建筑工程》 模考大赛试卷2【8月临考预测】
已下载:124 501.74KB
下载2025年一级建造师《水利水电工程》 模考大赛试卷2【8月临考预测】
已下载:127 511.13KB
下载2025年一级建造师《市政工程》 模考大赛试卷2【8月临考预测】
已下载:93 553.73KB
下载微信扫码关注公众号
获取更多考试资料
