1.网络计划技术的应用程序
网络计划的应用程序包括7个阶段18个步骤, 具体程序如下:
(1)准备阶段
确定网络计划目标、调查研究、项目分解、工作方案设计。
(2)绘制网络图阶段
逻辑关系分析、网络图构图。
(3)计算参数阶段
1)计算工作持续时间和搭接时间;
2)计算其他时间参数;
3)确定关键线路。
(4)编制可行网络计划阶段
检查与修正、可行网络计划编制。
(5)确定正式网络计划阶段
网络计划优化、网络计划的确定。
(6)网络计划的实施与控制阶段
网络计划的贯彻、检查和数据采集、控制与调整。
(7)收尾阶段
分析、总结。
4.网络计划优化
网络计划的优化目标可分为三方面:工期目标、费用目标和资源目标。网络计划的优化相应分为:工期优化、资源优化和费用优化三种。
731.17KB
下载818.95KB
下载715.92KB
下载643.35KB
下载737.82KB
下载595.91KB
下载258.72KB
下载168.44KB
下载509.53KB
下载211.00KB
下载186.85KB
下载151.96KB
下载正确答案:
答察解析: 1、(1)关键线路A1→A4→A6→A8→A10;A1→A4→A7→A9→A10。
(2) 工作B1的总时差10天,自由时差0天。
2、(1)事件1中,专项施工方案修改后的专家论证应由甲施工单位组织,施工单位应当组织召开专家论证会对专项施工方案进行论证。
(2) 项目监理机构应批准工程延期5天,因为事件1属于非施工单位责任,虽然耗费10天,但是工作A2有5天总时差,所以超过总时差5天。
(3)专家论证的主要内容:
a. 专项方案内容是否完整、可行。
b.专项方案计算书和验算依据、施工图是否符合有关标准规范。
c. 专项施工方案是否满足现场实际情况,并能够确保施工安全。
3、(1)事件2中,工作B1的实际开始时间应延后5天。
(2)1)乙施工单位通过项目监理机构向甲施工单位提出补偿费用不妥。
正确做法:应该通过项目监理机构向建设单位提出,因为乙施工单位与甲施工单位没有合同关系。
2)申请工程延期10天,不妥。
正确做法:申请工程延期5天。因为A2和B1之间有5天间隔,只影响B1晚开始5天。
4、(1)甲施工单位在选择压缩持续时间的关键工作时应考虑:缩短持续时间对质量和安全影响不大的工作;有备用资源的工作;缩短持续时间所需增加的资源、费用最少的工作。
(2) 在工作A4和工作A6中应首先选择A4工作压缩其持续时间。因为事件1发生后,关键线路变为A2→A4→A6→A8→A10;A2→A4→A7→A9→A10,压缩工作A6不能同时将两条关键线路进行压缩。
5、施工企业的应急救援管理内容还有:预案审批、演练、评价、完善和应急救援响应工作程序及记录等。
正确答案:
答察解析: 【第1问】

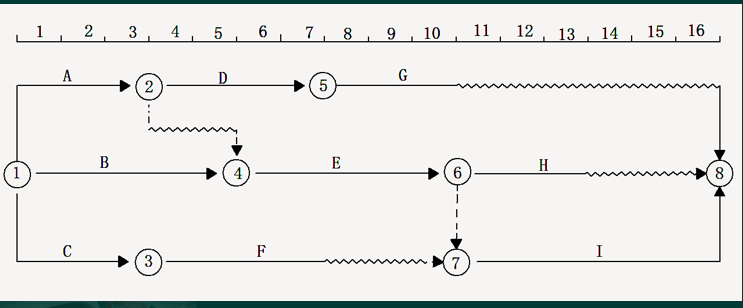

1-1、调整前的关键线路为:B→E→I;
1-2、A工作总时差为2周;F工作的总时差为3周;
1-3、 事件一工期索赔:成立;
理由:E是关键工作,且设计变更是建设单位的原因造成的。
事件二工期索赔:不成立。
理由:施工机械出现故障影响工期是施工单位自身的原因。
【第2问】
不妥之处的正确做法分别如下:
(1)灌注桩桩身设计强度等级不应低于C25,采用水下灌注时提高一个等级。
(2)高压旋喷桩截水帷幕与灌注桩排桩净距小于200mm,先施工灌注桩,后施工截水帷幕。
(3)灌注桩顶部泛浆高度不应小于500mm。
(4)基坑内支撑的拆除顺序应与支撑结构的设计工况一致。
(5)应由建设方委托具备相应资质的第三方进行基坑监测。
【第3问】

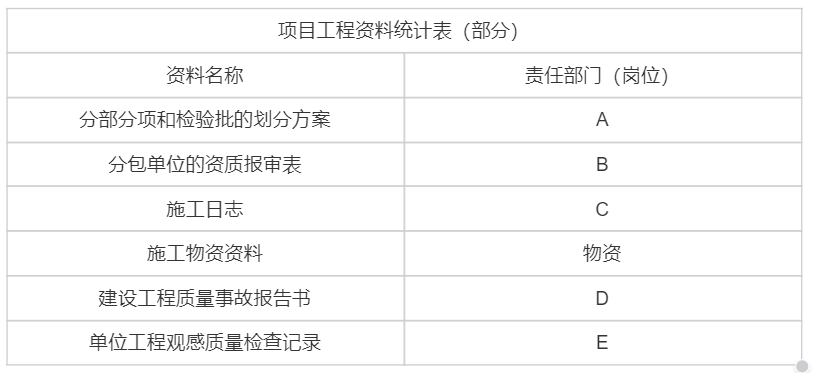

A:技术 B:商务 C:工程 D:质量 E:质量
【第4问】
抗渗混凝土的最小受冻临界强度值:20MPa。
【第5问】
低温型灌浆料施工开始24h内的灌浆部位温度不低于-5℃。灌浆施工过程中施工环境温度不低于0℃。
正确答案:
答察解析: 1. 应重点控制的工作是:A、B、D、E、F、H。
2.(1)事件1工期索赔:不成立。
理由:C工作的总时差为30天,C工作停工25天<30天,不影响总工期,故工期索赔不成立。
(2)事件2工期索赔:不成立。
理由:因复验结果不合格引起的工期拖延应由施工方承担。
(3)事件3工期索赔:不成立。
理由:因石材采购合同由施工方和石材供应商签订,因此石材质量不合格退换引起的工期拖延应由施工方承担。

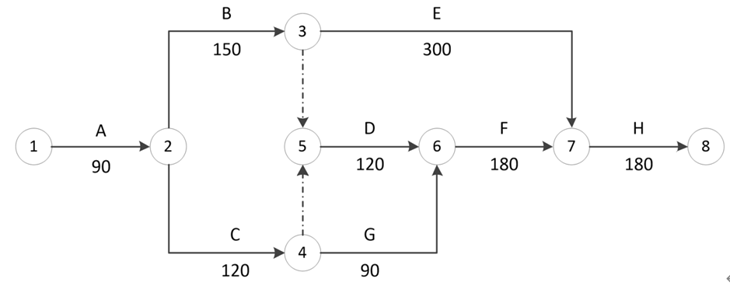

3.事件3发生后,关键路径为:A→C→G→F→H,计算工期变为90+149+140+180+180=739天,与合同工期相比超期19天。
(1)此时关键路径为G→F→H, H赶工费用最低,故先对H工作压缩,压缩8天,压缩后的总工期739-8=731天,仍需进一步压缩11天工期。
(2)在考虑不变动关键路径的前提下,压缩F工作10天。
(3)关键线路两条,同时压缩F工作和E工作1天。
赶工费用:8×1000+11×1500+1×5000=29500元。
4.(1)①③②⑤④
(2)符合规定。
(3)建筑外墙节能构造的现场实体检验应包括:墙体保温材料的种类、保温层厚度和保温构造做法。
正确答案: A
答察解析: (1)总时差是指在不影响总工期的前提下,工作F可以利用的机动时间。
总时差为6d,工作F延长5d;因此不影响总工期。
(2)自由时差是指在不影响其紧后工作最早开始的前提下,工作F可以利用的机动时间 。
自由时差为4d,工作F延长5d;因此紧后工作延后1d。
正确答案:
答察解析: (1)施工总承包单位是否可以提出工期索赔及理由分别如下:
事件一:施工总承包单位可以提出工期索赔,索赔工期2d。
理由:由于发现局部基础地基持力层为软弱层是不明地质条件,属于建设单位应承担的风险,虽然土方2有总时差4d,但延误的工期6d已影响总工期2d,因此可以提出工期索赔。
事件二:施工总承包单位不可以提出工期索赔。
理由:虽然基础施工钢材由建设单位供应,因施工用钢材未按时进场导致工期延期3d,是建设单位的责任,但承台梁1总时差为4d,延期3d并没有影响总工期。
事件三:施工总承包单位不可以提出工期索赔。
理由:基础2施工工期延期5d是由于施工总承包单位原因造成工程质量事故的返工而造成的,属于施工总承包单位自身的责任。
(2)上述事件发生后,本工程网络计划的关键线路发生了改变,新的关键线路为①→②→④→⑤→⑥。
施工实际横道图如下:

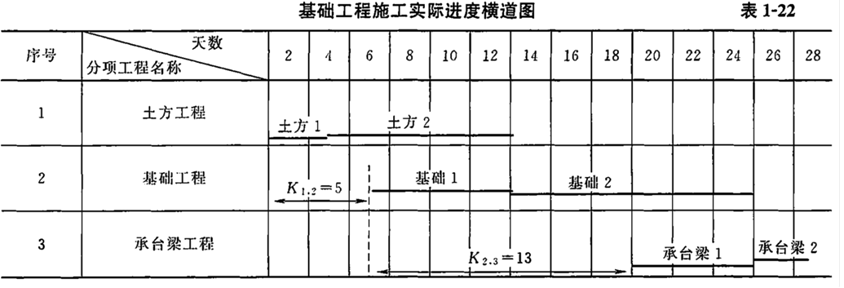

表8-26 基础工程施工实际进度横道图
1.施工组织方式
(1)工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
(5)流水施工的特点:
①科学利用工作面,争取时间,合理压缩工期;
②工作队实现专业化施工,有利于工作质量和效率的提升;
③ 工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
④ 单位时间内资源投入量较均衡,有利于资源组织与供给。
2.流水施工参数
工艺参数:包括施工过程(n)和流水强度。
空间参数:可以是施工段(M),也可以是施工层数。
时间参数:
(1)流水节拍(t):一个作业队(或一个施工过程)在一个施工段上所需要的工作时间。
(2)流水步距(K):两个相邻的作业队(或施工过程)相继投入工作的最小时间间隔。
(3)工期(T):流水施工从开始到完成的时间,而不是整个工程的总工期。
3.流水施工组织形式
1)无节奏流水施工
指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
2)等节奏流水施工
各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。
3)异节奏流水施工
是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。
可采用等步距和异步距两种方式。
总结:
4.流水施工的表达方式
流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
(1)流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示"个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
(2)流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。"条斜向线段表示"个施工过程或专业工作队的施工进度。垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间
状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。
1.网络计划技术的应用程序
网络计划的应用程序包括7个阶段18个步骤, 具体程序如下:
(1)准备阶段
确定网络计划目标、调查研究、项目分解、工作方案设计。
(2)绘制网络图阶段
逻辑关系分析、网络图构图。
(3)计算参数阶段
1)计算工作持续时间和搭接时间;
2)计算其他时间参数;
3)确定关键线路。
(4)编制可行网络计划阶段
检查与修正、可行网络计划编制。
(5)确定正式网络计划阶段
网络计划优化、网络计划的确定。
(6)网络计划的实施与控制阶段
网络计划的贯彻、检查和数据采集、控制与调整。
(7)收尾阶段
分析、总结。
1.施工组织方式
(1)工程施工组织实施的方式分三种:依次施工、平行施工、流水施工。
(5)流水施工的特点:
①科学利用工作面,争取时间,合理压缩工期;
②工作队实现专业化施工,有利于工作质量和效率的提升;
③ 工作队及其工人、机械设备连续作业,同时使相邻专业工作队的开工时间能够最大限度地搭接,减少窝工和其他支出,降低建造成本;
④ 单位时间内资源投入量较均衡,有利于资源组织与供给。
3.流水施工组织形式
1)无节奏流水施工
指全部或部分施工过程在各个施工段上的流水节拍不相等的流水施工。这种施工是流水施工中最常见的一种。
2)等节奏流水施工
各施工过程的流水节拍都相等的流水施工,其流水步距相等且等于流水节拍。
3)异节奏流水施工
是指各施工过程的流水节拍各自相等而不同施工过程的流水节拍不尽相等的流水施工。
可采用等步距和异步距两种方式。
总结:
4.流水施工的表达方式
流水施工的表达方式除网络图外,主要还有横道图和垂直图两种。
(1)流水施工的横道图表示法:横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示"个施工过程或专业工作队的施工进度安排,其编号①、②……表示不同的施工段。横道图表示法的优点是:绘图简单施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
(2)流水施工的垂直图表示法:横坐标表示流水施工的持续时间;纵坐标表示流水施工所处的空间位置,即施工段的编号。"条斜向线段表示"个施工过程或专业工作队的施工进度。垂直图表示法的优点是:施工过程及其先后顺序表达清楚,时间和空间
状况形象直观,斜向进度线的斜率可以直观地表示出各施工过程的进展速度,但编制实际工程进度计划不如横道图方便。
4.网络计划优化
网络计划的优化目标可分为三方面:工期目标、费用目标和资源目标。网络计划的优化相应分为:工期优化、资源优化和费用优化三种。
拒绝盲目备考,加学习群领资料共同进步!
免费听
赵春晓
幽默风趣,思维导图总结精彩,考点层次分明。
主讲:安全生产管理,建设工程施工管理,建设工程项目管理
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
免费听
王东兴
灵魂导师
主讲:建设工程法规及相关知识,建设工程法规及相关知识,安全生产法律法规
管理学硕士,国家注册一级建造师,多年从事教育行业,主攻工程经济、项目管理、企业管理方向。
免费听
董航
主讲:建设工程经济
曾任中建一局集团项目执行经理,多年现场经验,对施工现场生产管理、现场安全、施工技术非常熟悉,在一级建造师、注册安全工程师执业资格考试方面,有丰富的教学经验,更有其独特的培训风格,其地毯式培训教学,准确打击知识点,每年都会帮助广大学员顺利取证。
免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。
免费听
胡宗强
主讲:市政公用工程
从事建造师培训多年。经验丰富,命题方向把握准确。
免费听
黄明峰
封“神”级老师
主讲:消防安全技术综合能力,消防安全技术实务,消防安全技术综合能力,消防安全案例分析,安全生产技术基础,建设工程项目管理
主要从事一级消防工程师、中级安全工程师等考试培训。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关
扫描二维码 下载233网校APP刷题
2025年一级建造师《公路工程》 模考大赛试卷【8月临考预测】
已下载:45 1023.58KB
下载2025年一级建造师《建筑工程》 模考大赛试卷2【8月临考预测】
已下载:124 501.74KB
下载2025年一级建造师《水利水电工程》 模考大赛试卷2【8月临考预测】
已下载:127 511.13KB
下载2025年一级建造师《市政工程》 模考大赛试卷2【8月临考预测】
已下载:93 553.73KB
下载微信扫码关注公众号
获取更多考试资料
