真题考点:双代号网络图绘图规则
A. 必须按照已定逻辑关系绘制(现实逻辑+画图逻辑。先后顺序,例如:先砌墙,再抹灰。)

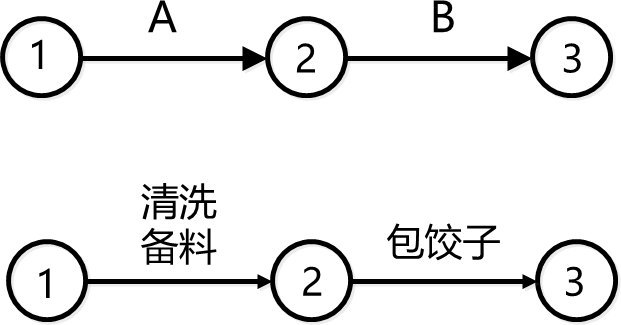

A工作做完后,B工作开始

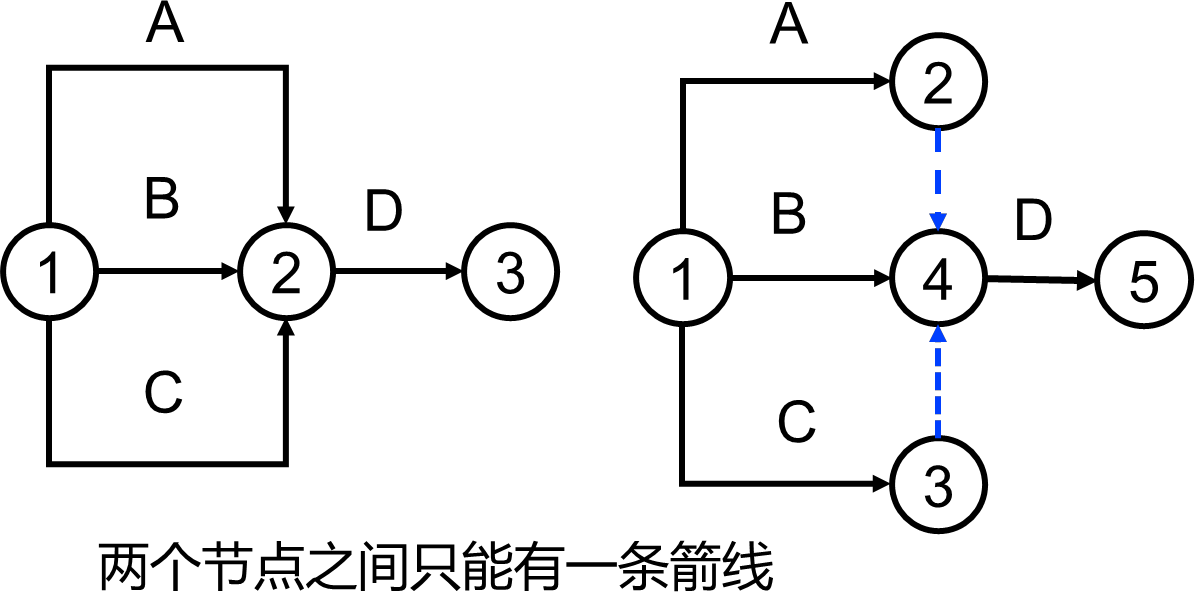

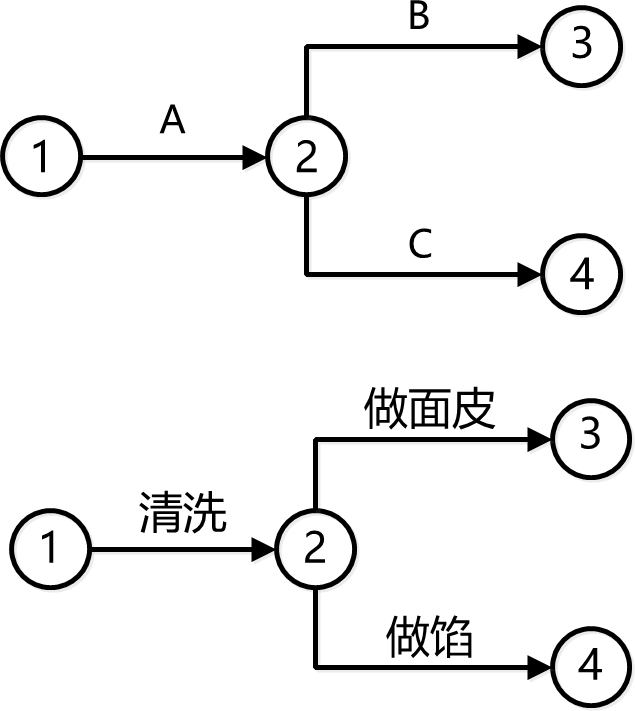

A工作做完后,B、C两个工作开始

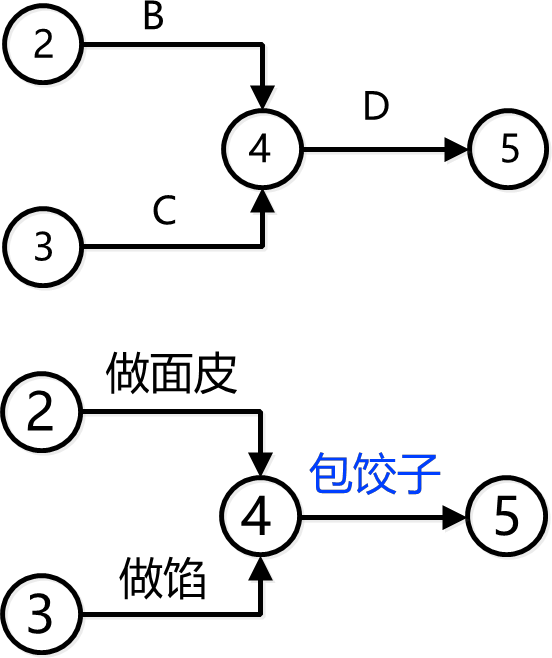

B、C两个工作做完后,D工作开始

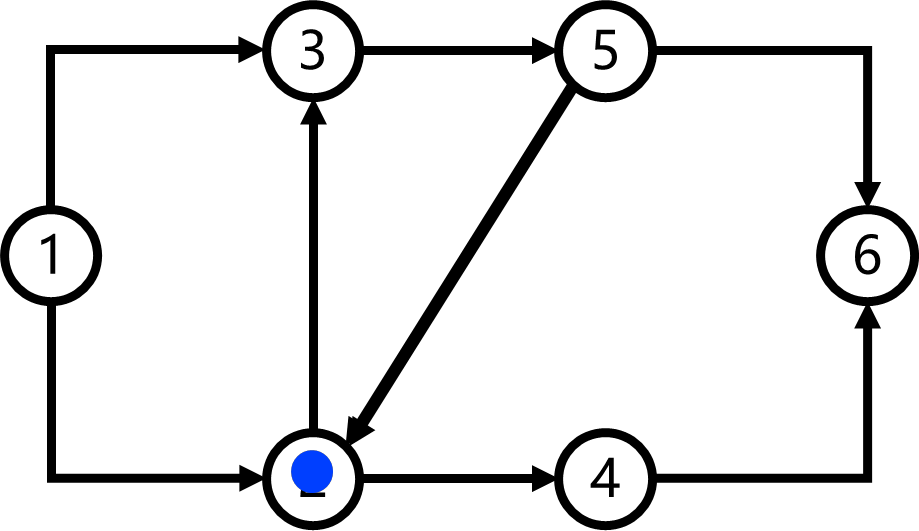

B.严禁出现从一个节点出发,顺着箭线又回到出发点的循环线路(P125)
不出现指向左方的水平箭线或者箭头偏向左方的箭线。

C.网络图中的箭线(包括虚箭线,以下同)应保持自左向右的方向,不应出现箭头指向左方的水平箭线和箭头偏向左方的斜向箭线(即逆向箭线)。若遵循该规则绘制网络图,就不会出现循环回路。

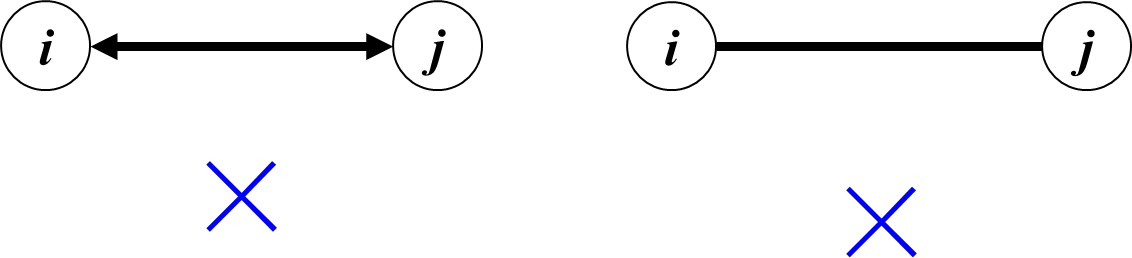

D.严禁出现带双向箭头或无箭头的连线。(P126)

E.严禁出现没有箭尾节点的箭线和没有箭头节点的箭线

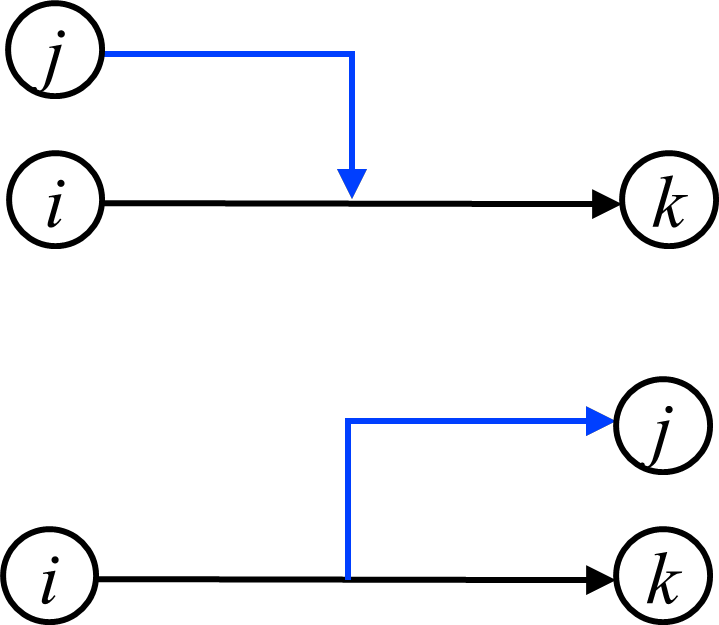

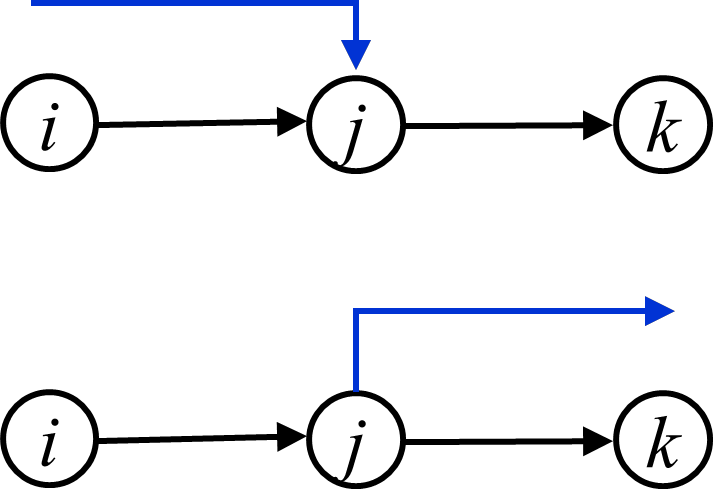

F. 严禁在箭线上引入或引出箭线

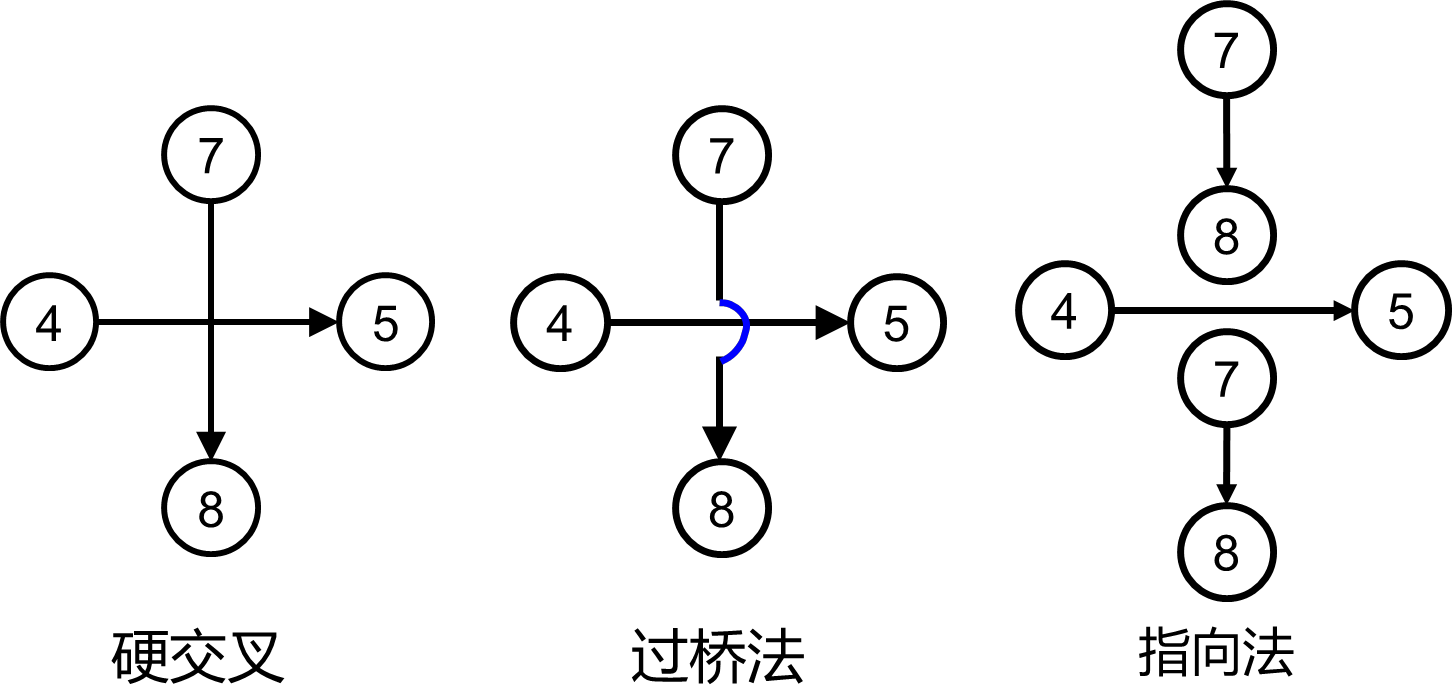

G. 尽量避免箭线交叉,当交叉不可避免时,可用过桥法或指向法。

H. 图中只有一个起始节点, 只有一个终点节点。
节点编号由小到大,可以不连续,但不能重复。

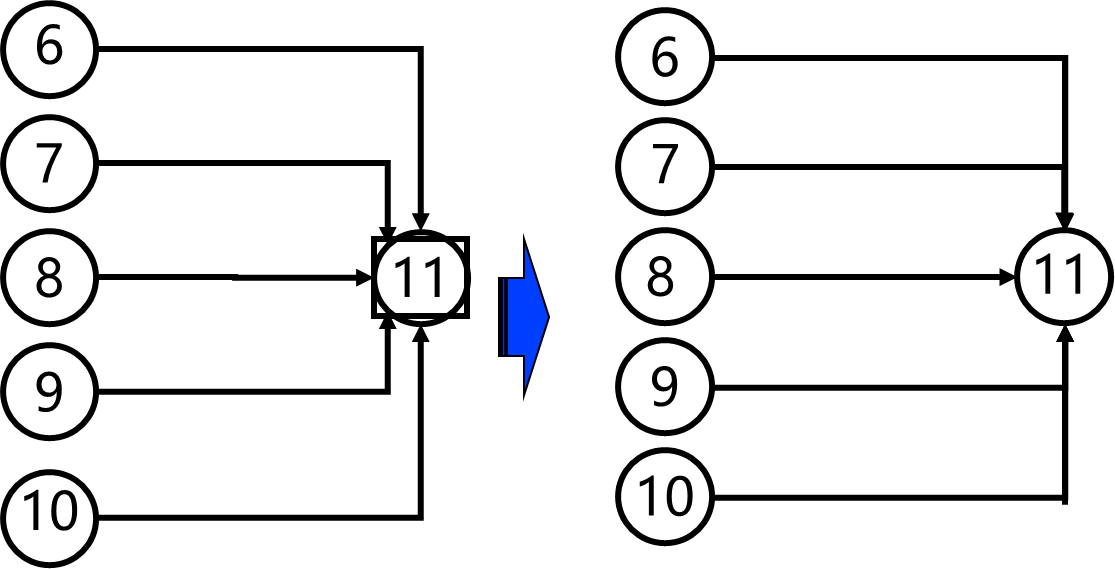

I. 共用母线:当双代号网络图的某些节点有多条外向箭线或多条内向箭线时,可采用母线法绘制。

G. 不允许出现编号相同的节点或工作。

【小故事,涨知识】
一家3口,中午准备自己包饺子吃,饺子馅、饺子面等食材已经准备好;各主要工作及花费的时间:清洗准备5分钟,制作饺子馅10分钟、做饺子皮8分钟,包饺子20分钟、烧水10分钟、煮饺子6分钟、吃饺子20分钟。
合理规划,绘制对应的双代号网络图

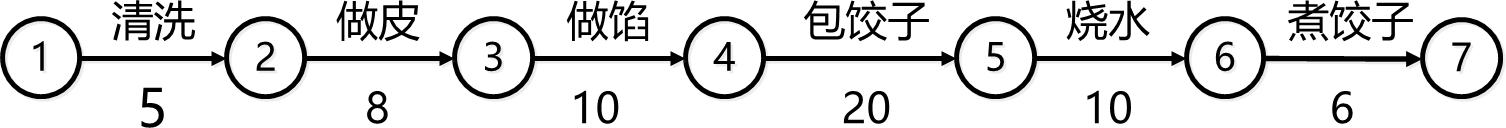

煮饺子工作双代号图

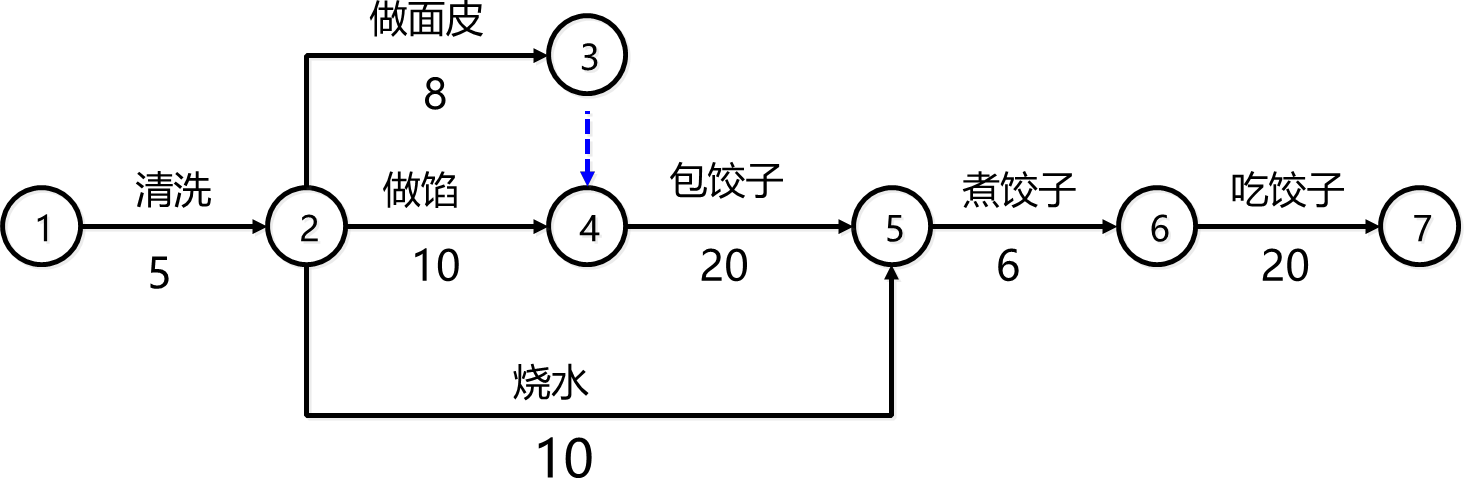

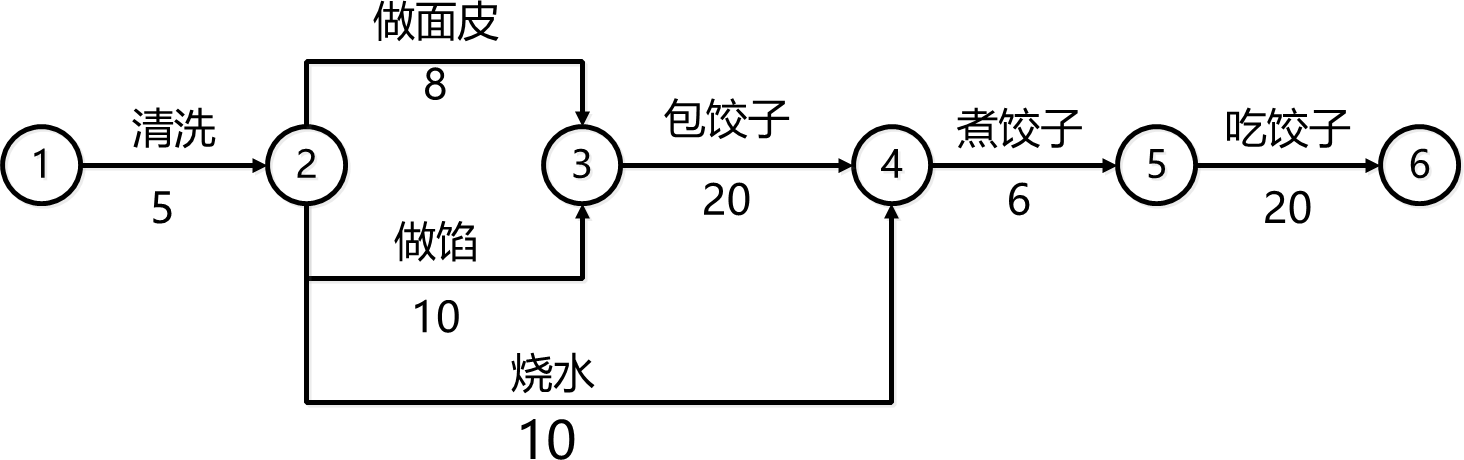

煮饺子工作双代号图优化

• 煮饺子工作双代号图优化

2026年真题示例:
关于双代号网络图绘图规则的说法,正确的是( )。
A. 网络图中严禁出现循环回路、双向箭头及无箭头连线
B. 网络图中严禁出现交叉箭线
C. 节点编号不能重复,箭尾节点编号应大于箭头节点编号
D. 网络图允许有多个起点节点和多个终点节点
参考解析:A选项正确,C选项错误网络图中的节点都必须有编号,其编号严禁重复,并应使每一条箭线上箭尾节点编号小于箭头节点编号。
B选项错误,允许出现交叉剪线,但应尽量避免网络图中工作箭线的交叉。当交叉不可避免时,可以采用过桥法或指向法处理。
D选项错误,网络图应只有一个起点节点和一个终点节点(任务中部分工作需要分期完成的网络计划除外)。除网络图的起点节点和终点节点外,不允许出现没有外向箭线的节点和没有内向箭线的节点。
