2026年二建《施工管理》真题考点:有节奏流水施工

来源:233网校 2026-06-24 00:49:38

真题考点: 有节奏流水施工

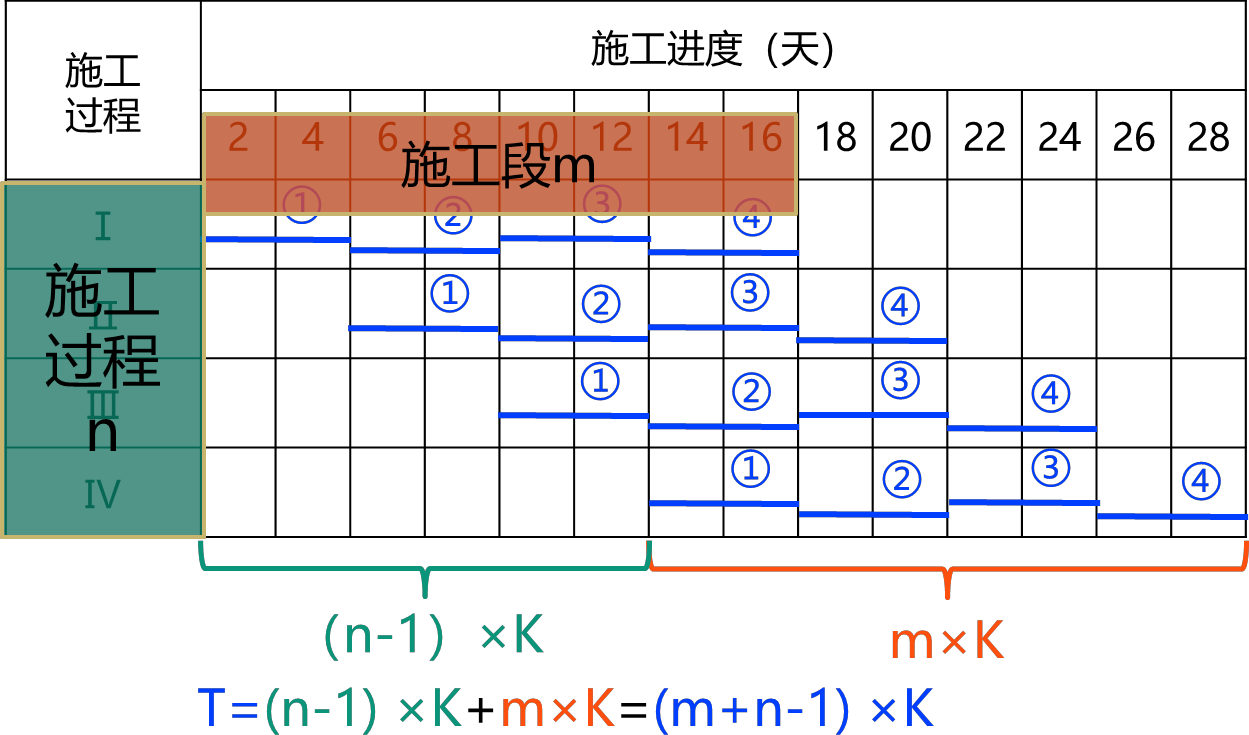

1)等节奏流水施工

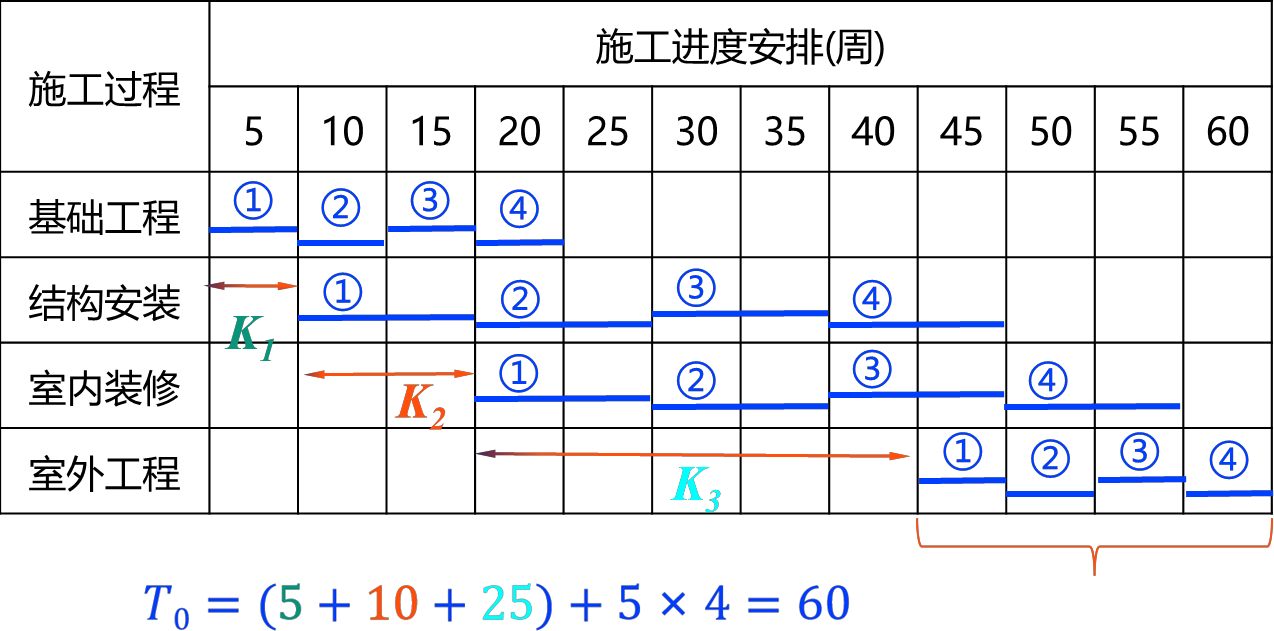

2025111814285072478385_流水施工进度计划(三)

等节奏流水施工(固定节拍流水施工)

(1)基本特点

① 所有施工过程在各个施工段上的流水节拍均相等;

② 相邻施工过程的流水步距相等,且等于流水节拍;

③ 专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;

④ 各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。

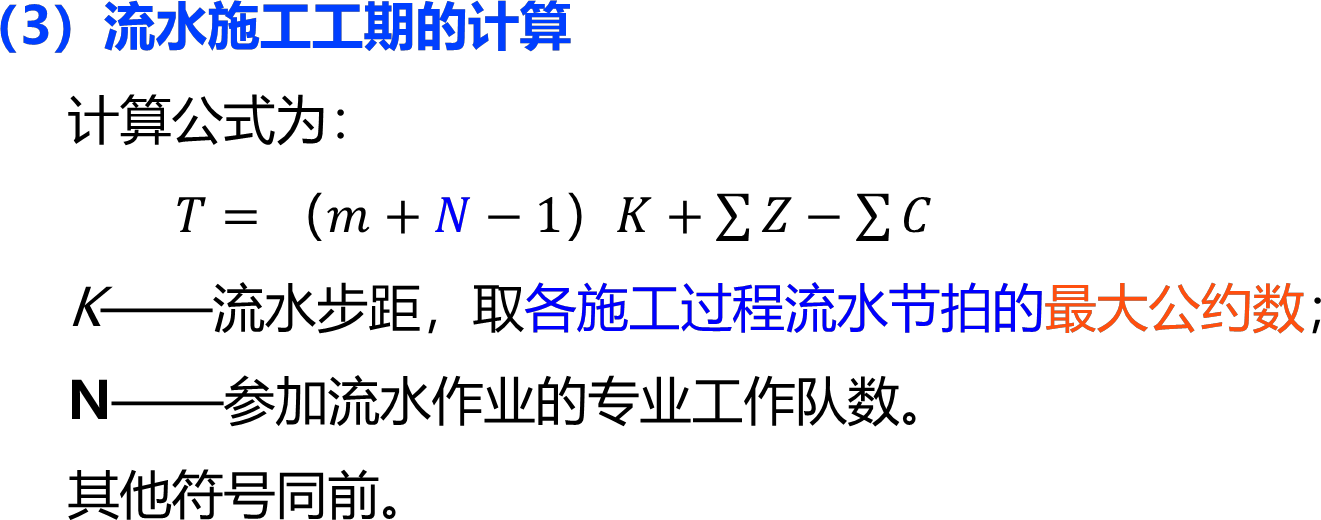

(2)流水施工工期的计算

T=(m+n-1)K

等节奏流水施工(有组织间歇、提前插入)

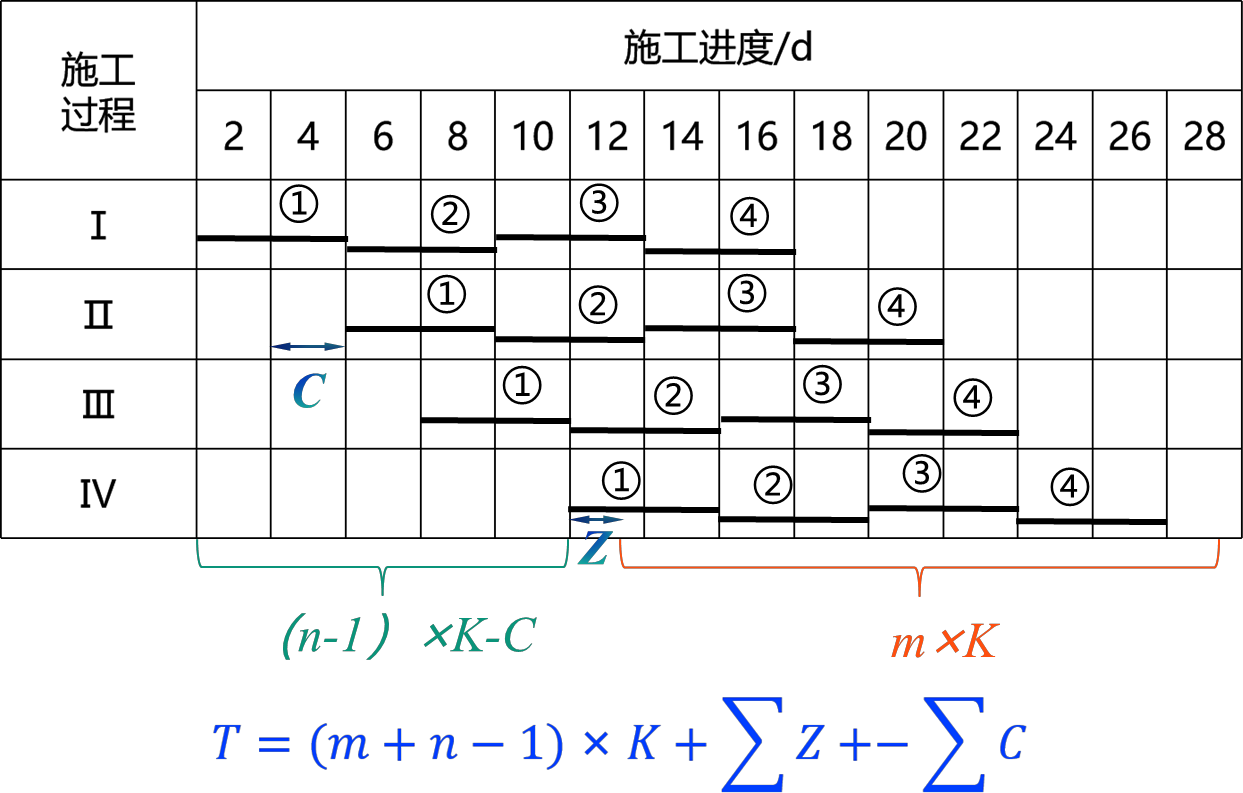

2025111814285072478385_流水施工进度计划(三)

2)异节奏流水施工

(1)异节奏流水施工方式

①等步距异节奏流水施工(成倍节拍流水施工)。

②异步距异节奏流水施工。

(2)加快的成倍节拍流水施工特点

①同一施工过程在各个施工段上的流水节拍均相等不同施工过程的流水节拍为倍数关系

②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数

③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。

④各专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

2025111814285072478385_流水施工进度计划(三)

【工程示例】某工程由四幢相同的装配式单体建筑组成,每幢建筑可视为一个施工段,施工过程划分为基础工程、结构安装、室内装修和室外工程,编制的异步距异节奏流水施工进度计划如图所示。

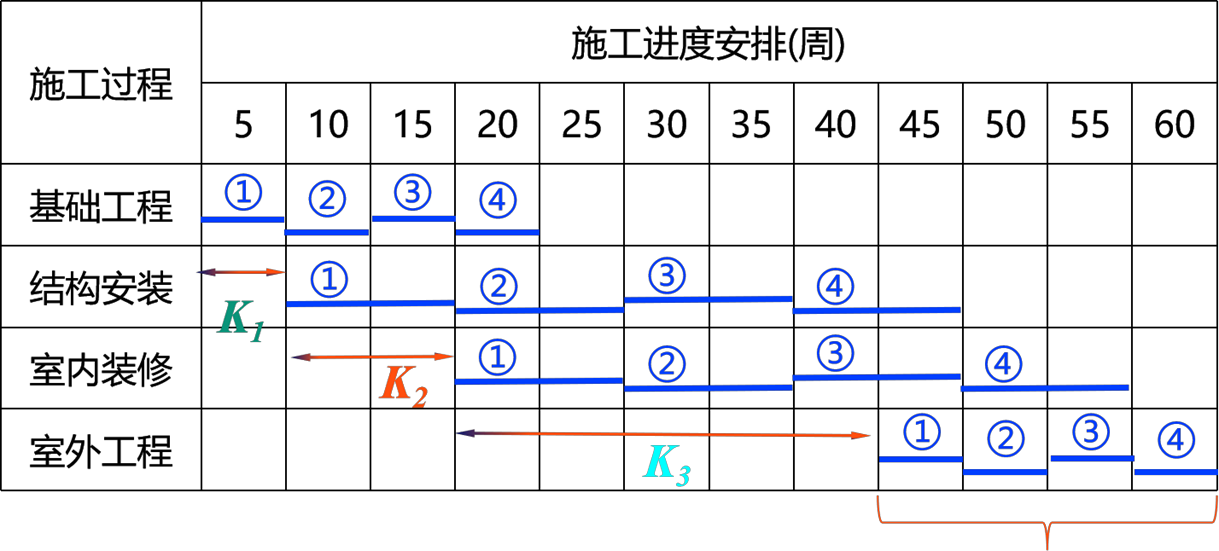

2025111814285072478385_流水施工进度计划(三)

增加专业工作队,组织加快的成倍节拍流水施工

①计算流水步距(改造后)。流水步距等于流水节拍的最大公约数,即:

K= [ 5, 10, 10, 5]= 5

2025111814285072478385_流水施工进度计划(三)

②确定专业工作队数目。每个施工过程组建的专业工作队数目计算: bj =tj / K

bj ——第 j 个施工过程的专业工作队数;

tj ——第 j 个施工过程的流水节拍;

K——流水步距。

在本示例中,各施工过程的专业工作队数分别为:

基础工程:b1=t1/K=5/5=1

结构安装:b2=t2/K=10/5=2(由1个组织变成2个)

室内装修:b3=t3/K=10/5=2(由1个组织变成2个)

室外工程:b4=t4/K=5/5=1

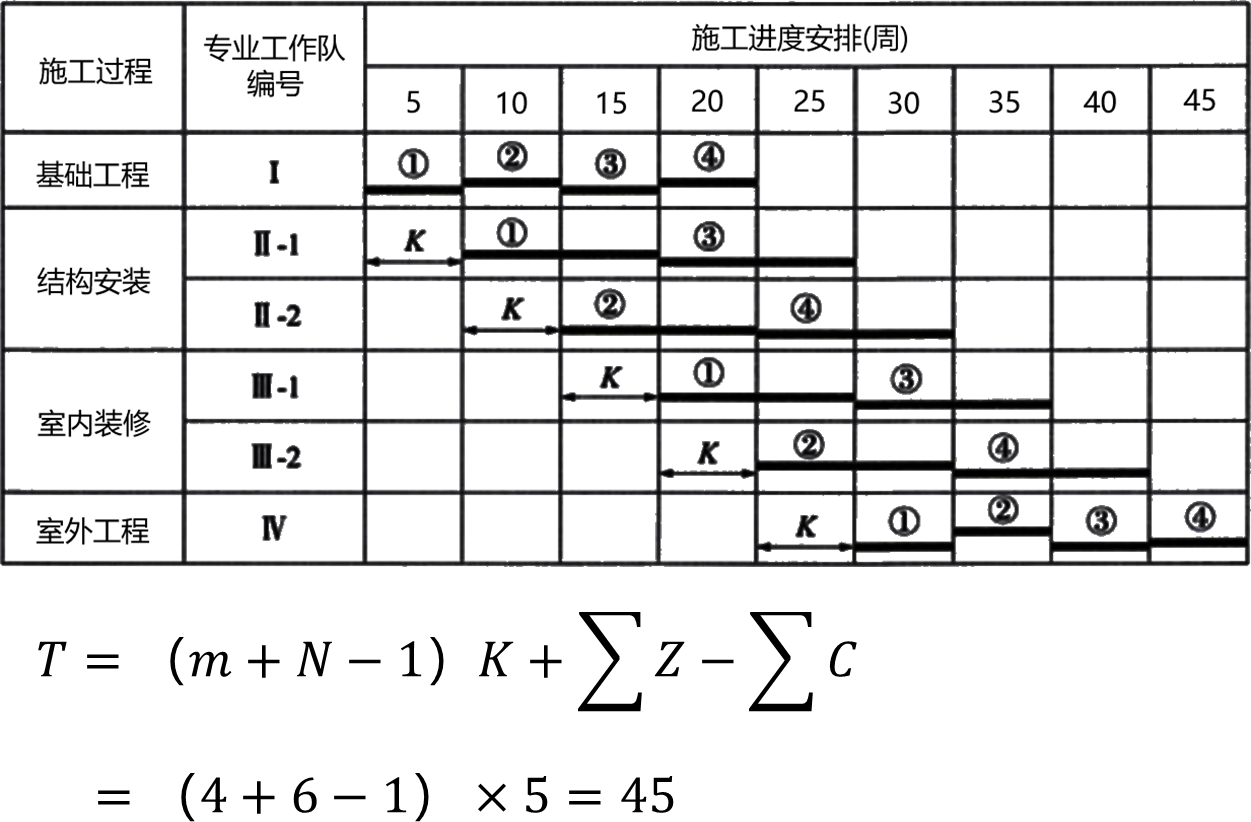

编制的加快的成倍节拍流水施工进度计划如图

2025111814285072478385_流水施工进度计划(三)

2026年真题示例:

某工程划分为四个施工段,分为Ⅰ、Ⅱ、Ⅲ三个施工过程,组织等节奏流水施工,流水节拍均为3天。施工过程Ⅰ与Ⅱ之间有1天技术间歇时间,施工过程Ⅱ与Ⅲ之间有2天提前插入时间。该工程流水施工工期是( )天。

A. 18

B. 16

C. 15

D. 17

参考答案:D
参考解析:(4+3-1)*3+1-2=17天。

点击下载>>2026年二级建造师真题及答案

刷题推荐233网校二建题库提供章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【】【进入下载APP刷题

好课推荐:二级建造师私教特训班是233网校的经典班型,主要包含三个阶段,六大课程模块,如教材精讲班、习题巩固班、案例专项班、真题解析班、模考金题班、直播点睛班点这里了解233网校二级建造师私教特训班课程内容>>

插入模块
相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
