真题考点:施工组织设计的编制、审批及动态管理
施工组织设计应由项目负责人主持编制,可根据需要分阶段编制和审批。

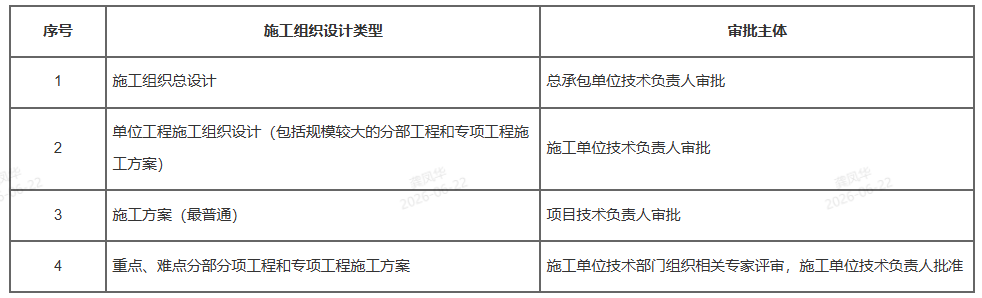

施工组织设计的编制和审批比较
序号 | 施工组织设计类型 | 审批主体 |
1 | 施工组织总设计 | 总承包单位技术负责人审批 |
2 | 单位工程施工组织设计(包括规模较大的分部工程和专项工程施工方案) | 施工单位技术负责人审批 |
3 | 施工方案(最普通) | 项目技术负责人审批 |
4 | 重点、难点分部分项工程和专项工程施工方案 | 施工单位技术部门组织相关专家评审,施工单位技术负责人批准 |

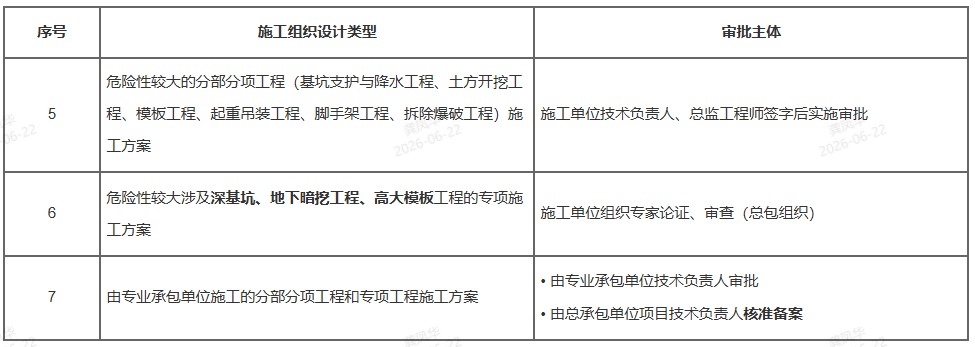

序号 | 施工组织设计类型 | 审批主体 |
5 | 危险性较大的分部分项工程(基坑支护与降水工程、土方开挖工程、模板工程、起重吊装工程、脚手架工程、拆除爆破工程)施工方案 | 施工单位技术负责人、总监工程师签字后实施审批 |
6 | 危险性较大涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案 | 施工单位组织专家论证、审查(总包组织) |
7 | 由专业承包单位施工的分部分项工程和专项工程施工方案 | • 由专业承包单位技术负责人审批 • 由总承包单位项目技术负责人核准备案 |
2026年真题示例:
关于施工组织设计动态管理的说法,错误的是()。
A. 施工环境有重大改变,需及时调整施工组织设计
B. 施工方法重大修改,需及时调整施工组织设计
C. 施工组织设计实施过程中应对执行情况进行检查
D. 施工组织总设计修改后由项目技术负责人审批后实施
参考解析:选项 A、B正确,当施工环境、施工方法发生重大改变时,施工组织设计需及时调整,这是动态管理的要求。
选项C正确,施工组织设计实施过程中,应定期对执行情况进行检查,发现问题及时纠偏。
选项D错误,施工组织总设计修改后,应由施工单位技术负责人审批,而非项目技术负责人。
