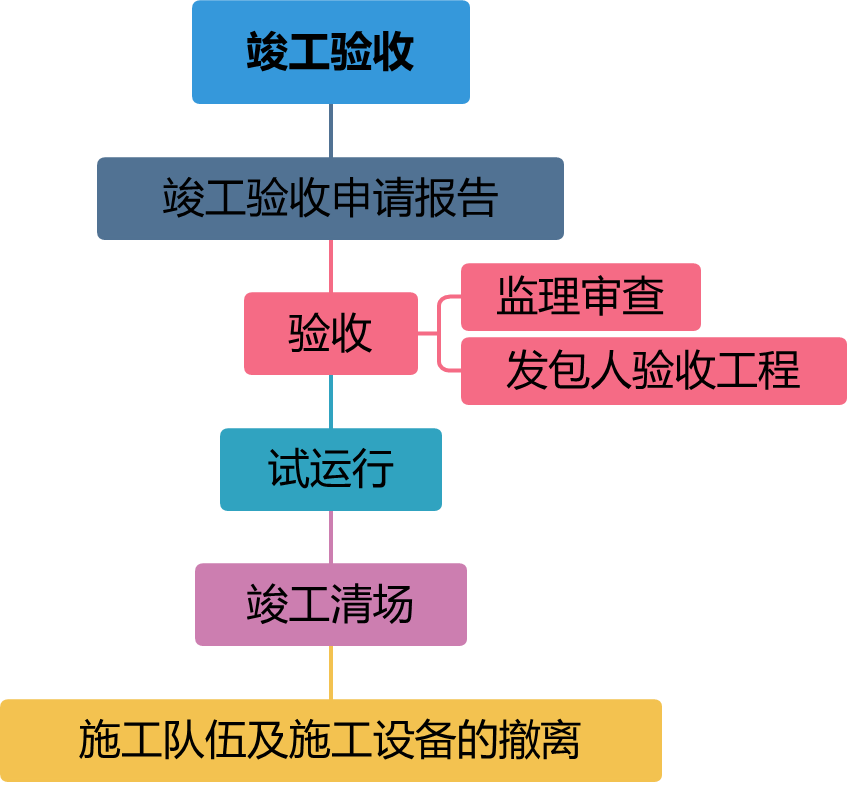

真题考点:竣工验收

①监理人对承包人竣工验收申请报告的审查

A. 监理人审查后认为尚不具备竣工验收条件的,应在收到竣工验收申请报告后的28天内通知承包人,指出在颁发接收证书前承包人还需进行的工作内容。承包人完成监理人通知的全部工作内容后,应再次提交竣工验收申请报告,直至监理人同意为止。

B. 监理人审查后认为已具备竣工验收条件的,应在收到竣工验收申请报告后的28天内提请发包人进行工程验收。

②发包人验收工程

A. 发包人经过验收后同意接收工程的,应在监理人收到竣工验收申请报告后的56天内,由监理人向承包人出具经发包人签认的工程接收证书。

B. 发包人验收后不同意接收工程的,承包人在完成不合格工程的返工重作或补救工作后,应重新提交竣工验收申请报告。

③实际竣工日期【重点】

经验收合格工程的实际竣工日期,以提交竣工验收申请报告的日期为准,并在工程接收证书中写明。【双方无异议】

发包人在收到承包人竣工验收申请报告56天后未进行验收的,视为验收合格,实际竣工日期以提交竣工验收申请报告的日期为准,但发包人由于不可抗力不能进行验收的除外。

2026年真题示例:

某承包人于2025年11月1日提交工程竣工验收申请报告,发包人于11月24日组织竣工验收,11月26日监理人通知承包人竣工验收通过并于12月1日出具工程验收证书。则该工程的实际竣工日期应为()。

A. 11月24日

B. 11月26日

C. 12月1日

D. 11月1日

参考答案:D
参考解析:除专用合同条款另有约定外,经验收合格工程的实际竣工日期, 以提交竣工验收申请报告的日期为准,并在工程接收证书中写明。发包人在收到承包人 竣工验收申请报告56天后未进行验收的,视为验收合格,实际竣工日期以提交竣工验 收申请报告的日期为准,但发包人由于不可抗力不能进行验收的除外。

点击下载>>2026年二级建造师真题及答案

刷题推荐233网校二建题库提供章节习题、历年真题、模拟试题、每日一练、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【】【进入下载APP刷题

好课推荐:二级建造师私教特训班是233网校的经典班型,主要包含三个阶段,六大课程模块,如教材精讲班、习题巩固班、案例专项班、真题解析班、模考金题班、直播点睛班点这里了解233网校二级建造师私教特训班课程内容>>

插入模块
相关阅读

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
