真题考点:挣值法的四个评价指标

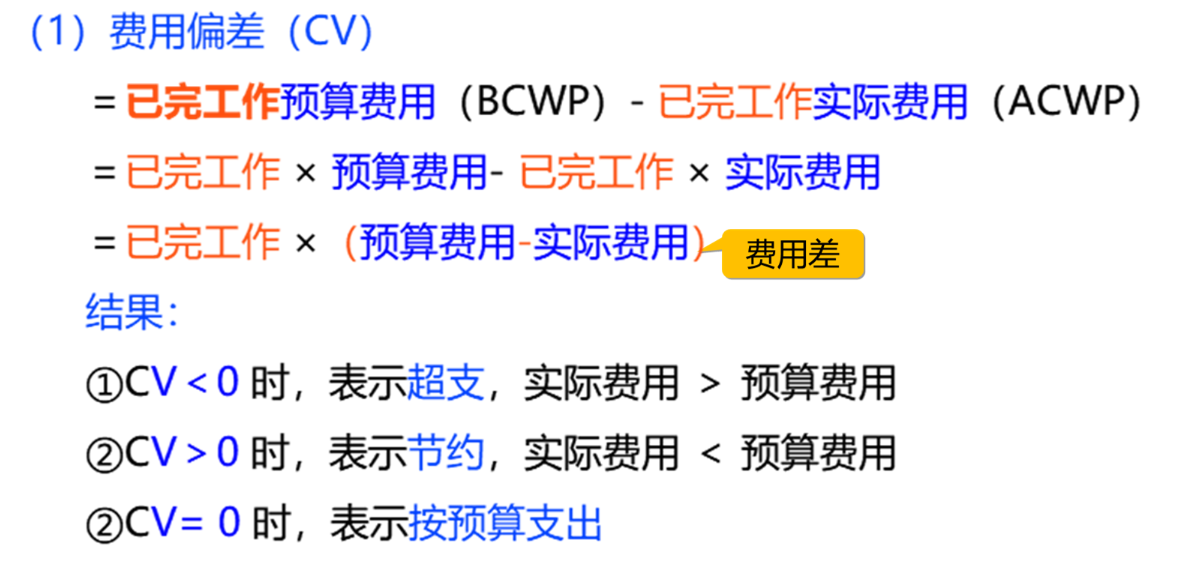

费用(进度)偏差反映的是绝对偏差,结果很直观,有助于成本管理人员了解项目费用出现偏差的绝对数额。只能同一项目比较。

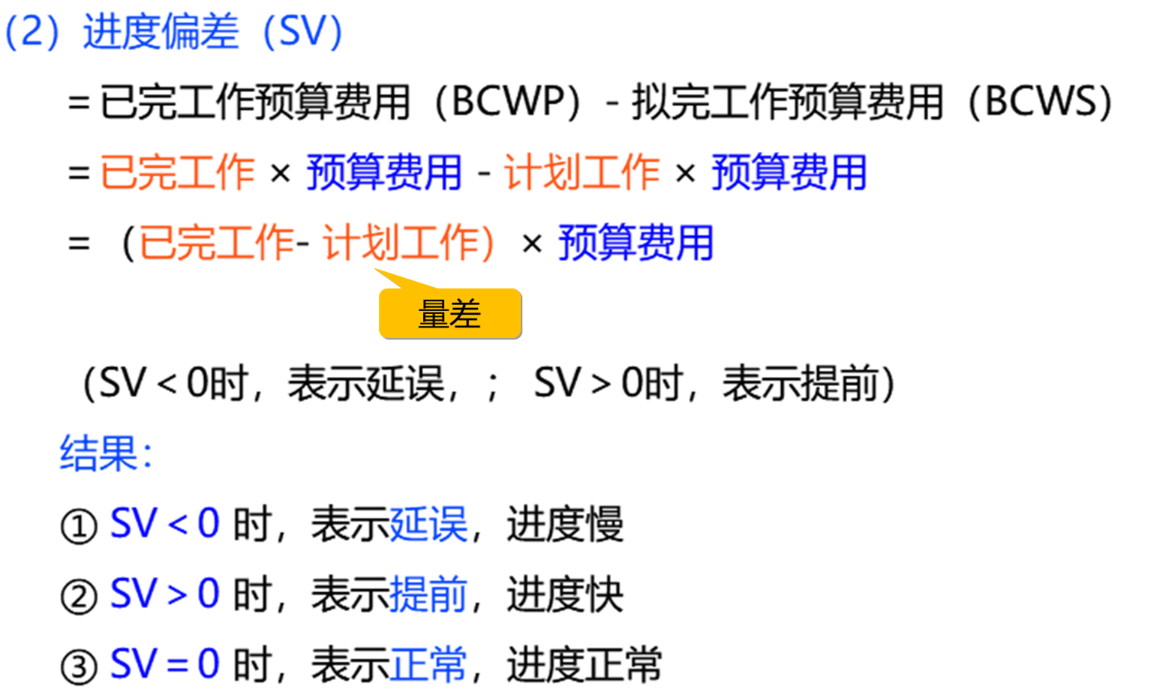

费用(进度)绩效指数反映的是相对偏差,它不受项目层次的限制,也不受项目实施时间的限制,因而在同一项目和不同项目比较中均可采用。
2026年真题示例:
某工程项目检查时已完成工作计划费用为410万元,计划工作计划费用为400万元,已完工作实际费用为430万元,该项目检查时的费用绩效指数为()。

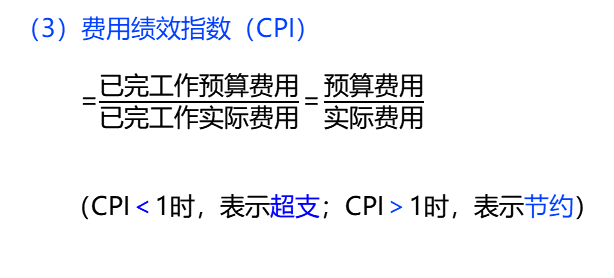

A. 0.953
B. 0.930
C. 0.976
D. 1.075
