施工成本影响因素介绍

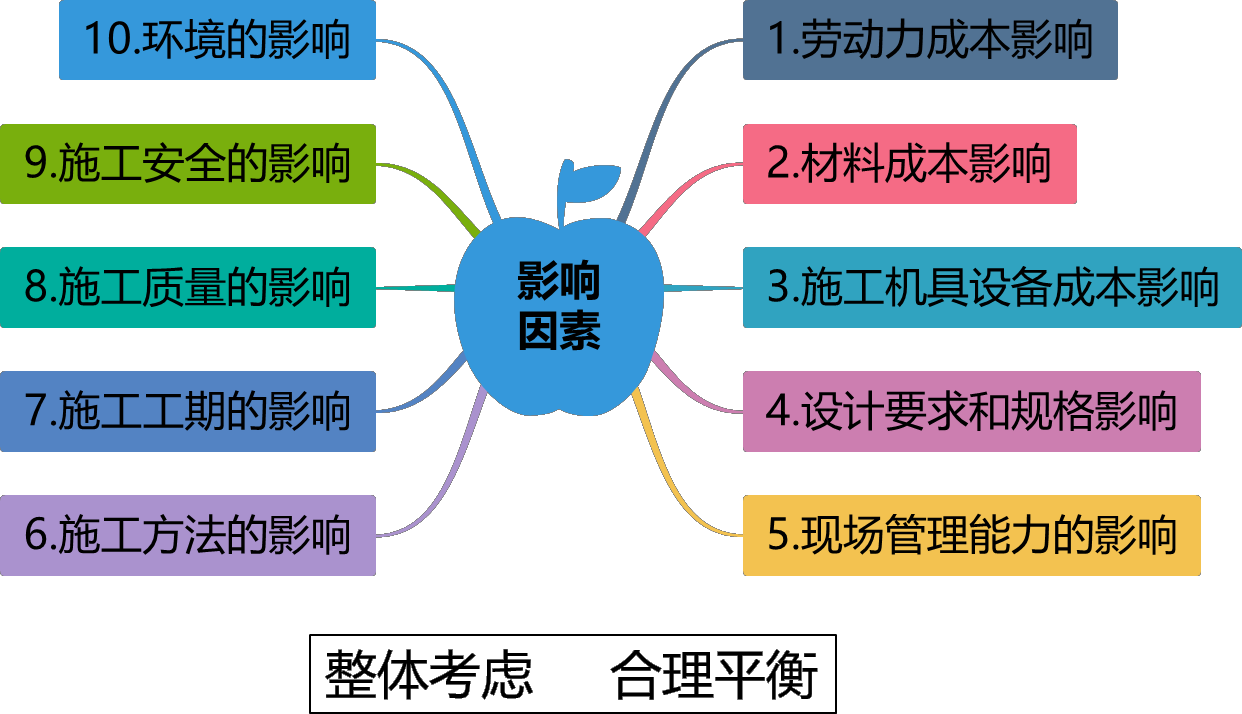

施工成本影响因素(人料机法环,安质时设管)

2024102009114686145734_施工成本影响因素及管理流程



专题更新时间:2025/08/11 08:48:41

施工成本影响因素考点试题

单选题 1.不属于施工机具设备成本影响的是( )。
A . 维护费用
B . 购置费用
C . 租赁费用
D . 燃料费用

正确答案: B

答察解析: 施工机具设备成本主要受以下几个方面的影响:
1.租赁费用:使用大型设备或特殊设备时,租赁费用可能较高,特别是设备使用时间较长的情况下,C选项属于;
2.维护费用:设备的日常维护和保养需要投入成本,包括定期检查、维修和更换零部件等,A选项属于;
3.燃料费用:燃料价格的波动会影响使用设备的成本,D选项属于,B选项不属于。

单选题 2.施工成本受多种因素影响,下列有关说法错误的是()。
A . 高技能工人通常薪酬要求更高,会影响施工成本
B . 低质量的施工可以降低施工成本
C . 现场管理能力高低直接关系到施工成本
D . 间接成本会随着工期的缩短而减少

正确答案: B

答察解析: 选项A说法正确,高技能工人通常薪酬要求更高,因为他们能够提供更高质量的工作,这也会影响施工成本。
选项B说法错误,施工质量的不达标或低质量将增加修复和重建成本、返工和修正成本、监测和测试费用、低效和浪费成本、维护和修理成本,以及客户满意度和声誉成本
选项C说法正确,现场管理能力高低直接关系到施工成本,现场管理能力低,容易引起返工、返修、材料浪费、工人窝工、机械闲置等现象,导致施工成本增加。
选项D说法正确,施工的直接成本会随着工期的缩短而增加,当压缩工期时,会投入必要的相关费用,主要表现为措施性费用的投入;间接成本会随着工期的缩短而减少
题干要求选择错误的,所以答案为B。

单选题 3.下列工程费用中,属于质量控制成本的是( )。
A . 工程保修费
B . 损失赔偿费
C . 工程质量验收费
D . 质量事故处理费

正确答案: C

答察解析: C选项正确,质量控制成本又可分为预防成本和鉴定成本。预防成本是指为防止工程质量缺陷和偏差出现,保证工程质量达到质量标准所采取的各项预防措施所支出的费用,包括质量规划费、工序控制费、新工艺鉴定费、质量培训费、质量信息费等;鉴定成本是指为保证工程质量而对工程本身及材料、构配件、设备等进行质量鉴定所支出的费用,包括施工图纸审查费,施工文件审查费,原材料、外购件检验试验费,工序检验费,工程质量验收费等。
ABD选项错误,属于损失成本。

大咖讲解:施工成本影响因素

赵春晓
注册安全工程师
二级建造师
一级建造师
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

5.1.2.施工成本管理流程

施工成本管理是指施工项目管理机构以责任成本主线,对施工成本进行计划、控制、分析,并进行施工成本管理绩效考核的过程。

市场经济条件下以企业内部经济责任承包制为基础的施工成本管理,已不再是传统计划经济体制下的成本预测、成本计划、成本控制、成本核算、成本分析和成本考核流程(预计控,核分考)。

施工成本控制也不再单纯虑建造成本,而是综合考虑建造成本、工期成本、质量成本、安全成本和绿色成本的全要素成本控制。

施工成本管理各环节是一个有机联系与相互制约的系统过程。(预计控,核分考)

成本计划是开展成本控制和分析的基础,也是成本控制的主要依据

②成本控制能对成本计划的实施进行监督,保证成本计划的实现;

成本分析是对成本计划是否实现进行的检查,并为成本管理绩效考核提供依据;

成本管理绩效考核是实现责任成本目标的保证和手段

高频

施工成本分类

1)按施工成本核算内容划分(确定目标阶段)

分类

内涵

举例

直接成本

施工过程中直接耗费的构成工程实体或有助于工程实体形成的各项支出

人、料、机+措施费

间接成本

项目管理机构为准备工程施工、组织和管理施工生产所发生的全部间接费支出

企业管理费为主



2)按施工成本计算标准划分

分类

内涵

计划成本

计划成本也称为目标成本,是指施工单位根据自身需求,结合施工项目的技术特征、自然地理条件、劳动力素质、设备情况等预计的施工成本。计划成本是施工单位考虑成本降低措施后的预计成本,是建立施工成本管理责任制,进行施工成本控制的前提和基础。

实际成本

实施过程中实际发生的各项费用总和



3)按施工成本性态划分(与工程量之间的关系)

分类

内涵

固定成本

不受工程量变化影响:办公费、管理人员工资

变动成本

随工程量变化成比例变化:人工费、材料费



4)按施工成本是否可控划分(与市场之间的关系)

分类

内涵

可控成本

在市场价格不变的前提下,工程部门通过控制材料消耗量即可控制施工过程中发生的材料成本

不可控成本

因市场价格变动引起的材料成本变动



5)按施工成本要素构成划分

分类

内涵

工期成本

直接成本会随着工期缩短而增加,间接成本会随着工期缩短而减少

质量成本

为实现工程质量目标而采取的预防和控制措施所产生的费用,包括:控制成本、损失成本

安全成本

指为保证安全生产而支出的费用和因安全事故而产生的损失费用之和

绿色成本

在工程施工中所采取的绿色建造措施成本,以及因绿色建造不善造成的损失费用之和



(2)质量成本

分类

内涵

举例

控制成本

预防成本

质量规划费、工序控制费、新工艺鉴定费、质量培训费、质量信息费

鉴定成本

施工图纸审查费,施工文件审查费,原材料、外购件检验试验费,工序检验费,工程质量验收费

损失成本

内部损失成本

因指挥决策失误、违反标准及操作规程、成品保护及机具设备保养不善等引起工程质量缺陷而造成的损失,以及为处理工程质量缺陷而发生的费用

外部损失成本

指工程移交后,在使用过程中发现工程质量缺陷而需支付的费用总和
