下载正确答案:

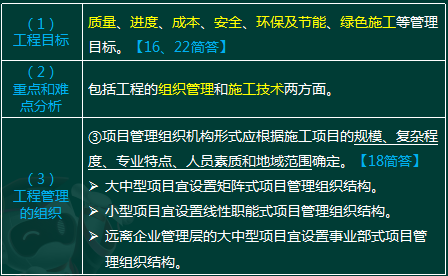

答察解析: (1)工程目标
(2)重点和难点分析
(3)工程管理的组织
(4)进度安排和空间组织

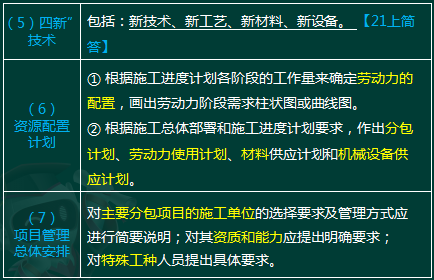

(5)“四新”技术
(6)资源配置计划
(7)项目管理总体安排
正确答案:
答察解析: 【第1问】
1-1、(1)项目管理组织机构形式还应根据专业特点、人员素质和地域范围确定。
1-2、不符合。理由:项目安全管理部门负责人、专职安全员应取得安全生产考核合格证书 C 证。
【第2问】
施工顺序的确定原则还有:保证质量、安全施工、充分利用工作面、缩短工期。
【第3问】

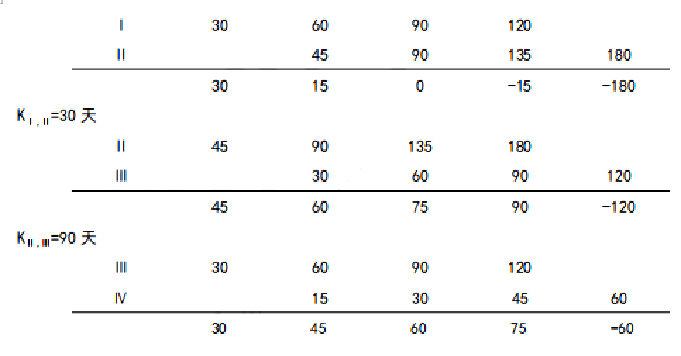

3-1、流水施工工期计算如下:

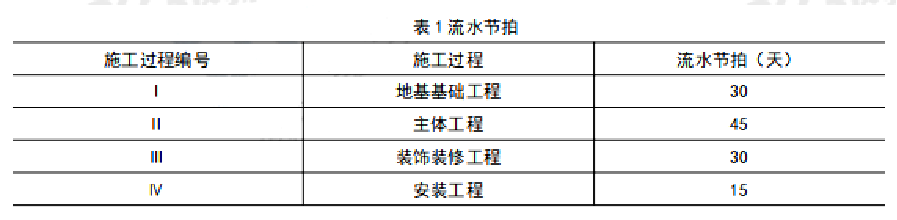

①各施工过程流水节拍的累加数列。
地基基础工程:30、60、90、120
主体工程:45、90、135、180
装饰装修工程:30、60、90、120
安装工程:15、30、45、60
②错位相减,取最大值得流水步距。
正确答案:
答察解析:
1)施工部署的内容
(1)工程目标
(2)重点和难点分析
(3)工程管理的组织
(4)进度安排和空间组织
(5)“四新”技术
(6)资源配置计划
(7)项目管理总体安排
正确答案:
答察解析: 【第1问】
施工部署的主要内容还有:工程目标、工程管理的组织、进度安排和空间组织、资源配置计划、项目管理总体安排。
【第2问】

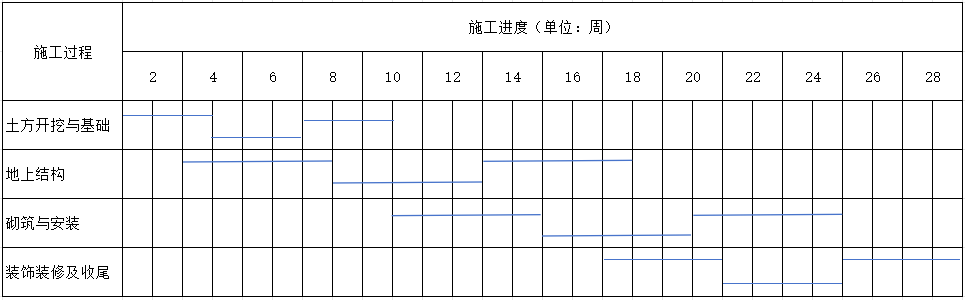

流水节拍参数表中:
A对应的工序关系:搭接; C对应的工序关系:间隔。
B对应的时间:1周; D对应的时间:2周。
【第3问】
3-1、错误之处一:含后浇带区域整体搭设统一的模板,支架后浇带两侧混凝土浇筑完毕达到拆模条件后,及时拆除支撑架体实现快速周转;
错误之处二:待后浇带两侧混凝土龄期均达到设计要求的60天后,重新支设后浇带部位(两侧各延长一跨立杆)底模与支撑,浇筑混凝土。
3-2、后浇带混凝土浇筑及养护的主要措施:
①后浇带应采取钢筋防锈或阻锈等保护措施;
②填充后浇带,可采用微膨胀混凝土,强度等级比原结构强度提高一级,并保持至少14d的湿润养护。
③后浇带接缝处按施工缝的要求处理。
【第4问】
1-2中数字代号所示各构造做法的名称如下:①胶粘剂;②耐碱玻纤网布;③薄抹灰面层;④锚栓。
拒绝盲目备考,加学习群领资料共同进步!
免费听
赵春晓
幽默风趣,思维导图总结精彩,考点层次分明。
主讲:安全生产管理,建设工程施工管理,建设工程项目管理
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
免费听
王东兴
灵魂导师
主讲:建设工程法规及相关知识,建设工程法规及相关知识,安全生产法律法规
管理学硕士,国家注册一级建造师,多年从事教育行业,主攻工程经济、项目管理、企业管理方向。
免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。
免费听
凌平平
实力女神
主讲:市政公用工程管理与实务,公路工程管理与实务,市政公用工程,公路工程
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
免费听
王子初
主讲:机电工程,机电工程管理与实务
国家注册一级建造师,从事智能化工程工作
免费听
陈辉
轻松幽默
主讲:矿业工程管理与实务,矿业工程
国家注册一级建造师(矿业工程、市政工程)、注册造价工程师(土建)、注册咨询工程师。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关
扫描二维码 下载233网校APP刷题
2026版二级建造师《机电工程》教材新增考点归纳及复习指导
已下载:27 1.62 MB
下载2026版二级建造师《施工管理》教材新增考点归纳及复习指导
已下载:17 1.40 MB
下载2026版二级建造师《工程法规》教材新增考点归纳及复习指导
已下载:13 353.00KB
下载2026版二级建造师《建筑工程》教材新增考点归纳及复习指导
已下载:27 1.30MB
下载微信扫码关注公众号
获取更多考试资料
