知识库/二级建造师 /钻孔灌注桩施工质量控制

钻孔灌注桩施工质量控制

钻孔灌注桩施工质量控制相关课程

本视频可免费试听30秒,看完整版请购买课程

钻孔灌注桩施工质量控制考点解析

所属考试:二级建造师
授课老师:凌平平
所属科目:市政公用工程管理与实务
考点标签: 运用
所属章节:第2章城市桥梁工程/2.7城市桥梁工程安全质量控制/城市桥梁工程质量控制要点
所属版本:2025

钻孔灌注桩施工质量控制介绍

2)钻孔垂直度控制

(1)施工前应压实、平整施工场地。

(2)定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换。

(3)在软硬土层交界面或倾斜岩面处钻进,应低速、低钻压钻进。发现钻孔偏斜,应及时回填黏土冲平后再低速低钻压钻进。在复杂地层钻进,必要时在钻杆上加设扶正器

3)塌孔与缩径控制

塌孔与缩径产生的原因基本相同,主要是地层复杂、钻进速度过、护壁泥浆性能差、成孔后放置时间过长没有灌注混凝土等原因所致。

4)孔底沉渣控制

(1)要选择合适的钻孔机具及钻孔方式,控制钻进时的转速和钻压,使成孔的泥、砂、沉渣能随泥浆排出。

(2)根据钻进过程中土层情况配备合适的泥浆指标,主要有密度、黏度、含砂率胶体率

答疑解惑:‌胶体率表示泥浆对其固体颗粒保持为悬浮状态的能力‌。

(3)确保清孔彻底、充分,成孔至设计标高后进行第一次清孔,在混凝土灌注前进行第二次清孔。根据不同的钻孔方法、施工设备、设计要求和地层条件,合理选用清孔方法。常用的有:抽浆法、换浆法、掏渣法、喷射法等。

答疑解惑:

(1)抽浆法:终孔后,用泵吸反循环或气举反循环方式将孔底泥浆连同钻渣从导管抽出,并保持泥浆正常循环。

(2)换浆法:正循环终孔后停止进尺,置换较稠的泥浆携带孔内钻渣从孔口排出。

答疑解惑:

(3)掏渣法:用抽渣桶直接掏渣。

(4)喷射清孔法:在灌注混凝土前,对孔底进行高压射水或射风数分钟,使沉淀物悬浮后,立即灌注水下混凝土。

(4)准确测定沉渣厚度,沉渣厚度=终孔深度一清孔后深度,终孔深度采用丈量钻杆长度的方法测定。

(5)确保水下灌注混凝土的首灌量,首灌量根据孔径、孔深、泥浆浓度、导管直径、导管底端至孔底的距离等要素计算确定。

专题更新时间:2025/08/01 10:54:13

钻孔灌注桩施工质量控制考点试题

多选题 1.钻孔灌注桩施工过程中,为控制成孔垂直度可采取措施有()。
A . 检查钻机平整度
B . 钻进时检查主动钻杆垂直度
C . 软硬土层交界面处应低速、低钻压钻进
D . 改善泥浆性能
E . 使用钻头直径比设计桩径小的钻头

正确答案: A

答察解析: 钻孔垂直度控制


(1)施工前应压实、平整施工场地。安装钻机时应严格检查钻机的平整度和主动钻杆的垂直度,钻进过程中应定时检查主动钻杆的垂直度,发现偏差立即调整。

(2)定期检查钻头、钻杆、钻杆接头,发现问题及时维修或更换。

(3)在软硬土层交界面或倾斜岩面处钻进,应低速、低钻压钻进。发现钻孔偏斜,应及时回填黏土,冲平后再低速、低钻压钻进。在复杂地层钻进,必要时在钻杆上加设扶正器。

简答/论述/问答 2.某桥梁桩基工程采用φ800mm钻孔灌注桩,施工过程中发生以下事件:
(1)混凝土灌注过程中刚开灌不久,灌注混凝土出现中断,在采取抢救措施后仍无法恢复正常灌注的情况下,项目部采取了方法进行处理;
(2)在钻孔灌注桩施工过程中,混凝土初凝和终凝时间太短,使孔内混凝土过早结块,当混凝土面上升至钢筋骨架底时,结块的混凝土托起钢筋骨架。
问题:
1、写出(1)中项目部采取的处理方法。
2、写出(2)中避免钢筋笼骨架上浮的预防措施。

正确答案:

答察解析: 答案:
1、可拔起导管和吊起钢筋骨架,重新钻孔至原孔底,安装钢筋骨架和清孔后再开始灌注混凝土。
2、采用初凝和终凝时间长的混凝土,减少混凝土灌注时间

多选题 3.灌注桩成孔至设计标高后进行第一次清孔,在混凝土灌注前进行第二次清孔,清孔常用的方法有()
A . 抽浆法
B . 换渣法
C . 换浆法
D . 掏渣法
E . 喷射法

正确答案: A

答察解析: 根据不同的钻孔方法、施工设备、设计要求和地层条件,合理选用清孔方法。常用的有:抽浆法、换浆法、掏渣法、喷射法等。正确答案:A、C、D、E
B选项(换渣法)属于干扰选项,故排除。

简答/论述/问答 4.某公司承建一座跨河城市桥梁。基础均采φ1500mm钢筋混凝土钻孔灌注桩,设计为端承桩,桩底嵌入中风化岩层2D(D为桩基直径);桩顶采用盖梁连结;盖梁高度为1200mm,顶面标高为20.000m。河床地层揭示依次为淤泥、淤泥质黏土、 黏土、泥岩、强风化岩、 中风化岩。
  项目部编制的桩基施工方案明确如下内容:

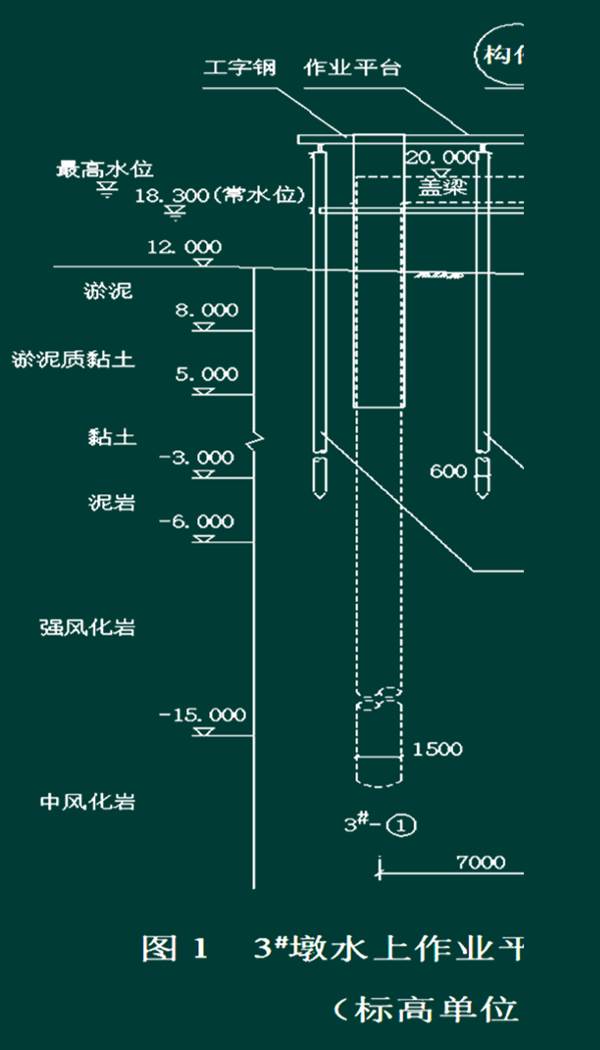

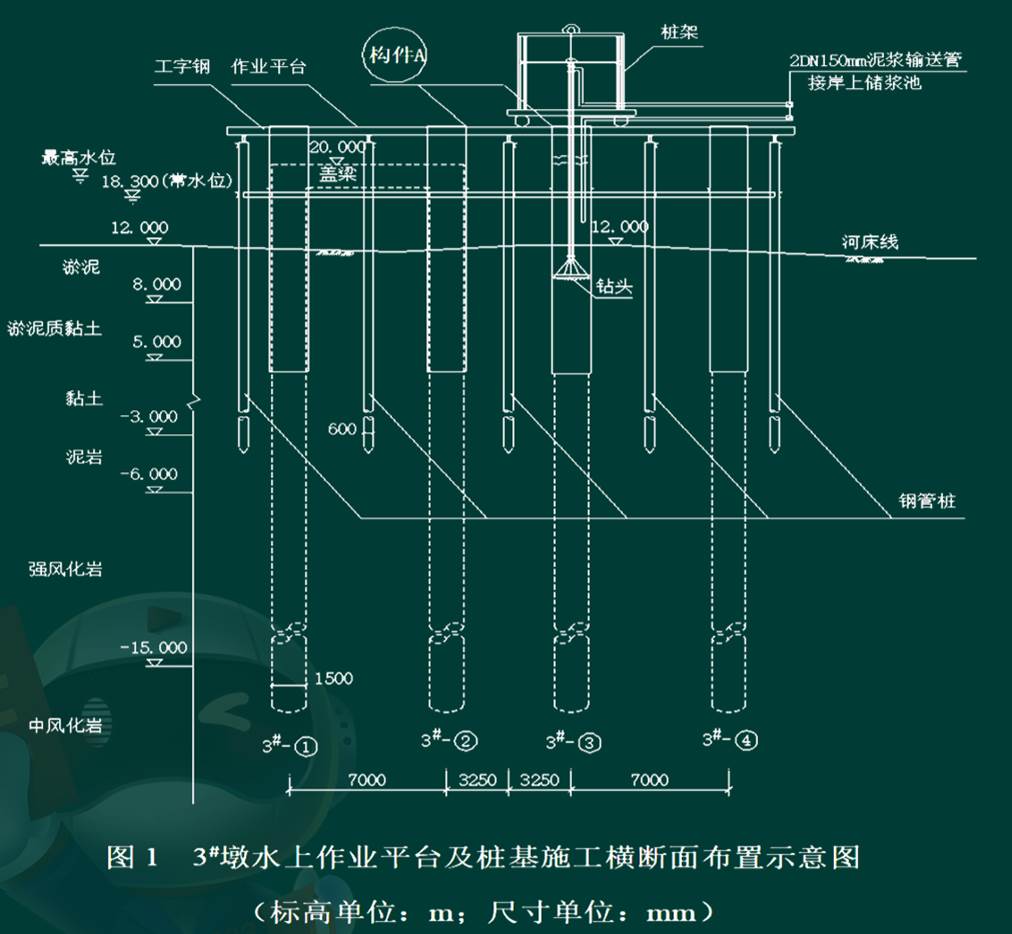

  (1)下部结构施工采用水上作业平台施工方案。水上作业平台结构为φ600mm钢管桩+型钢+人字钢板搭设。水上作业平台如图1所示。

(2)图中A构件名称和使用的相关规定。
(3)灌注水下混凝土前,进行二次清孔,当孔底泥浆指标满足规范要求后,开始灌注水下混凝土。
问题:
 1.结合背景资料及图3,指出水上作业平台应设置哪些安全设施?
 2.施工方案(2)中,所指构件A的名称是什么?构件A施工时需使用哪些机械配合?构件A应高出施工水位多少米?
 3.结合背景资料及图1,列式计算3#-①桩的桩长。

 4.在施工方案(3)中,指出泥浆指标。

正确答案:

答察解析: 1.水上作业平台上应设置警示标志(牌)、 周边设置护栏、 密目式安全网、夜间警示灯、 孔口防护(孔口加盖)措施、 救生衣、 救生圈、救生艇。
 2.(1)构件A的名称:钢护筒
(2)构件A埋设需使用的机械设备:吊机、振动锤
(3)应高出施工水位2m。
 3.3#-①桩的图示桩长:(20-1.2)-(-15-2╳1.5)=18.8+18=36.8(m);实际上为了让桩和盖梁良好连接,桩应该至少插入盖梁0.5m、故桩长应为36.8+0.5=37.3(m)
 4.泥浆相对密度、 含砂率、黏度和胶体率。

单选题 5.为了避免灌注桩出现夹渣或断桩,单桩灌注时间宜控制在(  )内。
A . 1.2倍混凝土初凝时间
B . 1.5倍混凝土初凝时间
C . 1.2倍混凝土终凝时间
D . 1.5倍混凝土终凝时间

正确答案: B

答察解析: 此题考核桩身混凝土夹渣或断桩预防办法
导管的埋置深度宜控制在2~6m。混凝土灌注过程中拔管应有专人负责指挥,并分别采用理论灌入量计算孔内混凝土面和重锤实测孔内混凝土面,取两者的低值来控制拔管长度,确保导管的埋置深度不小于2m。单桩混凝土灌注时间宜控制在1.5倍混凝土初凝时间内。
故选择B

大咖讲解:钻孔灌注桩施工质量控制

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程
胡宗强
一级建造师
二级建造师
从事建造师培训多年。经验丰富,命题方向把握准确。
查看老师课程
房超
二级建造师
监理工程师
注册一级建造师
查看老师课程
相关知识点推荐
高频

桩基施工安全措施

1.桩基施工安全措施

2)沉入桩施工安全控制要点

①混凝土桩制作:

整捆码垛高度不宜超过2m,散捆码垛高度不宜超过1.2m。加工成型的钢筋笼、钢筋网和钢筋骨架等应水平放置。码放高度不得超过2m,码放层数不宜超过3层

②钢桩制作:

c.根据焊接与切割安全的基本要求,气割加工现场必须按消防部门的规定配置消防器材周围10m范围内不得堆放易燃易爆物品;操作者必须经专业培训,持证上岗。

d.焊接作业现场应按消防部门的规定配置消防器材,周围10m范围内不得堆放易燃易爆物品。操作者必须经专业培训持证上岗。焊工作业时必须使用带有滤光镜的头罩手持防护面罩戴耐火的防护手套穿焊接防护服和绝缘、阻燃、抗热防护鞋;清除焊渣时应戴护目镜

(2)桩的吊运、堆放:

②预制混凝土桩起吊时的强度应符合设计要求,设计无要求时,混凝土应不小于设计强度的75%

④混凝土桩支点应与吊点在一条竖直线上,堆放时应上下对准,堆放层数不宜超过4层钢桩堆放支点应布置合理,防止变形,并应采取防滚动措施,堆放层数不得超过3层

高频

模板、支架和拱架施工安全措施

1)工前准备阶段

(1)一般要求:

①作业人员应经过专业培训、考试合格,持证上岗并应定期体检,不适合高处作业者,不得进行搭设与拆除作业。

②进行搭设与拆除作业时,作业人员必须戴安全帽、系安全带、穿防滑鞋

起重设备应经检验符合施工方案或专项方案的要求。

④模板、支架和拱架的材料、配件符合有关规范标准规定。

2)模板、支架和拱架搭设

(1)模板支架和拱架搭设与安装

①模板、支架和拱架应严格按照施工方案或专项方案搭设和安装。

②模板、支架和拱架支搭完成后,必须进行质量和安全检查,经验收合格,并形成文件后,方可交付使用。

③施工中不得载,不得在模板、支架和拱架上集中堆放物料。

④模板、支架和拱架使用期间,应经常检查、维护,保持完好状态。

(2)脚手架搭设

①脚手架应按规定采用连接件与构筑物相连接,使用期间不得拆除脚手架不得与模板支架相连接。

②作业平台上的脚手板必须在脚手架的宽度范围内铺满、铺稳。作业平台下应设置水平安全网或脚手架防护层,防止高空物体坠落造成伤害。

③严禁在脚手架上架设混凝土泵等设备。

④脚手架支搭完成后应与模板、支架和拱架一起进行检查验收,形成文件后,方可交付使用。

3)模板、支架和拱架拆除

(1)模板、支架和拱架拆除现场应设作业区,其边界设警示标志,并由专人值守,非作业人员严禁入内。

(3)模板、支架和拱架拆除应按施工方案或专项方案要求由上而下逐层进行,严禁上下同时作业

(6)拆除的模板、杆件、配件应分类码放

高频

预应力施工安全措施

(1)预应力施工应划定张拉作业区,并设防护栏杆,非作业人员不得进入。

(2)预应力筋的切断,宜使用砂轮锯,不得采用电弧切割

(3)先张法张拉作业前应检查台座、横梁和张拉设备,确认正常。

(4)后张法张拉时构件混凝土强度应符合设计规定;设计无规定时,应不低于设计强度的75%

(5)从开始张拉至孔道压浆完毕的过程中,不得敲击锚具、钢绞线和碰撞张拉设备。

高频

箱涵顶进施工安全措施

2)施工安全保护

(1)铁道线路加固方法与措施

小型箱涵可采用调轨梁,或轨束梁的加固法。

②大型即跨径较大的箱涵,可用横梁加盖、纵横梁加固、工字轨束梁或钢板脱壳法

③在土质条件差、地基承载力低、开挖面土壤含水量高,铁路列车不允许限速的情况下,可采用低高度施工便梁方法。

(2)路基加固方法与措施

①采用管棚超前支护和水平旋喷桩超前支护方法,控制路基变形在安全范围内。

②采用地面深层注浆加固方法,提高施工断面上方的土体稳定性。

(3)管线迁移和保护措施

①施工影响区的重要管线(水、气、电等)应尽可能采取迁移措施。

②无法迁移的管线应采取有效的保护措施

③编制应急措施,并备有相应的抢险人员、物质和设备。

高频

城市桥梁工程质量控制指标

1)模板支架、钢筋、混凝土

桥梁结构中使用到的模板支架、钢筋、混凝土通用技术中的主控项目参考以下内容:

(1)模板支架主要控制项目:模板、支架和拱架制作及安装符合设计要求且稳固牢靠、接缝严密立柱基础有足够的支撑面和排水、防冻融措施。

(2)钢筋主要控制项目:钢筋的材料;钢筋弯制末端弯钩;受力钢筋连接钢筋安装

(3)混凝土主要控制项目:原材料、添加剂、配合比、混凝土强度等级抗冻性能试验、抗渗性能试验。

(4)预应力混凝土主要控制项目:混凝土质量检验;预应力筋的品种、规格、数量;预应力筋用锚具、夹具和连接器进场检验;预应力筋进场检验;预应力筋张拉和放张时混凝土强度;预应力筋张拉允许偏差;孔道压浆的水泥浆强度;锚具的封闭保护

3)墩台、盖梁

(3)现浇混凝土盖梁的主要控制项目:不得出现超过设计规定的受力裂缝。(与混凝土梁板主要控制项目一样)

(4)台背填土的主要控制项目:台身、挡墙混凝土强度达到设计强度的75%以上时,方可回填土。拱桥台背填土应在承受拱圈水平推力前完成。

4)支座

支座的主要控制项目:

(1)支座进场验收

(2)支座安装前,应检查跨距、支座栓孔位置和支座垫石顶面高程、平整度、坡度、坡向,确认符合设计要求。

(3)支座与梁底及垫石之间必须贴,间隙不得大于0.3mm

(4)支座锚栓的埋置深度外露长度应符合设计要求。

(5)支座及其粘结灌浆润滑材料应符合设计要求。

6)钢梁

钢梁主要控制项目:钢材、焊接材料、涂装材料;高强度螺栓连接副等紧固件及其连接;高强度螺栓的栓接板面(摩擦面)除锈处理后的抗滑移系数焊缝无损检测涂装检验。

8)顶进箱涵

顶进箱涵主要控制项目:滑板轴线位置、结构尺寸、顶面坡度、锚梁、方向墩。

高频

大体积混凝土浇筑施工质量控制

大体积混凝土是指结构物实体最小尺寸不小于1m的大体量混凝土,或预计混凝土中胶凝材料水化引起温度变化和收缩导致有害裂缝产生的混凝土。在城市桥梁中基础、墩台、盖梁、索塔锚锭及桥跨承重结构等常会涉及大体积混凝土。

高频

预应力张拉施工质量控制

2)张拉与锚固

(3)张拉施工质量控制应做到“六不张拉”,即:没有预应力筋出厂材料合格证,预应力筋规格不符合设计要求,配套件不符合设计要求,张拉前交底不清,准备工作不充分、安全设施未做好,混凝土强度达不到设计要求,不张拉。

3)压浆与封锚

(4)压浆后应及时浇筑封锚混凝土。封锚混凝土的强度应符合设计要求,不宜低于结构混凝土强度等级的80%,且不得低于30MPa

高频

现浇混凝土连续梁施工质量控制

2)支架上浇筑质量控制

箱梁结构表面不得出现超过设计要求的受力裂缝且应无孔洞、露筋、蜂窝、麻面和宽度超过0.15mm的收缩裂缝。轴线偏位、梁板顶面高程、断面尺寸、长度、横坡、平整度应符合设计要求。

3)悬臂浇筑质量控制

必须对称进行,桥墩两侧平衡偏差不得大于设计要求,轴线挠度必须在设计要求范围内。梁体表面不得出现超过设计要求的受力裂缝。悬臂合龙时,两侧梁体的高差必须在设计要求允许范围内。

高频

钢梁制作安装质量控制

钢梁结构形式多样,下面以钢箱梁为例,列出钢梁制作安装质量控制要点。

(1)定位码板的装焊顺序为桥面板、底板、腹板。由桥轴线向两边进行,腹板由上而下对称进行。箱梁节段对接环缝先焊底板,再焊纵腹板,最后焊桥面板。焊接采用对称施焊,从中轴线向两侧展开,纵腹板从下向上施焊。

(2)工地焊接严格按已审批的焊接工艺进行焊接。焊接前对焊缝区除锈,并在24h内进行焊接,环焊缝必须连续焊完。风力小于5级温度大于5℃湿度小于85%的环境才能施焊。雨天不能施焊(箱内除外),有露水、潮气时要先烘干再焊接

(3)焊接时严禁有震动,在箱内焊接时要有通风排尘措施,使用安全电压设施。焊接接头要进行100%超声检测,并按规范要求进行X光检测试件检查

高频

钢一混凝土组合梁施工质量控制

安装钢—混凝土组合梁中的钢构件之前,应对桥梁的墩台顶面高程中线各孔跨径进行复测;安装钢—混凝土接头中的钢构件之前,应对混凝土结合面的高程、纵横向轴线表面平整度等进行复测。

高频

支座施工质量控制

支座在安装前应复核线位、高程及安装方向

高频

冬期施工措施

1)钢筋工程

(1)冬期施工时钢筋调直冷拉温度不宜低于-20℃。预应力钢筋张拉温度不宜低于-15℃

2)混凝土工程

(1)冬期施工应采用硅酸盐水泥或普通硅酸盐水泥配制混凝土。当混凝土掺用防冻剂时,其试配强度应较设计强度提高一个等级。

(2)冬期混凝土宜选用较小的水胶比和较小的坍落度。拌制混凝土应优先选用加热水的方法,水加热温度不宜高于80℃,骨料加热不得高于60℃。骨料不得混有冰雪、冻块及易被冻裂的矿物质。

(3)冬期混凝土的浇筑应符合下列要求:

⑤混凝土拌合物入模温度不宜低于10℃

⑥混凝土分层浇筑的厚度不得小于20cm

(4)冬期混凝土的养护应符合下列要求:

冬期混凝土可采用蓄热法综合蓄热法蒸汽法电加热法暖棚法负温养护法等方式养护。

高频

雨期施工措施

(1)雨期施工应通过当地气象部门提前获取气象预报资料制定切实可行的施工组织计划、施工技术方案及应急预案,做好防范各种自然灾害的准备工作。

(2)雨期施工桥面系时工作面不宜过大,宜逐段、分片分期施工。应避开大风、大雨天气,遇暴风雨或受洪水危害时应停止施工作业。

(3)雨期进行基坑开挖时,应设挡水埂,防止地面水流入;基坑内应设集水井,并应配备足够的抽排水设备。应加强边坡支护,对地基不良地段的边坡应加强观测,发现异常应及时分析原因,采取处理措施。基坑开挖后应及时进行垫层和基础的施工,防止被水浸泡;若被浸泡,应挖除被浸泡部分,采用砂砾材料回填。

(4)雨期进行结构混凝土施工时,模板支架的地基和基础应满足强度和稳定性要求且应采取必要的安全技术措施,避免地基软化导致的沉降及支架失稳。钢筋的加工、焊接应在防雨棚内进行。结构外露的钢筋、钢绞线及预埋钢件等应采取覆盖或缠裹等防护措施。

(5)新浇筑的混凝土在终凝前不得遭受雨淋

高频

高温施工措施

1)混凝土的配制

高温期混凝土拌合时,应掺加减水剂或磨细粉煤灰

2)混凝土的运输与浇筑

(1)尽量缩短运输时间,宜采用混凝土搅拌运输车。

(2)混凝土的入模温度应控制在30℃以下,宜选在一天中温度较低的时间内进行。

(3)浇筑场地宜采取遮阳、降温措施。

3)养护:混凝土浇筑完成后,表面宜立即覆盖塑料膜终凝后覆盖土工布等材料,并应洒水保持湿润。

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
