水泥混凝土路面病害处理

水泥混凝土路面病害处理相关课程

本视频可免费试听30秒,看完整版请购买课程

水泥混凝土路面病害处理考点解析

所属考试:二级建造师
授课老师:凌平平
所属科目:市政公用工程管理与实务
考点标签: 运用
所属章节:第7章城市基础设施更新工程/7.1道路改造施工/道路改造施工技术
所属版本:2025

水泥混凝土路面病害处理介绍

1)路面裂缝处理

(1)对路面板出现小于2mm宽的轻微裂缝,可采用直接灌浆法处治

(2)对裂缝宽度大于或等于2mm且小于15mm且贯穿板厚的中等裂缝,可采取扩缝补块的方法处治,扩缝补块的最小宽度不应小于100mm

(3)对大于或等于15mm的严重裂缝,可采用挖补法全深度补块;当采用挖补法全深度补块时,基层强度应符合设计要求。

(4)扩缝补块、挖补法全深度补块时应进行植筋,植筋深度应满足设计要求,无设计时植筋深度不应小于板厚的2/3

2)板边和板角修补

(1)当水泥混凝土路面板边存在轻度剥落时,快速路和主干路的养护不得采用沥青混合料修补。

(2)板角断裂应按破裂面确定切割范围;宜采用早强补偿收缩混凝土,并应按原路面设置纵缝、横向缩缝、胀缝。

(3)凿除破损部分时,应保留原有钢筋,没有钢筋时应植入钢筋,新旧板面间应涂刷界面剂

(4)与原有路面板的接缝面,应涂刷沥青,如为胀缝,应设置胀缝板

3)填缝料和接缝维修

(1)填缝料的损坏维修应符合下列要求:

①填缝料的更换周期应为2~3年;宜选在春秋两季或在当地年气温居中且较干燥的季节进行。

③填缝料凸出板面时应及时处理,城镇快速路、主干路不得凸出板面,次干路和支路超过3mm时应铲平。

5)面板拱胀及错台

相邻路面板板端拱胀,应根据拱胀的高度,将拱胀板两侧横缝切宽释放应力,使板逐渐恢复原位。

高差大于20mm的错台,应采用适当材料修补,且接顺的坡度不得大于1%。

6)面板脱空、唧浆处理

采用弯沉仪或探地雷达等设备检测水泥混凝土路面板的脱空,并应根据检测结果确定修补方案,修补方案应符合下列规定:

当板边实测弯沉值在0.20~1.00mm时,应钻孔注浆处理,注浆后两相邻板间弯沉差宜控制在0.06mm以内。

当板边实测弯沉值大于1.00mm整块水泥混凝土面板破碎时,应拆除原有破损混凝土面板重新铺筑

7)面板沉陷的维修

当面板整板的沉陷小于或等于20mm时,应采用适当材料修补。

当面板整板的沉陷大于20mm或面板整板发生碎裂时,应对整块面板进行翻修。

专题更新时间:2025/08/01 10:54:27

水泥混凝土路面病害处理考点试题

单选题 1.关于水泥混凝土路面面板脱空、唧浆处理说法错误的是(  )。
A . 采用弯沉仪或探地雷达等设备检测水泥混凝土路面板的脱空
B . 当板边实测弯沉值在0.20~1.00mm时,应钻孔注浆处理,注浆后两相邻板间弯沉差宜控制在0.06mm以内。
C . 当板边实测弯沉值0.20~1.00mm时,应拆除原有破损混凝土面板,重新铺筑。
D . 当板边实测弯沉值大于1.00mm或整块水泥混凝土面板破碎时,应拆除原有破损混凝土面板,重新铺筑。

正确答案: C

答察解析: C选项错误:当板边实测弯沉值在0.20~1.00mm时,应钻孔注浆处理,注浆后两相邻板间弯沉差宜控制在0.06mm以内。

单选题 2.水泥混凝土路面扩缝补块进行植筋时,若无设计要求,则植筋深度应不小于板厚的()
A . 1/3
B . 2/3
C . 3/4
D . 1/2

正确答案: B

答察解析: 扩缝补块、挖补法全深度补块时应进行植筋,植筋深度应满足设计要求,无设计时植筋深度不应小于板厚的 2/3

单选题 3. 水泥路填缝料的更换周期应为(  )年;宜选在(  )两季进行。
A . 1~2;春秋
B . 2~3;春夏
C . 1~2;春夏
D . 2~3;春秋

正确答案: D

答察解析: 填缝料的更换周期应为2~3年;宜选在春秋两季或在当地年气温居中且较干燥的季节进行。

单选题 4.高差大于20mm的错台,应采用适当材料修补,且接顺的坡度不得大于(  )。
A . 1%
B . 2%
C . 3%
D . 4%

正确答案: A

答察解析: 高差大于20mm的错台,应采用适当材料修补,且接顺的坡度不得大于1%。

简答/论述/问答 5.背景资料:
某公司承建了城市主干路改扩建项目,全长5km,宽60m,现状道路机动车道为22cm水泥混凝土路面+36cm水泥稳定碎石基层+15cm级配碎石垫层,在土基及基层承载状况良好路段,保留现有路面结构直接在上面加铺6cmAC-20C+4cmSMA-13,拓宽部分结构层与既有道路结构层保持一致。 拓宽段施工过程中,项目部重点对新旧搭接处进行了处理,以减少新旧路面差异沉降。浇筑混凝土前,对新旧路面接缝处凿毛、清洁、涂刷界面剂,并做了控制不均匀沉降变形的构造措施如图1-1所示。

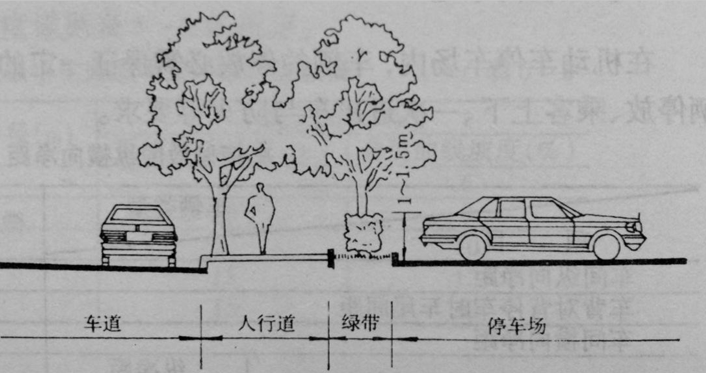

图1-1:

根据海绵城市建设的要求,在拓宽段人行道外侧设置了带有透水铺装的停车场,停车场和人行道之间的绿带采用了下沉式绿地设施,如图1-2和图1-3所示。透水铺装层设置了①透水基层,②透水垫层,③透水铺砖面层,④透水找平层等多层结构。停车场地面以下设置钢筋混凝土蓄水池等设施。

图1-2:

图1-3:

根据旧水泥混凝土路面评定结果,项目部对现状道路面层及基础病害进行了修复处理。沥青摊铺前,项目部对全线路缘石、检查井、雨水口标高进行了调整,完成路面清洁及整平工作,随后对新旧缝及原水泥混凝土路面做了裂缝控制处治措施,随即封闭交通开展全线沥青摊铺施工。
问题:
1.指出图1-1中A、B的名称。
2.写出图1-3中,透水铺装结构C~F对应的结构名称(用序号①~④表示)
3.写出图1-3下沉式绿地中设施H的名称和作用。下沉式绿地和设施H顶口的高度要求分别是什么。
4.停车场地下蓄水池在海绵城市建设中属于哪种设施,能发挥什么作用?
5.根据水泥混凝土路面板不同的弯沉值范围,分别给出0.2mm~1.0mm及1.0mm以上的维修方案;基础脱空处理后,相邻板间弯沉差宜控制在多少以内?

正确答案:

答察解析: 1.A:填缝料;B:拉杆。
2.结构C为③;结构D为④;结构E为①;结构F为②。
3.(1)设施H为溢流设施(溢流井),作用是暴雨时溢流排放过多的雨水。
(2)下沉式绿地应低于硬化地面100~200mm,设施H的顶口应高出绿地50~100mm。
4.(1)蓄水池属于储存和调节设施;
(2)主要作用是储存雨水、消减峰值流量。
5.(1)0.2mm~1.0mm:钻孔注浆处理。
(2)1.0mm以上:拆除原有破损混凝土面板,重新铺筑。
(3)相邻板间弯沉差宜控制在0.06mm以内。

大咖讲解:水泥混凝土路面病害处理

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程
胡宗强
一级建造师
二级建造师
从事建造师培训多年。经验丰富,命题方向把握准确。
查看老师课程
房超
二级建造师
监理工程师
注册一级建造师
查看老师课程
相关知识点推荐
高频

道路改造施工内容

城市道路更新改造应体现与周边环境和谐共生理念,坚持以人文为本绿色低碳发展要求,对现有道路使用状况进行检测和评估,通过病害治理、罩面加铺、拓宽、翻建等方法完成道路升级改造,保证道路承受荷载能力和面层使用性能,提升城市交通功能。

高频

沥青路面病害及微表处理

1)病害处理

(1)裂缝处理:

缝宽在10mm及以内的,应采用专用灌缝(封缝)材料热沥青灌缝,缝内潮湿时应采用乳化沥青灌缝。缝宽在10mm以上时,应按坑槽处理的要求进行修补。

(2)壅包处理:

①壅包峰谷高差不大于15mm时,可采用机械铣刨平整。

②当壅包峰谷高差大于15mm且面积大于2m²时,应采用铣刨机将壅包全部除去,并应低于路表面30mm及以上

③基础壅包,应更换已变形的基层,再重铺面层

(3)车辙处理:

①当车辙在15mm以上时,可采用铣刨机清除。

②当联结层损坏时,应将损坏部位全部挖除,重新修补。

③因基层局部下沉而造成的车辙,应先修补基层

(4)沉陷、翻浆处理:

路基翻浆、沉陷应根据交通状况、含水情况、道路变形破坏程度采取换土回填、挤密、化学加固等方法对病害进行处治。回填应使用砂砾或水稳性能良好的材料。

①当土基和基层已经密实稳定后,可只修补面层。

②当土基或基层被破坏时,应先处理土基,再修补基层,重铺面层。

③当桥涵台背填土沉降时,应先处理台背填土后再修补面层。当正常沉降时,可直接加铺面层

(5)剥落处理:

①已成松散状态的面层,应将松散部分全部挖除,重铺面层,或应按0.8~1.0kg/m²的用量喷洒沥青,撒布石屑或粗砂进行处治。

②沥青面层因不贫油出现的轻微麻面,可在高温季节撒布适当的沥青嵌缝料处治。

大面积麻面应喷洒沥青,并应撒布适当粒径的嵌缝料处治,或重设面层。

封层的脱皮,应清除已脱落和松动的部分,再重新做上封层。

⑤沥青面层层间产生脱皮,应将脱落及松动部分清除,在下层沥青面上涂刷粘层油,并应重铺沥青层。

(6)坑槽处理:

①坑槽深度已达基层,应先处治基层,再修复面层。

②修补的坑槽应为顺路方向切割成矩形,坑槽四壁不得松动,加热坑槽四壁,涂刷粘层油,铺筑混合料,压实成型,封缝开放交通。槽深大于50mm时应分层摊铺压实

③当采用就地热再生修补方法时,应先沿加热边线退回100mm,翻松被加热面层,喷洒乳化沥青,加入新的沥青混合料,整平压实。

(7)唧浆处理:

①可采用注浆固化的方法对病害内部进行处理,或进行局部翻建改造处理。

②应对原路面中央分隔带、路肩、路基边坡、边沟及相应排水设施进行查,消除积水隐患。

高频

旧路加铺沥青混合料面层工艺

旧路加铺沥青混凝土面层时,应注意原有雨水管以及检查井的位置和高程,为配合沥青混凝土加铺应将检查井高程进行调整。

(2)施工要点:

③填补旧沥青路面,凹坑应按高程控制、分层摊铺,每层最大厚度不宜超过100mm

2)旧水泥混凝土路作为基层加铺沥青混合料面层

(1)基底处理要求:

①基底的不均匀垂直变形导致原水泥混凝土路面板局部脱空,严重脱空部位的路面板局部断裂或碎裂。

基底处理方法有两种:

一种是开挖式基底处理,即换填基底材料

另一种是非开挖式基底处理,即注浆填充脱空部位的空洞。

高频

沥青路面再生施工技术

沥青路面再生包括厂拌热再生、厂拌温再生、厂拌冷再生、现场热再生、现场冷再生

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
