预应力混凝土水池施工技术考点解析

所属考试:二级建造师
所属科目:市政公用工程管理与实务
考点标签: 了解
所属章节:2K300000 市政公用工程技术/2K314000 城镇水处理场站工程/预应力混凝土水池施工技术
所属版本:

预应力混凝土水池施工技术介绍

▲现浇预应力钢筋混凝土水池施工技术
1.施工方案与流程
(1)施工方案
施工方案应包括结构形式、材料与配比、施工工艺及流程、模板及其支架设(支架设计、验算)、钢筋加工安装、混凝土施工、预应力施工等主要内容。
(2)整体式现浇钢筋混凝土池体结构施工流程
测量定位→土方开挖及地基处理→垫层施工→防水层施工→底板浇筑→池壁及柱浇筑→顶板浇筑→功能性试验。
(3)单元组合式现浇钢筋混凝土水池工艺流程
土方开挖及地基处理→中心支柱浇筑→池底防渗层施工→浇筑池底混凝土垫层→池内防水层施工→池壁分块浇筑→底板分块浇筑→底板嵌缝→池壁防水层施工→功能性试验。
2.施工技术要点
专题更新时间:2025/08/01 10:53:53

预应力混凝土水池施工技术考点试题

单选题 1.水池变形缝橡胶止水带现场接头应采用()方式。
A . 粘接
B . 插接
C . 热接
D . 搭接

正确答案: C

答察解析: 塑料或橡胶止水带接头应采用热接,不得采用叠接;接缝应平整、牢固,不得有裂口、脱胶现象。

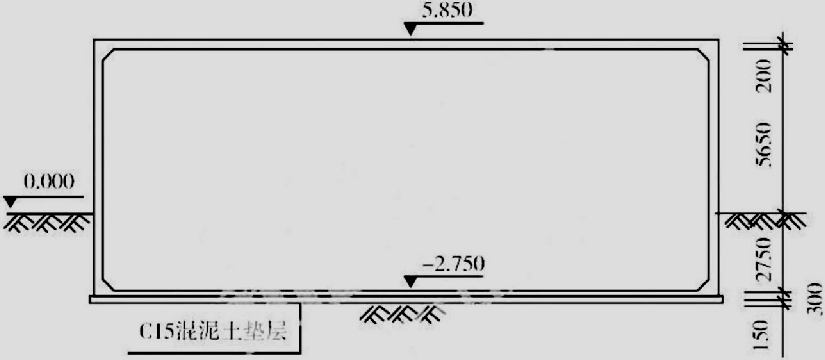

简答/论述/问答 2.某公司中标给水厂扩建升级工程,主要内容有新建臭氧接触池和活性炭吸附池。其中臭氧接触池为半地下钢筋混凝土结构,混凝土强度等级C40、抗渗等级P8。臭氧接触池的平面有效尺寸为25.3×21.5m,在宽度方向设有6道隔墙,间距1~3m,隔墙一端与池壁相连,交叉布置;池壁上宽200mm,下宽350mm;池底板厚300mm, C15混凝土垫层厚150mm;池顶板厚200mm;池底板顶面标高-2.750m,顶板顶面标高5.850m。现场土质为湿软粉质砂土,地下水位标-0.6m。臭氧接触池立面如图3所示。

项目部编制的施工组织设计经过论证审批,臭氧接触池施工方案有如下内容:⑴将降水和土方工程施工分包给专业公司;(⑵池体分次浇筑,在池底板顶面以上300mm和顶板底面以下200mm的池壁上设置施工缝;分次浇筑编号:①底板(导墙)浇筑、②池壁浇筑、③隔墙浇筑、④顶板板浇筑;(3)浇筑顶板混凝土采用满堂布置扣件式钢管支(撑)架。监理工程师对现场支(撑)架钢管抽样检测结果显示:壁厚均没有达到规范规定,要求项目部进行整改。
问题:
1、依据《建筑法》规定,降水和土方工程施工能否进行分包?说明理由。
2、依据浇筑编号给出水池整体现浇施工顺序(流程)。
3、列式计算基坑的最小开挖深度和顶板支架高度。
4、依据住建部《危险性较大的分部分项工程安全管理规定》和计算结果,需要编制哪些专项施工方案?是否需要组织专家论证?
5、有关规范对支架钢管壁厚有哪些规定?项目部可采取哪些整改措施?

正确答案:

答察解析: 第一问;
1-1. 可以分包;
1-2. 理由:建筑工程总承包单位可以将承包工程中主体结构以外的部分工程发包给具有相应资质条件的分包单位,降水和土方开挖不是主体结构工程,因此可以分包。
第二问;
底板→池壁、隔墙→顶板
第三问;
基坑最小开挖深度:0.000-(-2.750)+0.3+0.15=3.2m
顶板支架高度:5.850-0.2-(-2.750)=8.4m
第四问;
4-1. 基坑开挖、支护、降水工程;模板工程及支撑体系;脚手架工程;起重吊装工程。
4-2. 基坑开挖、支护、降水工程不需要专家论证,原因是基坑深度为3.2m,未超过5m。
模板工程及支撑体系需要专家论证,原因是搭设高度为8.4m,在8m以上。
第五问;
5-1. 壁厚3.6mm,允许偏差±0.36mm。(《建筑施工扣件式钢管脚手架安全技术规范JGJ130-2011》)
5-2. 整改措施:将壁厚不足的钢管退场处理,不得继续使用,重新进场壁厚符合规范要求的钢管。

大咖讲解:预应力混凝土水池施工技术

凌平平
二级建造师
一级建造师
硕士,高校教授,国家注册一级建造师,233网校一级建造师,二级建造师独家签约网课老师。
查看老师课程
胡宗强
一级建造师
二级建造师
从事建造师培训多年。经验丰富,命题方向把握准确。
查看老师课程
房超
二级建造师
监理工程师
注册一级建造师
查看老师课程
相关知识点推荐
高频

给水与污水处理工艺流程

▲给水处理
1.处理方法与工艺
(1)水中含有的杂质,分为无机物、有机物和微生物三种,也可按杂质的颗粒大小以及存在形态分为悬浮物质、胶体和溶解物质三种。
(2)处理目的是去除或降低原水中悬浮物质、胶体、有害细菌生物以及水中含有的其他有害杂质,使处理后的水质满足用户需求【2019多】。
(3)常用的给水处理方法
2.常用处理工艺流程及适用条件
3.预处理和深度处理
▲污水处理
1.处理方法与工艺
2.工艺流程
高频

水处理场站的结构特点

▲厂站构筑物组成
(1)给水处理构筑物包括配水井、药剂间、混凝沉淀池、澄清池、过滤池、反应池、吸滤池、清水池【2010】、二级泵站。
污水处理构筑物包括进水闸井、进水泵房、格筛间、沉砂池、初沉淀池、二次沉淀池、曝气池、氧化沟、生物塘、消化池、沼气储罐等。
(2)工艺辅助构筑物,指主体构筑物的走道平台、梯道等的细部结构工程。
(3)辅助建筑物
(4)配套工程,指为水处理厂生产及管理服务的配套工程,包括厂内道路、厂区给水排水、照明、绿化等工程【2019多】。
(5)工艺管线。
高频

给水与污水处理厂试运行

▲试运行目的与内容
1主要内容与程序
基本程序
(1)单机试车。
(2)设备机组充水试验。
(3)设备机组空载试运行。
(4)设备机组负荷试运行。
(5)设备机组自动开停机试运行。
▲试运行要求
高频

沉井施工技术

预制、沉井施工技术适用于含水、软土地层条件下半地下或地下泵房等构筑物施工。
▲沉井准备工作
1.基坑准备
降低地下水位在沉井基坑以下0.5m,基坑内的水应及时排除;采用沉井筑岛法制作时,岛面标高应比施工期最高水位高出0.5m以上。
2.地基与垫层施工
刃脚的垫层采用砂垫层上铺垫木或素混凝土。
高频

水池施工中的抗浮措施

当地下水位较高或雨汛期施工时,水池等给水排水构筑物施工过程中需要采取措施防止水池浮动。
▲当构筑物设有抗浮设计时
(1)当地下水位高于基坑底面时,水池基坑施工前必须采取人工降水措施,把水位降至基坑底下不少于0.5m,以防止施工过程中构筑物浮动,保证工程施工顺利进行。
(2)在水池底板混凝土浇筑完成并达到规定强度时,应及时施做抗浮结构。
▲当构筑物无抗浮设计时,水池施工应采取抗浮措施
▲当构筑物无抗浮设计时,雨汛期施工过程必须采取抗浮措施
1.雨期施工时,基坑内地下水位急剧上升,或外表水大量涌人基坑,使构筑物的自重小于浮力时,会导致构筑物浮起。
2.当构筑物的自重小于其承受的浮力时,会导致构筑物浮起;应考虑因地制宜措施:引入地下水和地表水等外来水进入构筑物,使构筑物内、外无水位差,以减小其浮力,使构筑物结构免于破坏。
高频

构筑物满水试验的规定

▲试验必备条件与准备工作
1.满水试验前必备条件
(1)现浇钢筋混凝土池体的防水层、防腐层施工之前;装配式预应力混凝土池体施加预应力且锚固端封锚以后,保护层喷涂之前;砖砌池体防水层施工以后,石砌池体勾缝以后。
(2)设计预留孔洞、预埋管口及进出水口等已做临时封堵,且经验算能安全承受试验压力。
(3)池体抗浮稳定性满足设计要求。
2.满水试验准备工作
(1)对池体有观测沉降要求时,应选定观测点,并测量记录池体各观测点初始高程。
