您现在的位置:233网校 >一级造价工程师 > 知识库 > 建设工程计价

工人工作时间消耗的分类在建筑安装工程中的应用

来源:233网校 2026-03-31 09:45:42
导读:了解工人工作时间消耗的分类对于合理确定人工定额消耗量至关重要。本文将详细介绍工人工作时间消耗的分类及其在实际工程中的应用。

工人工作时间消耗的分类在建筑安装工程中的应用

工人工作时间消耗的分类在建筑安装工程中的应用

在建筑安装工程中,合理确定人工定额消耗量是工程计价的重要环节。为了准确计算人工消耗量,必须对工人工作时间进行详细的分类。工人工作时间消耗主要分为以下几类:

  1. 必需消耗的工作时间:这是指为完成某项施工任务所必需的时间,包括有效工作时间、不可避免的中断时间和准备与结束时间。

    • 有效工作时间:直接用于完成施工任务的时间,如砌砖、浇筑混凝土等。

    • 不可避免的中断时间:由于工艺特点或施工条件限制而引起的中断时间,如等待材料供应、设备调整等。

    • 准备与结束时间:施工前的准备工作和施工后的清理、整理时间。

  2. 损失时间:这是指由于各种原因导致的时间浪费,包括多余和偶然工作时间、停工时间、违反劳动纪律损失时间等。

    • 多余和偶然工作时间:由于施工组织不善或技术问题导致的额外工作时间。

    • 停工时间:由于外部因素(如天气恶劣、设备故障)或内部因素(如管理不善)造成的停工时间。

    • 违反劳动纪律损失时间:由于工人违反劳动纪律(如迟到、早退、怠工)造成的时间损失。

通过上述分类,可以更准确地掌握工人在不同时间段内的工作状态,从而合理制定人工定额消耗量。例如,在编制人工定额时,可以通过统计有效工作时间、不可避免的中断时间和准备与结束时间来确定必需消耗的工作时间;同时,通过分析损失时间的原因,采取措施减少这些时间的浪费,提高工作效率。

案例应用

假设某项目需要砌筑一堵墙,总工作时间为8小时。其中,有效工作时间为6小时,不可避免的中断时间为0.5小时,准备与结束时间为0.5小时。根据这些数据,我们可以计算出必需消耗的工作时间为7小时。如果在实际施工过程中发现存在0.5小时的多余和偶然工作时间,以及0.5小时的停工时间,那么总的损失时间为1小时。通过这些数据,项目管理人员可以进一步优化施工组织,减少损失时间,提高施工效率。

总之,合理分类工人工作时间消耗,不仅有助于准确确定人工定额消耗量,还能提高施工管理水平,确保工程项目的顺利进行。

科目:建设工程计价

考点:工人工作时间消耗的分类

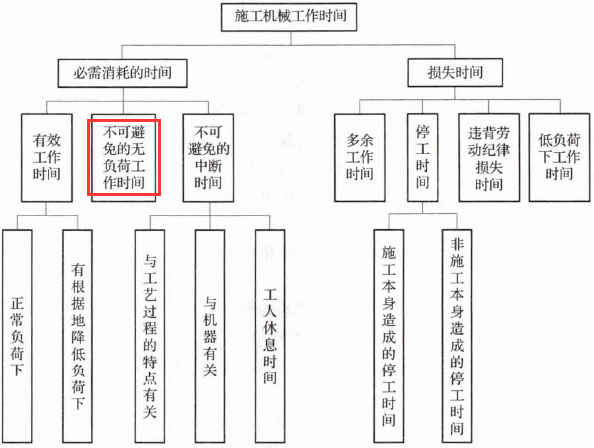

1、下列施工机械工作时间中,属于必需消耗的时间是(  )。 

A.低负荷下工作时间

B.多余工作和停工的时间

C.不可避免的无负荷工作时间

D.非施工本身造成的停工时间

查看答案
参考答案:C
参考解析:

2、在工人工作时间消耗的分类中,为完成一定合格产品所消耗的时间是(  )。

A.有效工作时间

B.基本工作时间

C.辅助工作时间

D.必须消耗的时间

查看答案
参考答案:D
参考解析:必需消耗的工作时间是工人在正常施工条件下,为完成一定合格产品(工作任务)所消耗的时间,是制定定额的主要依据,包括有效工作时间、休息时间和不可避免中断时间的消耗。
有效工作时间是从生产效果来看与产品生产直接有关的时间消耗。其中包括基本工作时间、辅助工作时间、准备与结束工作时间的消耗。

3、根据工人工作时间分类,下列属于必需消耗的时间是( )。

A.工人下班前工具整理所耗的时间

B.工作地点组织不良引起的停工时间

C.因停电而导致配合机械工作的工人停工所耗的时间

D.重砌质量不合格墙体所耗的时间

查看答案
参考答案:A
参考解析:必需消耗的时间包括:有效工作时间、休息时间、不可避免中断时间。有效工作时间包括:基本 工作时间、辅助工作时间、准备与结束工作时间。选项B、C属于停工时间;选项D属于多余工作时间。

4、下列选项中,属于损失时间但应该在定额中予以合理考虑的有()。

A.休息时间

B.不可避免的中断时间

C.偶然工作时间

D.施工本身造成的停工时间

E.非施工本身造成的停工时间

查看答案
参考答案:C,E
参考解析:由于偶然工作能获得一定产品,拟定定额时要适当考虑它的影响非施工本身造成的停工时间,是由于停电等外因引起的停工时间,在定额中则应给予合理的考虑

5、根据工人工作时间分类,下列属于必需消耗时间的有(  )。

A.工人下班前工具整理所耗的时间

B.钢筋工在钢筋下料前熟悉图样所耗的时间

C.墙体砌筑工人操作失误重新施工所耗的时间

D.因短暂停电而导致相关人员修复电力所耗的时间

E.工人在工作过程中恢复体力的时间消耗

查看答案
参考答案:A,B,E
参考解析:选项A正确,工人下班前工具整理所耗的时间 —— 属于准备与结束工作时间,是必需消耗的时间。
选项B正确,钢筋工在钢筋下料前熟悉图样所耗的时间 —— 属于准备与结束工作时间,是必需消耗的时间。
选项C错误,墙体砌筑工人操作失误重新施工所耗的时间——属于多余工作,是损失时间
选项D错误,因短暂停电而导致相关人员修复电力所耗的时间——属于非施工本身造成的停工时间,是损失时间。
选项E正确,工人在工作过程中恢复体力的时间消耗 —— 属于休息时间,是必需消耗的时间。

6、下列人工、材料、机械台班的消耗,应计入定额消耗量的有()。

A.准备与结束工作时间

B.施工本身原因造成的工人停工时间

C.措施性材料的合理消耗量

D.不可避免的施工废料

E.低负荷下的机械工作时间

查看答案
参考答案:A,C,D
参考解析:选项A正确,准备与结束工作时间属于有效工作时间应计入定额中
选项B错误,施工本身造成的停工时间,是由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等情况引起的停工时间。在拟定定额时不应该计算
选项C正确,非实体材料是指在施工中必须使用但又不能构成工程实体的施工措施性材料,应计入材料消耗定额
选项D正确,必须消耗的材料属于施工正常消耗,是确定材料消耗定额的基本数据。其中,直接用于建筑和安装工程的材料编制材料净用量定额,不可避免的施工废料和材料损耗编制材料损耗定额
选项E错误,低负荷下的工作时间是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间。例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间。此项工作时间不能作为计算时间定额的基础
相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
