(一)流水施工的特点【2021】
1、施工工期较短,可以尽早发挥投资效益。
2、实现专业化生产,可以提高施工技术水平和劳动生产率。
3、连续施工,可以充分发挥施工机械和劳动力的生产效率。
4、提高工程质量,可以增加建设工程的使用寿命,节约使用过程中的维修费用。
5、降低工程成本,可以提高承包单位的经济效益。
(二)流水施工的表达方式
流水施工的表达方式除网络图外,主要有横道图和垂直图两种。
(三)流水施工参数★★★
1、工艺参数:施工过程、流水强度【2020、2019】
2、空间参数:工作面、施工段【2021、2016】
划分施工段的原则
1)每个施工段内要有足够的工作面;
2)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
3)施工段的数目要满足合理组织流水施工的要求;
4)确保相应专业队在施工段与施工层之间组织连续、均衡、有节奏地流水施工。
3、时间参数:流水节拍、流水步距、流水施工工期【2017】
(1)流水节拍
1)在组织流水施工时,某个专业工作队在一个施工段上的施工时间;它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。
2)确定方法:定额计算法、经验估算法【2018】
(2)流水步距:组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。
正确答案: A
答察解析: 本题考查的是流水施工的特点和参数。选项D的正确说法是,对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。
正确答案: D
答察解析: 由于全部施工在各施工段上的流水节拍不相等,故属于非节奏流水施工。首先求取流水步距,采用累加数列错位相减取大差的方法可求得,施工过程I和施工过程Ⅱ的流水步距为3天,施工过程Ⅱ和施工过程Ⅲ的流水步距为5天。流水施工工期=最后一个施工过程在各施工段流水节拍之和+各施工过程之间的流水步距之和=9+5+3=17(天)。
(一)有节奏流水施工★★★
1、等节奏流水施工
(1)固定节拍流水施工的特点【2019】
1)所有施工过程在各个施工段上的流水节拍均相等;
2)相邻施工过程的流水步距相等,且等于流水节拍;
3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C
2、异节奏流水施工
(1)异步距异节奏流水施工特点
1)同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;
2)相邻施工过程之间的流水步距不尽相等;
3)专业工作队数等于施工过程数;
4)各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。
(2)等步距异节奏流水施工
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。
1)成倍节拍流水施工的特点如下:【2017】
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
2)加快的成倍节拍流水施工工期T【2016】
T=(n´-1)K+∑G+∑Z-∑C+m·K=(m+n´-1)K+∑G+∑Z-∑C
(二)非节奏流水施工
1、非节奏流水施工的特点【2016】
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2、流水步距的确定【2021】
累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
3、流水施工工期的确定【2018、2017】
T=∑K+∑tn+∑Z+∑G-∑C
1、施工工期较短,可以尽早发挥投资效益。
2、实现专业化生产,可以提高施工技术水平和劳动生产率。
3、连续施工,可以充分发挥施工机械和劳动力的生产效率。
4、提高工程质量,可以增加建设工程的使用寿命,节约使用过程中的维修费用。
5、降低工程成本,可以提高承包单位的经济效益。
流水施工的表达方式除网络图外,主要有横道图和垂直图两种。
1.流水施工的横道图表示法
某基础工程流水施工的横道图表示法如图3. 4.1所示。图中的横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示n个施工过
程或专业工作队的施工进度安排,其编号①、②表示不同的施工段
横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
2.流水施工的垂直图表示法
某标段公路工程流水施工垂直计划如图3. 4.2所示,图中横坐标表示施工过程所处的空间位置或里程,纵坐标表示流水施工时间安排,斜向线段表示施工过程或专业工作队的施工进度。
对于铁路、公路、地铁、输电线路、天然气管道等线性工程施工进度计划,更适合采用垂直图表达方式。采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。

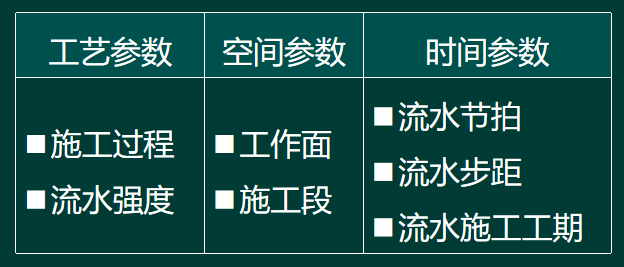

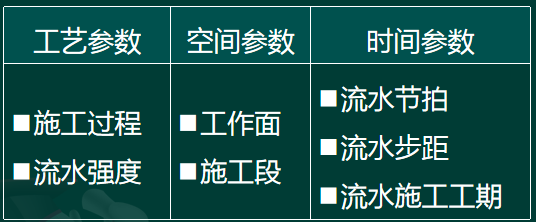

流水施工参数是指在组织流水施工时,用来描述工艺流程、空间布置和时间安排等方面的状态参数,包括工艺参数、空间参数和时间参数。
1、工艺参数:施工过程、流水强度【2020、2019】
2、空间参数:工作面、施工段【2021、2016】
划分施工段的原则
1)每个施工段内要有足够的工作面;
2)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
3)施工段的数目要满足合理组织流水施工的要求;
4)确保相应专业队在施工段与施工层之间组织连续、均衡、有节奏地流水施工。
3、时间参数:流水节拍、流水步距、流水施工工期【2017】
(1)流水节拍
1)在组织流水施工时,某个专业工作队在一个施工段上的施工时间;它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。
2)确定方法:定额计算法、经验估算法【2018】
(2)流水步距:组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。
1、等节奏流水施工
(1)固定节拍流水施工的特点【2019】
1)所有施工过程在各个施工段上的流水节拍均相等;
2)相邻施工过程的流水步距相等,且等于流水节拍;
3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C
2、异节奏流水施工
(1)异步距异节奏流水施工特点
1)同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;
2)相邻施工过程之间的流水步距不尽相等;
3)专业工作队数等于施工过程数;
4)各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。
(2)等步距异节奏流水施工
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。
1)成倍节拍流水施工的特点如下:【2017】
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
2)加快的成倍节拍流水施工工期T【2016】
T=(n´-1)K+∑G+∑Z-∑C+m·K=(m+n´-1)K+∑G+∑Z-∑C
1、非节奏流水施工的特点【2016】
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2、流水步距的确定【2021】
累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
3、流水施工工期的确定【2018、2017】
T=∑K+∑tn+∑Z+∑G-∑C
固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C
非节奏流水施工工期的确定
T=∑K+∑tn+∑Z+∑G-∑C
拒绝盲目备考,加学习群领资料共同进步!
免费听
王竹梅
考点总结高手
主讲:建设工程造价管理,理论与法规
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。
免费听
邓娇娇
主讲:建设工程计价
博士,天津某大学管理学院工程造价系副教授,多年造价工程师培训经验
免费听
李恺
记忆方法强大
主讲:技术与计量(安装),案例分析(土建与安装),安装工程(江苏版)
国家注册一级建造师、国家注册一级造价工程师、国家注册一级消防工程师、国家注册安全工程师、监理工程师
免费听
吴新华
高人气讲师
主讲:技术与计量(土建),土木建筑工程(北京版)
国家注册一级建造师,国家注册一级造价工程师。
免费听
王维雪
主讲:技术与计量(公路交通)
结构工程硕士,国家注册一级造价工程师,国家注册一级建造师,长期从事建工类培训工作。
免费听
赵亮平
小白也能懂
主讲:案例分析(公路交通)
博士、注册一级建造师、注册造价工程师、公路工程造价师,长期从事建筑类培训工作。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关
扫描二维码 下载233网校APP刷题
微信扫码关注公众号
获取更多考试资料
