(二)1.非节奏流水施工

(二)1.非节奏流水施工相关课程

本视频可免费试听30秒,看完整版请购买课程

(二)1.非节奏流水施工考点解析

所属考试:造价工程师
授课老师:王竹梅
所属科目:建设工程造价管理
考点标签: 运用
所属章节:第三章 工程项目管理/第四节 流水施工组织方法/二、流水施工的基本组织方式
所属版本:

(二)1.非节奏流水施工介绍

1、非节奏流水施工的特点【2016】
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2、流水步距的确定【2021】
累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
3、流水施工工期的确定【2018、2017】
T=∑K+∑tn+∑Z+∑G-∑C

专题更新时间:2025/08/01 10:53:22

(二)1.非节奏流水施工考点试题

单选题 1. 关于建设工程等步距异节奏流水施工特点的说法,正确的是(  )。
A . 专业工程队数等于施工过程数
B . 流水步距等于流水节拍
C . 施工段之间可能存在空闲时间
D . 同一施工过程各个施工段的流水节拍相等

正确答案: D

答察解析: 本题考查流水施工的基本组织方式。选项A,专业工程队数大于施工过程数;选项B,流水步距相邻施工过程相等,并等于流水节拍的最大公约数;选项C,施工段之间不存在空闲。

多选题 2.工程项目组织非节奏流水施工的特点是( )。
A . 各施工段上的流水节拍相等
B . 相邻施工过程的流水步距相等
C . 各专业工作队在施工段上能够连续作业
D . 施工段之间没有空闲时间
E . 专业工作队数等于施工过程数

正确答案: C

答察解析: 本题考查的是非节奏流水施工的特点。非节奏流水施工特点:各施工过程在各施工段的流水节拍不全相等、相邻施工过程的流水步距不尽相等、专业工作队数等于施工过程数、各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

单选题 3.工程项目组织非节奏流水施工的特点是( )。
A . 相邻施工过程的流水步距相等
B . 各施工段上的流水节拍相等
C . 施工段之间没有空闲时间
D . 专业工作队数等于施工过程数

正确答案: D

答察解析: 非节奏流水施工特点:各施工过程在各施工段的流水节拍不全相等、相邻施工过程的流水步距不尽相等、专业工作队数等于施工过程数、各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

多选题 4.下列选项中属于非节奏流水施工的特点有(  )。
A . 各施工段上的流水节拍均相等
B . 相邻施工过程的流水步距不尽相等
C . 专业工作队数等于施工过程数
D . 施工段之间可能有空闲时间
E . 有的专业工作队不能连续作业

正确答案: B

答察解析: 本题考查的是非节奏流水施工的特点。
各施工过程在各施工段的流水节拍不全相等、相邻施工过程的流水步距不尽相等、专业工作队数等于施工过程数、各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

单选题 5.下列有关非节奏流水施工的特点的说法,不正确的是(  )。
A . 各施工过程在各施工段的流水节拍不全相等
B . 施工段之间可能有搭接时间
C . 相邻施工过程的流水步距不尽相等
D . 专业工作队数等于施工过程数

正确答案: B

答察解析: 非节奏流水施工的特点:1)各施工过程在各施工段的流水节拍不全相等;2)相邻施工过程的流水步距不尽相等;3)专业工作队数等于施工过程数;4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

大咖讲解:(二)1.非节奏流水施工

王竹梅
造价工程师
监理工程师
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。
查看老师课程
相关知识点推荐
高频

一、流水施工的特点和参数

(一)流水施工的特点【2021】
1、施工工期较短,可以尽早发挥投资效益。
2、实现专业化生产,可以提高施工技术水平和劳动生产率。
3、连续施工,可以充分发挥施工机械和劳动力的生产效率。
4、提高工程质量,可以增加建设工程的使用寿命,节约使用过程中的维修费用。
5、降低工程成本,可以提高承包单位的经济效益。
(二)流水施工的表达方式
流水施工的表达方式除网络图外,主要有横道图和垂直图两种。
(三)流水施工参数★★★
1、工艺参数:施工过程、流水强度【2020、2019】
2、空间参数:工作面、施工段【2021、2016】
划分施工段的原则
1)每个施工段内要有足够的工作面;
2)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
3)施工段的数目要满足合理组织流水施工的要求;
4)确保相应专业队在施工段与施工层之间组织连续、均衡、有节奏地流水施工。
3、时间参数:流水节拍、流水步距、流水施工工期【2017】
(1)流水节拍
1)在组织流水施工时,某个专业工作队在一个施工段上的施工时间;它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。
2)确定方法:定额计算法、经验估算法【2018】
(2)流水步距:组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。

高频

二、流水施工的基本组织方式

(一)有节奏流水施工★★★
1、等节奏流水施工
(1)固定节拍流水施工的特点【2019】
1)所有施工过程在各个施工段上的流水节拍均相等;
2)相邻施工过程的流水步距相等,且等于流水节拍;
3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C
2、异节奏流水施工

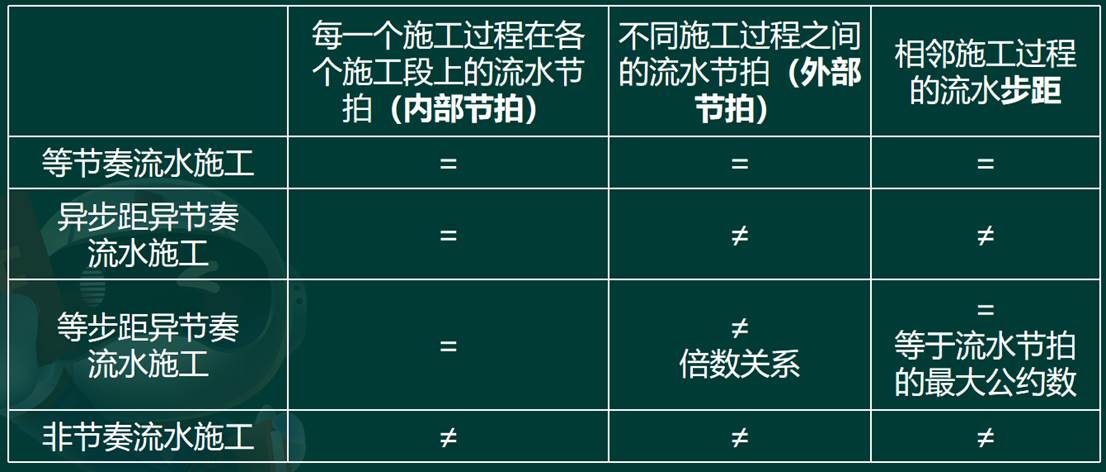

(1)异步距异节奏流水施工特点
1)同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;
2)相邻施工过程之间的流水步距不尽相等;
3)专业工作队数等于施工过程数;
4)各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。
(2)等步距异节奏流水施工
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。
1)成倍节拍流水施工的特点如下:【2017】
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。

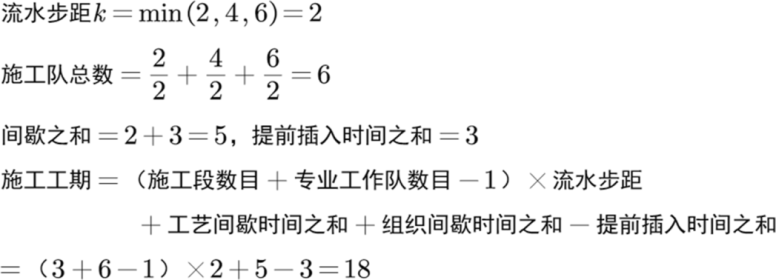

2)加快的成倍节拍流水施工工期T【2016】
T=(n´-1)K+∑G+∑Z-∑C+m·K=(m+n´-1)K+∑G+∑Z-∑C
(二)非节奏流水施工
1、非节奏流水施工的特点【2016】
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2、流水步距的确定【2021】
累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
3、流水施工工期的确定【2018、2017】
T=∑K+∑tn+∑Z+∑G-∑C

高频

(一)流水施工的特点

1、施工工期较短,可以尽早发挥投资效益。
2、实现专业化生产,可以提高施工技术水平和劳动生产率。
3、连续施工,可以充分发挥施工机械和劳动力的生产效率。
4、提高工程质量,可以增加建设工程的使用寿命,节约使用过程中的维修费用。
5、降低工程成本,可以提高承包单位的经济效益。

高频

(二)流水施工的表达方式

流水施工的表达方式除网络图外,主要有横道图和垂直图两种。

1.流水施工的横道图表示法
某基础工程流水施工的横道图表示法如图3. 4.1所示。图中的横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示n个施工过
程或专业工作队的施工进度安排,其编号①、②表示不同的施工段

横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
2.流水施工的垂直图表示法
某标段公路工程流水施工垂直计划如图3. 4.2所示,图中横坐标表示施工过程所处的空间位置或里程,纵坐标表示流水施工时间安排,斜向线段表示施工过程或专业工作队的施工进度。

对于铁路、公路、地铁、输电线路、天然气管道等线性工程施工进度计划,更适合采用垂直图表达方式。采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。

高频

(三)流水施工参数

流水施工参数是指在组织流水施工时,用来描述工艺流程、空间布置和时间安排等方面的状态参数,包括工艺参数、空间参数和时间参数。

1、工艺参数:施工过程、流水强度【2020、2019】
2、空间参数:工作面、施工段【2021、2016】
划分施工段的原则
1)每个施工段内要有足够的工作面;
2)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
3)施工段的数目要满足合理组织流水施工的要求;
4)确保相应专业队在施工段与施工层之间组织连续、均衡、有节奏地流水施工。
3、时间参数:流水节拍、流水步距、流水施工工期【2017】
(1)流水节拍
1)在组织流水施工时,某个专业工作队在一个施工段上的施工时间;它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。
2)确定方法:定额计算法、经验估算法【2018】
(2)流水步距:组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。

高频

(一)1.有节奏流水施工

1、等节奏流水施工
(1)固定节拍流水施工的特点【2019】
1)所有施工过程在各个施工段上的流水节拍均相等;
2)相邻施工过程的流水步距相等,且等于流水节拍;
3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C
2、异节奏流水施工
(1)异步距异节奏流水施工特点
1)同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;
2)相邻施工过程之间的流水步距不尽相等;
3)专业工作队数等于施工过程数;
4)各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。
(2)等步距异节奏流水施工
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。
1)成倍节拍流水施工的特点如下:【2017】
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
2)加快的成倍节拍流水施工工期T【2016】
T=(n´-1)K+∑G+∑Z-∑C+m·K=(m+n´-1)K+∑G+∑Z-∑C

高频

(一)2.有节奏流水施工工期计算

固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C



高频

(二)2.非节奏流水施工工期计算

非节奏流水施工工期的确定
T=∑K+∑tn+∑Z+∑G-∑C
