(一)1.有节奏流水施工

(一)1.有节奏流水施工相关课程

本视频可免费试听30秒,看完整版请购买课程

(一)1.有节奏流水施工考点解析

所属考试:造价工程师
授课老师:王竹梅
所属科目:建设工程造价管理
考点标签: 理解
所属章节:第三章 工程项目管理/第四节 流水施工组织方法/二、流水施工的基本组织方式
所属版本:

(一)1.有节奏流水施工介绍

1、等节奏流水施工
(1)固定节拍流水施工的特点【2019】
1)所有施工过程在各个施工段上的流水节拍均相等;
2)相邻施工过程的流水步距相等,且等于流水节拍;
3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C
2、异节奏流水施工
(1)异步距异节奏流水施工特点
1)同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;
2)相邻施工过程之间的流水步距不尽相等;
3)专业工作队数等于施工过程数;
4)各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。
(2)等步距异节奏流水施工
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。
1)成倍节拍流水施工的特点如下:【2017】
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
2)加快的成倍节拍流水施工工期T【2016】
T=(n´-1)K+∑G+∑Z-∑C+m·K=(m+n´-1)K+∑G+∑Z-∑C

专题更新时间:2026/08/04 14:02:41

(一)1.有节奏流水施工考点试题

单选题 1.下列对于固定节拍流水施工描述错误的是(  )。
A . 所有施工过程在各个施工段上的流水节拍均相等
B . 相邻施工过程的流水步距不等
C . 专业工作队数等于施工过程数
D . 施工段之间没有空闲时间

正确答案: B

答案解析: 固定节拍流水施工的特点包括流水节拍相等、步距相等等内容,错误选项为B。[|||]选项A :正确。固定节拍流水施工要求所有施工过程在各个施工段上的流水节拍均相等,这是其基本特点之一。[|||]选项B :错误。在固定节拍流水施工中,相邻施工过程的流水步距是相等的,且等于流水节拍,而非不相等。[|||]选项C :正确。专业工作队数等于施工过程数,每个施工过程成立一个专业工作队来完成相应任务。[|||]选项D :正确。固定节拍流水施工保证各专业工作队能够在施工段上连续作业,施工段之间没有空闲时间。[|||]

单选题 2.某工程有4个施工过程,划分为5个施工段组织加快成倍节拍流水施工,流水节拍分别为2天、4天、6天、4天,则该工程的流水施工工期是()。
A . 36
B . 32
C . 24
D . 22

正确答案: C

答案解析: (1)计算流水步距:K=min{2,4,6,4}=2
(2)确定专业工作队数目:2/2=1;4/2=2;6/2=3;4/2=2,专业工程队数=1+2+3+2=8
(3)计算流水施工工期:(5+8-1)×2=24

单选题 3.某工程有两个施工过程,划分为4个施工段,组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为4周、6周和4周。该工程应派出的专业工作队数是(  )个
A . 3
B . 4
C . 6
D . 7

正确答案: D

答案解析: 各施工过程的流水节拍分别为4周、6周和4周,最大公约数(4,6,4)=2,工作队数量:4/2+6/2+4/2=7.


单选题 4.某工程按等节奏流水组织施工,施工过程数目为5,施工段数目为5,流水步距为3天,其中提前插入时间为4天,间歇时间之和为2天,则流水施工的工期为(  )。
A . 22天
B . 24天
C . 25天
D . 26天

正确答案: C

答案解析: 本题考查等节奏流水施工工期的计算。T=(5+5-1)×3-4+2=25(天)。

单选题 5. 建设工程组织加快的成倍节拍流水施工的特点中不包括的有(  )。
A . 各专业工作队在施工段上能够连续作业
B . 相邻施工过程的流水步距均相等
C . 不同施工过程的流水节拍成倍数关系
D . 施工段之间可能有空闲时间

正确答案: D

答案解析: 本题考查的是流水施工的基本组织方式。

大咖讲解:(一)1.有节奏流水施工

王竹梅
造价工程师
监理工程师
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。
查看老师课程
相关知识点推荐
高频

一、流水施工的特点和参数

(一)流水施工的特点【2021】
1、施工工期较短,可以尽早发挥投资效益。
2、实现专业化生产,可以提高施工技术水平和劳动生产率。
3、连续施工,可以充分发挥施工机械和劳动力的生产效率。
4、提高工程质量,可以增加建设工程的使用寿命,节约使用过程中的维修费用。
5、降低工程成本,可以提高承包单位的经济效益。
(二)流水施工的表达方式
流水施工的表达方式除网络图外,主要有横道图和垂直图两种。
(三)流水施工参数★★★
1、工艺参数:施工过程、流水强度【2020、2019】
2、空间参数:工作面、施工段【2021、2016】
划分施工段的原则
1)每个施工段内要有足够的工作面;
2)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
3)施工段的数目要满足合理组织流水施工的要求;
4)确保相应专业队在施工段与施工层之间组织连续、均衡、有节奏地流水施工。
3、时间参数:流水节拍、流水步距、流水施工工期【2017】
(1)流水节拍
1)在组织流水施工时,某个专业工作队在一个施工段上的施工时间;它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。
2)确定方法:定额计算法、经验估算法【2018】
(2)流水步距:组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。

高频

二、流水施工的基本组织方式

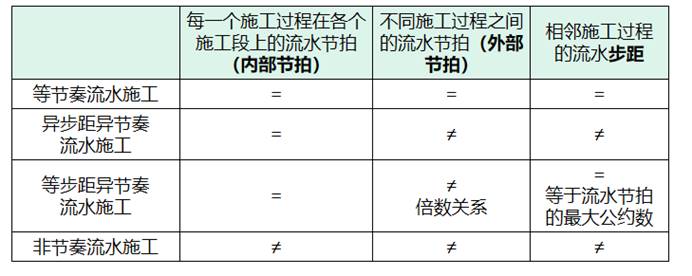

(一)有节奏流水施工★★★
1、等节奏流水施工
(1)固定节拍流水施工的特点【2019】
1)所有施工过程在各个施工段上的流水节拍均相等;
2)相邻施工过程的流水步距相等,且等于流水节拍;
3)专业工作队数等于施工过程数,即每一个施工过程成立一个专业工作队,由该队完成相应施工过程所有施工段上的任务;
4)各个专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C
2、异节奏流水施工
(1)异步距异节奏流水施工特点
1)同一施工过程在各个施工段上的流水节拍均相等;不同施工过程之间的流水节拍不尽相等;
2)相邻施工过程之间的流水步距不尽相等;
3)专业工作队数等于施工过程数;
4)各个专业工作队在施工段上能够连续作业,施工段之间可能存在空闲时间。
(2)等步距异节奏流水施工
等步距异节奏流水施工是指在组织异节奏流水施工时,按每个施工过程流水节拍之间的比例关系,成立相应数量的专业工作队而进行的流水施工,也称为成倍节拍流水施工。
1)成倍节拍流水施工的特点如下:【2017】
①同一施工过程在其各个施工段上的流水节拍均相等;不同施工过程的流水节拍不等,但其值为倍数关系;
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数(K);
③专业工作队数大于施工过程数,即有的施工过程只成立一个专业工作队,而对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目;
④各个专业工作队在施工段上能够连续作业,施工段之间没有空闲时间。
2)加快的成倍节拍流水施工工期T【2016】
T=(n´-1)K+∑G+∑Z-∑C+m·K=(m+n´-1)K+∑G+∑Z-∑C
(二)非节奏流水施工
1、非节奏流水施工的特点【2016】
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2、流水步距的确定【2021】
累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
3、流水施工工期的确定【2018、2017】
T=∑K+∑tn+∑Z+∑G-∑C

高频

(一)流水施工的特点

1、施工工期较短,可以尽早发挥投资效益。
2、实现专业化生产,可以提高施工技术水平和劳动生产率。
3、连续施工,可以充分发挥施工机械和劳动力的生产效率。
4、提高工程质量,可以增加建设工程的使用寿命,节约使用过程中的维修费用。
5、降低工程成本,可以提高承包单位的经济效益。

高频

(二)流水施工的表达方式

流水施工的表达方式除网络图外,主要有横道图和垂直图两种。

1.流水施工的横道图表示法
某基础工程流水施工的横道图表示法如图3. 4.1所示。图中的横坐标表示流水施工的持续时间;纵坐标表示施工过程的名称或编号。n条带有编号的水平线段表示n个施工过
程或专业工作队的施工进度安排,其编号①、②表示不同的施工段

横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象直观,使用方便,因而被广泛用来表达施工进度计划。
2.流水施工的垂直图表示法
某标段公路工程流水施工垂直计划如图3. 4.2所示,图中横坐标表示施工过程所处的空间位置或里程,纵坐标表示流水施工时间安排,斜向线段表示施工过程或专业工作队的施工进度。

对于铁路、公路、地铁、输电线路、天然气管道等线性工程施工进度计划,更适合采用垂直图表达方式。采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。

高频

(三)流水施工参数

流水施工参数是指在组织流水施工时,用来描述工艺流程、空间布置和时间安排等方面的状态参数,包括工艺参数、空间参数和时间参数。

1、工艺参数:施工过程、流水强度【2020、2019】
2、空间参数:工作面、施工段【2021、2016】
划分施工段的原则
1)每个施工段内要有足够的工作面;
2)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
3)施工段的数目要满足合理组织流水施工的要求;
4)确保相应专业队在施工段与施工层之间组织连续、均衡、有节奏地流水施工。
3、时间参数:流水节拍、流水步距、流水施工工期【2017】
(1)流水节拍
1)在组织流水施工时,某个专业工作队在一个施工段上的施工时间;它表明流水施工的速度和节奏性。流水节拍小,其流水速度快,节奏感强;反之则相反。
2)确定方法:定额计算法、经验估算法【2018】
(2)流水步距:组织流水施工时,相邻两个施工过程(或专业工作队)相继开始施工的最小间隔时间。

高频

(二)1.非节奏流水施工

1、非节奏流水施工的特点【2016】
(1)各施工过程在各施工段的流水节拍不全相等;
(2)相邻施工过程的流水步距不尽相等;
(3)专业工作队数等于施工过程数;
(4)各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。
2、流水步距的确定【2021】
累加数列错位相减取大差法的基本步骤如下:
(1)对每一个施工过程在各施工段上的流水节拍依次累加,求得各施工过程流水节拍的累加数列;
(2)将相邻施工过程流水节拍累加数列中的后者错后一位,相减后求得一个差数列;
(3)在差数列中取最大值,即为这两个相邻施工过程的流水步距。
3、流水施工工期的确定【2018、2017】
T=∑K+∑tn+∑Z+∑G-∑C

高频

(一)2.有节奏流水施工工期计算

固定节拍流水施工工期
1)有间歇时间的固定节拍流水施工【2019】
T=(n-1)t+∑G+∑Z+m·t=(m+n-1)t+∑G+∑Z
2)有提前插入时间的固定节拍流水施工【2018】
T=(n-1)t+∑G+∑Z-∑C+m·t=(m+n-1)t+∑G+∑Z-∑C



高频

(二)2.非节奏流水施工工期计算

非节奏流水施工工期的确定
T=∑K+∑tn+∑Z+∑G-∑C
