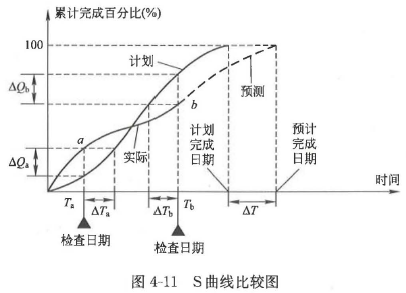

1、采用工程进度曲线比较工程实际进度与计划,可获得( ) 。
A. 工程实际拥有的总时差
B. 工程实际进展情况
C. 工程实际进度超前或拖后的时间
D. 工程实际超额或拖欠完成的任务量
E. 后期工程进度预测值
(1)工程项目实际进展状况;选项B正确
(2)工程项目实际进度超前或拖后的时间在S曲线比较图中可以直接读出实际进度比计划进度超前或拖后的时间。选项C正确
(3)工程项目实际超额或拖欠的任务量在S曲线比较图中也可直接读出实际进度比计划进度超额或拖欠的任务量。选项D正确
(4)后期工程进度预测。选项E正确
选项A错误,总时差不能从S曲线比较图中获得。
2、某一非关键工作(工序)的持续时间为 5 天,它的总时差为 4 天、自由时差为 2 天,在进度检查时发现拖延了 7 天。下列说法正确的有()。
A. 该工程的工期将拖延 2 天
B. 该工程的工期将拖延 3 天
C. 该工序已经转变为关键工序,而且关键线路至少增加一条
D. 如果该工序拖延 2 天对后续工序无影响,对总工期也无影响
E. 由于上述拖延是发生在非关键工作中,即使是业主原因,也不批准工期延长的申请

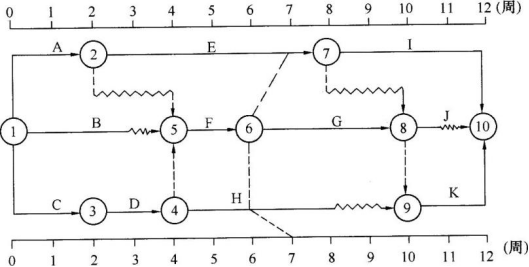

3、某双代号时标网络计划执行过程中的实际进度前锋线如下图所示,计划工期为12周,图中正确的信息有( )。
A. 工作E进度正常,不影响总工期
B. 工作G进度拖延1周,影响总工期1周
C. 工作H进度拖延1周,影响总工期1周
D. 工作I最早开始时间调后1周,计算工期不变
E. 根据第7周末的检查结果,压缩工作K的持续时间1周,计划工期不变
选项B正确,工作G本应该在第7周末计划工作1周,但实际还未开始工作,进度拖延1周;工作G为关键工作,因此,会影响总工期1周。
选项C错误,工作H虽然拖延1周,但有2周的总时差,因此不会影响总工期。
选项D错误,工作I为关键工作,若调后1周,则工期拖延1周。
选项E正确,由于工作G进度拖延1周,通过压缩工作G或工作K的持续时间1周,计划工期会不变。

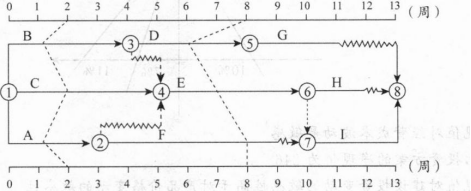

4、某分部工程双代号时标网络计划执行到第2周周末及第8周周末时,检查实际进度后绘制的前锋线如下图所示,图中表明()。
A. 第2周周末检查时,工作A拖后1周,不影响工期
B. 第2周周末检查时,工作B拖后1周,并影响工期1周
C. 第2周周末检查时,工作C拖后1周
D. 第8周周末检查时,工作D拖后2周,并影响工期1周
E. 第8周周末检查时,工作E拖后1周,并影响工期1周
