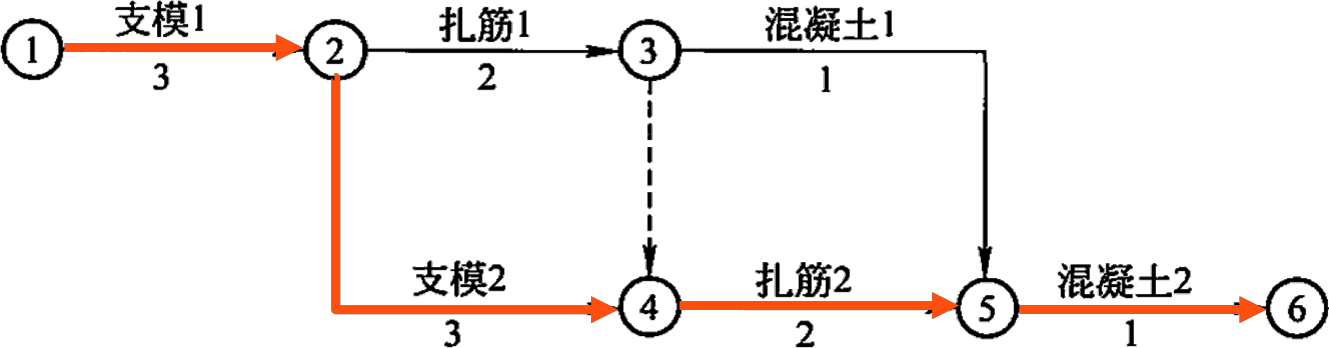

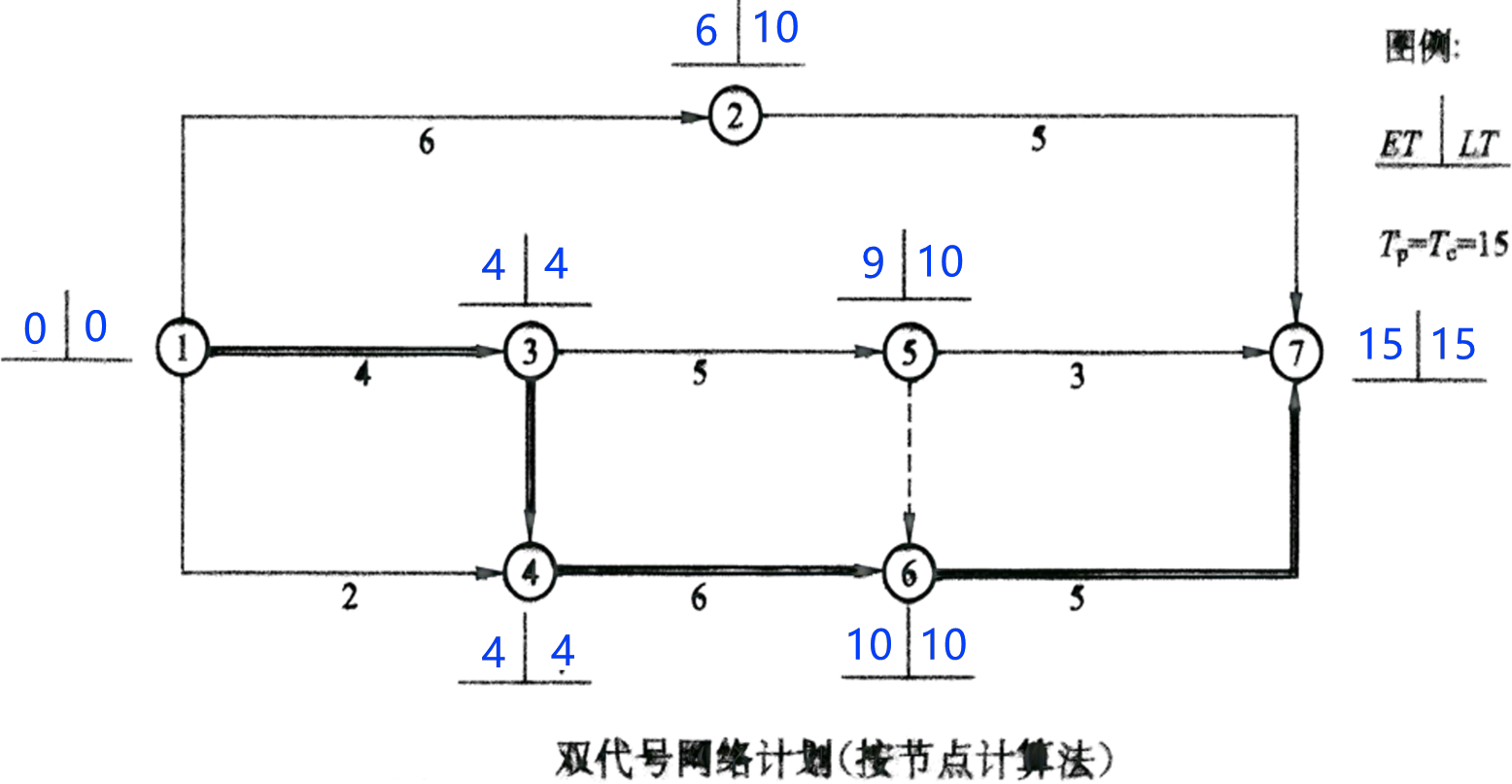

双 (单) 代号网络图的组成考点解析
双 (单) 代号网络图的组成介绍

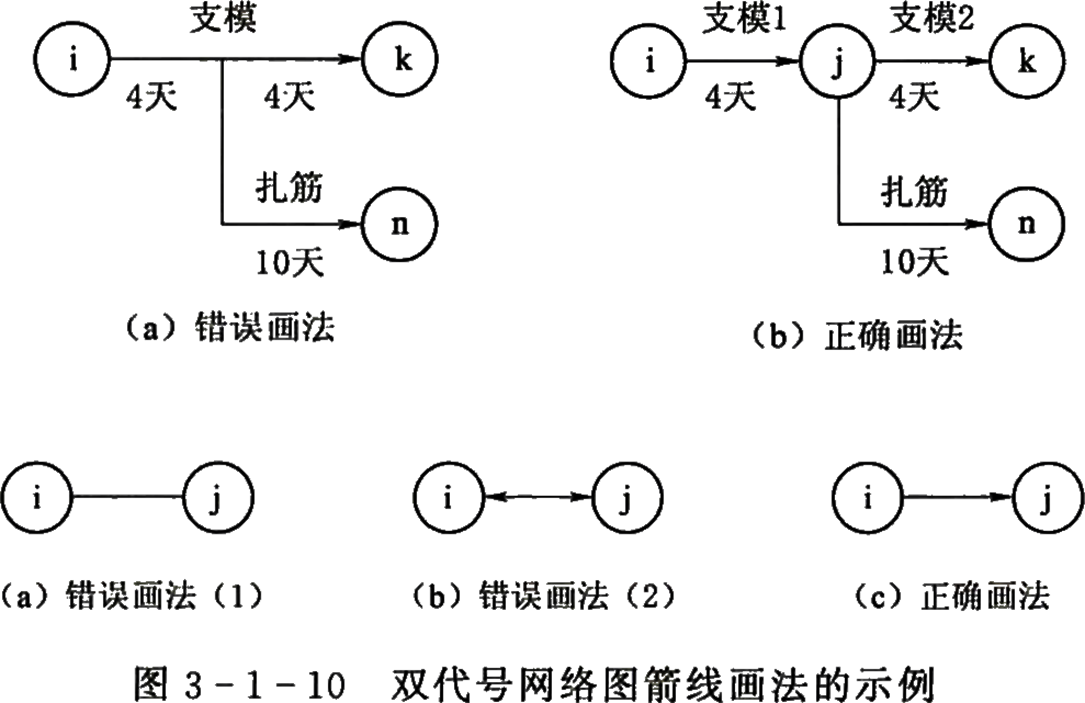

工程网络计划中的网络图是由箭线和节点组成的,用来表示工作流程的有向的、有序网状图形。网络图按照表示方法可分为双代号网络图和单代号网络图。
正确答案: C
答案解析: C选项正确,总时差最小的工作为关键工作,当网络计划的计划工期等于计算工期时,总时差为0的工作就是关键工作。
A选项错误,虽然很多情况下关键工作确实连接着关键节点,但并不是所有两端为关键节点的工作都是关键工作。关键工作是由总时差(Total Float)来定义的,而不是仅仅由节点决定。
B选项错误,关键工作是指在项目网络图中具有最小总时差的工作,它们直接影响项目的总工期。关键工作的持续时间不一定是最长的,而是其总时差为零或最小。
D选项错误,关键工作的持续时间可以是任意长度,关键在于它们的总时差最小或为零,而不是持续时间最短。

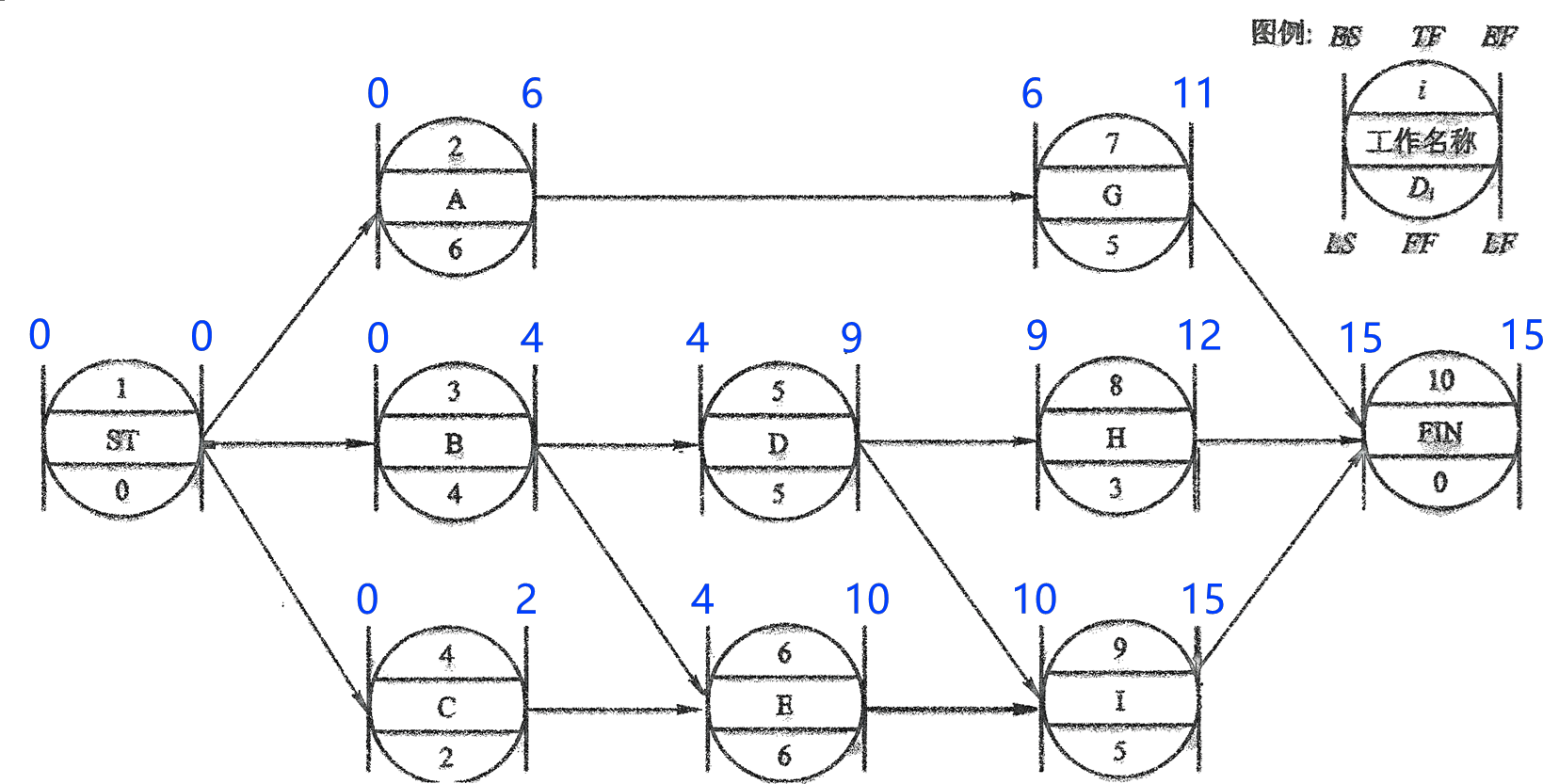

正确答案: B
答案解析: 单代号网络图与双代号网络图的比较
(1)单代号网络图比双代号网络图表示逻辑关系更容易且不易出错。
(2) 单代号网络图比双代号网络图便于检查、修改。

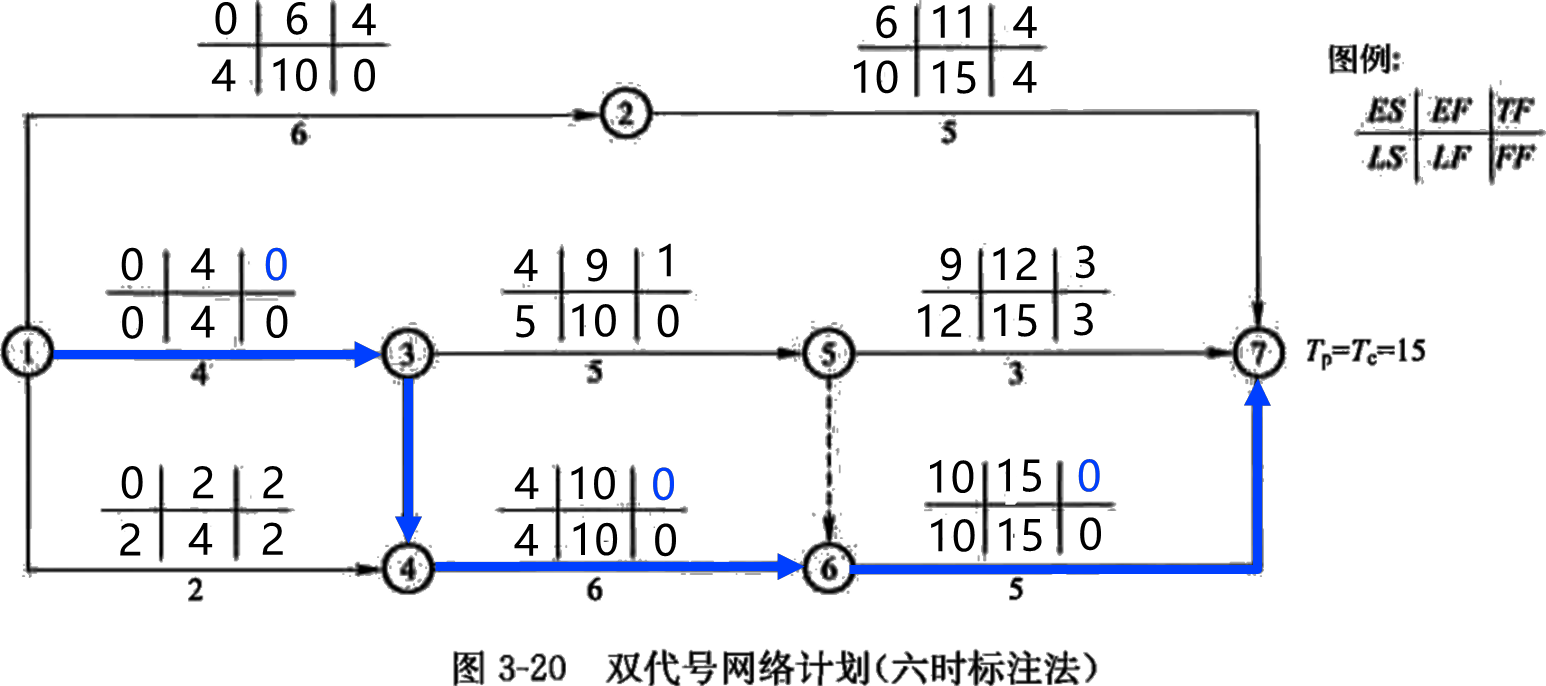

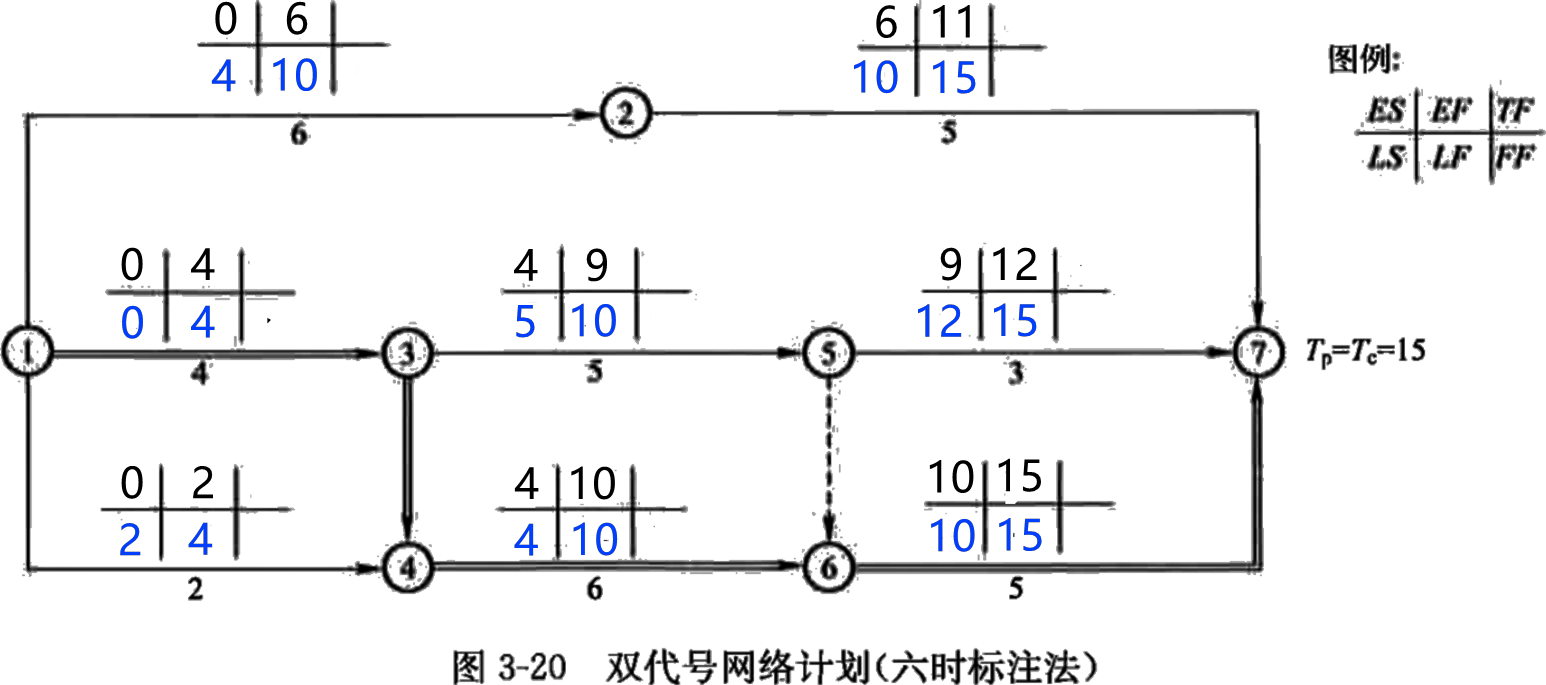

(3) 单代号网络图在使用中不及双代号网络图直观。双代号网络图形象较为直观,若用时标网络图表示,工作持续时间、机动时间、工作的开始时间与结束时间、关键线路长度等都表示得一清二楚,便于绘制资源需要量动态曲线。
正确答案: B
答案解析: 本题中,工作H的自由时差为1天。
[|||][|||][|||][|||][|||]
正确答案: C

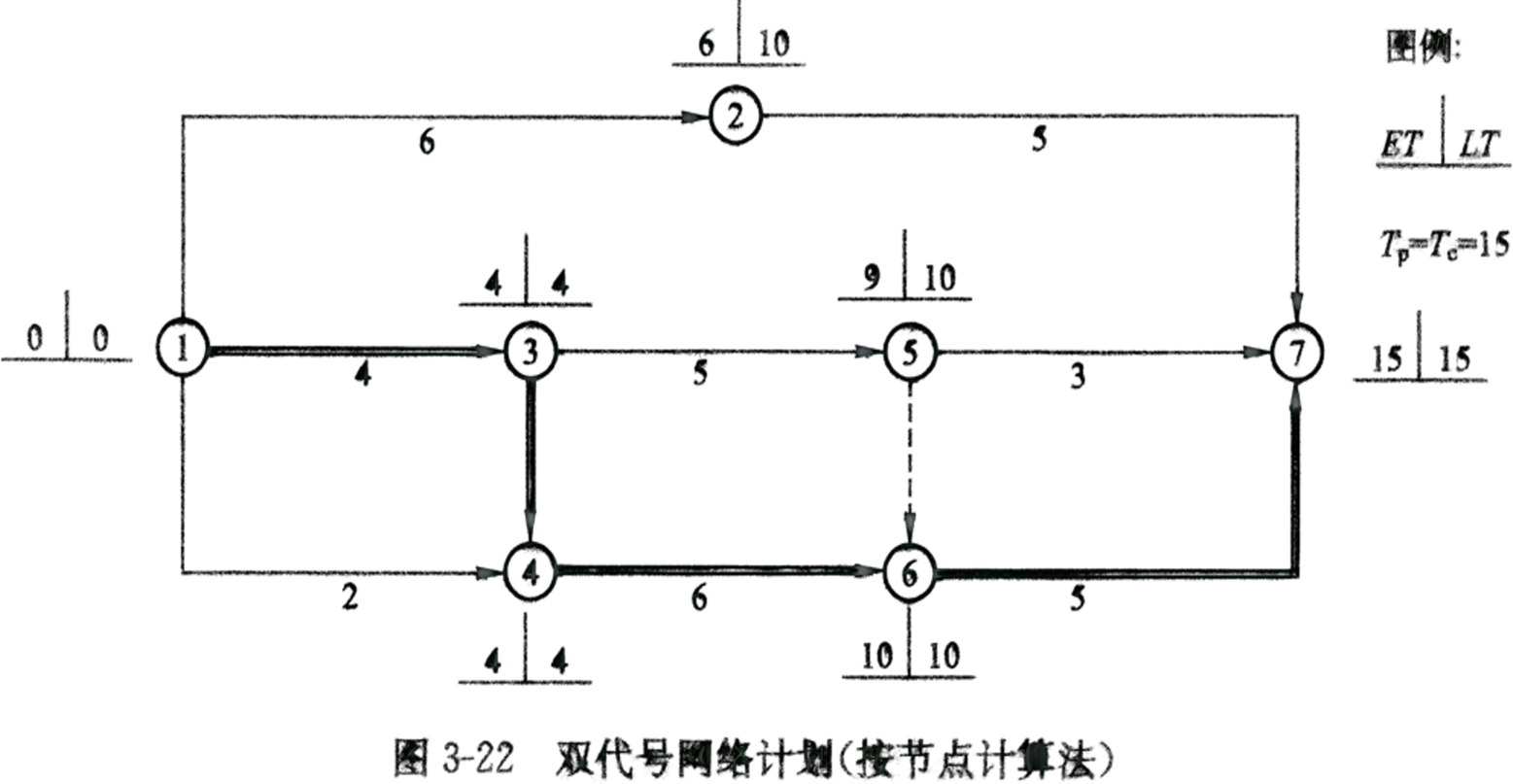

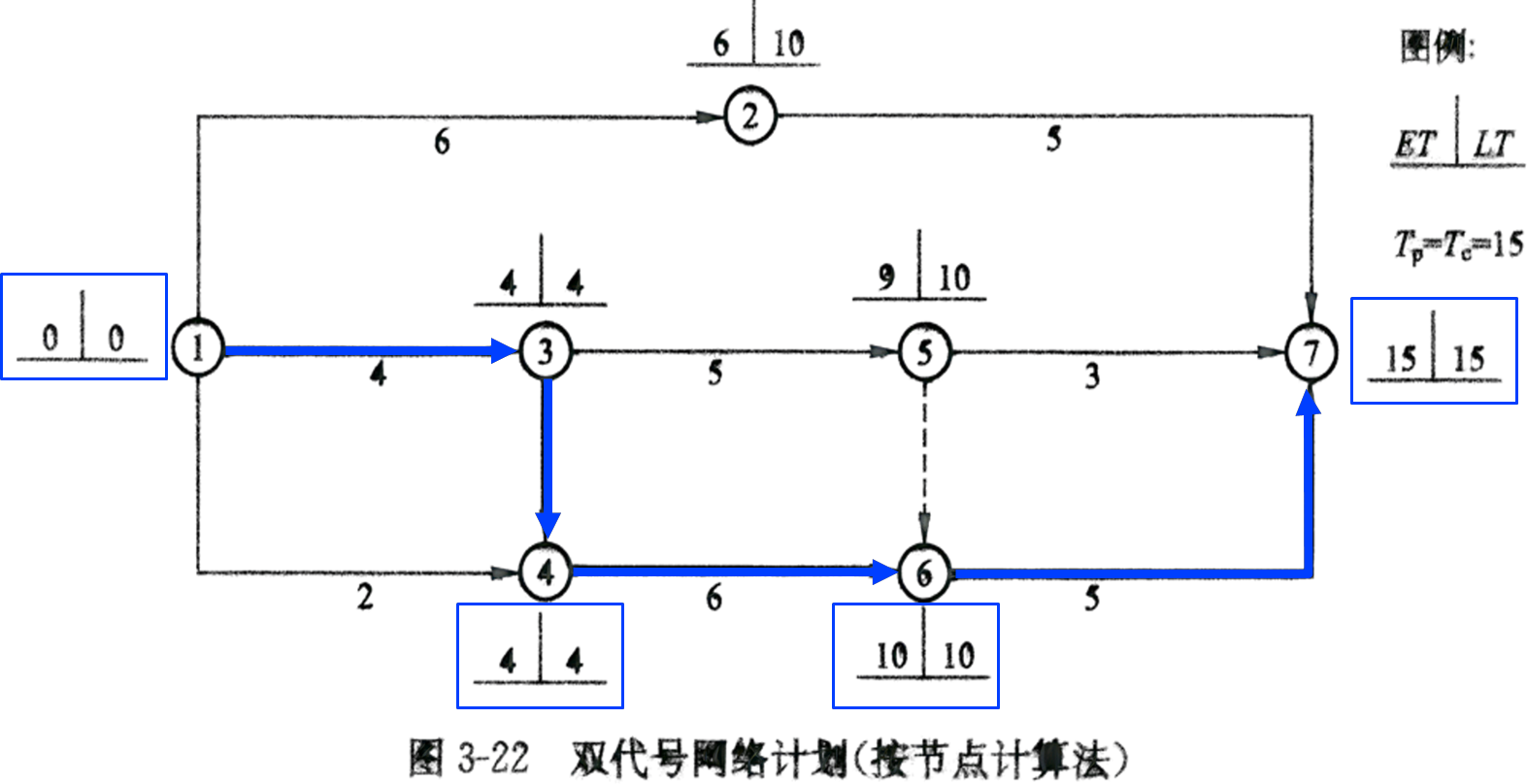

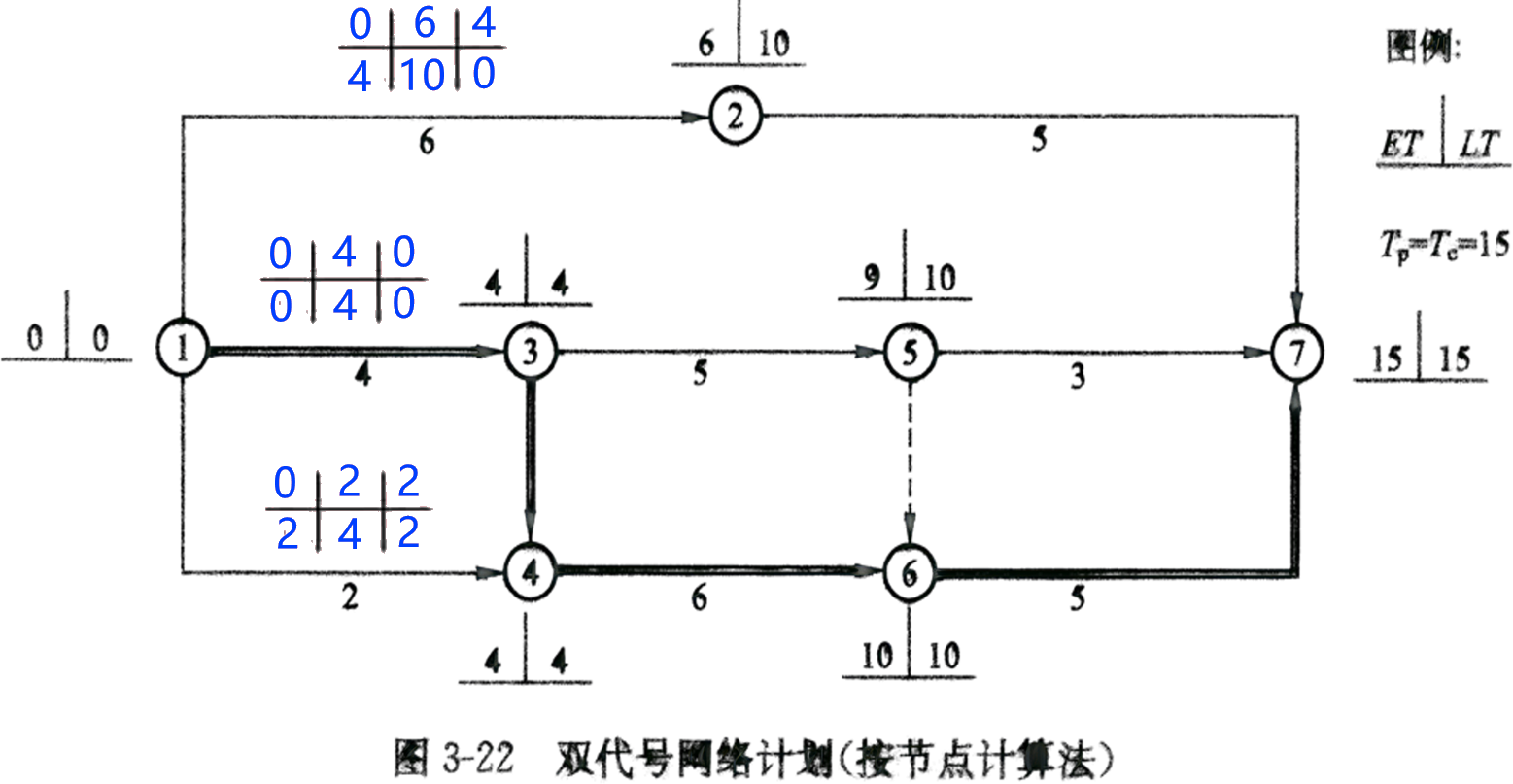

答案解析: 选项A错误,关键线路上的工作称为关键工作,关键工作可能同时在别的非关键线路上。
选项B错误,关键线路的持续时间最长,关键工作的持续时间不一定最长。

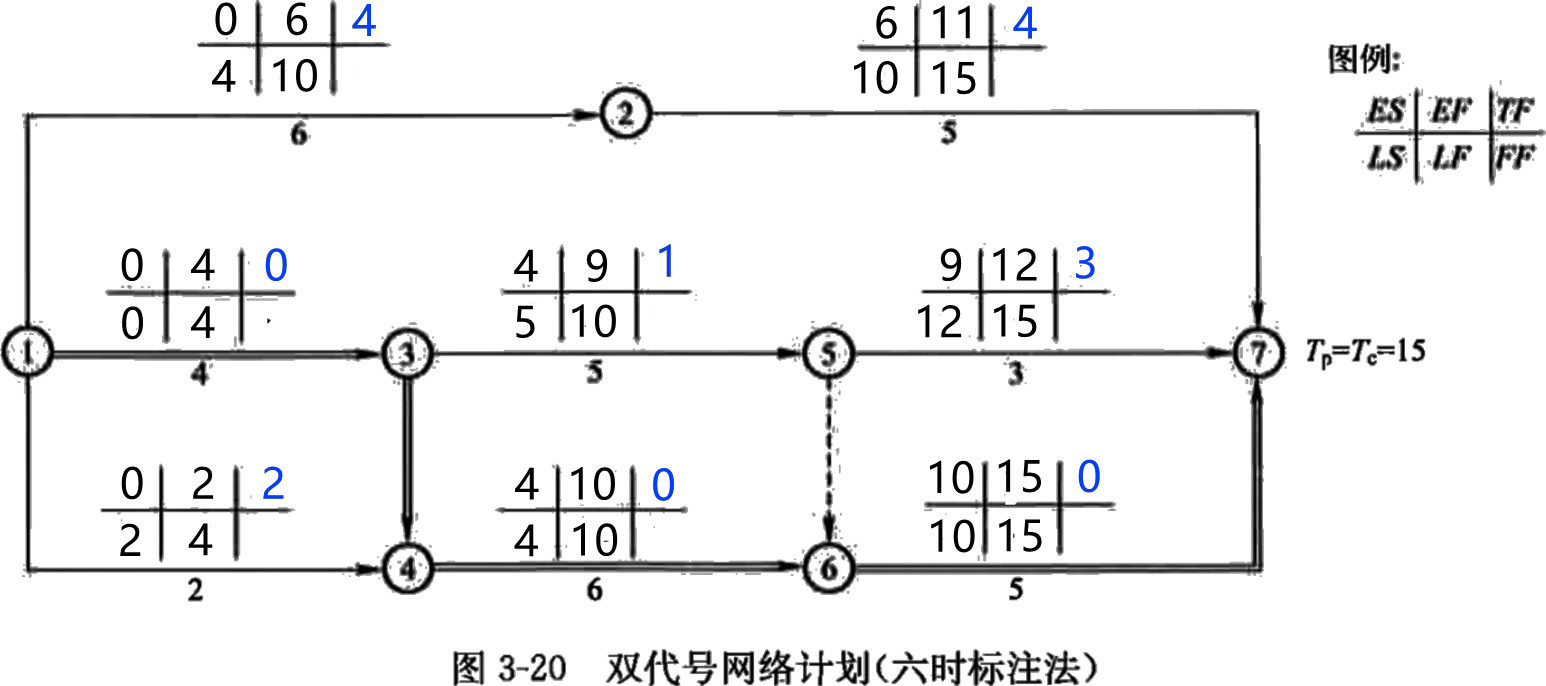

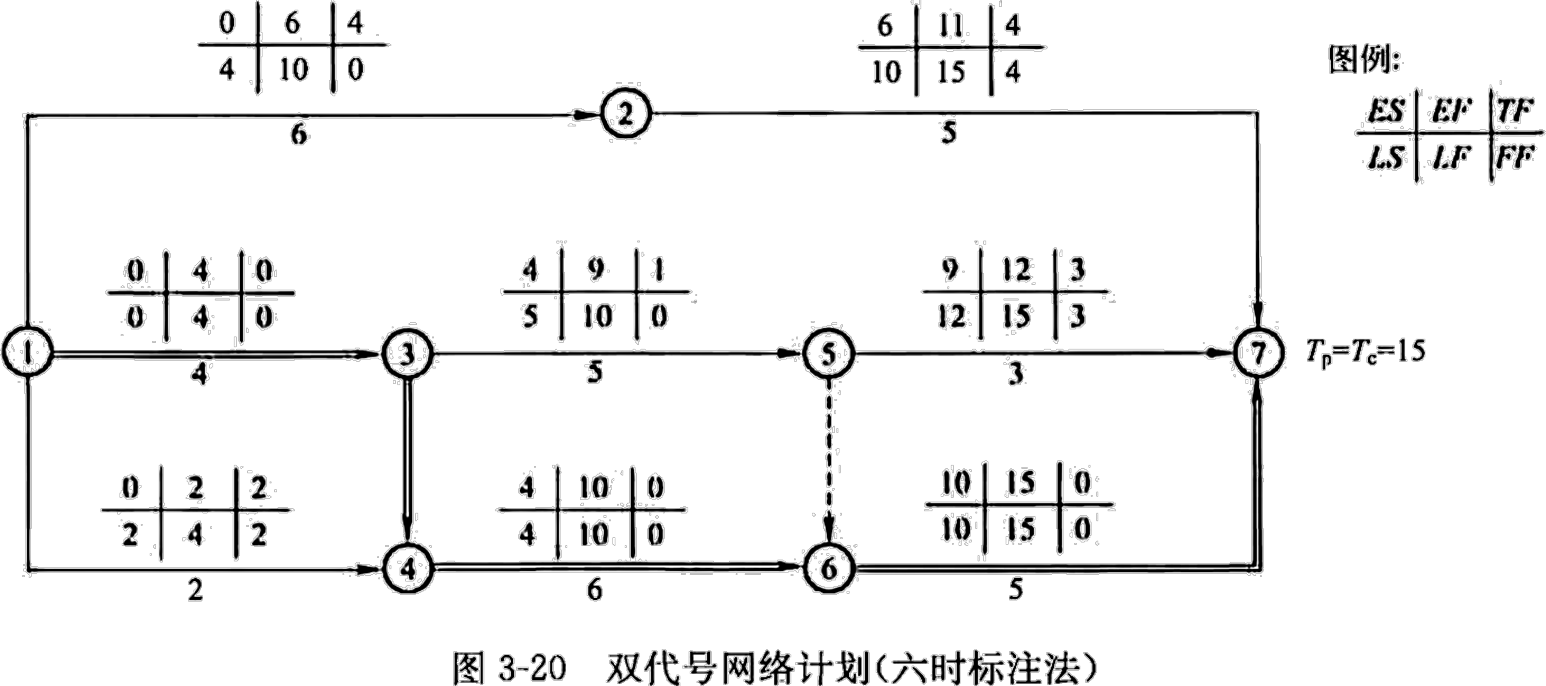

选项C正确,在网络计划中,总时差最小的工作为关键工作。特别地,当网络计划的计划工期等于计算工期时,总时差为零的工作就是关键工作。

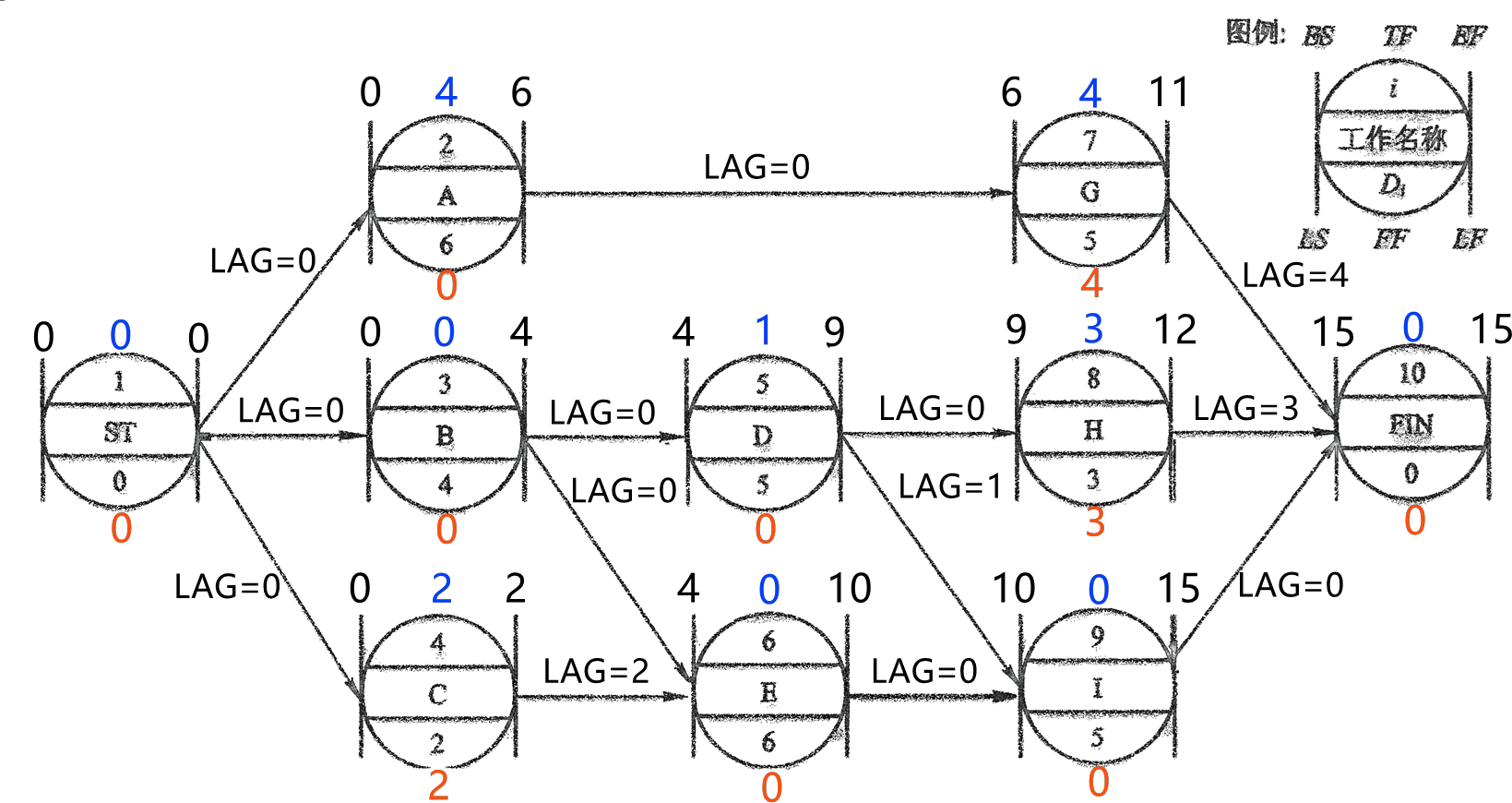

选项D错误,计划工期大于计算工期时,对于有紧后工作的关键工作,自由时差为零。对于无紧后工作的工作,也就是以网络计划终点节点为完成节点的工作,其自由时差等于计划工期与本工作最早完成时间之差。

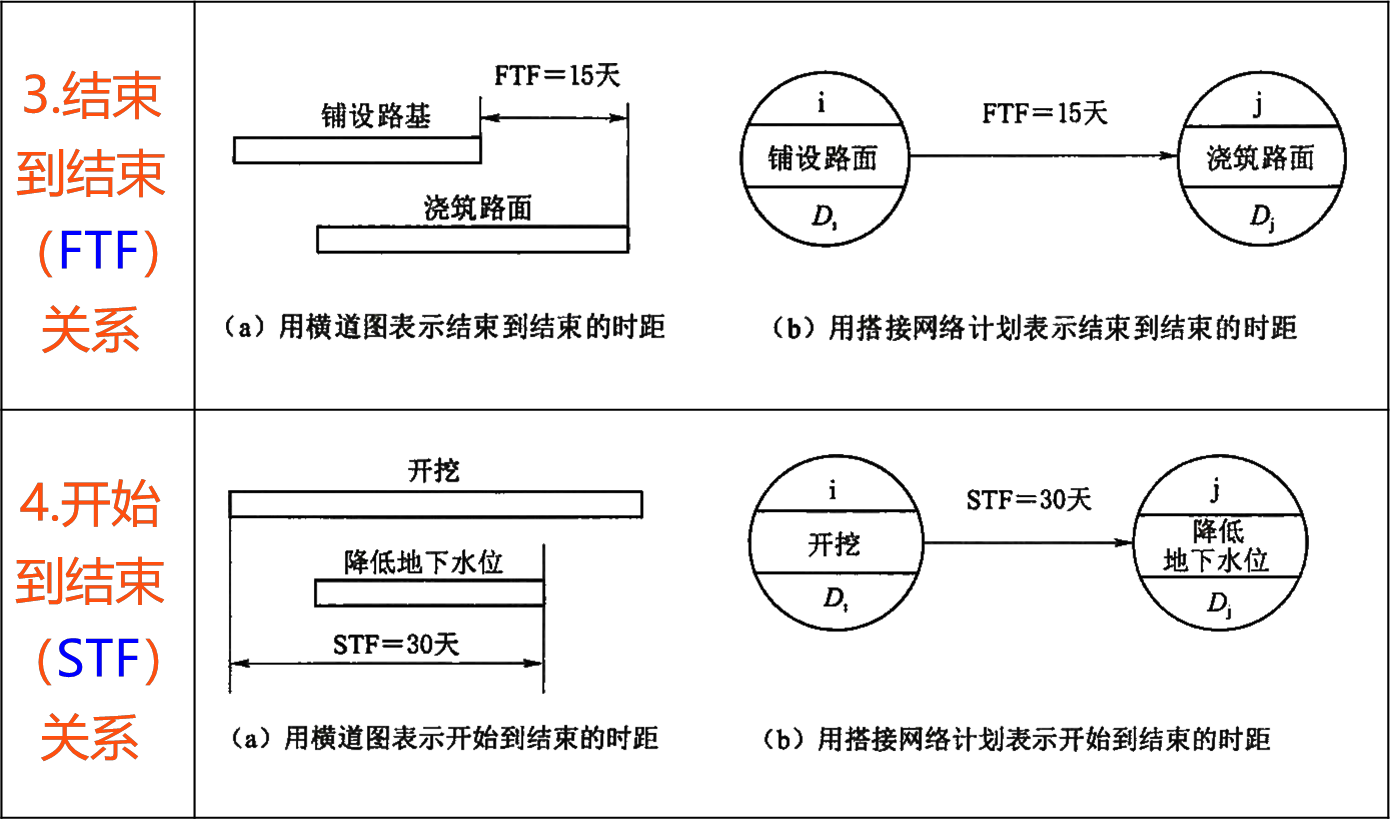

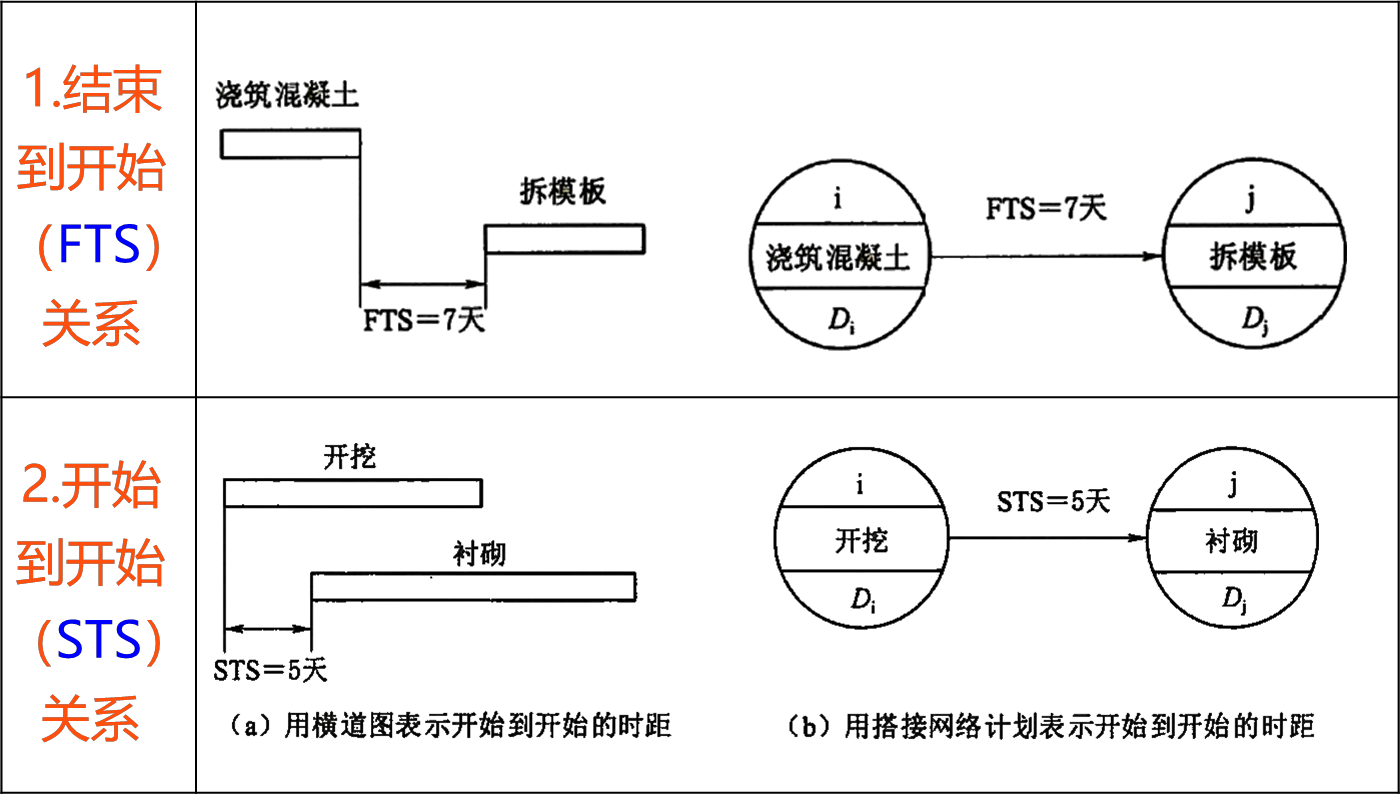

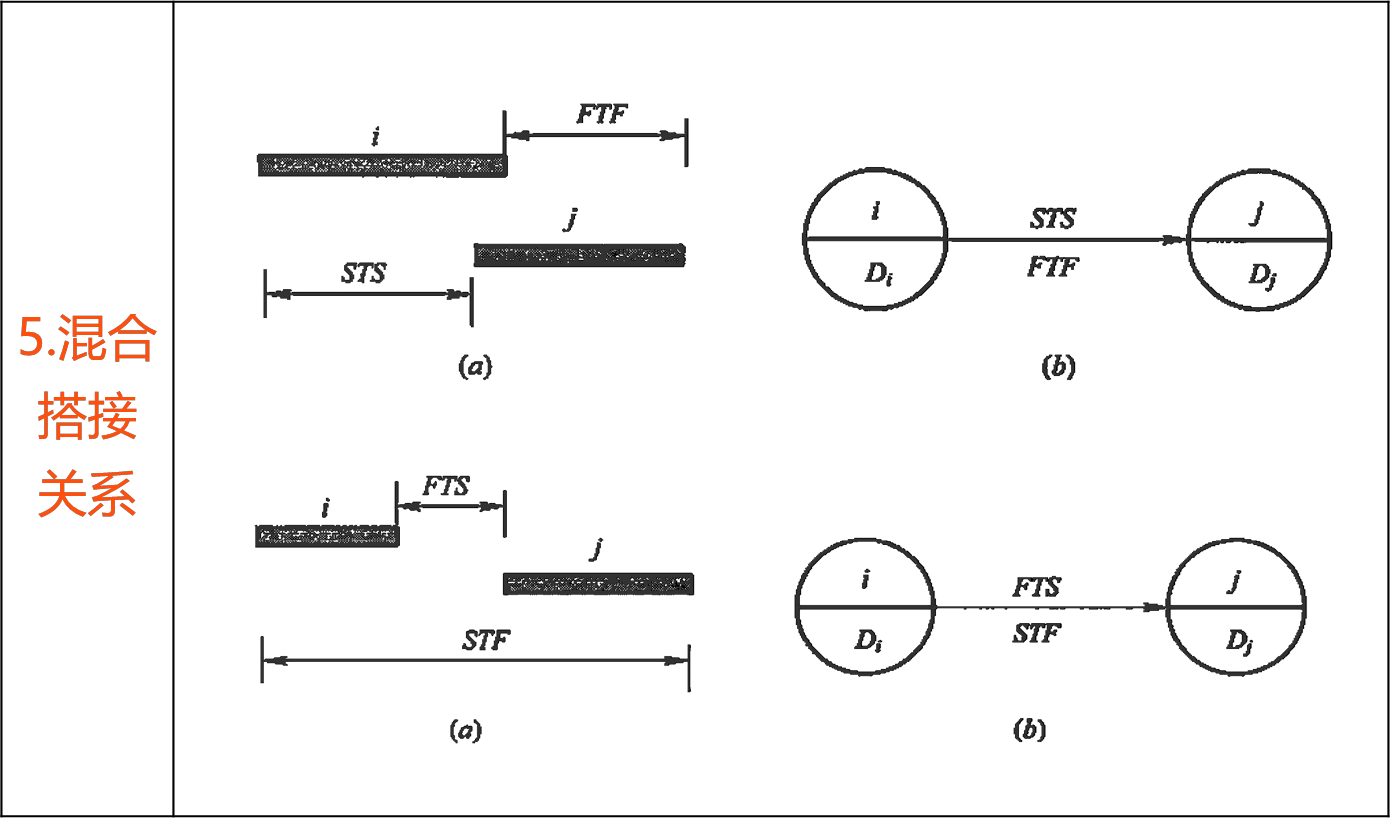

时限分为最早开始时限、最迟完成时限两种,反映时限的网络计划称为时限网络计划,时限网络计划通常用双代号网络计划表示。

(二)单代号网络图的一般规定和绘图规则★
(1)单代号网络图的一般规定和绘图规则与双代号网络图一般规定和绘图规则基本相同。

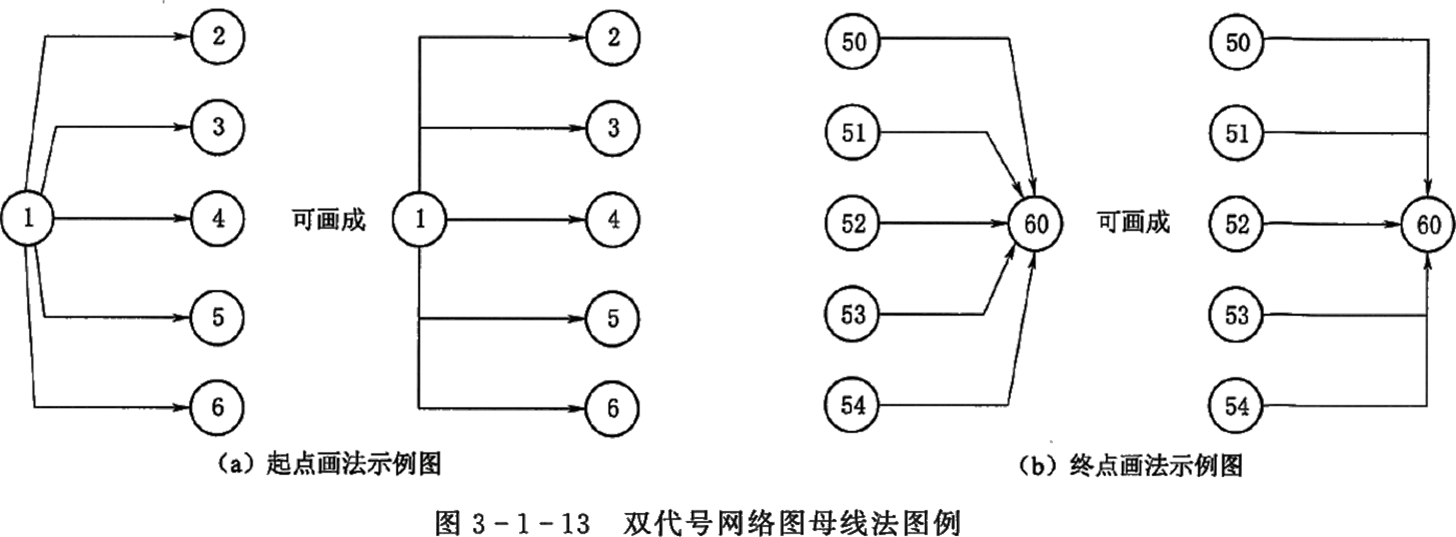

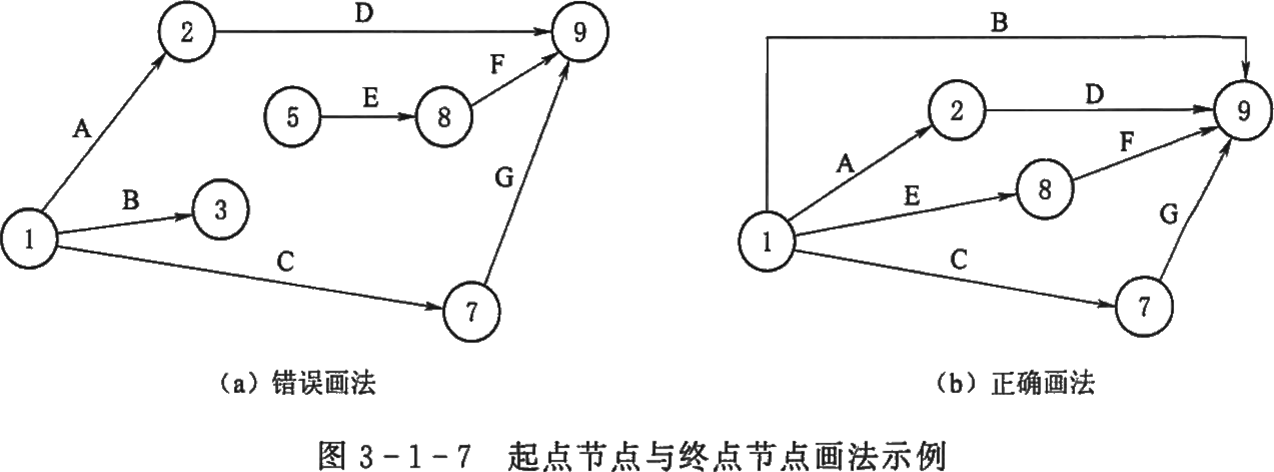

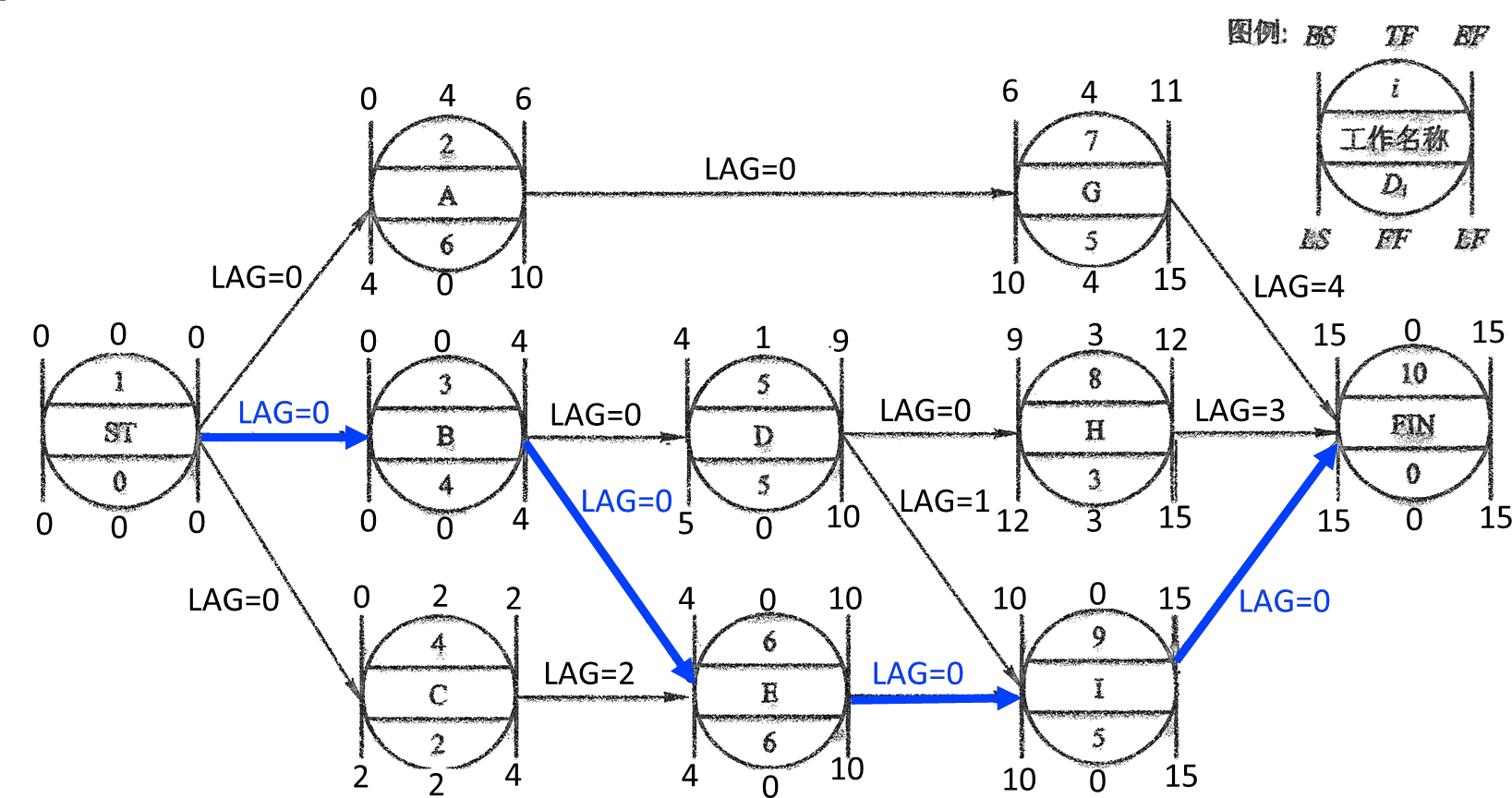

(2)主要区别:当网络图中有多项起点节点工作或多项终点节点工作时,应在网络图的两端分别设置一个虚拟节点。
• 虚拟起点节点一般用St(或开始)表示工作名称,用数字0或小于所有起点工作编号的数字作为虚拟起点的编号;
• 虚拟终点节点一般用Fin(或完成)表示工作名称,用大于所有终点节点编号的数字作为虚拟终点的编号。
• St和Fin的工作持续时间均为0。

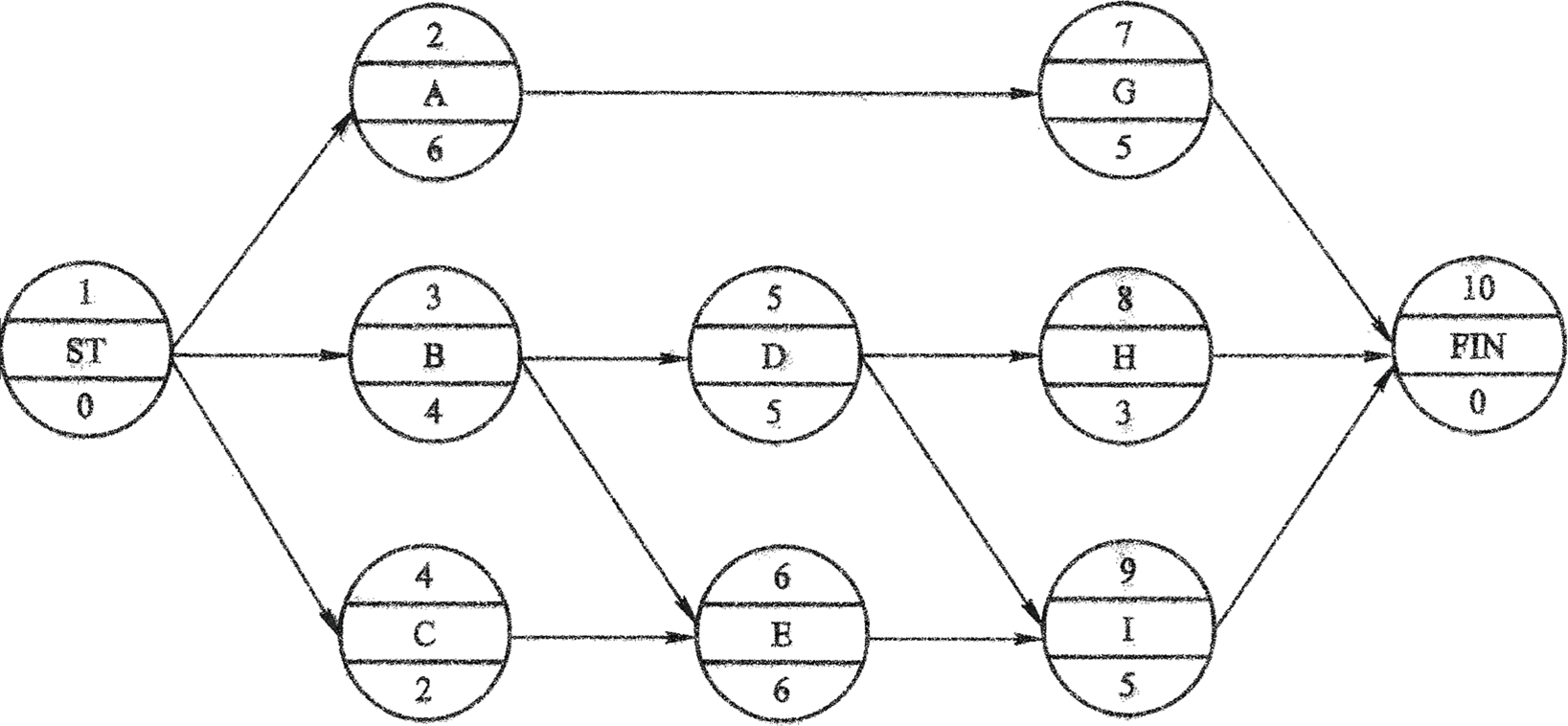

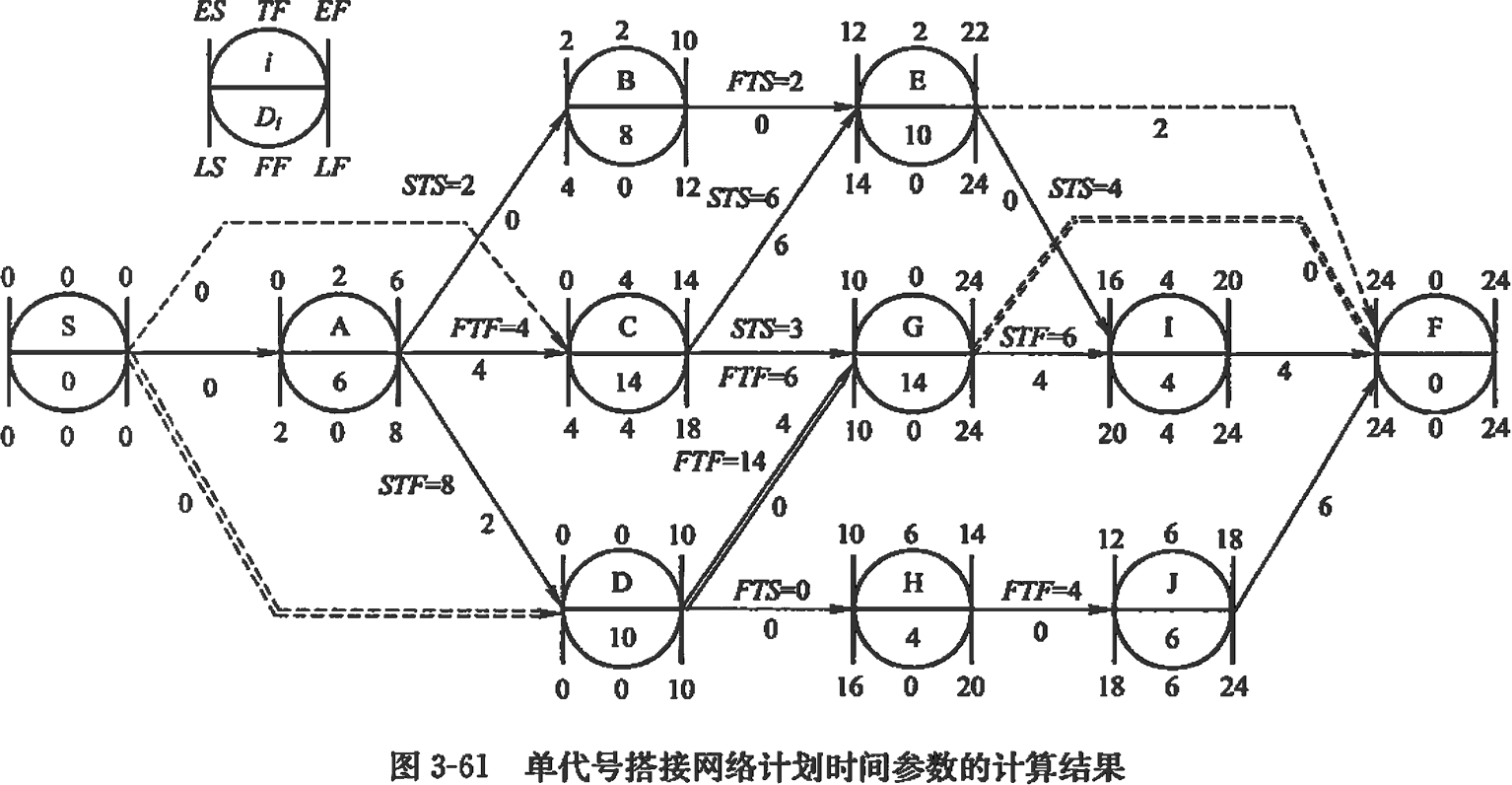

(一)网络计划时间参数的概念
|
1.工作持续时间 |
指一项工作从开始到完成的时间 |
D |
|
|
2.工期 |
计算工期 |
根据网络计划时间参数计算所得到的工期 |
Tc |
|
要求工期 |
任务委托人所提出的指令性工期(合同工期) |
Tr |
|
|
计划工期 |
在要求工期和计算工期是基础上综合考虑需要和可能确定的工期。 1)规定了要求工期时:Tp≤Tr 2)未规定要求工期时:Tp=Tc |
Tp |
|

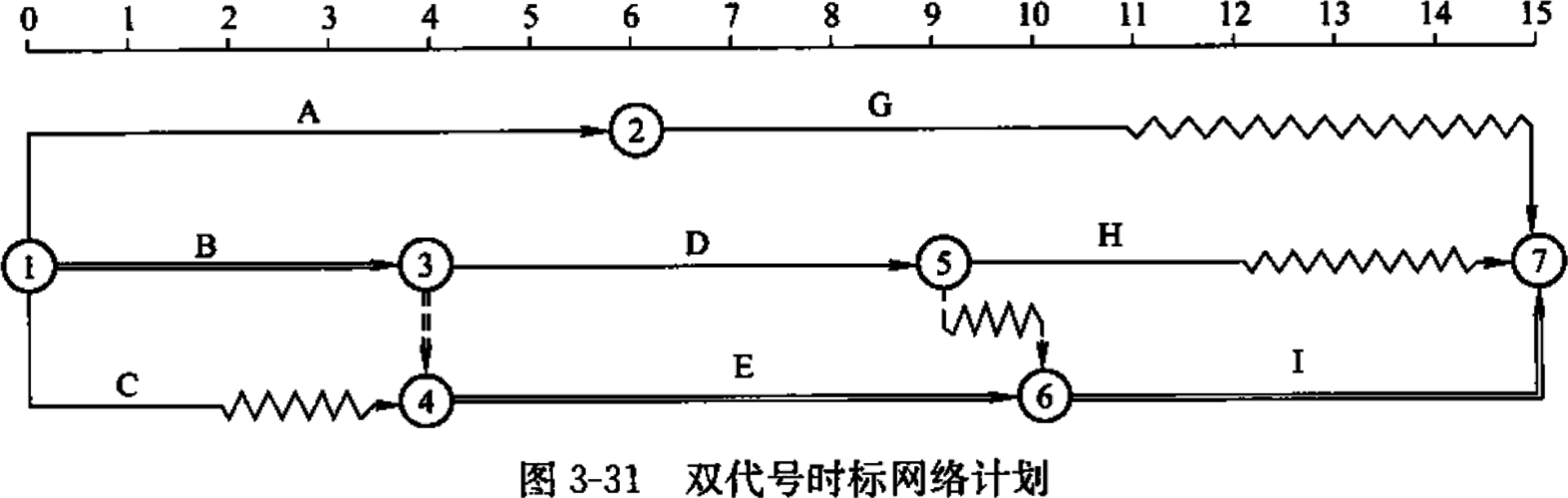

由于时标网络计划既具有网络计划的优点,又与横道图表现形式相似,直观易懂,在建设工程进度控制中应用比较普遍。
