知识库/监理工程师 /物价变化——采用价格指数进行价格调整

物价变化——采用价格指数进行价格调整

物价变化——采用价格指数进行价格调整相关课程

本视频可免费试听30秒,看完整版请购买课程

物价变化——采用价格指数进行价格调整考点解析

所属考试:监理工程师
授课老师:江凌俊.
所属科目:目标控制(土木建筑)
考点标签: 运用
所属章节:(投资)第七章 建设工程施工阶段投资控制/第三节 合同价款调整/物价变化
所属版本:

物价变化——采用价格指数进行价格调整介绍

专题更新时间:2025/08/01 10:52:26

物价变化——采用价格指数进行价格调整考点试题

单选题 1.2023年3月实际完成的某土方工程,按2022年3月签约时的价格计算的工程价款为2000万元,该工程的定值权重为0.2,各调值因子除人工费的价格指数增长了10%外均未发生变化,人工费占调值部分的50%。按调值公式法计算 ,该土方工程需调整的价格差额为()万元。
A . 20
B . 40
C . 80
D . 100

正确答案: C

答察解析: 该土方工程需调整的价格差额=2000×[0.2+0.8×(0.5×1.1+0.5×1)-1]=80(万元)。
计算思路:根据本题目条件得出,定值权重为0.2,可调权重则为0.8。人工费占调值部分的50%,且人工费价格指数增长了10%,故可得出0.8×0.5×1.1。调值部分其他为0.8×0.5×1。三者相加为0.2+0.8×0.5×1.1+0.8×0.5×1。减去1等于其价格需要调整的权重指数,乘以2000万则得出价格调整的差额。

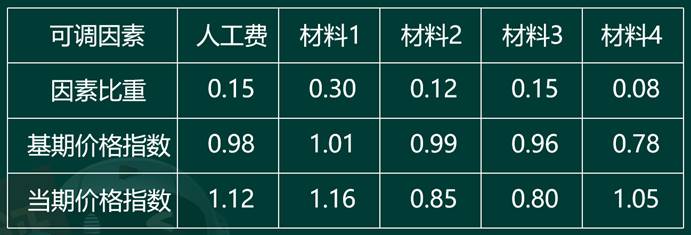

单选题 2.某项目合同价为14250万元,合同约定根据人工费和四项主要材料的价格,进行工程结算价的调整。相关调值因素的比重、基期价格指数、当期价格指数见下表:

结算时价款调整(  )万元。
A . 725.21
B . 736.81
C . 735.28
D . 745.62

正确答案: B

答察解析: (1)固定部分比重:a₀=1-(0.15+0.30+0.12+0.15+0.08)=0.20
(2)P=14250×(0.20+0.15×1.12/0.98+0.30×1.16/1.01+0.12× 0.85/0.99+0.15× 0.80/0.96+0.08×1.05/0.78-1)=736.81万元

单选题 3.某工程分部分项工程费1500万元,其中:经业主和承包人商定的增加索赔金额300万元;固定权重值0.2,人工费上涨20%,占可调部分比重50%,其他均未发生变化,此处费用调整金额是()万元。
A . 96
B . 120
C . 180
D . 240

正确答案: A

答察解析: (1)本期完成合同价款应扣除已确认的索赔金额:
1500-300=1200万元
(2) 代入公式计算:
ΔP=1200x【0.2+0.8x(50%x120/100+50%)-1】=96万元


单选题 4.某分项工程合同单价为6万元,采用价格指数进行价格调整。可调值部分占合同总价的70%,可调值部分由A、B、C三项成本要素构成,分别占可调值部分的20%、40%、40%,基准日期价格指数均为100,结算依据的价格指数分别为110、95、103,则结算的价款为(  )万元。
A . 4.83
B . 6.05
C . 6.63
D . 6.90

正确答案: B

答察解析: 结算的价款为:6×[30%+70%×(110/100×20%+95/100×40%+103/100×40%)]=6.0504万元

单选题 5.2018年3月,实际完成的某工程基准日期的价格为1500万元。调值公式中的固定系数为0.3,对比基准日前的相关成本要素,水泥的价格指数上升了20%,水泥的费用占合同调值部分的40%,其它成本要素的价格均未发生变化。则2018年3月,应调整的合同价的差额为(  )万元。
A . 84
B . 126
C . 1584
D . 1626

正确答案: A

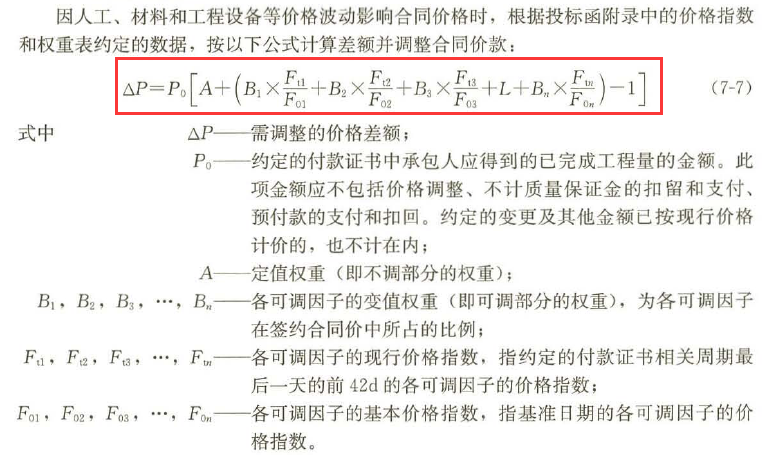

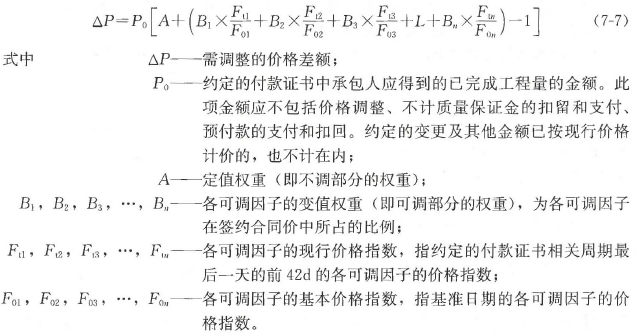

答察解析: 在需要调价因素的种类不多、各因素的权重较大时,根据调值公式,则有调值后的合同价款差额=1500×(0.3+0.7×0.4×120%/100%+0.7×0.6×1)-1500=84万元。
【需要注意】约定的付款证书中承包人应得到的已完成工程量的金额应不包括价格调整、不计质量保证金的扣留和支付、预付款的支付和扣回。约定的变更及其他金额已按现行价格计价的,也不计在内。
