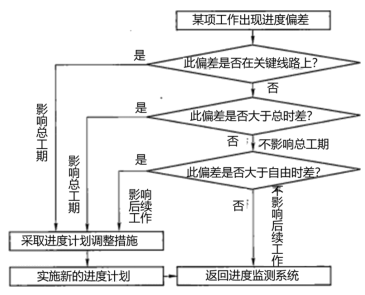

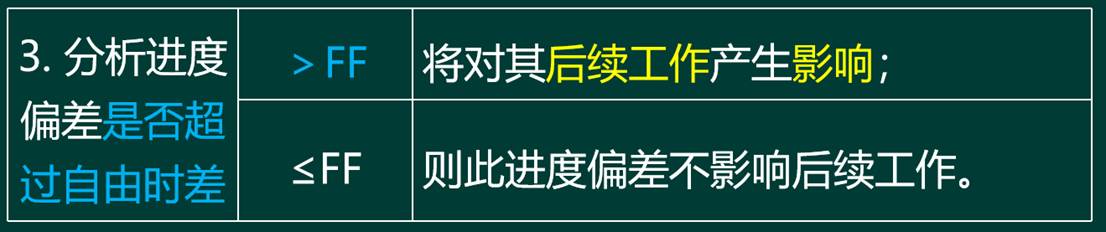

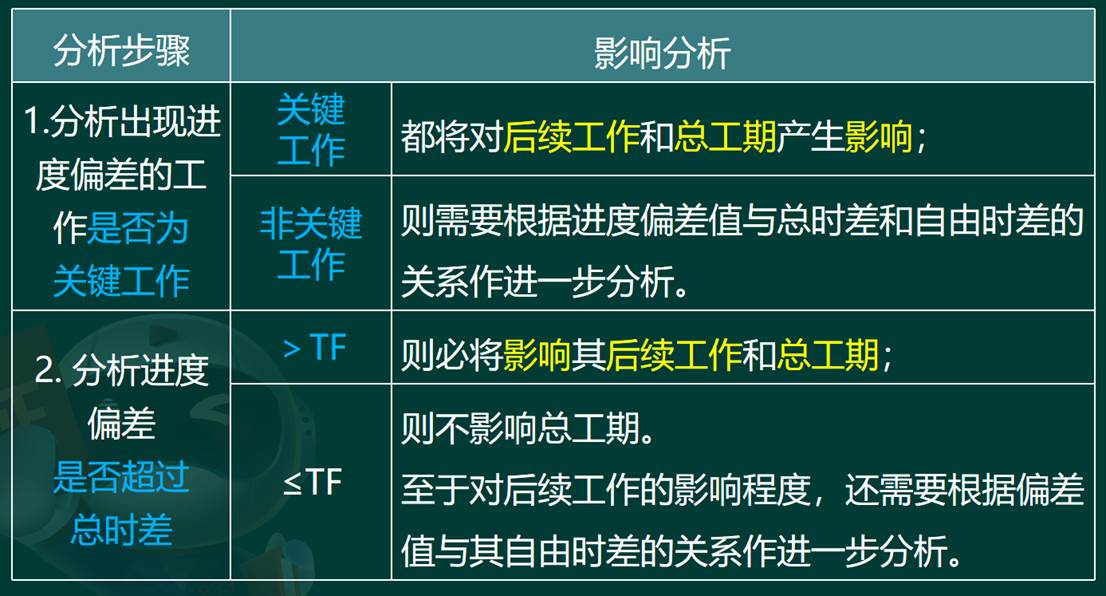

一、进度偏差对后续工作及总工期的影响分析考点解析
一、进度偏差对后续工作及总工期的影响分析介绍
正确答案: B
答案解析: M工作的持续时间延长了5天,未超过总时差,故不影响总工期;超过其自由时差1天,故影响其紧后工作的最早开始时间,推迟1天。
正确答案: A
答案解析: 如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,必须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。
题目中提到某工作实际进度拖后超过总时差,因此可以确定该进度偏差不仅影响后续工作,也影响总工期。
综上所述,正确答案是 A. 影响后续工作,也影响总工期。
正确答案: A
答案解析: 如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,必须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。
正确答案: B
答案解析: 工作M的自由时差为3天:这意味着工作M最多可以拖延3天而不影响其紧后工作的最早开始时间。
工作M的总时差为6天:这意味着工作M最多可以拖延6天而不影响整个项目的总工期。
自由时差是3天,而工作M拖延了4天,超出了自由时差1天。因此,工作M的实际进度拖延会影响到其紧后工作的最早开始时间。
总时差是6天,而工作M拖延了4天,未超过总时差。因此,工作M的实际进度拖延不会影响整个项目的总工期。
综上所述,工作M实际进度拖延4天,会影响后续工作的开始时间,但不影响总工期。因此,正确答案是 B. 影响后续工作开始,但不影响总工期。
拒绝盲目备考,加学习群领资料共同进步!

免费听
唐忍
分数收割机
主讲:合同管理,安全生产法律法规,安全生产法规
优秀安全工程师、监理工程师讲师。善于重点击破晦涩法理点,轻松提升得分。

免费听
王竹梅
考点总结高手
主讲:建设工程造价管理,理论与法规
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。

免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。

免费听
梁毛
主讲:案例分析(土木建筑),建筑工程
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)

免费听
孙媛媛
对课程重难点把握精准,讲授通俗易懂,受到广大学员好评
主讲:目标控制(交通工程),市政专业知识,市政专业实务
监理工程师,高校副教授,参加湖南省土建初中级职称大纲编写及修订。

免费听
李博韬
主讲:投资控制(水利)
长期从事监理水利教学与研究工作,经验丰富,对考试方向有深入研究。能够引导学员从课程和书本中梳理知识脉络并高效备考应试,深受学员喜爱。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关

扫描二维码 下载233网校APP刷题
微信扫码关注公众号
获取更多考试资料
