2026年一建《港口与航道工程》章节题练习:绞吸挖泥船施工

来源:233网校 2026-07-01 00:30:26

“绞吸挖泥船施工”是一级建造师《港口与航道工程管理与实务》科目第二章第九节的内容,学完这一知识点后,建议大家通过大量试题练习来巩固,如此方能在考场上稳操胜券,避免丢分!

一建在线题库】【0元领一建好课】【免费领纸质教辅书

一建《港口与航道工程》章节题练习:绞吸挖泥船施工

1、绞吸式挖泥船的绞刀应根据疏浚土类及其密实度选择,对于岩石宜选用(  )。

A.锥形方齿绞刀

B.锥形平刃绞刀

C.锥形尖齿绞刀

D.锥形凿齿绞刀

查看答案
参考答案:C

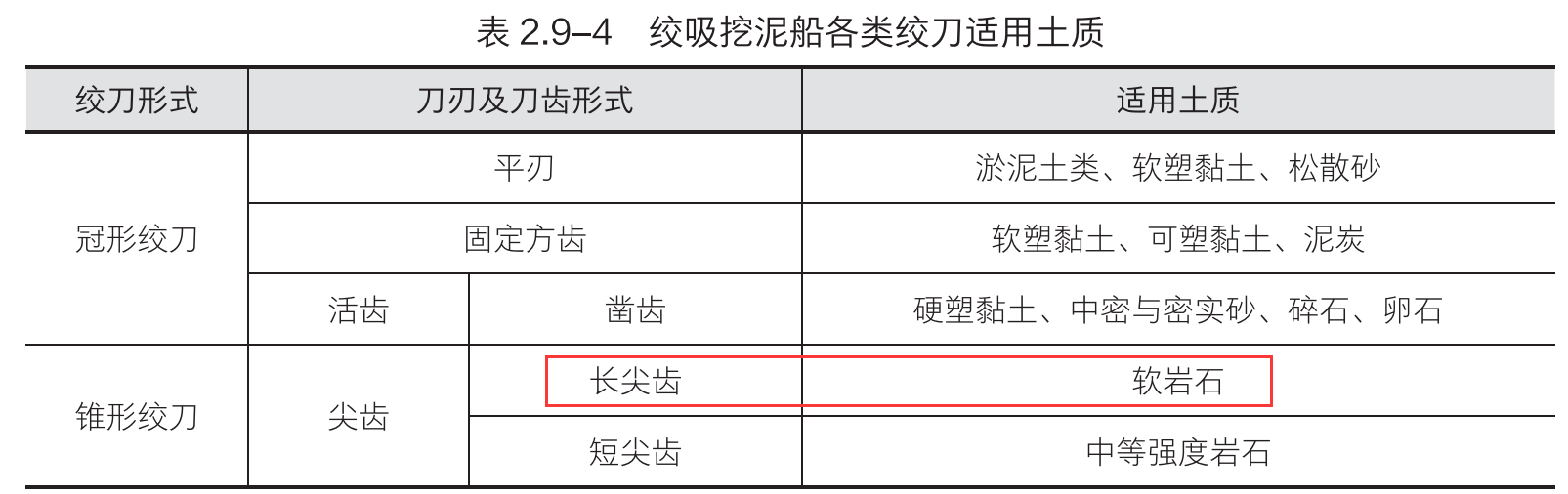

参考解析:3)绞刀的选用
(1)淤泥土类、软塑黏土、松散砂等松软土质,选用前端直径较大的冠形平刃绞刀。
(2)软塑黏土、可塑黏土、泥炭选用直径较大的冠形方齿绞刀。
(3)硬塑黏土、中密与密实砂、碎石、卵石选用直径较小的冠形可换齿绞刀并配凿形齿。
(4)岩石选用锥形可换齿的挖岩绞刀并配尖齿
(5)硬塑黏土也可选用斗轮。

2、绞吸式挖泥船挖掘生产率与下列因素中有关的是(  )。

A.泥浆浓度

B.流量

C.排距

D.绞刀前移距

查看答案
参考答案:D
参考解析:1)挖掘生产率
挖掘生产率主要与挖掘的土质、绞刀功率、横移绞车功率等因素有关,按下式计算:
W=60K×D×T×v
式中 W——绞刀挖掘生产率(m3/h);
D——绞刀前移距(m);
T——绞刀切泥厚度(m);
v——绞刀横移速度(m/min);
K——绞刀挖掘系数,与绞刀实际切泥断面积等因素有关,可取 0.8~0.9。

3、绞吸挖泥船采用钢桩定位在内河开挖软岩时,正确的绞刀、刀齿选型和施工顺序是( )。

A.采用锥型绞刀和长尘齿,顺流施工

B.采用锥型绞刀和长尖齿,逆流施工

C.采用冠型绞刀和方齿,顺流施工

D.采用冠型绞刀和方齿,逆流施工

查看答案
参考答案:A
参考解析:在内河施工,采用钢桩定位时,宜采用顺流施工;采用锚缆横挖法施工时,宜采用逆流施工;当流速较大情况下,可采用顺流施工,并下尾锚以策安全。

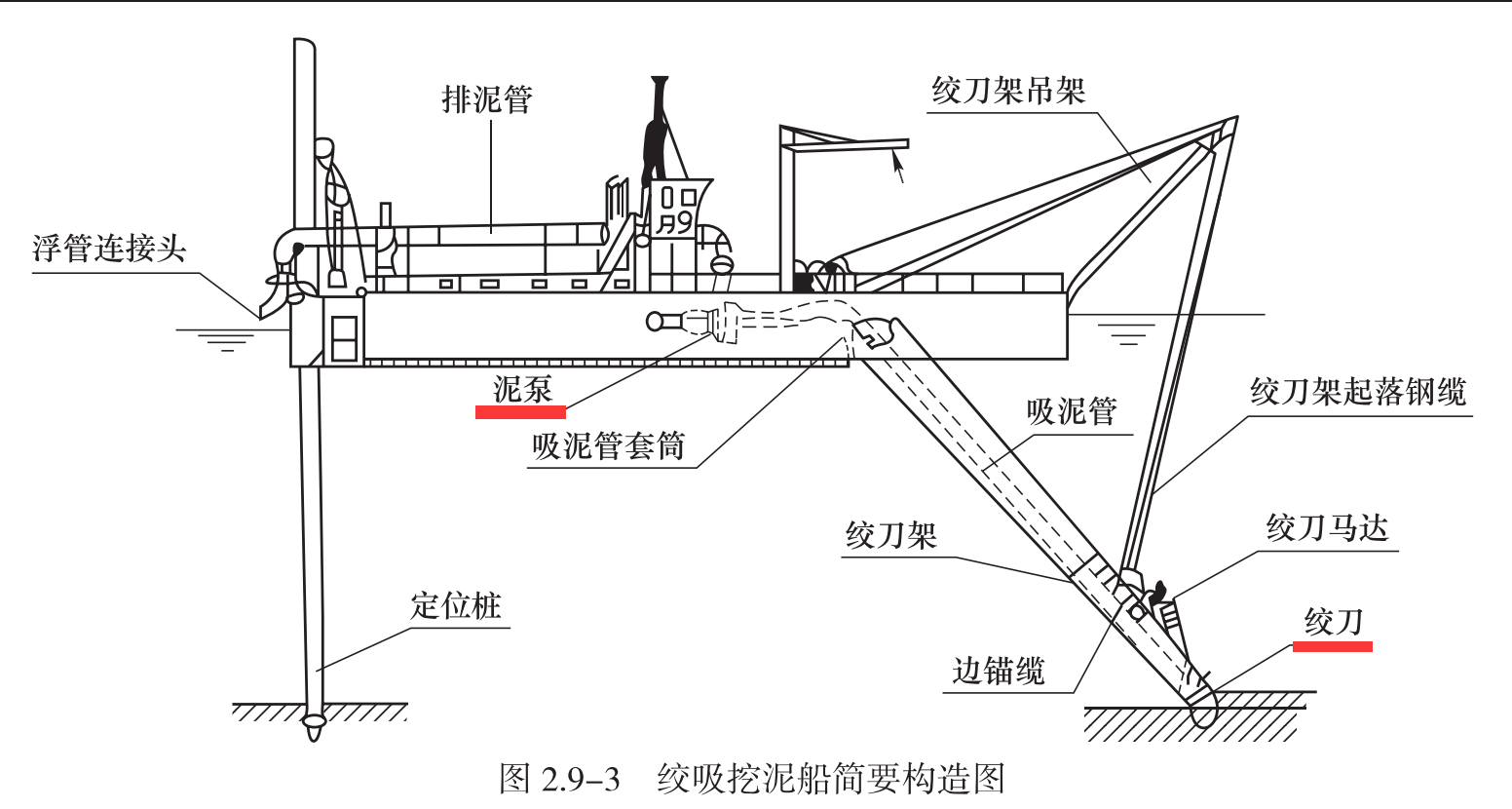

4、绞吸式挖泥船的主要挖泥设备包括(  )。

A.绞刀

B.泥泵

C.泥舱

D.泥门

E.耙头

查看答案
参考答案:A,B
参考解析:

5、绞吸挖泥船施工应(  )。

A.按台车一次前移距进行分段

B.按边线拐点进行分段

C.按挖槽规格变化进行分段

D.根据商定的避让办法进行分段

E.按工期要求进行分段

查看答案
参考答案:B,C,D,E
参考解析:(2)分段施工
①挖槽长度大于挖泥船水上管线的有效长度时,应根据挖泥船和水上管线所能开挖的长度进行分段。
②挖槽边线为折线时,应按边线拐点进行分段
③挖槽规格或工期要求不同时,应按挖槽规格变化和工期要求进行分段
④选择的施工方法和工艺参数因施工区土质变化相差较大时,应按土质进行分段。
⑤分段施工能避免或降低航行及其他施工干扰时,应根据商定的避让办法进行分段

6、绞吸挖泥船按其定位装置的不同,其施工方法可分为(  )。

A.对称钢桩横挖法

B.定位台车横挖法

C.三缆定位横挖法

D.十字形横挖法

E.锚缆横挖法

查看答案
参考答案:A,B,C,E
参考解析:绞吸挖泥船的施工方法有对称钢桩横挖法、钢桩台车横挖法、三缆定位横挖法、单桩双锚四缆施工法、锚缆横挖法等,应根据设备性能和施工条件选择;挖泥采用分段、分层、分条等工艺施工。
插入模块

热点推荐:

一建考试试题在线刷(章节题/真题/模拟题等)

各科目近6年一级建造师考试真题PDF免费下载

一级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

相关阅读 绞吸挖泥船施工

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
