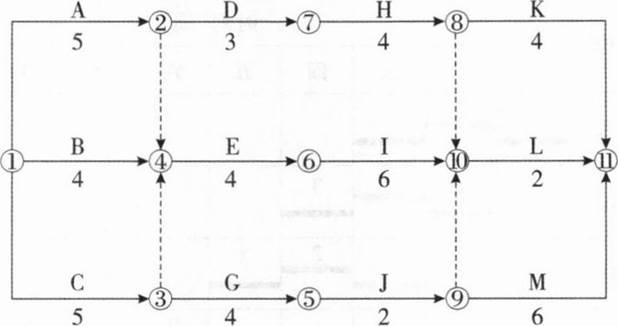

一建《管理》章节题练习:双代号网络计划中关键工作及关键线路的确定

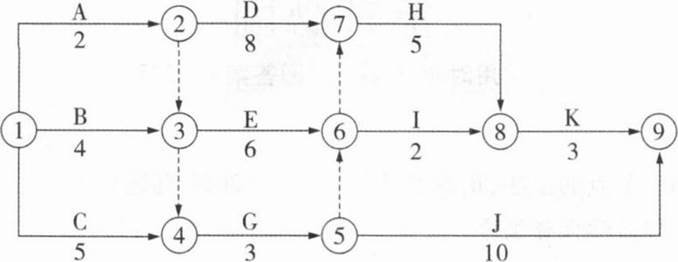

3、某双代号网络计划如下图所示,关键线路有( )条。
A.3
B.1
C.2
D.4
4、在工程网络计划中,当计划工期等于计算工期时,关键工作的判定条件是( )。
A.该工作的总时差为零
B.该工作与其紧后工作之间的时间间隔为零
C.该工作的最早开始时间与最迟开始时间相等
D.该工作的自由时差最小
E.该工作的持续时间最长

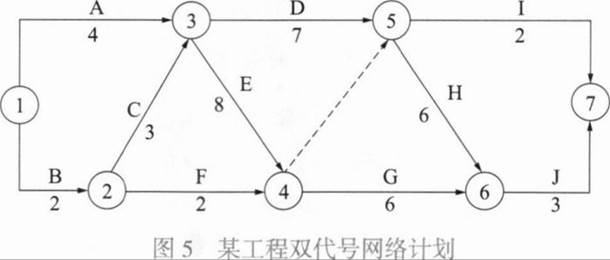

5、某工程双代号网络计划如图5所示,其中关键线路有( )。
A.①→②→④→⑤→⑦
B.①→②→③→④→⑤→⑥→⑦
C.①→③→④→⑤→⑥→⑦
D.①→③→④→⑤→⑦
E.①→②→③→④→⑥→⑦
B选项,①→②→③→④→⑤→⑥→⑦,2+3+8+6+3=22
C选项,①→③→④→⑤→⑥→⑦,4+8+6+3=21
D选项,①→③→④→⑤→⑦,4+8+2=14
E选项,①→②→③→④→⑥→⑦,2+3+8+6+3=22
6、下列关于双代号网络计划中线路的说法,正确的有( )。
A.关键线路的长度就是网络计划的总工期
B.一个网络图中可能有一条或多条关键线路
C.线路中各项工作持续时间之和就是该线路的长度
D.线路中各节点应从小到大连续编号
E.没有虚工作的线路称为关键线路
