4.2.1 流水施工特点及表达方式

4.2.1 流水施工特点及表达方式相关课程

本视频可免费试听30秒,看完整版请购买课程

4.2.1 流水施工特点及表达方式考点解析

所属考试:一级建造师
授课老师:赵春晓
所属科目:建设工程项目管理
考点标签: 了解
所属章节:第4章 建设工程进度管理/4.2 流水施工进度计划/4.2.1 流水施工特点及表达方式
所属版本:2026

4.2.1 流水施工特点及表达方式介绍

1)依次施工
是一种最基本、最原始的施工组织方式。
(1)没有充分利用工作面进行施工,工期较长;
(2)如按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施I机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工作业,施I现场的组织管理比较简单。

2)平行施工
(1)能够充分利用工作面进行施工,工期短;
(2)如果每一施工对象均按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则丕能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入的劳动力、施工机具等资源成倍增加,不利于资源供应的组织;
(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂。

3)流水施工
(1)尽可能利用工作面进行施工,工期较短;
(2)各工作队实现专业化施工,有利于提高施I技术水平和劳动效率,也有利于提高工程质量;
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。

2.流水施工的表达方式(横道图+垂直图)

专题更新时间:2026/09/20 15:44:26

4.2.1 流水施工特点及表达方式考点试题

多选题 1.下列关于流水施工表达方式的说法,正确的有()。
A . 横道图不能准确表达工作的时差
B . 垂直图中斜向线段的斜率表示施工过程的进展速度
C . 流水施工不宜使用网络计划表达
D . 垂直图中的施工段表达不清楚
E . 横道图中的时间和空间状况形象直观

正确答案: A

答案解析: 本题考查流水施工表达方式。横道图形象直观,可以看出每个工作的开始时间和完成时间,但看不出工作的时差、关键工作和关键线路。因此用横道图表达流水施工,可以看出专业队的时间状况,也可以看到施工段空间状况。所以A、E正确。垂直图中斜向线段的斜率表达各施工过程的进展速度,横行表达施工段状况,因此B正确、D错误。流水施工需要表达的是工序之间的工艺及组织逻辑关系,用网络图表示不太直观,但依然可以表达出来,因此C错误。[|||][|||][|||][|||][|||][|||]

多选题 2.相较于依次施工,流水施工组织方式的优点主要有( )。
A . 各施工过程投入劳动力少
B . 施工班组均衡、连续施工
C . 能比较充分地利用施工工作面
D . 节约施工费用
E . 材料等组织供应均匀

正确答案: B

答案解析: 流水施工组织方式具有以下特点:(1)尽可能利用工作面进行施工,工期较短;(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;(5)为施工现场的文明施工和科学管理创造了有利条件。

单选题 3.根据工程项目的施工特点、工艺流程及平面或空间布置等要求,可采用不同的施工组织方式,其中依次施工方式组织施工的特点包括()。
A . 施工现场的组织管理比较简单
B . 有利于施工段的划分
C . 施工现场的组织管理比较复杂
D . 单位时间内投入的劳动力、施工机具等资源较为均衡

正确答案: A

答案解析: 本题考核的是依次施工方式组织施工的特点。依次施工方式具有以下特点:
(1)没有充分利用工作面进行施工,工期较长。
(2)如果按专业组建工作队,则各专业工作队不能连续作业、工作出现间歇,劳动力和施工机具等资源无法均衡使用。
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量。
(4)单位时间内投入劳动力、施工机具等资源量较少,有利于资源供应的组织。
(5)只有一个工作队进行施工作业,施工现场的组织管理比较简单。选项A正确。
选项B:纯属干扰项;
选项C属于平行施工的特点;
选项D属于流水施工的特点。[|||][|||][|||][|||][|||]

多选题 4.关于流水施工组织方式特点的说法,正确的有( )。
A . 尽可能地利用工作面进行施工,工期较短
B . 实现专业化生产,可以提高施工技术水平和劳动生产率
C . 专业工作队能够连续施工,同时能使相邻专业队之间能够最大限度地进行搭接作业
D . 单位时间内投入的劳动力、施工机具等资源量较为均衡,有利于资源供应的组织
E . 工作队伍较多,可能增加总承包单位的成本

正确答案: A

答案解析: 流水施工组织方式具有以下特点:
(1)尽可能利用工作面进行施工,工期较短;A选项正确;
(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;B选项正确;
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;C选项正确;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;D选项正确,E选项错误;
(5)为施工现场的文明施工和科学管理创造了有利条件。

多选题 5.与依次施工和平行施工相比,建设工程组织流水施工的特点有( )。
A . 施工工期最短
B . 各工作队可实现专业化施工
C . 能够尽可能利用工作面进行施工
D . 施工现场组织管理比较简单
E . 单位时间内投入的资源较为均衡

正确答案: B

答案解析: 流水施工组织方式具有以下特点:(1)尽可能利用工作面进行施工,工期较短;(2)各工作队实现专业化施工,有利于提高施工技术水平和劳动效率,也有利于提高工程质量;(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;(5)为施工现场的文明施工和科学管理创造了有利条件。

大咖讲解:4.2.1 流水施工特点及表达方式

赵春晓
中级注册安全工程师
二级建造师
一级建造师
233网校独家签约老师,某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

4.2.2 流水施工参数



高频

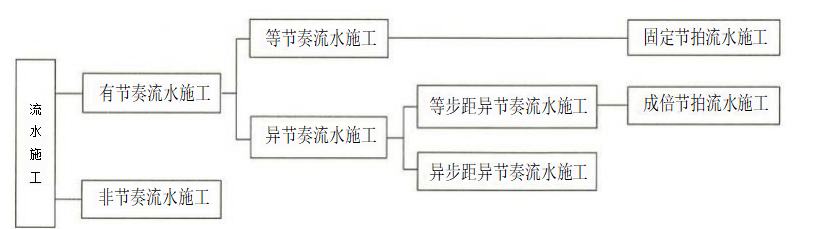

4.2.3 流水施工基本方式

1.有节奏流水施工
1)等节奏流水施工

(1)基本特点
①所有施I过程在各个施工段上的流水节拍均相等;
②相邻施I过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)流水施工工 期的计算
T=(m+n-1) K
1)等节奏流水施工(有组织间歇、提前插入)

2)异节奏流水施工
(1)异节奏流水施工方式。
①等步距异节奏流水施工(成倍节拍流水施工)。
②异步距异节奏流水施工。
(2)加快的成倍节拍流水施工特点。
(2)加快的成倍节拍流水施工特点。
①同一施工过程在各个施工段上的流水节拍均相等;同施工过程的流水节拍为倍数关系。
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。
④各专业工作队在施I段上能够连续作业,施工段之间没有空闲时间。
(3)流水施工工期的计算
计算公式为:

K—— 流水步距,取各施工过程流水节拍的最大公约数;
N——参加流水作业的专业工作队数。
其他符号同前。

2.非节奏流水施工
(1)基本特点。非节奏流水施工具有以下特点:
①各施工过程在各施工段上的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等;
③专业工作队数等于施工过程数;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

高频

流水施工的特点

1)依次施工
是一种最基本、最原始的施工组织方式。
(1)没有充分利用工作面进行施工,工期较长;
(2)如按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施I机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工作业,施I现场的组织管理比较简单。

2)平行施工
(1)能够充分利用工作面进行施工,工期短;
(2)如果每一施工对象均按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则丕能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入的劳动力、施工机具等资源成倍增加,不利于资源供应的组织;
(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂。

3)流水施工
(1)尽可能利用工作面进行施工,工期较短;
(2)各工作队实现专业化施工,有利于提高施I技术水平和劳动效率,也有利于提高工程质量;
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。

高频

流水施工的表达方式

流水施工的表达方式(横道图+垂直图)

高频

等节奏流水施工

高频

异节奏流水施工

高频

非节奏流水施工

2.非节奏流水施工
(1)基本特点。非节奏流水施工具有以下特点:
①各施工过程在各施工段上的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等,
③专业工作队数等干施工过程数;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
