流水施工的表达方式介绍

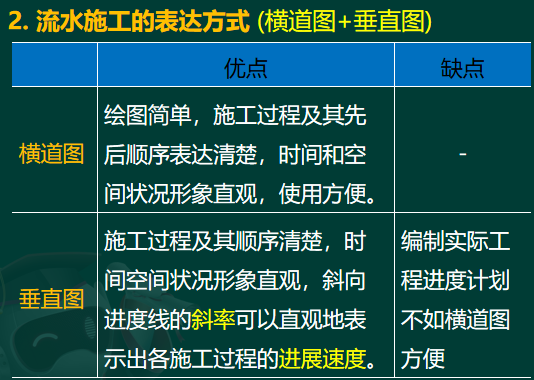

流水施工的表达方式(横道图+垂直图)

专题更新时间:2026/09/20 15:44:27

流水施工的表达方式考点试题

多选题 1.垂直图表示流水施工,其特点包括(  )。
A . 施工过程表达比较清楚
B . 直观地表示出各施工过程的进展速度
C . 时间和空间状况不直观
D . 施工先后顺序表达比较清楚
E . 编制简单

正确答案: A

答案解析: 对于铁路、公路、地铁、输电线路、天然气管道等线性工程施工进度计划,更适合采用垂直图表达方式。采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。

单选题 2.下列关于流水施工表达方式的说法中,正确的有()。
A . 铁路公路等线性工程更适合流水施工横道图表达
B . 流水施工垂直图横坐标表示施工时间安排
C . 流水施工垂直图斜向线段越陡峭说明施工速度越快
D . 流水施工垂直图施工过程及其先后顺序表达清楚

正确答案: D

答案解析: 对于铁路、公路、地铁、输电线路、天然气管道等线性工程施工进度计划,更适合采用垂直图表达方式。采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。[|||][|||][|||][|||][|||]

单选题 3.流水施工的表达方式主要有()。
A . 网络图、横道图和时标图
B . 网络图、垂直图和时标图
C . 网络图、横道图和垂直图
D . 横道图、垂直图和时标图

正确答案: C

答案解析: 流水施工用网络图表达时,需要编制流水网络计划。除此之外,流水施工通常用横道图和垂直图表示。
故本题C选项正确,选项ABD错误。

多选题 4.垂直图表示流水施工,其特点包括( )。
A . 施工过程表达比较清楚
B . 直观地表示出各施工过程的进展速度
C . 时间和空间状况不直观
D . 施工先后顺序表达比较清楚
E . 编制简单

正确答案: A

答案解析: 对于铁路、公路、地铁、输电线路、天然气管道等线性工程施工进度计划,更适合采用垂直图表达方式。采用垂直图表达流水施工的优点是:施工过程及其先后顺序表达清楚,不仅时间和空间状况形象直观,而且斜向进度线的斜率还可直观反映各施工过程的进展速度。

多选题 5.下列关于流水施工表达方式的说法,正确的有()。
A . 横道图不能准确表达工作的时差
B . 垂直图中斜向线段的斜率表示施工过程的进展速度
C . 流水施工不宜使用网络计划表达
D . 垂直图中的施工段表达不清楚
E . 横道图中的时间和空间状况形象直观

正确答案: A

答案解析: 本题考查流水施工表达方式。横道图形象直观,可以看出每个工作的开始时间和完成时间,但看不出工作的时差、关键工作和关键线路。因此用横道图表达流水施工,可以看出专业队的时间状况,也可以看到施工段空间状况。所以A、E正确。垂直图中斜向线段的斜率表达各施工过程的进展速度,横行表达施工段状况,因此B正确、D错误。流水施工需要表达的是工序之间的工艺及组织逻辑关系,用网络图表示不太直观,但依然可以表达出来,因此C错误。[|||][|||][|||][|||][|||][|||]

大咖讲解:流水施工的表达方式

赵春晓
中级注册安全工程师
二级建造师
一级建造师
233网校独家签约老师,某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
相关知识点推荐
高频

4.2.1 流水施工特点及表达方式

1)依次施工
是一种最基本、最原始的施工组织方式。
(1)没有充分利用工作面进行施工,工期较长;
(2)如按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施I机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工作业,施I现场的组织管理比较简单。

2)平行施工
(1)能够充分利用工作面进行施工,工期短;
(2)如果每一施工对象均按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则丕能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入的劳动力、施工机具等资源成倍增加,不利于资源供应的组织;
(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂。

3)流水施工
(1)尽可能利用工作面进行施工,工期较短;
(2)各工作队实现专业化施工,有利于提高施I技术水平和劳动效率,也有利于提高工程质量;
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。

2.流水施工的表达方式(横道图+垂直图)

高频

4.2.2 流水施工参数



高频

4.2.3 流水施工基本方式

1.有节奏流水施工
1)等节奏流水施工

(1)基本特点
①所有施I过程在各个施工段上的流水节拍均相等;
②相邻施I过程的流水步距相等,且等于流水节拍;
③专业工作队数等于施工过程数,即每一个施工过程组建一个专业工作队;
④各专业工作队在各施工段上能够连续作业,施工段之间没有空闲时间。
(2)流水施工工 期的计算
T=(m+n-1) K
1)等节奏流水施工(有组织间歇、提前插入)

2)异节奏流水施工
(1)异节奏流水施工方式。
①等步距异节奏流水施工(成倍节拍流水施工)。
②异步距异节奏流水施工。
(2)加快的成倍节拍流水施工特点。
(2)加快的成倍节拍流水施工特点。
①同一施工过程在各个施工段上的流水节拍均相等;同施工过程的流水节拍为倍数关系。
②相邻施工过程的流水步距相等,且等于流水节拍的最大公约数。
③专业工作队数大于施工过程数。对于流水节拍大的施工过程,可按其倍数增加相应专业工作队数目。
④各专业工作队在施I段上能够连续作业,施工段之间没有空闲时间。
(3)流水施工工期的计算
计算公式为:

K—— 流水步距,取各施工过程流水节拍的最大公约数;
N——参加流水作业的专业工作队数。
其他符号同前。

2.非节奏流水施工
(1)基本特点。非节奏流水施工具有以下特点:
①各施工过程在各施工段上的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等;
③专业工作队数等于施工过程数;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

高频

流水施工的特点

1)依次施工
是一种最基本、最原始的施工组织方式。
(1)没有充分利用工作面进行施工,工期较长;
(2)如按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成全部施工任务,则不能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入劳动力、施I机具等资源量较少,有利于资源供应的组织;
(5)只有一个工作队进行施工作业,施I现场的组织管理比较简单。

2)平行施工
(1)能够充分利用工作面进行施工,工期短;
(2)如果每一施工对象均按专业组建工作队,则各专业工作队不能连续作业,工作出现间歇,劳动力和施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则丕能实现专业化施工,不利于提高劳动生产率和工程质量;
(4)单位时间内投入的劳动力、施工机具等资源成倍增加,不利于资源供应的组织;
(5)有多个专业工作队在现场施工,施工现场组织管理比较复杂。

3)流水施工
(1)尽可能利用工作面进行施工,工期较短;
(2)各工作队实现专业化施工,有利于提高施I技术水平和劳动效率,也有利于提高工程质量;
(3)专业工作队能够连续施工,同时使相邻专业工作队之间能够最大限度地进行搭接作业;
(4)单位时间内投入的劳动力、施工机具等资源较为均衡,有利于资源供应的组织;
(5)为施工现场的文明施工和科学管理创造了有利条件。

高频

等节奏流水施工

高频

异节奏流水施工

高频

非节奏流水施工

2.非节奏流水施工
(1)基本特点。非节奏流水施工具有以下特点:
①各施工过程在各施工段上的流水节拍不全相等;
②相邻施工过程的流水步距不尽相等,
③专业工作队数等干施工过程数;
④各专业工作队能够在施工段上连续作业,但有的施工段之间可能有空闲时间。

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
