在建设工程进度管理中,双代号网络计划是一种常用的方法。它通过箭线和节点表示工作之间的逻辑关系,从而帮助项目管理者更好地控制项目的进度。本文将详细介绍如何在双代号网络计划中计算工作的最早开始时间和最早完成时间,并结合实际案例进行说明。
双代号网络计划中的最早开始时间和最早完成时间计算方法
在双代号网络计划中,最早开始时间和最早完成时间是重要的时间参数,用于确定每个工作可以开始和完成的最早时间点。主要步骤如下:
绘制网络图:首先,根据项目的工作分解结构(WBS)和工作之间的逻辑关系,绘制出双代号网络图。
确定起点节点的最早开始时间:起点节点的最早开始时间(ES)通常为0。
计算各工作的最早开始时间和最早完成时间:
最早开始时间(ES):某项工作在所有紧前工作完成后可以开始的最早时间。
最早完成时间(EF):某项工作在最早开始时间的基础上加上其持续时间后得到的时间。
计算公式:
ES(i) = max{EF(j)},其中j为i的所有紧前工作。
EF(i) = ES(i) + D(i),其中D(i)为工作i的持续时间。
案例分析
假设有一个建设项目,其双代号网络计划如图所示(图略)。我们来计算该网络计划中各工作的最早开始时间和最早完成时间。
绘制网络图:
工作A: 持续时间为2周
工作B: 持续时间为3周
工作C: 持续时间为4周
工作D: 持续时间为2周
工作E: 持续时间为3周
工作F: 持续时间为2周
确定起点节点的最早开始时间:
起点节点的最早开始时间ES(0) = 0。
计算各工作的最早开始时间和最早完成时间:
工作A: ES(A) = 0, EF(A) = 0 + 2 = 2
工作B: ES(B) = 0, EF(B) = 0 + 3 = 3
工作C: ES(C) = max{EF(A)} = 2, EF(C) = 2 + 4 = 6
工作D: ES(D) = max{EF(B)} = 3, EF(D) = 3 + 2 = 5
工作E: ES(E) = max{EF(C), EF(D)} = max{6, 5} = 6, EF(E) = 6 + 3 = 9
工作F: ES(F) = max{EF(E)} = 9, EF(F) = 9 + 2 = 11
通过以上步骤,我们可以准确地计算出双代号网络计划中各工作的最早开始时间和最早完成时间。掌握这些计算方法对于项目管理者来说非常重要,有助于确保项目的顺利进行。
科目:建设工程项目管理
考点:双代号网络计划的计算
1、在工程网络计划中,工作M的最迟完成时间为第25天,其持续时间为5天。如果工作M最早开始时间为第13天,则工作M的总时差为( )天。
A.8
B.6
C.7
D.12
根据已知条件,工作M的最迟开始时间为最迟完成时间减去其持续时间,即25-5=20(天),则工作M的总时差=20-13=7(天)。
故本题C选项正确,选项ABD错误。
2、关于网络计划时差的说法,以下错误的是( )。
A.总时差是在不影响其紧后工作最迟完成时间的前提下,本工作可以利用的机动时间
B.对同一工作而言,总时差总是大于等于自由时差
C.自由时差是在不影响其紧后工作最迟开始时间的前提下,本工作可以利用的机动时间
D.总时差是在不影响总工期的前提下,本工作可以利用的机动时间
对同一项工作而言,工作的自由时差包含在工作的总时差内,故总时差≥自由时差,故B项正确。在不影响其紧后工作最迟开始时间的前提下,本工作可以利用的机动时间为总时差。自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间,故C项错误。

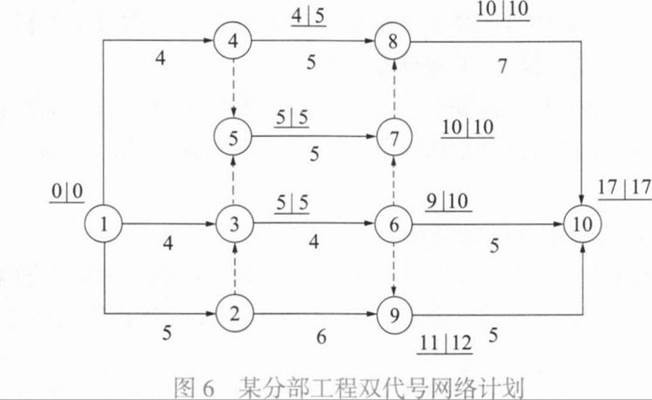

3、某分部工程双代号网络计划如图6所示。图中已标出每个节点的最早时间和最迟时间,该计划表明()。
A.工作①-③为关键工作
B.工作①-④的总时差为1
C.工作③-⑥的自由时差为1
D.工作④-⑧的自由时差为0
E.工作⑥-⑩的总时差为3
B选项正确,工作①-④的最早完成时间为4,最迟完成时间为5,总时差为1。
C选项,工作③-⑥的最早完成时间为5+4=9,紧后工作的最早开始时间9,故自由时差为0。
D选项,工作④-⑧的最早完成时间为4+5=9,紧后工作的最早开始时间10,故自由时差为1。
E选项正确,工作⑥-⑩的最早完成时间为9+5=14,最迟完成时间为17,故总时差为17-14=3。
