工程网络计划有关时间参数的计算考点解析

所属考试:一级建造师
所属科目:建设工程项目管理
考点标签: 了解
所属章节:1Z203000 建设工程项目进度控制/1Z203030 建设工程项目进度计划的编制和调整方法/工程网络计划有关时间参数的计算
所属版本:

工程网络计划有关时间参数的计算介绍

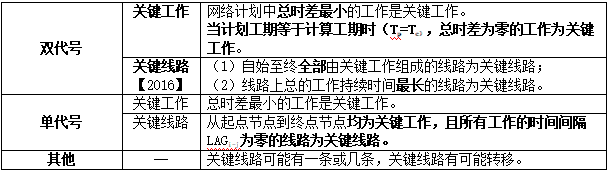

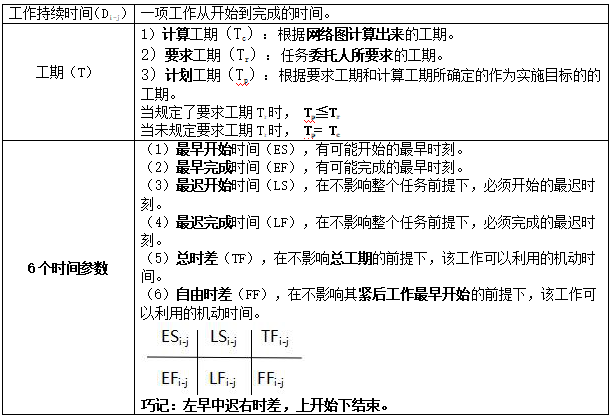

(一)时间参数的概念及其符号

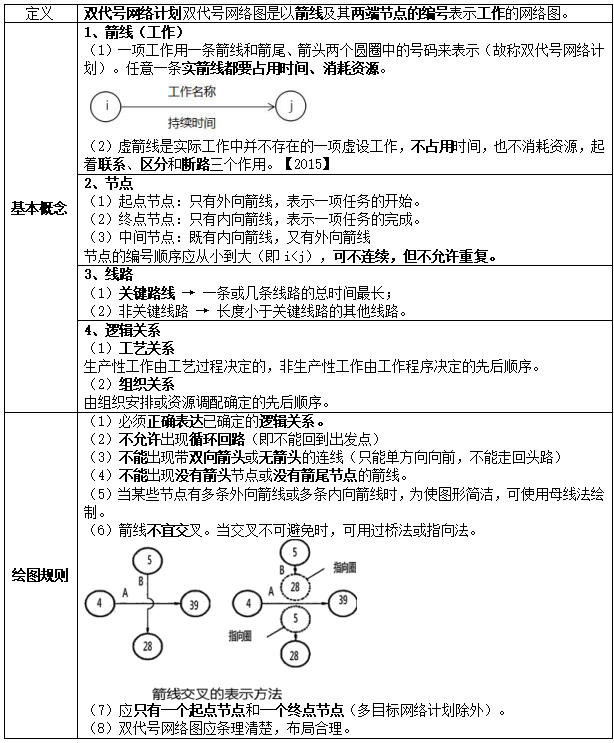

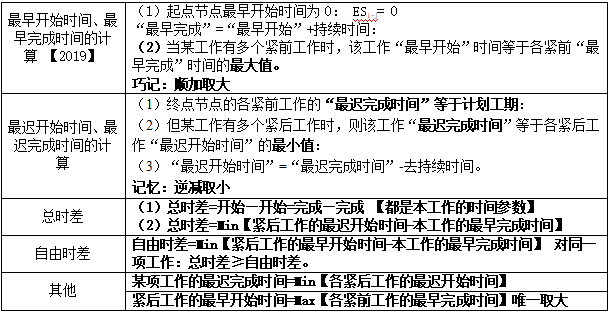

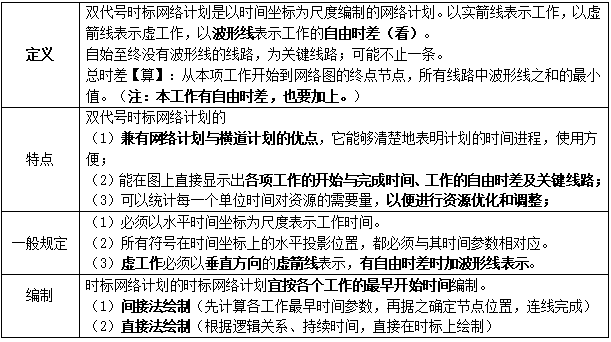

(二)双代号网络计划时间参数计算


(三)双代号网络计划图解读

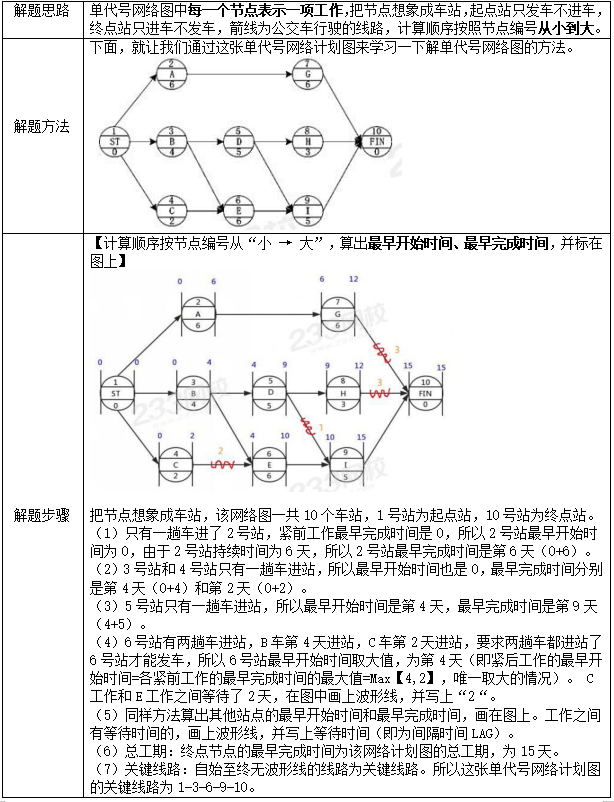

(四)单代号网络计划时间参数计算


(五)单代号网络计划图解读

专题更新时间:2026/09/20 15:44:07

工程网络计划有关时间参数的计算考点试题

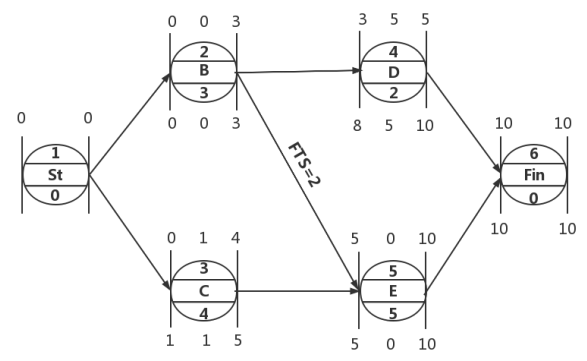

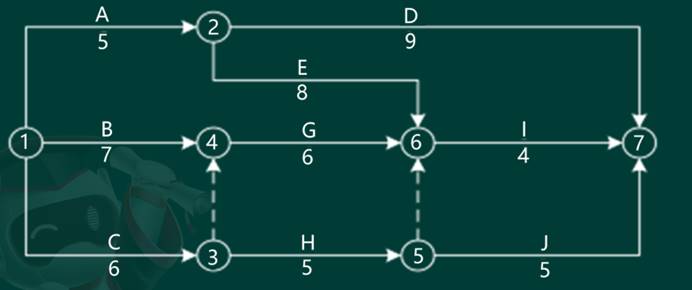

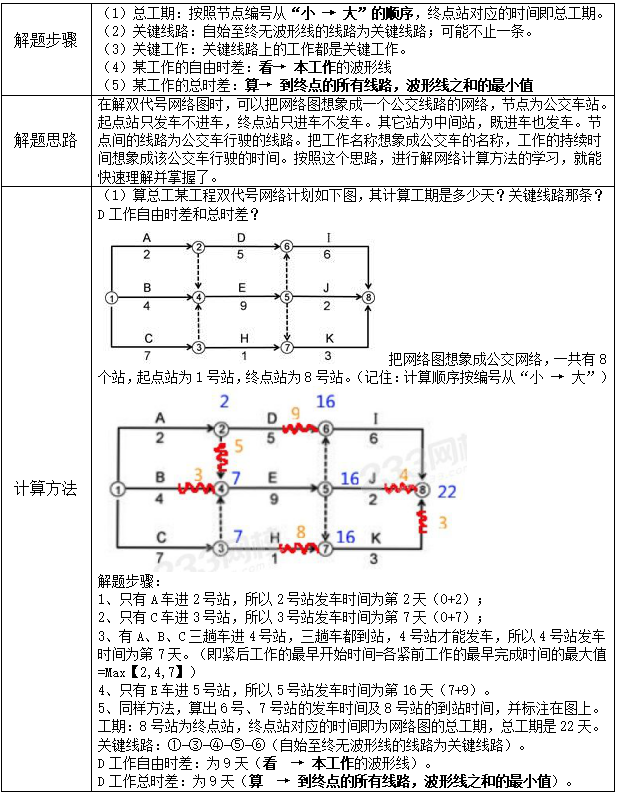

多选题 1.某双代号网络计划如下图所示,已知每项工作的最早开始时间和最迟开始时间,该计划表明( )。

A . 工作D的总时差为零
B . 工作H为关键工作
C . 工作E的自由时差为3天
D . 工作C的自由时差为2天
E . 工作B的自由时差为零

正确答案: A

答案解析: 经过简单的参数计算后可知工作H的总时差为1,不是关键工作,工作E的自由时差为2,因此B、C是错误选项,A、D、E正确。

多选题 2.某双代号网络计划如下图所示,已知每项工作的最早开始时间和最迟开始时间,该计划表明( )。

A . 工作D的总时差为零
B . 工作H为关键工作
C . 工作E的自由时差为3天
D . 工作C的自由时差为2天
E . 工作B的自由时差为零

正确答案: A

答案解析: 经过简单的参数计算后可知工作H的总时差为1,不是关键工作,工作E的自由时差为2,因此B、C是错误选项,A、D、E正确。

大咖讲解:工程网络计划有关时间参数的计算

赵春晓
中级注册安全工程师
二级建造师
一级建造师
233网校独家签约老师,某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
