关键工作、关键线路和时差的确定介绍

专题更新时间:2025/08/01 10:57:35

关键工作、关键线路和时差的确定考点试题

多选题 1. 某单代号搭接网络计划如下图(时间单位:天),其时间参数正确的有 (  ) 。
A . TFC=1
B . FFB=2
C . LSD=8
D . LSE=5
E . LFC=5

正确答案: A

答察解析: 解析如下图所示,B错误,FFB=0

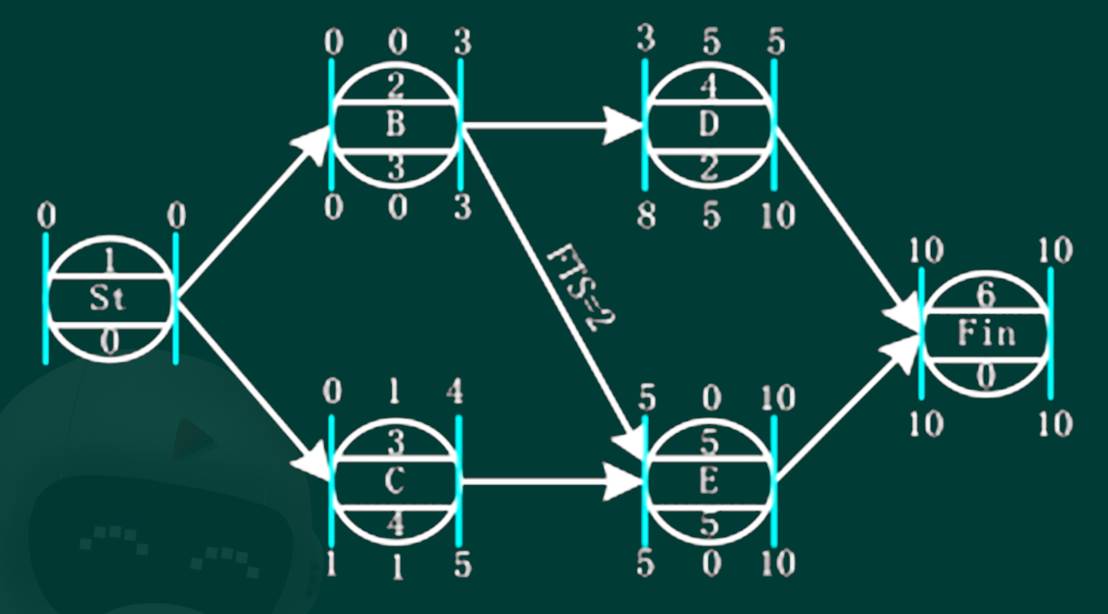

单选题 2. 某双代号时标网络计划如下图,工作F,工作H的最迟完成时间分别为(  )。
A . 第8天,第11天
B . 第8天,第9天
C . 第7天,第11天
D . 第7天,第9天

正确答案: C

答察解析: 本题考查的是双代号时标网络计划的计算。找出关键线路①→②→③→⑥→⑦→⑩→⑪;F的自由时差为2天(波浪线),H的自由时差为0。F的总时差为2,H的总时差为2,最迟完成时间=总时差+最早完成时间,F的最迟完成时间=2+5=7,H的最迟完成时间=9+2=11。

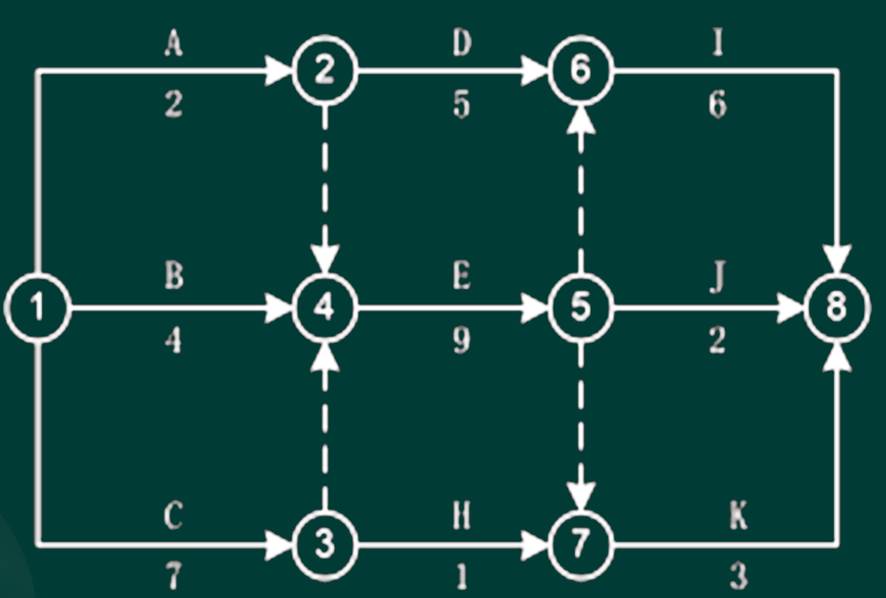

单选题 3. 某工程双代号网络计划如下图,其计算工期是(  ) 天。
A . 11
B . 13
C . 15
D . 22

正确答案: D

答察解析: 关键线路:①→③→④→⑤→⑥→⑧,计算工期 7+9+6=22 天。

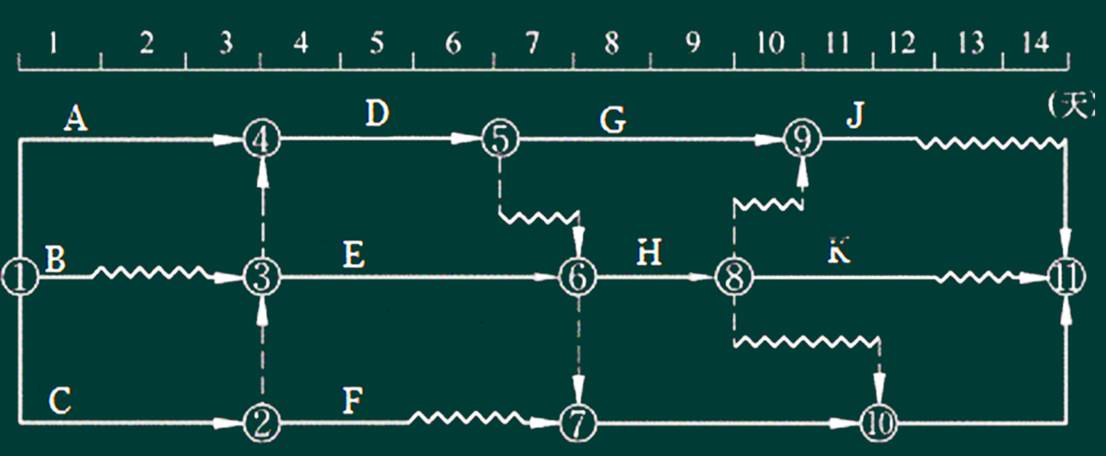

单选题 4. 某双代号时标网络计划如下图(时间单位:天),工作G的最迟开始时间是第(  )天。
A . 4
B . 5
C . 6
D . 7

正确答案: B

答察解析: 工作箭线左端节点中心所对应的时标值为该工作的最早开始时间。由图知,工作G的最早开始时间是第4天。总时差指的是不影响总工期的前提下,可以利用的机动时间。总工期为10天,工作G所在的最长线路为①→②→④→⑤→⑥→⑦→⑨→⑩,工期均为2+2+1+3+1=9(天),则工作G的总时差为10-9=1(天)。总时差=最迟开始时间一最早开始时间,则工作G的最迟开始时间=1+4=5(天)。

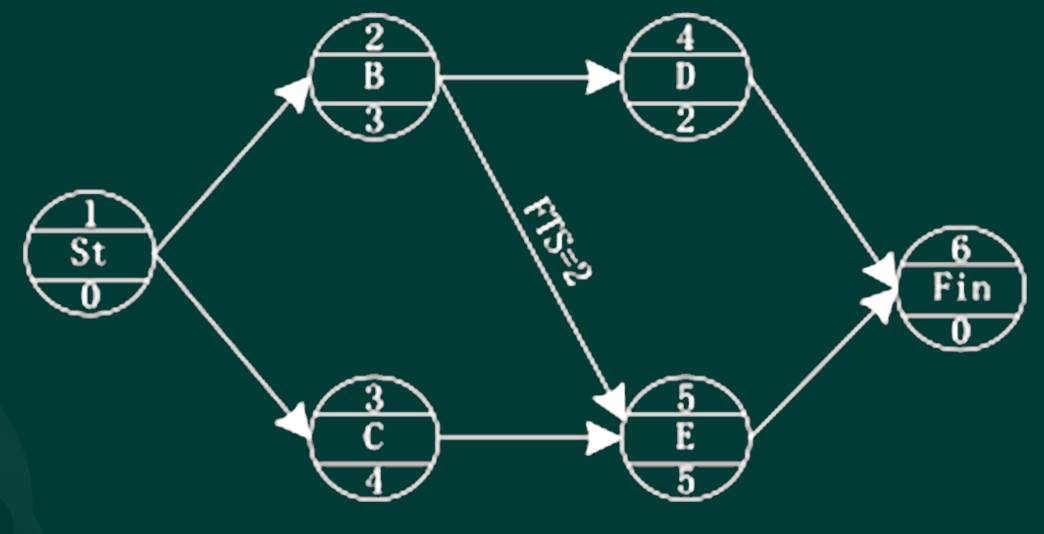

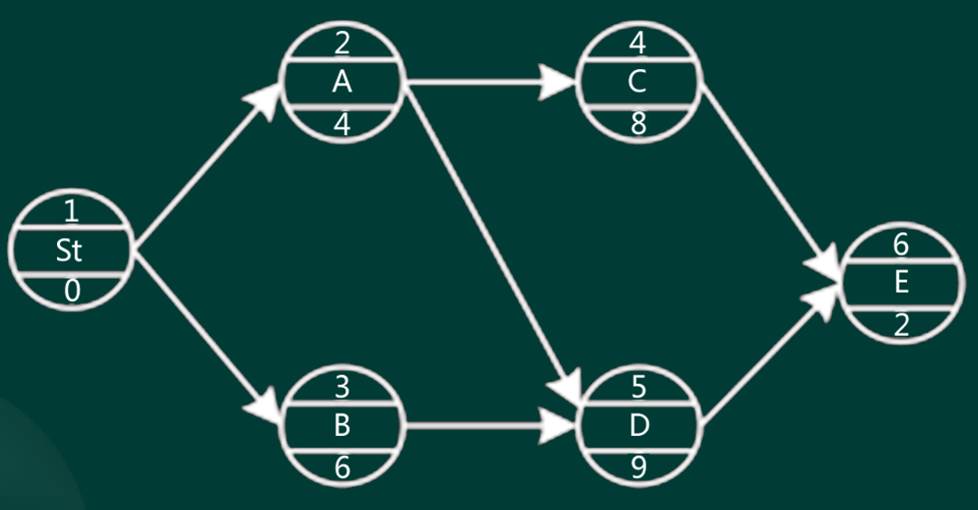

单选题 5. 某单代号网络计划如下图,工作 A、D 之间的时间间隔是(  )天。
A . 0
B . 1
C . 2
D . 3

正确答案: C

答察解析: 在单代号网络计划计算中,相邻两项工作之间的时间间隔等于紧后工作的最早开始时间和本工作 的最早完成时间之差。工作 A 的最早完成时间为 4,工作 D 的最早开始时间为 6,工作 D 的时间间隔 6-4=2。

大咖讲解:关键工作、关键线路和时差的确定

黄明峰
一级消防工程师
二级消防工程师
注册安全工程师
一级建造师
主要从事一级消防工程师、中级安全工程师等考试培训。
查看老师课程
赵春晓
注册安全工程师
二级建造师
一级建造师
233网校一级建造师《项目管理》、二级建造师《施工管理》独家签约网课老师。某“双一流、211”高校副研究员、硕导,国家一级注册建造师、造价师。
查看老师课程
关宇
一级建造师
硕士研究生,注册消防工程师、注册规划师、注册一级建造师。主讲科目一级建造师《建设工程项目管理》。
查看老师课程
江慧
注册安全工程师
一级建造师
查看老师课程

添加一建学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

一级建造师书店
互动交流
扫描二维码直接进入一建微信公众号

微信扫码关注公众号

获取更多考试资料
