备考2026二建,建议重点刷历年章节真题!学完一章/节,立刻闭卷自测,做完马上对答案——对照233网校超详细真题解析,不止看对错,更要理清解题思路、揪出失分点!错题尤其要反复看,总结命题规律,避免重复丢分。跟着233网校一起打卡章节真题,备考效率直接拉满!
【新人礼包一键领取】【备考资料免费下载】【干货笔记在线阅读】

二建管理历年章节真题:1.1工程项目投资管理与实施
1、【2024·单选题】对于实行项目资本金制度的投资项目,用来确定资本金的项目总投资是指该投资项目的( )之和。
A.固定资产投资与全部流动资金
B.固定资产投资与铺底流动资金
C.建设投资与建设期贷款利息
D.工程费用与预备费
参考解析:所谓项目资本金,是指在项目总投资中由投资者认缴的出资额。这里的总投资,是指投资项目的固定资产投资与铺底流动资金之和。
2、【2024·单选题】投资者在工程项目可行性研究的基础上进行投资决策后需要按投资管理制度申请办理的手续是( )。
A.施工许可和质量监督
B.审批、核准或备案
C.招标申请和合同备案
D.概算或预算审批
参考解析:ACD选项错误,在项目获得批准(审批、核准或备案)后,建设单位需要向当地的建设行政主管部门申请施工许可证。
B选项正确,投资者会基于工程项目可行性研究进行决策,并按投资管理制度申请办理工程项目审批、核准或备案手续。
3、【2024·单选题】对于采用投资补助、贷款贴息方式的政府投资项目,政府投资主管部门应审批的文件是( )。
A.可行性研究报告
B.资金申请报告
C.开工报告
D.项目建议书
参考解析:对于采用投资补助、转贷和贷款贴息方式的政府投资项目,政府投资主管部门只审批资金申请报告。

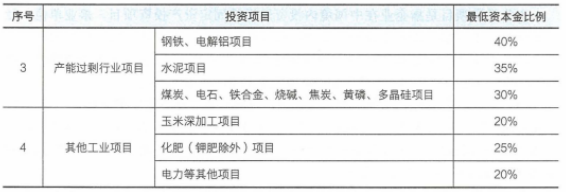

4、【2025·单选题】下列工业投资项目中,项目资本金不应低于项目总投资40%的是( )。
A.水泥项目
B.铁合金项目
C.电解铝项目
D.多晶硅项目
参考解析:
5、【2022·单选题】关于施工总承包管理方责任的说法,正确的是( )。
A.与分包单位签订分包合同
B.承担项目施工任务并对其工程质量负责
C.组织和指挥施工总承包单位的施工
D.负责对所有分包单位的管理及组织协调
参考解析:选项A错误,分包合同有不同的签订方式。在通常情况下,分包单位由业主通过招标选择,并由业主与分包单位直接签订合同。但在业主要求且施工总承包管理单位同意的前提下,分包合同也可由施工总承包管理单位与分包单位签订。
选项B错误,对于有施工能力的施工总承包管理单位,也可通过投标竞争承揽部分工程施工任务。
选项C错误,施工总承包模式中的承包方主要是指施工总承包单位和分包单位。在国际工程中,除直接执行工程施工任务的施工总承包单位外,承担施工总承包任务的还可能是施工总承包管理单位,即管理型承包商。
选项D正确,施工总承包管理单位负责其所承包施工任务的总体管理和组织协调,具体施工任务可分包给分包单位。
6、【2024·单选题】根据《国务院关于投资体制改革的决定》,政府投资项目实行的投资管理制度是( )。
A.备案制
B.审批制
C.核准制
D.许可制
参考解析:政府投资项目实行审批制,对于企业不使用政府投资建设的项目,一律不再实行审批制,区别不同情况实行核准制或登记备案制。

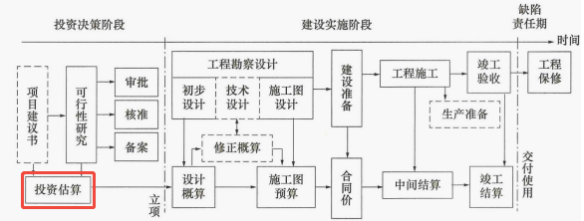

7、【2024·单选题】下列工作内容中,属于工程建设实施阶段的是( )。
A.可行性研究和初步设计
B.投资估算和设计概算
C.初步设计和工程施工
D.工程施工和工程保修
参考解析:
8、【2024·单选题】建设工程缺陷责任期通常从( )起计算。
A.试生产工作完成之日
B.办理竣工结算之日
C.竣工验收合格之日
D.出具工程接收证书之日
参考解析:建设工程自竣工验收合格之日起即进入缺陷责任期。
9、【2025·单选题】根据《企业投资项目核准和备案管理条例》,对于需要备案的项目,企业应根据属地管理原则,通过项目在线监管平台进行备案的时间是( )。
A.提交项目申请书前
B.开工建设前
C.施工图设计后
D.初步设计后
参考解析:企业应根据属地原则,在开工建设前通过项目在线监管平台将下列信息告知备案机关:
①企业基本情况;
②项目名称、建设地点、建设规模、建设内容;
③项目总投资额;
④项目符合产业政策的声明。
10、【2024·单选题】下列工程造价文件中,属于技术设计阶段文件的是( )。
A.施工图预算
B.投资估算
C.设计概算
D.修正概算
参考解析:D选项正确,技术设计是指为解决初步设计未解决的重大技术问题而进行的活动,包括工艺流程、建筑结构、设备选型等问题的解决。技术设计文件中需要包含修正概算。
A选项错误,施工图预算属于施工图设计阶段;
BC选项错误,投资估算食欲初步设计阶段。
11、【2024·单选题】建设工程缺陷责任期的起算时间是( )之日。
A.工程质量评估报告提交
B.工程预验收合格
C.工程接收证书颁发
D.工程竣工验收合格
参考解析:建设工程自竣工验收合格之日起即进入缺陷责任期。
12、【2024·单选题】下列监理机构人员的职责中,总监理工程师可以书面授权委托给总监理工程师代表的是( )。
A.签发工程开工令
B.组织编写监理月报
C.审批监理实施细则
D.组织编写工程质量评估报告
参考解析:总监理工程师代表是经工程监理单位法定代表人同意,由总监理工程师书面授权,代表总监理工程师行使其部分职责和权力的人员。总监理工程师不得将下列工作委托给总监理工程师代表:
(1)组织编制监理规划,审批监理实施细则,C选项错误;
(2)根据工程进展及监理工作情况调配监理人员;
(3)组织审查施工组织设计、(专项)施工方案;
(4)签发工程开工令、暂停令和复工令,A选项错误;
(5)签发工程款支付证书,组织审核竣工结算;
(6)调解建设单位与施工单位的合同争议,处理工程索赔;
(7)审查施工单位的竣工申请,组织工程竣工预验收,组织编写工程质量评估报告,参与工程竣工验收,D选项错误。
(8)参与或配合工程质量安全事故的调查和处理。
故B选项正确。
13、【2025·单选题】采用施工总承包招标的工程,投标人投标报价的基础通常是( )。
A.施工图设计
B.技术设计
C.初步设计
D.方案设计
参考解析:采用施工总承包模式,投标人通常以施工图设计为基础进行投标报价,在工程开工前即有较为明确的合同价。
14、【2024·单选题】开工前,申请办理工程质量监督手续的质量责任主体是( )
A.建设单位
B.设计单位
C.监理单位
D.施工单位
参考解析:工程开工前,建设单位需申请办理工程质量监督手续。
15、【2024·单选题】对建设单位而言,与平行承包模式相比,施工项目采用联合体承包模式的特点是( )。
A.组织协调工作量小
B.合同结构复杂
C.不利于工程造价控制
D.不利于工程工期控制
参考解析:联合体承包模式有以下特点:
A选项正确,BCD选项错误,(1)建设单位合同结构简单,组织协调工作量小,而且有利于工程造价和工期控制。
(2)可以集中联合体各成员单位在资金、技术和管理等方面优势,克服一家单位力不能及的困难,不仅有利于增强竞争能力,同时有利于增强抗风险能力。
16、【2025·单选题】在国际工程采用施工总承包管理模式下,对于业主与分包单位直接签订合同的工程,业主工程管理的特点是( )。
A.合同管理工作量小,造价控制风险较小
B.合同管理工作量小,造价控制风险较大
C.合同管理工作量大,造价控制风险较小
D.合同管理工作量大,造价控制风险较大
参考解析:在业主与分包单位直接签订合同的前提下,业主合同管理工作量大,造价控制风险也较大,D选项正确。
17、【2024·单选题】与平行承包模式相比,施工总承包模式具有的特点是( )。
A.建设单位组织协调工作量小
B.建设单位可在更大范围内选择施工单位
C.有利于缩短建设工期
D.工程造价控制难度大
参考解析:采用施工总承包模式,投标人通常以施工图设计为基础进行投标报价,在工程开工前即有较为明确的合同价。对于采用总价合同承包的工程,有利于建设单位对工程总造价的早期控制。与平行承包模式相比,施工质量责任主体少,建设单位施工招标与合同管理、组织协调工作量小(A选项正确)。
BCD选项错误,属于平行承包模式的特点。
18、【2025·单选题】工程开工前,质量监督机构召开的首次监督会议需要检查施工单位提供的文件是( )。
A.施工组织设计
B.施工项目经理任命书
C.施工方案
D.工程质量承诺书
参考解析:首次监督会议议题包括:
①介绍负责工程质量监督负责人和监督工程师;
②介绍工程质量监督计划;
③明确必须监督的重要施工部位和重要环节;
④检查工程参建各方提供的有关任命文件(如总监理工程师、施工项目经理、建设单位代表任命书等),B选项正确;
⑤宣布监督工作纪律;
⑥公布监督举报电话,首次监督会议应形成会议纪要。
ACD选项错误,不属于首次监督会议议题施工单位提供的文件。

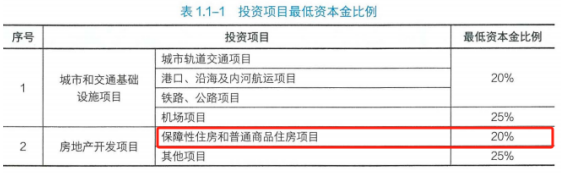

19、【2024·单选题】普通商住房投资项目,最低投资比例是( )
A.25%
B.20%
C.30%
D.15%
参考解析:

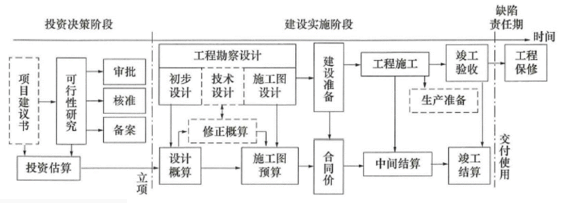

20、【2025·单选题】在项目投资决策阶段形成的工程造价是( )
A.竣工结算
B.设计概算
C.施工图预算
D.投资估算
参考解析:在项目投资决策阶段,为了确定项目的可行性,需要进行投资估算。投资估算是对项目总投资的初步预测,用于评估项目的经济可行性和投资效益。它是项目建议书和可行性研究报告的重要组成部分。
21、【2025·单选题】通过发行权益型金融工具筹措的资金,认定为投资项目资本金的,占项目资本金总额的最高比例是( )。
A.30%
B.40%
C.50%
D.60%
参考解析:对于基础设施领域和国家鼓励发展的行业,鼓励项目法人和项目投资方通过发行权益型、股权类金融工具,多渠道规范筹措投资项目资本金。通过发行金融工具等方式筹措的各类资金,按照国家统一的会计制度应当分类为权益工具的,可以认定为投资项目资本金,但不得超过资本金总额的50%。
22、【2025·单选题】建设工程缺陷责任期最长的期限为( )。
A.1年
B.2年
C.3年
D.5年
参考解析:建设工程自竣工验收合格之日起即进入缺陷责任期。施工承包单位应在缺陷责任期内对已交付使用的工程质量缺陷承担责任。缺陷责任期最长不超过2年。
23、【2023·单选题】施工图纸会审应由( )组织。
A.施工单位
B.设计单位
C.建设单位
D.监理单位
参考解析:施工单位应组织项目管理团队成员熟悉工程设计文件,并参加建设单位主持召开的图纸会审和设计交底会议。
24、【2025·单选题】施工总承包模式中的承包方主要指的是( )。
A.施工总承包单位和分包单位
B.施工总承包单位和材料供应单位
C.施工总承包单位和设计单位
D.专业分包单位和劳务分包单位
参考解析:施工总承包模式中的承包方主要是指施工总承包单位和分包单位。
25、【2025·单选题】国际工程采用的施工总承包管理模式下,支付分包单位工程款的正确做法是( )。
A.可由工程咨询公司审核和支付,也可由业主直接支付
B.应由施工总承包管理单位支付,不能由业主直接支付
C.应由业主直接支付,不能由施工总水包管理单位支付
D.可由施工总承包管理单位支付,也可由业主直接支付
参考解析:国际工程施工总承包管理单位取费及分包单位工程款支付方式不同。施工总承包管理单位只收取总包管理费,不赚取总包与分包之间的差价。对于各分包单位的工程款,可以通过施工总承包管理单位支付,也可由业主直接支付。
26、【2025·单选题】工程质量监督机构发现其监督的工程有影响使用功能的质量问题时,应采取的监督措施是( )。
A.签发工程质量问题整改通知单并进行现场取证
B.签发工程质量问题整改通知单并监督整改过程
C.签发工程暂停令并组织召开现场整改工作会
D.签发工程暂停令并进行现场取证
参考解析:A选项正确,工程质量监督机构发现有影响主体结构、使用功能和施工安全的质量问题和事故隐患时,应即时签发工程质量问题整改通知单,并采取摄影、摄像方式进行现场取证。对于存在严重质量事故隐患或发生质量事故的,应立即责令停工。
27、【2024·单选题】在工程实体质量监督中,质量监督管理机构重点抽查部位是( )
A.分部工程
B.分项工程
C.检验批
D.隐蔽工程
参考解析:工程质量监督机构应按工程质量监督计划实施监督检查,对影响主体结构、使用功能和施工安全的部位和关键工序,要加大抽查频率,对隐蔽工程应进行重点抽查。
28、【2025·单选题】单位工程竣工验收阶段应当编制工程质量评估报告的单位是( )。
A.项目监理机构
B.建设单位
C.施工单位
D.工程质量监督机构
参考解析:在施工单位自检合格后,项目监理机构应组织工程竣工预验收。预验收合格后,项目监理机构应编制工程质量评估报告,并按规定程序审批后向建设单位提交。
29、【2024·多选题】下列必须实行监理的工程范围( )
A.学校
B.影剧院
C.2000万水利工程
D.体育场馆
E.世界组织援助资金
参考解析:ABD选项正确,学校、影剧院、体育场馆项目。必须实行监理,没有规模限制。
利用外国政府或者国际组织贷款、援助资金的工程必须实行监理
(1)使用世界银行、亚洲开发银行等国际组织贷款资金的项目,E选项正确;
(2)使用国外政府及其机构贷款资金的项目;
(3)使用国际组织或者国外政府援助资金的项目。
C选项错误,水利工程项目总投资额在3000万元以上必须实行监理。
30、【2023·单选题】关于施工总承包管理方和施工总承包方承担施工管理任务和责任的说法,正确的是( )。
A.施工总承包管理方和施工总承包方均不承担施工管理任务和责任
B.施工总承包管理方承担施工管理任务和责任,施工总承包方不承担
C.施工总承包管理方不承担施工管理任务和责任,施工总承包方承担
D.施工总承包管理方和施工总承包方均应承担施工管理任务和责任
参考解析:ABC选项错误,施工总承包管理方和施工总承包方均需要承担施工管理任务和责任;
D选项正确,施工总承包管理单位与施工总承包单位承担的施工管理任务和责任相同。
31、【2023·单选题】某建设工程项目采用施工总承包管理模式,若施工总承包管理单位想承担部分实体工程的施工,则取得施工任务的方式是( )。
A.业主委托
B.自行决定
C.施工总承包单位委托
D.投标竞争
参考解析:ABC选项错误,D选项正确,施工总承包管理单位负责其所承包施工任务的总体管理和组织协调,具体施工任务可分包给分包单位。对于有施工能力的施工总承包管理单位,也可通过投标竞争承揽部分工程施工任务。
32、【2024·多选题】与施工总承包模式相比,施工总承包管理模式的特点有( )。
A.业主可与分包单位直接签订合同
B.施工总承包管理单位不赚取总包与分包之间差价
C.施工分包单位的工程款可由业主直接支付
D.业主可直接确定施工分包单位
E.施工总承包管理单位不承揽工程施工任务
参考解析:与施工总承包相比,施工总承包管理具有以下特点:
A选项正确:在通常情况下,分包单位由业主通过招标选择,并由业主与分包单位直接签订合同。
B选项正确:施工总承包管理单位只收取总包管理费,不赚取总包与分包之间的差价。
C选项正确:对于各分包单位的工程款,可以通过施工总承包管理单位支付,也可由业主直接支付。
D选项正确:无论是业主选定的分包单位,还是由业主授权施工总承包管理单位选定的分包单位,都必须接受施工总承包管理单位的工作指令,服从其组织和指挥。
E选项错误:对于有施工能力的施工总承包管理单位,也可通过投标竞争承揽部分工程施工任务。
33、【2023·单选题】工程监理人员在巡视检查施工现场安全生产情况时,发现有严重的安全事故隐患,需要施工单位采取措施予以处置的,项目监理机构应签发的监理文件是( )。
A.工程暂停令
B.监理报告
C.监理通知单
D.工作联系单
参考解析:工程施工有下列情形之一的,总监理工程师将会及时签发工程暂停令:
(1)建设单位要求暂停施工且工程需要暂停施工的;
(2)施工单位未经批准擅自施工或拒绝项目监理机构管理的;
(3)施工单位未按审查通过的工程设计文件施工的;
(4)施工单位未按批准的施工组织设计、(专项)施工方案施工或违反工程建设强制性标准的;
(5)施工存在重大质量、安全事故隐患或发生质量、安全事故的,A选项正确。
34、【2024·多选题】施工总承包单位按合同约定选定分包单位后,项目监理机构根据施工总承包单位报送的分包单位资格报审表及相关资料审查的内容有( )。
A.企业资质等级证书
B.类似工程业绩
C.专职管理人员资格
D.专项施工方案
E.安全生产许可文件
参考解析:项目监理机构将会审查施工分包单位以下内容:
①营业执照、企业资质等级证书(A选项正确);
②安全生产许可文件(E选项正确);
③类似工程业绩(B选项正确);
④专职管理人员和特种作业人员资格(C选项正确)。
D选项错误,不属于分包单位资格报审表及相关资料审查的内容。
35、【2021·单选题】发包方将建设工程项目合理划分标段后,将各标段分别发包给不同的施工单位,并与之签订施工承包合同,此发承包模式属于( )。
A.平行承包
B.施工总承包
C.施工总承包管理
D.设计施工总承包
参考解析:选项A正确,平行承包是指建设单位将工程项目划分为若干标段,分别发包给多家施工单位承包。
选项B错误,施工总承包通常是指施工总承包单位对其所承包的工程施工任务的执行和组织负总责。
选项C错误,施工总承包模式中的承包方主要是指施工总承包单位和分包单位。在国际工程中,除直接执行工程施工任务的施工总承包单位外,承担施工总承包任务的还可能是施工总承包管理单位,即管理型承包商。
选项D错误,设计施工总承包是指从事工程总承包的企业受业主委托,按照合同约定对工程项目的可行性研究、勘察、设计、采购、施工、试运行(竣工验收)等实行全过程或若干阶段的承包。工程总承包企业对承包工程的质量、安全、工期、造价全面负责。
36、【2024·多选题】工程项目交付使用前,建设单位在生产准备阶段需要进行的工作有( )。
A.落实原材料和燃料来源
B.准备必要的施工图纸
C.组织生产人员参加设备安装调试工作
D.完成施工水电气等接通工作
E.组织单位工程预验
参考解析:生产准备工作内容一般应包括以下内容:
①组建生产管理机构,制定生产管理制度;
②招聘和培训生产人员,组织生产人员参加设备安装、调试和工程验收工作,C选项正确;
③落实原材料、协作产品、燃料、水、电、气等来源和其他需协作配合的条件,并组织工装、器具、备品、备件等制造或订货等,A选项正确;
B选项属于建设准备阶段,D选项属于工程施工阶段,E选项属于竣工验收阶段。
37、【2025·多选题】企业办理投资项目核准手续时,向核准机关提交的项目申请书应包括的内容有( )。
A.项目利用资源情况分析
B.项目融资能力分析
C.项目对经济的影响分析
D.项目财务盈利能力分析
E.项目对生态环境的影响分析
参考解析:项目申请书应包括下列内容:
①企业基本情况;
②项目情况,包括项目名称、建设地点、建设规模、建设内容等;
③项目利用资源情况分析及对生态环境的影响分析,AE选项正确;
④项目对经济和社会的影响分析,C选项正确。
BD选项错误,不属于企业办理投资项目核准手续时,向核准机关提交的项目申请书的内容。
38、【2025·多选题】下列施工单位行为中,总监理工程师将会根据《建设工程监理规范》签发工程暂停令的有( )。
A.未对进场的工程材料进行报验
B.未按批准的专项施工方案施工
C.未按批准的开工时间组织施工
D.未按批准的施工组织设计施工
E.未按审查通过的工程设计文件施工
参考解析:工程施工有下列情形之一的,总监理工程师将会及时签发工程暂停令:
(1)建设单位要求暂停施工且工程需要暂停施工的;
(2)施工单位未经批准擅自施工或拒绝项目监理机构管理的;
(3)施工单位未按审查通过的工程设计文件施工的,E选项正确;
(4)施工单位未按批准的施工组织设计、(专项)施工方案施工或违反工程建设强制性标准的,BD选项正确;
(5)施工存在重大质量、安全事故隐患或发生质量、安全事故的。
AC选项错误,属于签发监理通知单的情形。
39、【2021·多选题】施工总承包管理模式下,项目各参与方可能存在的合同关系包括( )。
A.业主与分包单位直接签订合同
B.监理单位与施工总承包管理单位签订合同
C.施工总承包管理单位与分包单位签订合同
D.施工总承包管理单位与施工总承包单位签订合同
E.监理单位与分包单位签订合同
参考解析:AC选项正确,分包合同有不同的签订方式。在通常情况下,分包单位由业主通过招标选择,并由业主与分包单位直接签订合同。但在业主要求且施工总承包管理单位同意的前提下,分包合同也可由施工总承包管理单位与分包单位签订。
BE选项错误,监理单位不与施工单位存在合同关系;
D选项错误,一个工程施工总承包管理单位与施工总承包单位不同时存在。
40、【2025·多选题】根据《建设工程监理范围和规模标准规定》,必须实行监理的国家重点建设工程有( )。
A.高科技并能带动行业技术进步的工程
B.使用国外政府贷款资金的工程
C.基础设施和支柱产业中的大型工程
D.跨地区且经济效益突出的工程
E.对生态环境影响较大的工程
参考解析:ACD选项正确,国家重点建设工程是指对国民经济和社会发展有重大影响的骨干项目,包括:(1)基础设施、基础产业和支柱产业中的大型项目;(2)高科技并能带动行业技术进步的项目;(3)跨地区并对全国经济发展或者区域经济发展有重大影响的项目;
B选项错误,(使用国外政府贷款资金的工程)属于利用外国政府或者国际组织贷款、援助资金的工程(不属于国家重点建设工程,不符合题意故不选择);
E选项错误,对生态环境影响较大的工程需要项目总投资在3000万元以上。
