二建管理历年章节真题:2.1施工招标投标

1、【2023·单选题】发包人与承包人签订一份金额为800万的承包合同,则最多要求承包人提交的的履约保证金为(    )

A.80万

B.40万

C.24万

D.16万

参考答案:A

参考解析:根据《中华人民共和国招标投标法实施条例》第五十八条,招标文件要求中标人提交履约保证金的,中标人应当按照招标文件的要求提交。履约保证金不得超过中标合同金额的10%。800*10%=80万。

2、【2022·单选题】根据《中华人民共和国招标投标法实施条例》,招标人对招标文件进行澄清或者修改的内容可能影响投标文件编制的,招标人应在投标截止时间至少(    )日前。

A.3

B.5

C.7

D.15

参考答案:D

参考解析:根据《中华人民共和国招标投标法实施条例》,招标人对招标文件进行澄清或者修改的内容可能影响投标文件编制的,招标人应在投标截止时间至少15日前,以书面形式通知所有获取招标文件的潜在投标人;不足15日的,招标人应顺延提交投标文件的截止时间。

3、【2025·单选题】潜在投标人对投标资格预审文件有异议的,应该在提交资格预审文件截止时间(    )前提出。

A.10日

B.5日

C.2日

D.15日

参考答案:C

参考解析:潜在投标人或者其他利害关系人对资格预审文件有异议的,应在提交资格预审申请文件截止时间2日前向招标人提出。

4、【2021·单选题】采用工程量清单计价时,下列费用中,可以作为竞争性费用的是(    )

A.安全文明施工费

B.规费

C.分部分项工程费

D.税金

参考答案:C

参考解析:A选项错误,措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

BD选项错误,规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

C选项正确,分部分项工程费可以作为竞争性费用。

5、【2024·单选题】资格预审文件的发售期不得少于(    )日。

A.7

B.1

C.5

D.3

参考答案:C

参考解析:资格预审文件的发售期不得少于5日。

6、【2024·单选题】在编制招标工程量清单时,对施工中可能出现的索赔、现场签证等费用,应在(    )中予以考虑。

A.暂估价

B.暂列金额

C.计日工

D.总承包服务费

参考答案:B

参考解析:暂列金额是招标人在工程量清单中暂定并包括在合同价款中的一笔款项。它是用于施工合同签订时尚未确定或者不可预见的所需材料、设备、服务采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。

7、【2023·单选题】采用单价合同计方价式的工程,确定工程结算款的依据是(    )。

A.实际完成工程量和实际单价

B.合同工程量和合同单价

C.实际完成工程量和合同单价

D.合同工程量和实际单价

参考答案:C

参考解析:单价合同是指施工单位在投标时按工程量清单中的分项工作内容填报单价,然后以实际完成工程量乘以所报单价计算工程价款的合同。

8、【2024·单选题】某投标人按招标文件规定,在投标文件中除主方案外还提出了建议方案,但保留了建议方案中的技术关键。这种做法的优越性是(  )

A.有利于投标人通过不平衡报价获得更大收益

B.有利于投标人提高投标文件中主方案的竞争力

C.有利于投标人在开标后获得修改投标报价的机会

D.有利于防止招标人将建议方案交由其他投标人实施

参考答案:D

参考解析:ABC选项错误,属于暂定金额报价的优越性。

D选项正确,建议方案不要写得太具体,要保留方案的技术关键,防止招标人将此方案交由其他投标人实施。

9、【2025·单选题】下列费用中,应在编制工程量清单时列入"其他项目清单"的是(    )。

A.总承包服务费

B.工伤保险费

C.教育费附加

D.临时设施费

参考答案:A

参考解析:工程量清单中的“其他项目清单”应包括以下内容:暂列金额;暂估价,计日工,总承包服务费。因此,在编制工程量清单时,应列入“其他项目清单”的是总承包服务费。

10、【2024·单选题】工程设计深度是选择施工合同计价方式需要考虑的重要因素,下列合同计价方式中,对工程设计深度要求最高的是(  )。

A.可调单价合同

B.固定单价合同

C.成本加酬金合同

D.固定总价合同

参考答案:D

参考解析:D选项正确,工程设计深度是选择合同计价方式的重要因素。对于已完成施工图设计的工程,施工图纸和工程量清单详细而明确,可选择总价合同;

AB选项错误,对于实际工程量与预计工程量可能有较大出入的工程,应优先选择单价合同;

C选项错误,对于只完成初步设计,工程量清单不够明确的工程,可选择单价合同或成本加酬金合同。

11、【2025·单选题】施工投标资格预审中,与合格制相比,采用有限数量制时,需要对资格预审申请文件进行的不同工作是(    )。

A.初步审查

B.面谈答辩

C.详细审查

D.量化打分

参考答案:D

参考解析:AC选项错误,合格制和有限数量制在审查标准上无本质区别,都需要进行初步审查和详细审查。

D选项正确,两者区别就在于有限数量制需要对通过审查的资格预审申请文件进行量化打分。

B选项属于错误的迷惑项。

12、【2024·单选题】对于建设单位无法为施工单位提供报价依据资料的紧急工程或灾后修复工程,宜采用的施工合同计价方式是(  )。

A.可调单价合同

B.成本加酬金合同

C.固定单价合同

D.固定总价合同

参考答案:B

参考解析:AC选项错误,单价合同大多用于工期长、技术复杂、实施过程中发生各种不可预见因素较多的大型工程,以及建设单位为缩短工程建设周期,初步设计完成后就进行招标的工程。

B选项正确,成本加酬金合同大多适用于边设计、边施工的紧急工程或灾后修复工程。

D选项错误,固定总价合同--般适用于下列情形:①招标时已有施工图设计文件,施工任务和发包范围明确,合同履行中不会出现较大设计变更。②工程规模较小、技术不太复杂的中小型工程或承包工作内容较为简单的工程部位,施工单位可在投标报价时合理地预见施工过程中可能遇到的各种风险。③工程量小、工期较短(一般为1年之内),合同双方可不必考虑市场价格浮动对承包价格的影响。

13、【2024·单选题】工程施工招标时发布招标公告,属于施工合同订立环节中的(  )行为。

A.要约

B.要约邀请

C.新要约

D.承诺

参考答案:B

参考解析:要约和承诺是订立合同的必经环节。建设单位招标属于要约邀请(B选项正确),建筑企业投标即属于要约(A选项错误),这是签订施工合同的重要环节。

C选项错误,当受要约人对要约的内容作出实质性变更的回复时,该回复不构成承诺,而是构成了一个新的要约;

D选项错误,受要约人向要约人作出的,完全同意要约内容的意思表示。

14、【2025·单选题】履约保证金不得超过中标合同金额的(    )。

A.5%

B.10%

C.7%

D.2%

参考答案:B

参考解析:招标文件要求中标人提交履约保证金的,中标人应按照招标文件的要求提交。履约保证金不得超过中标合同金额的10%。

15、【2022·单选题】根据《建设工程工程量清单计价规范》,编制投标文件时,招标文件中的已确定暂估单价的某种材料,在确定相关分部分项工程综合单价时,该材料单价按照(    )计算。

A.政府建设主管部门公布的信息价

B.投标人自主确定的材料价格

C.招标文件提供的材料暂估单价

D.投标时当地该材料的市场平均价格

参考答案:C

参考解析:招标工程量清单中提供了暂估单价的材料和工程设备,按暂估单价计入综合单价。

16、【2025·单选题】采用综合评估法进行施工评标时,有两个投标人综合评分最高且得分相同,投标报价也相同,则确定中标人的方法是(    )。

A.由评标委员会投票确定

B.由投标人抽签确定

C.由招标人自行确定

D.由评标委员会主席确定

参考答案:C

参考解析:C选项正确,综合评估法按得分由高到低顺序推荐中标候选人,或根据招标人授权直接确定中标人。综合评分相等时,以投标报价低的优先;投标报价也相等的,由招标人自行确定。

17、【2025·多选题】分部分项工程量清单应包括(    )。

A.项目内容

B.项目编码

C.项目名称

D.项目特征

E.施工时间

参考答案:B,C,D

参考解析:分部分项工程项目清单应载明项目编码(B选项)、项目名称(C选项)、项目特征(D选项)、计量单位和工程量五个要件。

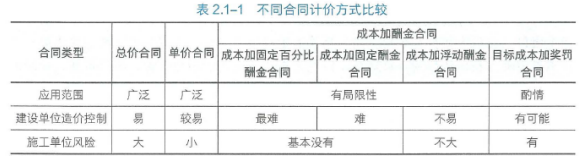

18、【2024·单选题】下列合同计价方式中,建设单位容易控制造价,施工承包单位风险大的是(    )。

A.总价合同

B.目标成本加奖罚合同

C.单价合同

D.成本加固定酬金合同

参考答案:A

参考解析:

19、【2022·多选题】投标报价中,作为不可竞争费用的是(    )。

A.安全文明施工费

B.税金

C.总承包管理费

D.规费

E.计工日

参考答案:A,B,D

参考解析:A选项正确,措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

BD选项正确,规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

E选项错误,计日工应按招标工程量清单中列出的项目,根据工程特点和有关计价依据确定综合单价计算。

C选项错误,总承包服务费应根据招标工程量清单列出的内容和要求估算。

20、【2025·单选题】根据《民法典》,订立合同通常应经过的环节是(    )。

A.招标和投标

B.谈判和签约

C.邀请和接受

D.要约和承诺

参考答案:D

参考解析:根据《中华人民共和国民法典》,要约和承诺是订立合同的必经环节。

21、【2024·单选题】关于投标人其他项目清单报价的说法,正确的是(    )。

A.计算综合单价时,应结合市场价格修改材料暂估价

B.计日工应按全费用综合单价报价

C.总承包服务费应根据工程规模大小填报

D.暂列金额应按照招标工程量清单中的金额填写,不得变动

参考答案:D

参考解析:其他项目应按下列规定计价:

(1)暂列金额应按招标工程量清单中列出的金额填写,D选项正确;

(2)暂估价中的材料、工程设备单价应按招标工程量清单中列出的单价计入综合单价,暂估价中的专业工程金额应按招标工程量清单中列出的金额填写,A选项错误;

(3)计日工应按招标工程量清单中列出的项目,根据工程特点和有关计价依据确定综合单价计算,B选项错误;

(4)总承包服务费应根据招标工程量清单列出的内容和要求估算,C选项错误。

22、【2024·单选题】某工程招标过程中,投标人甲踏勘现场后,按规定以书面形式向招标人提出问题要求澄清。此时招标人澄清的正确做法是(    )。

A.以电话形式通知甲投标人

B.以书面形式通知所有获取招标文件的潜在投标人

C.以书面形式通知进行了踏勘现场的潜在投标人

D.以电话形式通知所有获取招标文件的潜在投标人

参考答案:B

参考解析:根据《中华人民共和国招标投标法实施条例》,招标人对招标文件进行澄清或者修改的内容可能影响投标文件编制的,招标人应在投标截止时间至少15日前,以书面形式通知所有获取招标文件的潜在投标人;不足15日的,招标人应顺延提交投标文件的截止时间。

23、【2025·单选题】根据《招标投标法实施条例》,招标人发售资格预审文件的时间不得少于(    )日。

A.5

B.3

C.7

D.10

参考答案:A

参考解析:资格预审文件的发售期不得少于5日。

24、【2024·单选题】对于工程规模大、专业复杂的工程,建设单位管理能力有限时,宜采用的发承包模式是(    )。

A.专业分包

B.合作体承包

C.施工总承包

D.平行承包

参考答案:C

参考解析:对于工程规模大、专业复杂的工程,建设单位管理能力有限时,应考虑采用施工总承包方式。

25、【2021·单选题】下列建筑安装工程费用项目中,在投标报价时不得作为竞争性费用的是(    )。

A.企业管理费

B.机械使用费

C.社会保险费

D.其他项目费

参考答案:C

参考解析:ABD选项错误,均按照安招标工程量清单中报价。

C选项正确,安全文明施工费,规费和税金,不得作为竞争性费用。

26、【2023·单选题】单价合同,工程款的结算是按(    )计算确定的。

A.合同工程量及合同综合单价

B.合同工程量及实际发生的单价

C.实际完成的工程量及合同单价

D.实际完成的工程量及实际发生的单价

参考答案:C

参考解析:单价合同是指施工单位在投标时按工程量清单中的分项工作内容填报单价,然后以实际完成工程量乘以所报单价计算工程价款的合同

27、【2024·单选题】对于工期不超过1年、工程规模较小、技术简单成熟、招标时已有施工图设计文件的中小型工程,一般宜采用的合同计价方式是(    )。

A.可调总价合同

B.固定单价合同

C.固定总价合同

D.可调单价合同

参考答案:C

参考解析:固定总价合同一般适用于下列情形:

①招标时已有施工图设计文件,施工任务和发包范围明确,合同履行中不会出现较大设计变更。

②工程规模较小、技术不太复杂的中小型工程或承包工作内容较为简单的工程部位,施工单位可在投标报价时合理地预见施工过程中可能遇到的各种风险(C选项正确)。

③工程量小、工期较短(一般为1年之内),合同双方可不必考虑市场价格浮动对承包价格的影响。

A选项错误,可调总价合同适用于工期较长(1年以上)的工程,施工单位在投标报价时无法合理地预见合同履行过程中市场价格变动等因素的影响的情形。

BD选项错误,单价合同大多用于工期长、技术复杂、实施过程中发生各种不可预见因素较多的大型工程,以及建设单位为缩短工程建设周期,初步设计完成后就进行招标的工程。

28、【2023·单选题】下列施工承包合同类型中,承包人需承担较大的物价上涨和工程量变化风险的是(    )。

A.变动单价合同

B.变动总价合同

C.固定总价合同

D.固定单价合同

参考答案:C

参考解析:A选项错误,可调单价合同,合同双方也可约定,当市场价格变化达到一定程度或国家政策发生变化时,可以对哪些工程内容的单价进行调整,以及如何进行调整。由此可见,采用可调单价合同时,施工单位的风险相对较小。

B选项错误,可调总价合同是指在固定总价合同的基础上,因合同履行过程中市场价格变动、工程变更及其他工程条件变化而使工程成本增加时,可按合同约定对合同总价进行调整的计价方式。

C选项正确,固定总价合同是指施工单位按其投标时建设单位接受的投标报价一笔包死施工任务的计价方式。在合同履行过程中,建设单位没有要求变更原定承包内容的,施工单位在完成承包任务后,不论其实际成本如何,均应按签约合同价获得工程款支付。采用固定总价合同形式,施工单位要考虑承担合同履行中的主要风险,因此在投标时会报较高价格。

D选项错误,采用固定单价合同时,无论发生哪些影响价格的因素,都不对合同约定的单价进行调整。这对施工单位而言,存在着一定风险。

29、【2021·单选题】关于投标人正式投标时投标文件和程序要求的说法,正确的是(    )。

A.提交投标保证金的最后期限为招标人规定的投标截止日

B.标书的提交可按投标人的内部控制标准

C.投标的担保截止日为提交标书最后的期限

D.投标文件应对招标文件提出的实质性要求和条件作出响应

参考答案:D

参考解析:A选项错误,提交投标保证金的最后期限(即投标担保截止日)是招标文件中规定的投标人必须完成保证金缴纳或保函提交的最终时间点。

B选项错误,标书的提交应按照招标公告要求;

C选项错误,招标人有权在招标文件中自主设定投标担保提交截止时间,但不得违反法律强制性规定(如不得晚于投标截止时间);

D选项正确,施工投标人应按施工招标文件的要求编制投标文件,投标文件应对招标文件提出的实质性要求和条件作出响应,一般不带任何附加条件,否则会导致废标。

30、【2025·单选题】公式调价法中非调价因子的加权系数越大,(    )风险越大。

A.建设单位因市场波动价格

B.承包方因市场波动价格

C.承包方工程量

D.建设单位工程量

参考答案:B

参考解析:公式调价法中非调价因子的加权系数越大,表示合同价格中不受市场价格变动影响或不允许调价部分在合同价格中所占比例越大。这意味着承包方需要承担更多的固定成本风险,因为这部分费用不会随着市场价格的变化而调整。

31、【2021·单选题】关于建筑安装工程费用中暂列金额的说法,正确的是(    )。

A.已签约合同价中的暂列金额由承包人掌握使用

B.暂列金额不得用于招标人给出暂估价的材料采购

C.发包人按照合同约定做出支付后,如有剩余归发包人所有

D.暂列金额不得用于施工可能发生的现场签证费用

参考答案:C

参考解析:A选项错误,已签约合同价中的暂列金额由发包人掌握使用;

BD选项错误,暂列金额是招标人在工程量清单中暂定并包括在合同价款中的一笔款项。它是用于施工合同签订时尚未确定或者不可预见的所需材料、设备、服务采购,施工中可能发生的工程变更、合同约定调整因素出现时的合同价款调整以及发生的索赔、现场签证确认等的费用。

C选项正确,暂列金额只能按照监理人的指示使用,并对合同价格进行相应调整。暂列金额有剩余的,应归发包人所有。

32、【2022·单选题】采用单价合同形式的工程,其工程价款是根据(    )计算确定的。

A.发包人提供的工程量清单量及承包人所填报的单价

B.实际完成并经工程师计量的工程量及合同单价

C.发包人提供的工程量清单量及承包人实际发生的单价

D.实际完成并经工程师计量的工程量及承包人实际发生的单价

参考答案:B

参考解析:A选项错误,虽然发包人提供的工程量清单中的分项工作内容和承包人所填报的单价是报价的基础,但最终的工程价款是基于实际完成并经工程师计量的工程量来计算的。工程量清单中的工程量通常是估算的,与实际完成的工程量可能有较大出入。

B选项正确,单价合同是指施工单位在投标时按工程量清单中的分项工作内容填报单价,然后以实际完成工程量乘以所报单价计算工程价款的合同。

C选项错误,承包人实际发生的单价并不是合同计算价款的依据。在单价合同中,承包人填报的单价是经过综合考虑各种摊销费用后的综合单价,并且在合同履行过程中一般不得变更。使用实际发生的单价会导致合同价格的不确定性增加。

D选项错误,虽然实际完成并经工程师计量的工程量是正确的,但承包人实际发生的单价并不是合同计算价款的依据。合同单价是在投标时已经确定的综合单价,不应根据实际发生的单价进行调整。

33、【2023·单选题】某预应力混凝土工程所用钢筋由发包人与承包人共同招标采购,施工招标文件中,该部分钢筋暂估价为5650元/吨。已知市场价格在5600-5700元/吨之间波动。若甲投标人自行采购,采购价为5500元吨。根据《建设工程工程量清单计价规范》,甲投标人在投标报价时针对该部分钢筋应采用的单价是(    )元吨。

A.5500

B.5600

C.5650

D.5700

参考答案:C

参考解析:暂估价不得变动和更改。暂估价中的材料、工程设备必须按照暂估单价计入综合单价;专业工程暂估价必须按照招标工程量清单中列出的金额填写。题干表明招标文件中钢筋暂估价为5650元/吨,投标报价直接填入该价格,不得变动和更改。

34、【2025·多选题】对于允许多方案报价的施工招标项目,投标人宜采用多方案报价法进行报价的情形有(    )。

A.设计文件完整清晰

B.招标工程范围不明确

C.招标文件条款不清楚

D.技术规范要求过于苛刻

E.投标时间紧迫

参考答案:B,C,D

参考解析:BCD选项正确,多方案报价法适用于招标文件中的工程范围不明确,条款不清楚或不公正,或技术规范要求过于苛刻的工程。

AE选项错误,不属于多方案报价法适用情形。

35、【2023·单选题】根据《建设工程工程量清单计价规范》,关于投标人进行其他项目计价表填报的说法,正确的是(    )。

A.计日工应按照工程量清单列出的项目和数量,自主确定各项综合单价并计算费用

B.总承包服务费可以根据招标文件的要求,自主决定是否提供该项服务,并根据服务内容确定服务费率

C.暂估价中的材料必须按照暂估单价计入综合单价,但是有暂估价的工程项目可以适当调整价格

D.暂列金额应当根据招标清单中的要求,按照自行估计的数量和金额确定

参考答案:A

参考解析:选项A正确,计日工应按招标工程量清单中列出的项目和数量,自主确定综合单价并计算计日工金额。

选项B错误,总承包服务费应依照招标人在招标文件中列出的分包专业工程内容和供应材料、设备情况,按照招标人提出的协调、配合与服务要求,以及施工现场管理需要自主确定。

选项C错误,暂估价中的材料、工程设备暂估价应按招标工程量清单中列出的单价计入综合单价,专业工程暂估价应按招标工程量清单中列出的金额填写,均不得变动或更改。

选项D错误,暂列金额应按招标工程量清单中列出的金额填写,不得变动。

36、【2024·多选题】招标中,投标人资格预审可分为初步审查和详细审查两个环节,其中初步审查的内容有(  )。

A.申请人名称是否与资质证书一致

B.联合体申请人是否已提交联合体协议书

C.资格预审申请文件证明材料是否齐全

D.类似工程业绩是否符合招标要求的条件

E.资格预审申请文件格式是否符合要求

参考答案:A,B,C,E

参考解析:初步审查标准通常包括:申请人名称是否与营业执照、资质证书及安全生产许可证一致(A选项正确);申请函是否有法定代表人或其委托代理人签字并加盖单位章;申请文件格式是否符合要求(E选项正确);联合体申请人是否提交联合体协议书并明确联合体牵头人(B选项正确);资格预审申请文件证明材料是否齐全有效(C选项正确)。申请人只要有一项因素不符合审查标准的,就不能通过资格预审。

D选项错误,属于详细查标准内容。

37、【2024·多选题】某施工设计项目采用不平衡报价法报价时,可采用较低报价的分部工程有(  )。

A.后期施工的装饰装修工程

B.业主可能取消的分部工程

C.前期施工的分部工程

D.施工难度大的分部工程

E.预计工程量会增加的分部工程

参考答案:A,B

参考解析:不平衡报价法适用于以下几种情况:

A选项正确,C选项错误,(1)能够早日结算的项目(如前期措施费、基础工程、土石方工程等)可以适当提高报价,以利于资金周转,提高资金时间价值。后期工程项目(如设备安装、装饰工程等)的报价可适当降低。

B选项正确,E选项错误,(2)经过工程量核算,预计今后工程量会增加的项目,适当提高单价,这样在最终结算时可多盈利;而对于将来工程量有可能减少的项目,适当降低单价,这样在工程结算时不会有太大损失。

D选项错误,施工难度大的分部工程不是采用较低报价,而是应该提高报价。

38、【2024·多选题】下列成本加酬金合同中,降低成本的有(  )。

A.成本加固定酬金合同

B.成本加固定百分比酬金合同

C.成本加浮动酬金合同

D.目标成本加固定酬金合同

E.目标成本加奖罚合同

参考答案:C,E

参考解析:选项A错误,成本加固定酬金合同虽不能鼓励施工单位关心降低直接成本,但从尽快获得全部酬金、减少管理投入出发,施工单位会关心缩短工期。

选项B错误,成本加固定百分比酬金合同施工单位可获得的酬金将随着直接成本的增加而增加。因此,这种合同虽在签订时简单易行,但不能激励施工单位缩短工期和降低成本。

选项C正确,成本加浮动酬金合同通常会规定,当实际成本超支而减少酬金时,以原定的基本酬金额为减少的最高限额。从理论上讲,这种合同形式对双方都没有太大风险,且又能促使施工单位关心成本降低和缩短工期。

选项D错误,无此类合同。

选项E正确,目标成本加奖罚合同可另行约定工期奖罚计算办法。有利于鼓励施工单位降低成本和缩短工期,建设单位和施工单位都不会承担太大风险。

39、【2024·多选题】建设单位采用邀请招标方式选择施工单位的优点有(    )。

A.投标人数量较少,可以减少评标工作量,降低费用

B.投标人范围较广,有利于获得在技术上有竞争力的报价

C.不需要设置资格预审环节,可以缩短招标时间

D.可以在一定程度上减少合同履行中的承包商违约风险

E.可以在较大程度上避免招标过程中的串标行为

参考答案:A,C,D

参考解析:与公开招标方式相比,采用邀请招标方式的优点是不需要发布招标公告和设置资格预审程序,可节约招标费用、缩短招标时间(AC选项正确)。而且,由于招标人比较了解投标人以往业绩和履约能力,可减少合同履行过程中承包商违约的风险(D选项正确)。

BE选项属于公开招标的优点。

40、【2025·多选题】可调总价施工合同履行过程中,常用的调价方法有(    )

A.文件证明法

B.价差调整法

C.票据价格调整法

D.公式调价法

E.量差调整法

参考答案:A,C,D

参考解析:ACD选项正确,常用的调价方法有:文件证明法、票据价格调整法、公式调价法。

BE属于错误干扰项。

41、【2024·多选题】根据国家九部委《标准施工招标资格预审文件》,资格预审文件的内容包括(    )。

A.项目建设概况

B.工程采用的技术标准和要求

C.拟采用的合同条款

D.资格审查办法

E.招标人对资格预审文件的澄清、修改

参考答案:A,D,E

参考解析:ADE选项正确,资格预审文件包括下列内容:资格预审公告;申请人须知;资格审查办法;资格预审申请文件格式;项目建设概况等。此外,招标人对资格预审文件所作的澄清、修改,也构成资格预审文件的组成部分。

B选项错误,属于施工招标文件的内容,C为错误的干扰项。

42、【2023·多选题】根据《建设工程量清单计价规范》,不得作为竞争性费用的有(    )。

A.暂列金额

B.安全文明施工费

C.计日工

D.总承包服务费

E.规费

参考答案:B,E

参考解析:A选项错误,暂列金额应按招标工程量清单中列出的金额填写;

B选项正确,措施项目中的安全文明施工费必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

C选项错误,计日工应按招标工程量清单中列出的项目,根据工程特点和有关计价依据确定综合单价计算。

D选项错误,总承包服务费应根据招标工程量清单列出的内容和要求估算。

E选项正确,规费和税金必须按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。

43、【2023·多选题】社会保险费包含(    )。

A.工伤保险

B.医疗保险

C.失业保险

D.养老保险

E.意外伤害险

参考答案:A,B,C,D

参考解析:社会保险简称社保,按社会保险法的规定,社会保险包括基本养老保险、基本医疗保险、工伤保险、失业保险、生育保险等。

插入模块

备考推荐233网校APP提供二建章节练习、历年真题、模拟试题、每日一练、易错题、模考大赛、答题闯关等刷题功能,大家可通过刷题,加深巩固,掌握要点,查漏补缺,稳步提升!【进入下载APP刷题


报考:】【】【】【

考点:】【】【】【

刷题:】【】【】【 |

二级建造师考点、难点太多记不住?233网校老师带你读薄教材,举一反三,学习做题更有效率!点击进入听课>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
