知识库/二级建造师 /招标工程量清单

招标工程量清单

招标工程量清单相关课程

本视频可免费试听30秒,看完整版请购买课程

招标工程量清单考点解析

所属考试:二级建造师
授课老师:江凌俊
所属科目:建筑工程管理与实务
考点标签: 了解
所属章节:第7章施工招标投标与合同管理/7.1施工招标投标/7.1.3基于工程量清单的投标报价
所属版本:2025

招标工程量清单介绍

1.招标工程量清单

准确性

招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责

作用

招标工程量清单是工程量清单计价的基础,应作为:编制招标控制价、投标报价、计算工程量、工程索赔、工程结()的依据之一。



招标控制价

招标人应编制招标控制价以及组成招标控制价的各组成部分的详细内容,招标价不得上浮或者下浮,并在招标文件中予以公布。

• 招标控制价超过批准的概算时,招标人应将其报原概算审批部门审核。

• 招标人应将招标控制价及有关资料报送工程所在地工程造价管理机构备查。



计价风险

采用工程量清单计价的工程,应在招标文件或合同中明确计价中的风险内容及其范围(幅度),不得采用无限风险、所有风险或类似语句规定计价中的风险内容及其范围(幅度)。【22、23改错】

该计价风险不包括:国家法律、法规、规章和政策变化;省级或行业建设主管部门发布的人工费调整;合同中已经约定的市场物价波动范围;不可抗力;双方约定可调整事项。



专题更新时间:2025/08/01 10:54:50

招标工程量清单考点试题

简答/论述/问答 1.计价风险不包括?

正确答案:

答察解析: 国家法律、法规、规章和政策变化;省级或行业建设主管部门发布的人工费调整;合同中已经约定的市场物价波动范围;不可抗力;双方约定可调整事项。

多选题 2.下列属于招标控制价编制依据的是()。
A . 建设工程设计文件
B . 与建设工程有关的标准、规范、技术资料
C . 拟定的招标文件
D . 企业定额
E . 施工方案

正确答案: A

答察解析: ABC选项:招标控制价应根据下列依据进行编制:
(1)本规范和相关工程的国家计量规范;
(2)国家或省级、行业建设主管部门颁发的计价依据和办法;
(3)建设工程设计文件
(4)与建设工程有关的标准、规范、技术资料
(5)拟定的招标文件
(6)施工现场情况、工程特点及常规施工方案
(7)其他相关资料。
DE选项:投标报价应根据下列依据编制和复核:
(1)工程量清单计价规范;
(2)国家或省级、行业建设主管部门颁发的计价办法;
(3)企业定额,国家或省级、行业建设主管部门颁发的计价定额;
(4)招标文件、工程量清单及其补充通知、答疑纪要;
(5)建设工程设计文件及相关资料;
(6)施工现场情况、工程特点及拟定的施工组织设计或施工方案
(7)与建设项目相关的标准、规范等技术资料;
(8)市场价格信息或工程造价管理机构发布的工程造价信息;
(9)其他的相关资料。

简答/论述/问答 3.某施工单位承接一宾馆工程,双方按《建设项目工程总承包合同(示范文本)》(GF-2020-0216)签订了工程总承包合同。合同部分内容:质量为合格,工期6个月,按月度完成量的85%支付进度款,分部分项工程费见表4-1。

  措施项目费为分部分项工程费的16%,安全文明施工费为分部分项工程费的6%,其他项目费用包括:暂列金额100万元,分包专业工程暂估价为200万元。另计总包服务费5%。规费费率为2.05%,增值税率9%。
  经过“四比一算”,与某大型设备供应商签订了某成套设备供应合同,除列明成套设备名称、套数外,还明确规定随主机的辅机、附件等,并于合同后附详细清单。
  该工程深基坑支护工程专项施工方案实施前,由项目技术负责人向作业人员进行安全技术交底。验收合格后,经施工单位技术负责人及专业监理工程师签字确认后进入下一道工序。

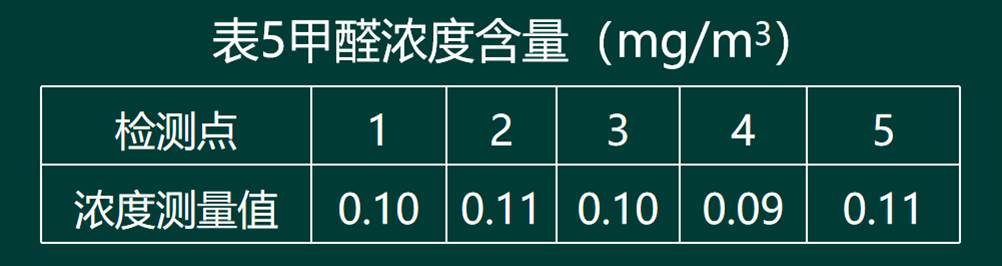

  工程验收时,施工单位对标准间(面积120㎡)室内环境污染物浓度进行检测,其中甲醛浓度含量如表5。

【问题】
 1.分别计算签约合同价中的项目措施费、安全文明施工费,签约合同价是多少万元?(取整数)
 2.设备数量中还应明确规定的内容有什么?写出设备供应合同除一般条款外,签订时需要注意的问题。写出“四比一算”的具体内容。
 3.指出支护工程专项施工方案实施中的错误,并分别改正。写出危大工程的验收人员。
 4.标准间室内环境污染物检测至少几个点?表5检测房间的甲醛浓度是否合格?民用建筑室内环境污染物检测点的布置有哪些具体要求?

正确答案:

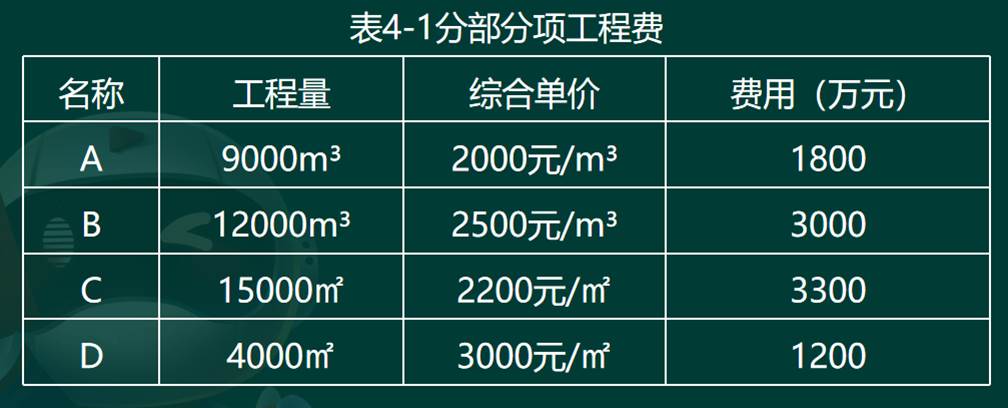

答察解析: 1.分部分项费=1800+3000+3300+1200=9300万元
措施费=9300×16%=1488万元
安全文明施工费=9300×6%=558万元
签约合同价=[9300+1488+(100+200+200×5%)]×(1+2.05%)×(1+9%)=12345万元
 2.(1)还要明确规定随主机的易损耗备用品、配件和安装修理工具等。
(2)设备供应合同签订时尚须注意如下问题:
①设备价格
②设备数量
③技术标准
④现场服务
⑤验收和保修
(3)采购的“四比一算”:比质量、比价格、比运距、比服务、算成本。
 3.(1)错误之处一:由项目技术负责人向作业人员进行安全技术交底。
改正:编制人员或者项目技术负责人应当向施工现场管理人员进行方案交底。施工现场管理人员应当向作业人员进行安全技术交底。
错误之处二:验收合格后,经施工单位技术负责人及专业监理工程师签字确认后进入下一道工序。
改正:验收合格的,经施工单位项目技术负责人及总监理工程师签字确认后,方可进入下一道工序。
(2)危大工程验收人员:
①总承包单位和分包单位技术负责人或授权委派的专业技术人员、项目负责人、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员;
②监理单位项目总监理工程师及专业监理工程师;
③有关勘察、设计和监测单位项目技术负责人。
4.(1)标准间室内环境污染物检测至少:不少于3个点。
(2)(0.10+0.11+0.10+0.09+0.11)/5 =0.102mg/m³>0.08mg/m³
甲醛浓度:不合格。
(3)检测点的布置要求:
①当房间内有2个及2上检测点时,应采用对角线、斜线、梅花状均衡布点,并取各点检测结果的平均值作为该房间的检测值。
②民用建筑工程验收时,室内环境污染物浓度现场检测点应距房间地面高度0.8~1.5m,距房间内墙面不应小于0.5m。
③检测点应均匀分布,且应避开通风道和通风口。

简答/论述/问答 4.【背景资料】
建设单位投资新建写字楼工程,地下1层,地上5层,建筑面积为60000平方米,总投资额4200.00万元。建设单位编制的招标文件部分内容有:“质量标准为合格;工期自2018年5月1日起至2019年9月30日止;采取工程量清单计价模式;项目开工日前7天内支付工程预付款,工程款预付比例为10%。经公开招投标,在7家施工单位里选定A施工单位中标,B施工单位因为在填报工程量清单价格(投标文件组成部分)时,所填报的工程量与建设单位提供的工程量不一致以及其他原因导致未中标。A施工单位经合约、法务等部门认真审核相关条款,并上报相关领导同意后,与建设单位签订了工程施工总承包合同,签约合同价部分明细有:分部分项工程费为2118.50万元,脚手架费用为49.00万元,措施项目费92.16万元,其他项目费110.00万元,总包管理费30.00万元,暂列金额80.00万元,规费及税金266.88万元。
建设单位于2018年4月26日支付了工程预付款,A施工单位收到工程预付款后,用部分工程预付款购买了用于本工程所需的塔吊、轿车、模板,支付其他工程拖欠劳务费、其他工程的材料欠款。
在地下室施工过程中,突遇百年不遇特大暴雨。A施工单位在雨后立即组织工程抢险抢修,抽排基坑内雨污水,发生费用8.00万元;检修受损水电线路,发生费用1.00万元;抢修工程项目红线外受损的施工便道,以保证工程各类物资、机械进场的需要,发生费用7.00万元。A施工单位及时将上述抢险抢修费用以签证方式上报建设单位。建设单位审核后的意见是:上述抢险抢修工作内容均属于A计取的措施费范围,不同意支付上述三项费用。
【问题】
1、B施工单位在填报工程量清单价格时,除工程量外还有哪些内容必须与建设单位提供的内容一致?
2、除合约、法务部门外,A施工单位审核合同条款时还需要哪些部门参加?
3、A施工单位的签约合同价、工程预付款分别是多少万元(保留小数点后两位)?指出A施工单位使用工程预付款的不妥之处,工程预付款的正确使用用途还有哪些?
4、分别说明建设单位对A施工单位上报的三项签证费用的审核意见是否正确,并说明理由。

正确答案:

答察解析: 【第1问】
B施工单位在填报工程量清单价格时,除工程量外,必须与建设单位提供的内容一致的还有:工程量清单的项目编码、项目名称、项目特征、计量单位必须与招标人招标文件中提供的一致。

【第2问】
除合约、法务部门外,A施工单位审核合同条款时还需要:工程、技术、质量、资金、财务,劳务、物资部门参加。
【该小问考点已过期,新版教材已变更,为保证试卷完整性,仅供考生参阅。】

【第3问】
3-1、工程合同价=分部分项工程费+措施项目费+其他项目费+规费+税金=2118. 50+92. 16+110. 00+266.88=2587. 54万元。
3-2、预付款= (合同造价-暂列金额) x预付款比例= (2587. 54-80.00) x 10%=250.75万元。
3-3、不妥之处:用部分工程预付款支付其他工程拖欠劳务费、其他工程的材料欠款。
        正确做法:预付款不得用于与本合同工程无关的事项,具有专款专用的性质。
3-4、工程预付款的正确使用用途还有:用于承包人为合同所约定的工程施工购置材料、工程设备、购置或租赁施工设备、修建临时设施以及组织施工队伍进场等所用的费用。

【第4问】
4-1、抽排基坑内雨污水,发生费用8.00万元的审核意见不正确。
        理由:百年不遇特大暴雨属于不可抗力,不可抗力发生后,工程所需清理、修复费用由发包人承担。
4-2、(2)检修受损水电线路,发生费用1.00万元,审核意见正确。
       理由:百年不遇特大暴雨属于不可抗力。不可抗力导致承包人水电线路等临时设施的损坏由承包人自己承担。
4-3、抢修工程项目红线外受损的施工便道,以保证工程各类物资、机械进场的需要,发生费用7. 00万元,审核意见不正确。
      理由:项目红线外用于保证工程各类物资、机械进场的施工便道由建设单位承担相关审批手续和建设费用,承包人协助。此道路由不可抗力导致的损毁,费用由建设单位承担。(注:此解析跟真题视频解析答案不一致,以此答案为准。)

简答/论述/问答 5.某建设项目,国有资金投资依法必须公开招标,采用工程量清单计价方式进行施工招标,发承包双方签订了施工合同,工期为14个月。
事件一:施工单位为了中标,对投标总价实行了优惠,总价按照分部分项工程费、措施项目费、其他项目费和规费、税金合计的0.95倍计取。
事件二:有关工程价款及其支付条款约定如下:
分部分项工程费为5000万元,措施项目费为1600万元,人工费800万元,安全文明施工费为322万元,风险费100万元,其他项目费为200万元,暂列金额为100万元,管理费10%,利润5%,规费1%,增值税10%。
事件三:已知某项目基础土方开挖量为2640m³,拟采用反铲式挖掘机进行大开挖,其台班产量为330m³,1天安排1个班组(每天挖掘机数量不变),要求4天完成开挖工作。
事件四:施工到主体结构工程时,施工单位发现清单中异形柱的强度等级和尺寸均和设计图纸要求不一致,要求监理单位作出以哪个文件为准。监理工程师要求施工单位明确合同文件的优先解释顺序。
事件五:合同约定施工期间的价格变化采用调值公式结算,最终可调部分为:人工费占30%,材料费占40%。结算时候,人工费价格指数上涨了10%,材料费价格指数上涨了20%。
【问题】
 1.事件一中施工单位做法是否妥当,说明理由。投标报价时有哪些费用不得作为竞争性费用?
 2.计算签约合同价。
 3.事件三中,需配置多少台该型号的挖掘机?
 4.事件四中,施工单位施工异形柱时应以哪个文件为准?请明确专用合同条款后的合同文件的优先解释顺序。
 5.针对事件五,最终的结算价格是多少?(保留两位小数)

正确答案:

答察解析:  1.不妥当;理由:投标人的优惠必须体现在清单的综合单价或相关的费用中,不得以总价下浮方式进行报价,否则以废标处理。
不得作为竞争性费用的有:安全文明施工费、规费、税金。
 2.规费=(5000+1600+200)×1%=68万
增值税=(5000+1600+200+68)×10%=686.8万元
签约合同价=5000+1600+200+68+686.8=7554.8万元。
 3.需配置的机械数量=2640/(330×4)=2台
 4.(1)施工单位施工异形柱时应以设计图纸为准。
(2)专用合同条款后的合同文件的优先解释顺序为:
通用合同条款、技术标准和要求、图纸、已标价的工程量清单或预算书、其他合同文件。
 5.不可调部分:1-0.3-0.4=0.3
结算价格:7554.8×(0.3+0.3×1.1+0.4×1.2)=8385.83万元。

大咖讲解:招标工程量清单

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
相关知识点推荐
高频

7.1.4施工投标报价策略

投标人应根据招标工程情况和企业自身实力,组织有关投标人员进行投标策略分析,包括企业目前经营现状自身实力分析对手分析机会利益等。通常投标策略如下:

1.高盈利策略

2. 低报价策略

3.无利润投标策略

4.不平衡报价法

5.多方案报价

6.联合体法

7.突然降价法

8.先亏后盈法

9.计日工单价的报价

高频

7.1.5施工投标文件

2.编制投标文件要求

(1)必须使用《招标文件》提供的表格格式。凡是要求填写的空格都必须填报,否则视为放弃该项要求。重要的项目或数字(例如招标范围、工期、质量、价格等)未填写的,将被视为无效作废的投标文件处理。

(4)投标人在投标截止时间前修改投标函中的投标总报价时,应注意同时修改《工程量清单》中的相应单价。如果总金额与依据单价计算出的结果不一致,以单价金额修正总报价

(5)注意投标文件的大小写金额的一致性,不一致时以大写金额为准

(6)投标文件由法定代表人或其委托代理人签字并盖公章。

(7)投标文件中的任何改动之处,应加盖单位公章,法定代表人或其委托代理人签字确认

(8)投标文件正本一份,副本若干,正本、副本分开装订、分开包装,封面标记 “正本”“副本”字样,加贴封条,并在封条的封口处加盖投标人单位的公章。当正本与副本不一致时,以正本为准

(9)注意查实投标截止的时间及投标文件的地点,逾期送达或送错地点,招标人不予受理。

高频

招标方式与程序

1)招标方式【17年】

(1)招标分为公开招标和邀请招标。

• (2)公开招标:是指招标人以招标公告的方式邀请不特定的法人或者其他组织投标。

• (3)邀请招标:是指招标人以投标邀请书的方式邀请特定的法人或者其他组织投标。

(4)国有资金占控股或者主导地位的依法必须进行招标的项目,应当公开招标;但有下列情形之一的,可以邀请招标:

技术复杂、有特殊要求或者受自然环境限制,只有少量潜在投标人可供选择;

②采用公开招标方式的费用占项目合同金额的例过

高频

投标方式与程序

2)共同投标的联合体的基本条件

(3)由同一专业的单位组成的联合体,按照资质等级较低的单位确定资质等级。

(5)联合体中标的,联合体各方应当共同与招标人签订合同,就中标项目向招标人承担连带责任。

###分页标识###

4)投标的主要管理要求

(1)与招标人存在利害关系可能影响招标公正性的法人、其他组织或者个人,不得参加投标。

(2)单位负责人为同一人或者存在控股、管理关系的不同单位,不得参加同一标段投标或者未划分标段的同一招标项目投标。

(3)投标人应当在招标文件要求提交投标文件的截止时间前,将投标文件送达投标地点。

(4)投标人在招标文件要求提交投标文件的截止时间前以补充、修改或者撤回已提交的投标文件,并书面通知招标人。补充、修改的内容为投标文件的组成部分。

(5)投标人撤回已提交的投标文件,应当在投标截止时间前书面通知招标人。招标人已收取投标保证金的,应当自收到投标人书面撤回通知之日起5d内退还。投标截止后投标人撤销投标文件的,招标人可以不退还投标保证金。

(6)禁止投标人相互串通投标。有下列情形之一的,属于投标人相互串通投标:

① 投标人之间协商投标报价等投标文件的实质性内容;

②投标人之间约定中标人;

③ 投标人之间约定部分投标人放弃投标或者中标;

④ 属于同一集团、协会、商会等组织成员的投标人按照该组织要求协同投标

⑤ 投标人之间为谋取中标或者排斥特定投标人而采取的其他联合行动

(7)有下列情形之一的,视为投标人相互串通投标:

① 不同投标人的投标文件由同一单位或者个人编制;

② 不同投标人委托同一单位或者个人办理投标事宜;

③ 不同投标人的投标文件载明的项目管理成员为同一人;

④ 不同投标人的投标文件异常一致或者投标报价呈规律性差异;

⑤ 不同投标人的投标文件相互混装

⑥不同投标人的投标保证金从同一单位或者个人的账户转出。

(8)禁止招标人与投标人串通投标。有下列情形之一的,属于招标人与投标人串通投标:

①招标人在开标前开启投标文件并将有关信息泄露给其他投标人;

②招标人直接或者间接向投标人泄露标底、评标委员会成员等信息;

③招标人明示或者暗示投标人压低或者抬高投标报价;

④招标人授投标人撤换、修改投标文件;

⑤招标人明示或者暗示投标人为特定投标人中标提供方便;

⑥招标人与投标人为谋求特定投标人中标而采取的其他串通行为。

高频

工程造价特点与分类

工程造价特点与分类

特点

建筑工程造价的特点是:额性、别性、差性、态性、层性。【18简答】

分类

根据工程项目不同的建设阶段,建筑工程造价可以分为如下6类:

①投资估算;②概算造价;③预算造价;④合同价;⑤结算价;⑥决算价。【简答】

计价方式

工程造价计价方式,分为:定额计价、工程量清单计价等两种。

高频

工程定额计价

定义

定额计价方式就是按照预算定额的分部分项子目:

(1)逐一计算工程量;

(2)套用对应的预算定额单价(或单位估价表)确定工费、料费、施工具使用费(三者之和构成直接工程费)、施费(四者之和构成直接费);

(3)以此为计算基数,按照相关规定计取企业管理费、利润、风险费用、规费和税金,汇总计算后形成工程项目的造价。

编制方法

工程定额的编制方法有:经验估价法、统计分析法、比较类推法、技术测定法。

1)工程定额分类

按照生产要素分类

劳动消耗定额、材料消耗定额、机械消耗定额。

按定额编制程序和用途分类

施工定额、预算定额、概算定额、概算指标、投资估算指标

按专业性质划分

全国通用定额、行业通用定额、专业专用定额

按主编单位和管理权限划分

全国统一定额、行业统一定额、地区统一定额、 企业定额和补充定额

按照费用性质分类

建筑安装工程定额、设备和工器具购置费以及工程建设其他费用定额



2)工程造价的费用项目组成

建筑安装工程费用项目按照费用构成要素分为:

人工费

内容包括:计时工资或计件工资奖金津贴补贴加班加点工资特殊情况下支付的工资

企业管理费

内容包括管理人员工资、办公费、差旅交通费、固定资产使用费、工具用具使用费、劳动保险和职工福利费劳动保护费检验试验费、工会经费、 职工教育经费、财产保险费、财务费、税金等。【24年】

规费

内容包括:社会保险费(含养保险费、业保险费、疗保险费、育保险费、伤保险费)、住房公积金、工程排污费。



材料费

是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。内容包括:(1)材料原价;(2)运杂费;(3)运输损耗费;(4)采购及保管费

材料单价=[(供应价+运杂费)×(1+运输损耗率)] ×[1+采购保管费率]

材料费= 𝝨(材料消耗量×材料单价)



施工机具使用费

施工机具使用费

机具台班单价包括:

固定费用(折旧费、大修理费、经常修理费、安拆费及场外运费)和可变费用(人工费、燃料动力费、养路费及车船使用费)。



仪器仪表使用费

仪器仪表的摊销及维修费用。



高频

工程量清单计价

3)工程量清单构成与编制要求

(2)工程量清单计价方式(按造价形成划分)的工程造价:

2024101118122038988040_施工招标投标(三)

工程量清单计价程序

序号

费用项目

计算方法

备注

1

分部分项工程费

∑(分部分项工程量×综合单价)

单价中均不包括进项税

2

措施项目费

∑(措施项目工程量×综合单价)

或按取费系数计算

3

其他项目费

按双方约定



4

规费

(1+2+3)×相应的规费费率



5

增值税

(1+2+3+4)×相应的税费费率



工程造价=(分部分项工程费+措施项目费+其他项目费)(1+规费费率)(1+税金税率)【15、16、18、20、22、24计算题】



(1)分部分项工程量清单应按照规定完成项目编码项目名称项目特征计量单位工程计算规则编制,这五个要件在分部分项工程量清单的组成中缺一不可。【简答】

高频

合同价款确定与调整

1)合同价款的确定【12、19、24年改错】

合同价款约定方式

适用范围

单价

合同

固定

单价合同

一般适用于技术难度小图纸完备的工程项目。

可调

单价合同

一般适用于施工图不完整、施工过程中可能发生各种不可预见因素较多、需要根据现场实际情况重新组价议价的工程项目。

总价

合同

固定

总价合同

规模小、技术难度小、工期短(一般在一年之内)的工程项目

可调

总价合同

工程规模大、技术难度大、图纸设计完整设计变更,工期较长(一般在一年之上)的工程项目。

成本加酬金合同

灾后重建、紧急抢修、新型项目或对施工内容、经济指标不确定的工程项目。

2)合同价款管理

工程价款管理是指对工程预付款、工程进度款签证款、工程结算款保修金的管理工作。

3)合同价款调整

高频

工程预付款和进度款的计算

5.工程预付款和进度款的计算

1)工程预付款的计算

定义

(1)工程预付款又称材料备料款或材料预付款,为该承包工程开工准备和准备主要材料、结构件所需的流动资金,不得挪作他用。

(2)计算工程预付款时,不得包含不属于承包商使用的费用,例如暂列金额等。



预付时间

(3)预付款的预付时间应不迟于约定的开工日期前7d。发包人没有按时支付预付款的,承包人可告发包人支付。

(4)发包人在付款期满后的7d内仍未支付的,承包人可在付款期满后的第8天起暂停施工。

发包人应承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润。【23年简答】



计算

①百分比法【11、14、20、22、23计算】

工程预付款=中标合同造价减去不属于承包商的费用) x 预付款比例

②数学计算法

2024101118122038988040_施工招标投标(四)

式中,年度施工天数按365天日历天计算;材料储备天数由当地材料供应的在途天数、加工天数、整理天数、供应间隔天数、保险天数等因素决定。

回扣

起扣点=合同造价-(预付备料款/主要材料所占比重



高频

投标工程量清单

投标工程量清单

一致性

(1)投标人应按招标人提供的工程量清单填报价格。填写的项目编码、项目名称、项目特征、计量单位、工程量必须与招标人提供的一致。【20、23简答】



投标总价

(2)投标价由投标人依据国家或省级、行业建设主管部门颁发的计价规定,使用国家或省级、行业主管部门颁发的计价定额,也可以是企业定额,采用市场价格或当地工程造价机构发布的工程造价信息,自主确定投标价,但不得低于成本

投标总价应当与分部分项工程费、措施项目费、其他项目费和规费、税金的合计金额一致

7)投标人的优惠必须体现在清单的综合单价或相关的费用中,不得以总价下浮方式进行报价,否则以废标处理。



项目特征不一致

(3)在施工过程中如果出现施工图纸或设计变更与工程量清单项目特征描述不一致时,发、承包双方应按实际施工的项目特征,依据合同约定重新确定综合单价。

竞争性费用

(4)措施项目费应根据招标文件中的措施项目费清单及投标时拟定的施工组织设计或施工方案自主确定,但是措施项目费清单中的安全文明施工费应按照不低于国家或省级、行业建设主管部门规定标准的90%计价,不得作为竞争性费用。

(5)规费税金应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。【15、19、21、22简答】



不得变动

暂列金额应按招标人在其他项目清单中列出的金额填写;

材料暂估价应按招标人在其他项目清单中列出的单价计入综合单价;

专业工程暂估价应按招标人在其他项目清单中列出的金额填写。



编制依据

(8)投标报价应根据下列依据编制和复核:

①工程量清单计价规范;

②国家或省级、行业建设主管部门颁发的计价办法;

③企业定额,国家或省级、行业建设主管部门颁发的计价定额;

④招标文件、工程量清单及其补充通知、答疑纪要;

⑤建设工程设计文件及相关资料;

⑥施工现场情况、工程特点及拟定的投标施工组织设计或施工方案;

⑦与建设项目相关的标准、规范等技术资料;

⑧市场价格信息或工程造价管理机构发布的工程造价信息;

⑨其他的相关资料。



高频

《招标投标领域公平竞争审查规则》规定,政策制定机关不得制定的政策措施

《招标投标领域公平竞争审查规则》规定,政策制定机关不得制定的政策措施新增

(1)为招标人指定投标资格、技术、商务条件;

(2)要求招标人依照本地区创新产品名单、优先采购产品名单等地方性扶持政策开展招标投标活动;

(3)要求经营主体在本地区设立分支机构、缴纳税收社保或者与本地区经营主体组成联合体;

(4)根据经营主体取得业绩的区域、所有制形式或投标产品的产地设置差异性得分;

(5)规定直接以抽签、摇号、抓阉等方式确定合格投标人、中标候选人或者中标人;

(6)在获取招标文件、开标环节违法要求投标人的法定代表人、技术负责人、项目负责人或者其他特定人员到场;

(7)要求经营主体缴纳除投标保证金、履约保证金、工程质量保证金、农民工工资保证金以外的其他保证金;

(8)限定经营主体缴纳保证金的形式。
