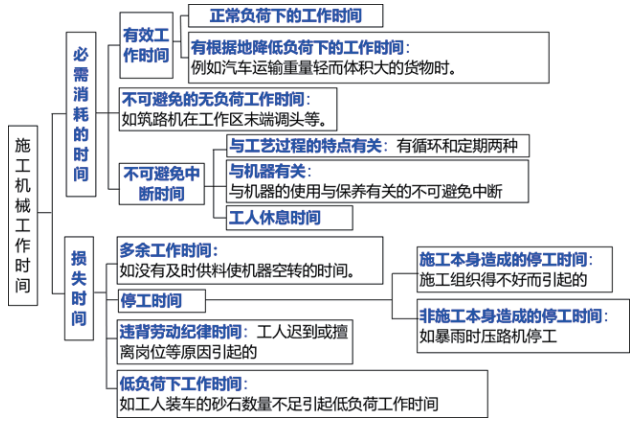

在建筑安装工程中,施工机械的工作时间消耗可以分为有效工作时间、不可避免的中断时间和损失时间。不可避免的中断时间是指与工艺过程特点有关的中断时间,这种中断是无法避免的。
不可避免的中断时间主要包括以下几种情况:
与工艺过程有关的中断时间:例如,砌筑工人在砌砖时需要等待砂浆的搅拌和运输时间,这段时间内砌筑工人虽然没有进行砌筑工作,但这是由于工艺过程所必需的。
与机械有关的中断时间:例如,机械设备在正常操作过程中需要进行必要的维护和保养,这些时间也是不可避免的。
与工人有关的中断时间:例如,工人在工作过程中需要短暂休息,以保持体力和工作效率,这部分时间也是不可避免的中断时间。
与组织管理有关的中断时间:例如,施工现场的组织调度和协调工作可能会导致一些中断时间,这些时间也是无法避免的。
【案例分析】假设某建筑工地正在进行混凝土浇筑作业,使用了一台混凝土泵车。在实际操作过程中,由于混凝土泵车需要定期清洗和维护,以确保其正常运行,这期间的时间就是不可避免的中断时间。如果忽略这部分时间,会导致对混凝土浇筑作业的实际工作时间估计不足,从而影响工程造价的准确性。
通过以上内容的介绍,希望各位造价工程师能够更深入地理解施工机械工作时间消耗的分类,特别是不可避免的中断时间,以便在实际工作中更加准确地进行工程计价。
科目:建设工程计价
考点:施工机械工作时间消耗的分类
1、按照工程定额编制要求,在工作时间分类中,属于损失时间而不被计入时间定额的是( )。
A.准备与结束工作时间
B.工人休息时间
C.低负荷下的工作时间
D.与工艺过程有关的无负荷工作时间
选项B错误,工人休息时间:为了让工人保持充沛的精力进行工作,合理安排的休息时间也是必需的,也应计入时间定额。
选项C正确,低负荷下的工作时间是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间。例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间。此项工作时间不能作为计算时间定额的基础。
选项D错误,与工艺过程有关的无负荷工作时间:这种时间虽然没有直接产生效益(如机械调头、移动等),但由于是由施工过程的特点决定的,不可避免,所以也被视为必需消耗的时间,需计入时间定额内。
2、在机器工作时间的分类中,混凝土搅拌机搅拌混凝土时超过规定搅拌时间,属于()。
A.机械进行任务内和工艺过程内未包括的工作而延续的时间
B.低负荷下工作时间
C.机械在负荷下所做的多余工作时间
D.与机器有关的不可避免中断时间
选项B错误,低负荷下的工作时间是由于工人或技术人员的过错所造成的施工机械在降低负荷的情况下工作的时间。例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间。
选项C正确,机械在负荷下所做的多余工作,如混凝土搅拌机搅拌混凝土时超过规定搅拌时间,即属于多余工作时间。
选项D错误,与机器有关的不可避免中断工作时间是由于工人进行准备与结束工作或辅助工作时,机器停止工作而引起的中断工作时间。
3、运输汽车装载保温泡沫板,因体积大但重量不足而引起的汽车在降低负荷的情况下工作的时间属于机器工作时间消耗中的( )。
A.有根据地降低负荷下的工作时间
B.不可避免的无负荷工作时间
C.不可避免的中断时间
D.低负荷下的工作时间
选项B,不可避免的无负荷工作时间。例如,筑路机在工作区末端调头等,就属于此项工作时间的消耗。
选项C,不可避免的中断工作时间是与工艺过程的特点、机器的使用和保养、工人休息有关的中断时间。
选项D,低负荷下的工作时间。例如,工人装车的砂石数量不足引起的汽车在降低负荷的情况下工作所延续的时间。此项工作时间不能作为计算时间定额的基础。
4、根据工程定额编制,下列工人工作时间消耗、机械工作时间消耗或材料的消耗,应计入人工、材料或施工机具定额的有()。
A.施工本身造成的停工时间
B.不可避免的施工废料
C.施工措施性材料的用量
D.有根据地降低负荷下的工作时间
E.与机械保养相关的必要中断时间
选项B正确,必须消耗的材料属于施工正常消耗,是确定材料消耗定额的基本数据。其中,直接用于建筑和安装工程的材料编制材料净用量定额,不可避免的施工废料和材料损耗编制材料损耗定额。
选项C正确,施工中的材料可分为实体材料和非实体材料两类。非实体材料是指在施工中必须使用但又不能构成工程实体的施工措施性材料。非实体材料主要是指周转性材料,如模板、脚手架、支撑等。
选项DE正确,在必需消耗的工作时间里,包括有效工作、不可避免的无负荷工作和不可避免的中断三项时间消耗。而在有效工作的时间消耗中又包括正常负荷下、有根据地降低负荷下的工时消耗。
5、关于工人、机械工作时间消耗的分类,下列说法正确的是()。
A.工人基本工作时间的长短和工作量大小成正比例
B.工人多余工作时间能够获得一定产品,拟定定额时要适当考虑
C.工作地点组织不良属于非施工本身造成的停工时间
D.有根据地降低负荷下的工作时间属于有效工作时间
E.筑路机在工作区末端调头属于有效工作时间
选项B错误,多余工作的工时损失,一般都是由于工程技术人员和工人的差错而引起的,因此,不应计入定额时间中。
选项C错误,施工本身造成的停工时间, 是由于施工组织不善、材料供应不及时、工作面准备工作做得不好、工作地点组织不良等情况引起的停工时间。
选项D正确,有效工作的时间消耗中又包括正常负荷下、有根据地降低负荷下的工时消耗。
选项E错误,在必需消耗的工作时间里,包括有效工作、不可避免的无负荷工作和不可避免的中断三项时间消耗。而在有效工作的时间消耗中又包括正常负荷下、有根据地降低负荷下的工时消耗。不可避免的无负荷工作时间是由施工过程的特点和机械结构的特点造成的机械无负荷工作时间。例如, 筑路机在工作区末端调头等, 就属于此项工作时间的消耗。
6、在下列各项工作消耗的时间中,应计入定额时间的是( )。
A.工人装车砂石数量不足引起的汽车在降低负荷的情况下的工作时间
B. 筑路机在工作区末端掉头的时间
C. 混凝土搅拌机搅拌混凝土时超过规定搅拌时间
D. 工人休息引起的不可避免中断时间
E. 未及时供给机器燃料而引起的停工时间
选项B正确,属于不可避免的无负荷工作时间,属于必须消耗的时间。
选项C错误,属于机器的多余工作时间,属于损失时间。
选项D正确,属于不可避免的无负荷工作时间,属于必须消耗的时间。
选项E错误,属于机器的多余工作时间,属于损失时间。
