如何确定价格指数调差法中的权重系数?
在建设工程计价中,价格指数调差法是一种常用的方法,用于调整因物价变化导致的合同价款。该方法主要适用于施工中所用的材料品种较少,但每种材料使用量较大的土木工程,如公路、水坝等。其中,权重系数是计算价格调整的重要参数之一。
权重系数的重要性
权重系数反映了各可调因子在合同价款中的相对重要性。合理确定权重系数,可以更准确地反映物价变化对合同价款的影响,从而确保合同双方的利益平衡。
确定权重系数的步骤
收集基础数据:首先,需要收集项目的各项成本数据,包括人工、材料、施工机具台班等。这些数据通常可以从招标文件、投标函附录和合同文件中获取。
分类汇总:将各项成本数据进行分类汇总,确定各可调因子的总成本。
计算权重:根据各可调因子的总成本占项目总成本的比例,计算出各可调因子的权重系数。公式如下:
B = (某可调因子的总成本 / 项目总成本) × 100%
验证与调整:计算出的权重系数需要进行验证,确保其合理性和准确性。如有必要,可以根据实际情况进行调整。
案例应用
假设某工程项目总成本为1000万元,其中各项成本如下:
人工:120万元
钢材:100万元
水泥:80万元
沥青:150万元
砂石料:120万元
机具使用费:100万元
定值部分(不可调):330万元
根据上述数据,计算各可调因子的权重系数:
人工:(120 / 1000) × 100% = 12%
钢材:(100 / 1000) × 100% = 10%
水泥:(80 / 1000) × 100% = 8%
沥青:(150 / 1000) × 100% = 15%
砂石料:(120 / 1000) × 100% = 12%
机具使用费:(100 / 1000) × 100% = 10%
定值部分:33%
通过以上步骤,可以确定各可调因子的权重系数,进而应用到价格指数调差法中,进行合同价款的调整。
总结
确定权重系数是价格指数调差法中的关键步骤。通过合理确定各可调因子的权重系数,可以更准确地反映物价变化对合同价款的影响,确保合同双方的利益平衡。
科目:建设工程计价
考点:物价变化的调价方法——价格指数调差法
1、2021年9月实际完成的某土方工程,按基准日期的价格计算的已完成工程量的金额为1000万元,该工程的定值权重为0.2;除人工费价格指数增长10%外,各可调因子均未发生变化;人工费占可调值部分的40%。按价格调整公式计算,该土方工程需调整的价款为( )万元。
A.32
B. 40
C. 80
D. 100

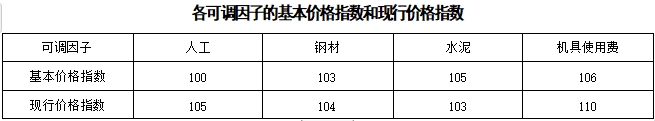

2、采用价格指数调整价格差额,承包人当月完成清单子目合同价款1000万元,当月按已标价工程量清单价格确认的变更金额为50万元。已知定值权重为30%,在可调部分中,人工、钢材、水泥、机具使用费分别占比20%、35%、30%、15%,各可调因子的基本价格指数和现行价格指数如下表所示,则需调整的价格差额为( )万元 。
A.313.34
B.9.81
C.9.34
D.329.01

需调整的价格差额=(1000+50)×(0.3+0.7×0.2×105/100+0.7×0.35×104/103+0.7×0.3×103/105+0.7×0.15×110/106-1)=9.81万元。
注意:按已标价工程量清单价格确认的变更金额为50万元,需要按现行价格进行调整。
3、某项目施工合同约定,承包人承租的水泥价格风险幅度为±5%,超出部分采用造价信息法调差。已知投标人投标价格、基准期发布价格分别为440元/t、450元/t,2018年3月的造价信息发布价为430元/t。则该月水泥的实际结算价格为()元/t。
A.418
B.427.5
C.430
D.440
此题中,投标报价为440元/t,3月份的价格下降,应以较低的投标报价为基准价基础计算合同月的风险幅度。440×(1-5%)=418元/t,未超过投标报价5%的风险幅度范围内因此不作调整。
4、当采用造价信息调整价格差额时,下列表述中正确的是()。
A.风险幅度系数的确认应由投标人根据工程情况测算确定,并在投标文件中明确
B.如果承包人投标报价中可调价因子低于基准单价,则单价涨幅以基准单价为基础判断
C.如果承包人投标报价中可调价因子低于基准单价,则单价涨幅以投标报价为基础判断
D.如果承包人投标报价中可调价因子高于基准单价,则单价跌幅以基准单价为基础判断
E.如果承包人投标报价中可调价因子高于基准单价,则单价跌幅以投标报价为基础判断
1)承包人投标报价中可调价因子单价低于基准单价的,计量周期工程造价管理机构发布的单价涨幅以基准价为基础超出合同约定的风险幅度值,或单价跌幅以投标报价为基础超出合同约定的风险幅度值时,其超出部分按实调整。选项B正确,选项C错误
2)承包人投标报价中可调价因子单价高于基准单价的,计量周期工程造价管理机构发布的单价跌幅以基准价为基础超出合同约定的风险幅度值,或单价涨幅以投标报价为基础超出合同约定的风险幅度值时,其超出部分按实调整。选项D正确,选项E错误
3)承包人投标报价中可调价因子单价等于基准单价,计量周期工程造价管理机构发布的单价涨幅、跌幅以基准价为基础超出合同约定的风险幅度值时,其超出部分按实调整。
选项A错误,风险幅度系数的确认应由发包人根据工程情况测算确定,并在招标文件明确,承包人有异议的,应在投标前规定时间内提请发包人澄清或修正。
5、关于采用价格指数调整价格差额的方法,下列说法正确的有( )。
A.主要适用于施工中所用材料品种较多且使用量小的工程
B.被调整的进度款中应包括预付款的支付和扣回
C.可调因子的现行价格指数是指付款证书相关周期最后一天前28天的价格指数
D.价格指数的来源或确定方式方法应由发承包双方在合同中约定
E.当原合同中可调因子的权重不合理时,双方可协商调整
选项A错误,采用价格指数调差法调整合同价款,主要适用于施工中所用的材料品种较少,但每种材料使用量较大的土木工程,如公路、水坝等。
选项B错误,约定的计量周期中承包人应得到的不含增值税合同价金额。此项金额不应包括价格调整、不计质量保证金的扣留和支付、预付款的支付和扣回。
选项C错误,各可调因子的现行价格指数,指根据进度付款、竣工付款和最终结清等约定的付款证书相关周期最后一天的前42天的各可调因子的价格指数。
选项D正确,价格指数的来源或确定方式方法应由发承包双方在合同中约定。
选项E正确,工程变更引起原定合同中的权重不合理需调整权重的,应由发承包双方协商调整。
