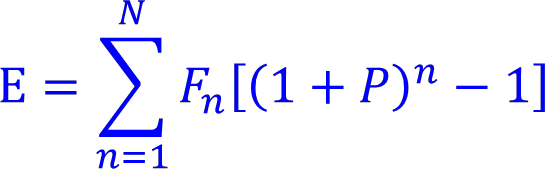

价差预备费主要为解决工程施工过程中,因人工工资、材料和设备价格上涨以及费用标准调整而增加的投资。以静态投资(一至五部分投资与基本预备费之和)作为计算基数。

式中E-价差预备费;
N-合理建设工期,价差预备费应按从工程筹建至工程竣工的建设工期计算;
n-施工年度;
Fn-建设期资金流量表第n年的投资;
P-年物价(物价上涨)指数。

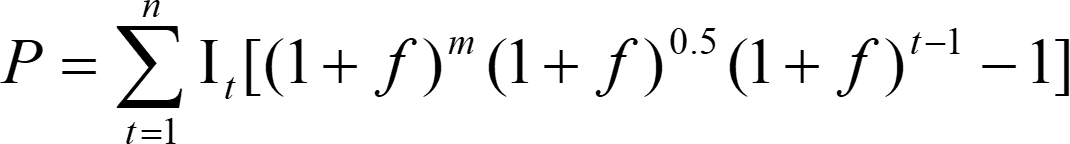

也可表示为:

式中P---价差预备费;
n---建设期年份数;
It---建设期第t年的投资计划额,包括工程费用、工程建设其他费用及基本预备费,即第t年的静态投资计划额;
f---投资价格指数;
t---建设期第t年;
m---建设前期年限(从编制概算到开工建设年数)
