等节奏流水施工是指什么?

来源:233网校 2025-09-17 00:46:17

等节奏流水施工是指什么?

(一)等节奏流水施工

指每个施工过程(或专业工作队)在各施工段上的流水节拍均相同的流水施工。

这是一种最理想的流水施工方式:

(1)所有施工过程在各个施工段上的流水节拍均相等。

(2)相邻施工过程的流水步距(K)相等且等于流水节拍(t),即:K=t。

(3)专业工作队数等于施工过程,即每个施工过程组建一个专业工作队。

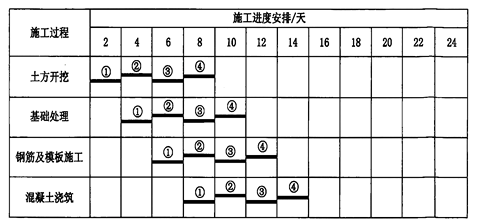

2025030715461217864233_施工组织管理(二)

(4)各专业工作队在各施工段上能够连续施工,施工段之间没有空闲时间。

流水施工工期按式计算:

T=(m+n-1)K

式中 T——流水施工工期;

m——施工段数;

n——施工过程数;

K——流水步距。

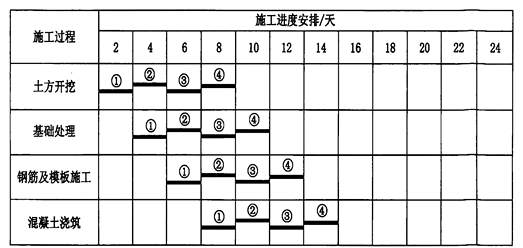

2025030715461217864233_施工组织管理(二)
