非节奏流水施工有什么特点?

来源:233网校 2025-09-17 00:00:45

非节奏流水施工有什么特点?

(二)非节奏流水施工

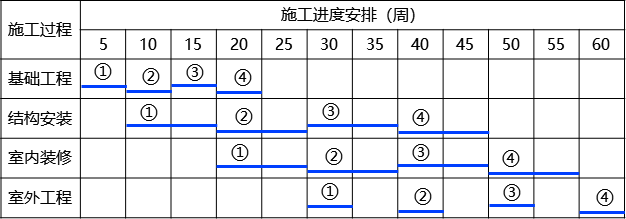

2025030715461217864233_施工组织管理(二)

(1)各施工过程的流水节拍不全相等。

(2)相邻施工过程的流水步距不尽相等。

(3)专业工作队数等于施工过程数。

(4)各专业工作队能够在施工段上连续施工,但有的施工段之间可能有空闲时间。

(5)组织非节奏流水施工是使相邻专业工作队在开始时间上能够最大限度地进行搭接,通常采用累加数列错位相减取大差法计算相邻专业工作队之间的流水步距。
