知识库/监理工程师 /已标价工程量清单项目或其工程数量发生变化的调整办法

已标价工程量清单项目或其工程数量发生变化的调整办法

已标价工程量清单项目或其工程数量发生变化的调整办法相关课程

本视频可免费试听30秒,看完整版请购买课程

已标价工程量清单项目或其工程数量发生变化的调整办法考点解析

所属考试:监理工程师
授课老师:江凌俊.
所属科目:目标控制(土木建筑)
考点标签: 运用
所属章节:(投资)第七章 建设工程施工阶段投资控制/第四节 工程变更价款确定/工程变更价款的确定方法
所属版本:

已标价工程量清单项目或其工程数量发生变化的调整办法介绍

一、已标价工程量清单项目或其工程数量发生变化的调整办法《建设工程工程量清单计价规范》GB 50500-2013规定,工程变更引起已标价工程量青单项目或其工程数量发生变化,应按照下列规定调整:
(1)已标价工程量清单中有适用于变更工程项目的,采用该项目的单价;但当工程变更导致该清单项目的工程数量发生变化,且工程量偏差超过 15%。此时,调整的原则为:当工程量增加 15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少5%以上时,减少后剩余部分的工程量的综合单价应予调高。
(2)已标价工程量清单中没有适用,但有类似于变更工程项目的,可在合理范围内参照类似项目的单价。



专题更新时间:2025/08/01 10:52:27

已标价工程量清单项目或其工程数量发生变化的调整办法考点试题

单选题 1.某招标工程发生工程变更,引起已标价工程量清单项目发生变化,若该项目没有适用也没有类似于变更工程项目,发承包双方参考报价浮动率进行工程项目调整。该项目中标价为3000万元,最高投标限价为3300万元,施工图预算为3100万元,标底为3050万元。则承包人报价浮动率是(  )。
A . 1.64%
B . 3.22%
C . 6.06%
D . 9.09%

正确答案: D

答察解析: 承包人报价浮动率L=(1-中标价/最高投标限价)×100%=1-3000/3300=9.09%。

单选题 2.某工程的最高投标限价为800万元,中标人的投标报价为780万元,施工图预算造价为790万元,则承包人的报价浮动率为(  )。
A . 1.25%
B . 1.27%
C . 2.50%
D . 2.88%

正确答案: C

答察解析: 招标工程:承包人报价浮动率L=(1-中标价/最高投标限价)×100%=(1-780/800)×100%=2.50%。
注意区分:非招标工程:承包人报价浮动率L=(1-报价值/施工图预算)×100%

单选题 3.根据《建设工程工程量清单计价规范》GB 50500—2013,已标价工程量清单中没有适用也没有类似于变更工程项目的,变更价款的调整方法是(  )。
A . 由发包人提出变更工程项目的单价,报监理人和承包人确认后调整
B . 由发包人提出变更工程项目的单价,报监理人确认后调整
C . 由承包人提出变更工程项目的单价,报监理人确认后调整
D . 由承包人提出变更工程项目的单价,报发包人确认后调整

正确答案: D

答察解析: 《建设工程工程量清单计价规范》GB50500—2013规定,工程变更引起已标价工程量清单项目或其工程数量发生变化,应按照下列规定调整:
(1)已标价工程量清单中有适用于变更工程项目的,采用该项目的单价;但当工程变更导致该清单项目的工程数量发生变化,且工程量偏差超过15%。此时,调整的原则为:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。
(2)已标价工程量清单中没有适用,但有类似于变更工程项目的,可在合理范围内参照类似项目的单价。
(3)已标价工程量清单中没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布的信息价格和承包人报价浮动率提出变更工程项目的单价,报发包人确认后调整。
(4)已标价工程量清单中没有适用也没有类似于变更工程项目,且工程造价管理机构发布的信息价格缺价的,由承包人根据变更工程资料、计量规则、计价办法和通过市场调查等取得有合法依据的市场价格提出变更工程项目的单价,报发包人确认后调整。

多选题 4.下列关于已标价工程量清单项目或其工程数量发生变化的调整办法,说法正确的有(  )。
A . 已标价工程量清单中没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布的信息价格和承包人报价浮动率提出变更工程项目的单价,报发包人确认后调整
B . 工程变更价款需经造价工程师确定后执行
C . 已标价工程量清单中有适用于变更工程项目的,采用该项目的单价
D . 已标价工程量清单中没有适用,但有类似于变更工程项目的,可在合理范围内参照类似项目的单价
E . 已标价工程量清单中没有适用也没有类似于变更工程项目,且工程造价管理机构发布的信息价格缺价的,由承包人根据变更工程资料、计量规则、计价办法和通过市场调查等取得有合法依据的市场价格提出变更工程项目的单价,报发包人确认后调整

正确答案: A

答察解析: 《建设工程工程量清单计价规范》GB50500—2013规定,工程变更引起已标价工程量清单项目或其工程数量发生变化,应按照下列规定调整:
(1)已标价工程量清单中有适用于变更工程项目的,采用该项目的单价(选项C正确);但当工程变更导致该清单项目的工程数量发生变化,且工程量偏差超过15%。此时,调整的原则为:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。
(2)已标价工程量清单中没有适用,但有类似于变更工程项目的,可在合理范围内参照类似项目的单价。选项D正确
(3)已标价工程量清单中没有适用也没有类似于变更工程项目的,由承包人根据变更工程资料、计量规则和计价办法、工程造价管理机构发布的信息价格和承包人报价浮动率提出变更工程项目的单价,报发包人确认后调整。选项A正确
(4)已标价工程量清单中没有适用也没有类似于变更工程项目,且工程造价管理机构发布的信息价格缺价的,由承包人根据变更工程资料、计量规则、计价办法和通过市场调查等取得有合法依据的市场价格提出变更工程项目的单价,报发包人确认后调整。选项E正确

单选题 5.已标价工程量清单中有适用于变更工程项目的,采用该项目的单价;但当工程量增加(  )以上时,其增加部分的工程量的综合单价应予(  )。
A . 10%,调低
B . 10%,调高
C . 15%,调低
D . 15%,调高

正确答案: C

答察解析: 已标价工程量清单中有适用于变更工程项目的,采用该项目的单价;但当工程变更导致该清单项目的工程数量发生变化,且工程量偏差超过15%。此时,调整的原则为:当工程量增加15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少15%以上时,减少后剩余部分的工程量的综合单价应予调高。

大咖讲解:已标价工程量清单项目或其工程数量发生变化的调整办法

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
相关知识点推荐
高频

项目监理机构对工程变更的管理

项目监理机构对工程变更的管理

《建设工程监理规范》GB/T 50319--2013 指出,在正常情况下,在施工阶段设计单位不应主动提出工程变更。承包人提出工程变更的情形有:一是图纸出现错、漏、碰、缺等缺陷无法施工;二是图纸不便施工,变更后更经济、方便;三是采用新材料、新产品.新工艺、新技术的需要;四是承包人考虑自身利益,为费用索赔提出工程变更。项目监理机构可按下列程序处理承包人提出的工程变更。

高频

工程变更价款的确定方法

一、已标价工程量清单项目或其工程数量发生变化的调整办法《建设工程工程量清单计价规范》GB 50500-2013规定,工程变更引起已标价工程量青单项目或其工程数量发生变化,应按照下列规定调整:
(1)已标价工程量清单中有适用于变更工程项目的,采用该项目的单价;但当工程变更导致该清单项目的工程数量发生变化,且工程量偏差超过 15%。此时,调整的原则为:当工程量增加 15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少5%以上时,减少后剩余部分的工程量的综合单价应予调高。
(2)已标价工程量清单中没有适用,但有类似于变更工程项目的,可在合理范围内参照类似项目的单价。

二、措施项目费的调整
工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并应详细说明与原方案措施项目相比的变化情况。

三、工程变更价款调整方法的应用

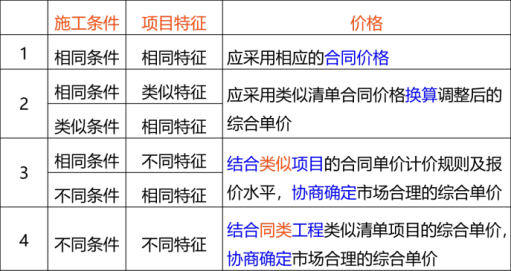

(1)直接采用适用的项目单价的前提是其采用的材料、施工工艺和方法相同,也不因此增加关键线路上工程的施工时间。

高频

措施项目费调整

措施项目费的调整
工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并应详细说明与原方案措施项目相比的变化情况。



高频

工程变更价款调整方法的应用

工程变更价款调整方法的应用
(1)直接采用适用的项目单价的前提是其采用的材料、施工工艺和方法相同,也不因此增加关键线路上工程的施工时间。

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
