二、工程变更价款确定方法考点解析
二、工程变更价款确定方法介绍
一、已标价工程量清单项目或其工程数量发生变化的调整办法《建设工程工程量清单计价规范》GB 50500-2013规定,工程变更引起已标价工程量青单项目或其工程数量发生变化,应按照下列规定调整:
(1)已标价工程量清单中有适用于变更工程项目的,采用该项目的单价;但当工程变更导致该清单项目的工程数量发生变化,且工程量偏差超过 15%。此时,调整的原则为:当工程量增加 15%以上时,其增加部分的工程量的综合单价应予调低;当工程量减少5%以上时,减少后剩余部分的工程量的综合单价应予调高。
(2)已标价工程量清单中没有适用,但有类似于变更工程项目的,可在合理范围内参照类似项目的单价。
二、措施项目费的调整
工程变更引起施工方案改变并使措施项目发生变化时,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认,并应详细说明与原方案措施项目相比的变化情况。
三、工程变更价款调整方法的应用
(1)直接采用适用的项目单价的前提是其采用的材料、施工工艺和方法相同,也不因此增加关键线路上工程的施工时间。
正确答案: C
答案解析: 无法找到适用和类似的项目单价时,应采用招标投标时的基础资料和工程造价管理机构发布的信息价格,按成本加利润的原则由发承包双方协商新的综合单价。该项目综合单价=(3.5+18+0.3+0.6+1.2)×(1-6%)=22.18元/m²。
正确答案: C
答案解析: 采用单价合同的工程,工程量变化不≤15%时:

正确答案: C
答案解析: C选项正确
A选项,应采用相应合同单价。
B选项,换算调整类似清单综合单价。
D选项,双方协商确定合理单价。

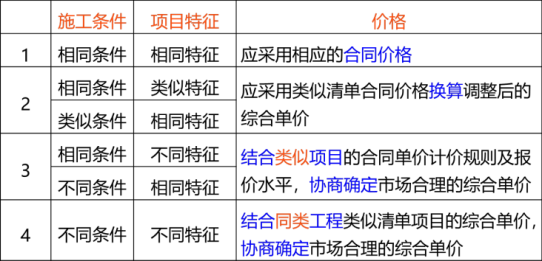

技巧:施工条件与项目特征,都相同可以直接采用;相同+类似需调整;有不同则需要双方协商。
正确答案: D
答案解析: 采用单价合同的工程,因工程变更或工程量清单缺陷引起分部分项工程项目清单的清单项目或清单工程量发生变化,且工程量变化不超过15%(含15%)时,应依据工程计量条款规定确认的工程变更或工程量清单缺陷引起变化的工程量,按以下规定确定综合单价并计价,调整合同价格。
一、工程变更管理工作内容
正常情况下,施工阶段设计单位不应主动提出工程变更。
承包人提出工程变更的情形有:
一是图纸出现错、漏、碰、缺等缺陷无法施工;
二是图纸不便施工,变更后更经济、方便;
三是采用新材料、新产品、新工艺、新技术的需要;
四是承包人考虑自身利益,为费用索赔提出工程变更。
2.采用单价合同的工程,工程量变化超过15%时:
工程变更价款调整方法的应用
(1)直接采用适用的项目单价的前提是其采用的材料、施工工艺和方法相同,也不因此增加关键线路上工程的施工时间。
拒绝盲目备考,加学习群领资料共同进步!

免费听
唐忍
分数收割机
主讲:合同管理,安全生产法律法规,安全生产法规
优秀安全工程师、监理工程师讲师。善于重点击破晦涩法理点,轻松提升得分。

免费听
王竹梅
考点总结高手
主讲:建设工程造价管理,理论与法规
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。

免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。

免费听
梁毛
主讲:案例分析(土木建筑),建筑工程
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)

免费听
孙媛媛
对课程重难点把握精准,讲授通俗易懂,受到广大学员好评
主讲:目标控制(交通工程),市政专业知识,市政专业实务
监理工程师,高校副教授,参加湖南省土建初中级职称大纲编写及修订。

免费听
李博韬
主讲:投资控制(水利)
长期从事监理水利教学与研究工作,经验丰富,对考试方向有深入研究。能够引导学员从课程和书本中梳理知识脉络并高效备考应试,深受学员喜爱。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关

扫描二维码 下载233网校APP刷题
微信扫码关注公众号
获取更多考试资料
