搭接关系的种类和表示方法考点解析
搭接关系的种类和表示方法介绍
在搭接网络计划中,工作之间的搭接关系是由相邻两项工作之间的不同时距决定的。
所谓时距,就是在搭接网络计划中相邻两项工作之间的时间差值。
正确答案: B
答察解析: 在搭接网络计划中,工作之间的搭接关系是由相邻两项工作之间的不同时距决定的。所谓时距,就是在搭接网络计划中相邻两项工作之间的时间差值。

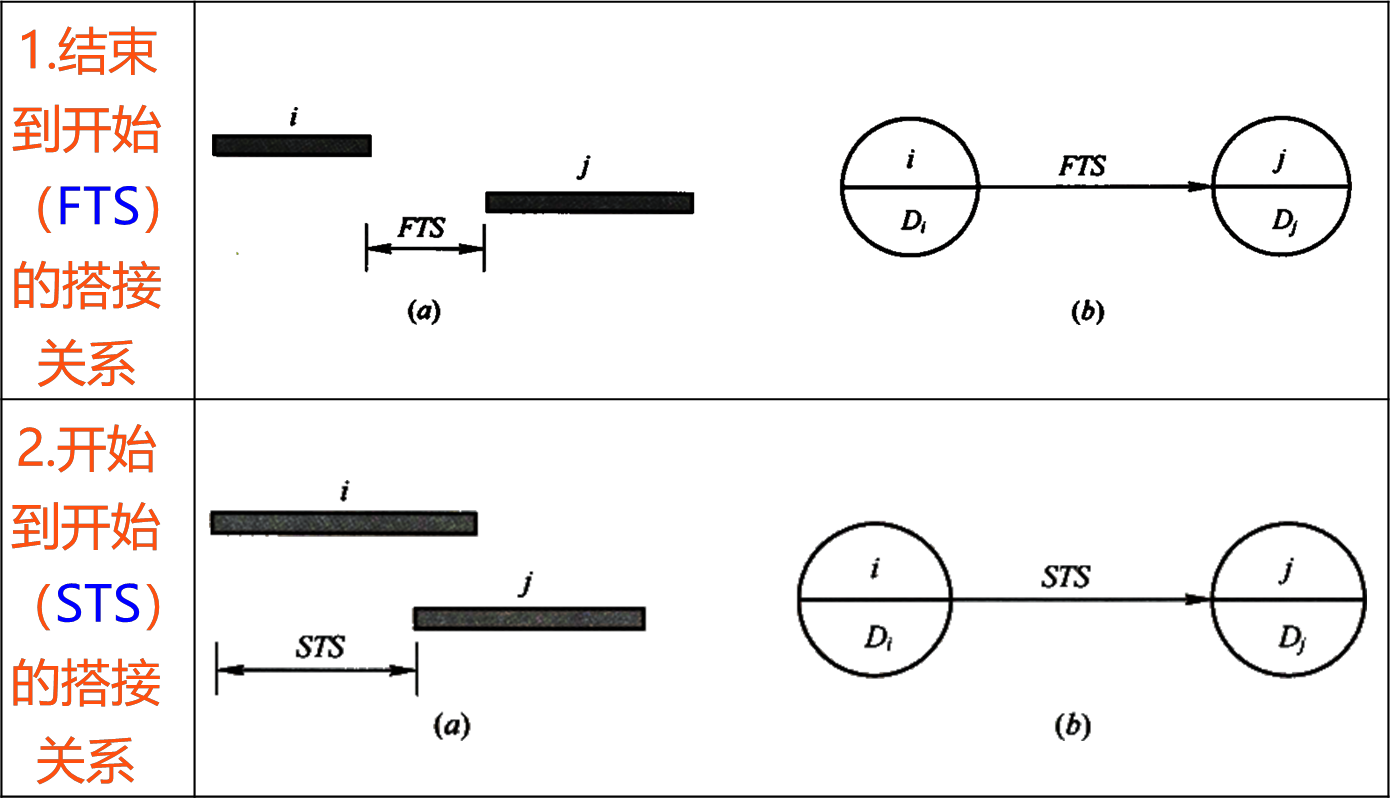

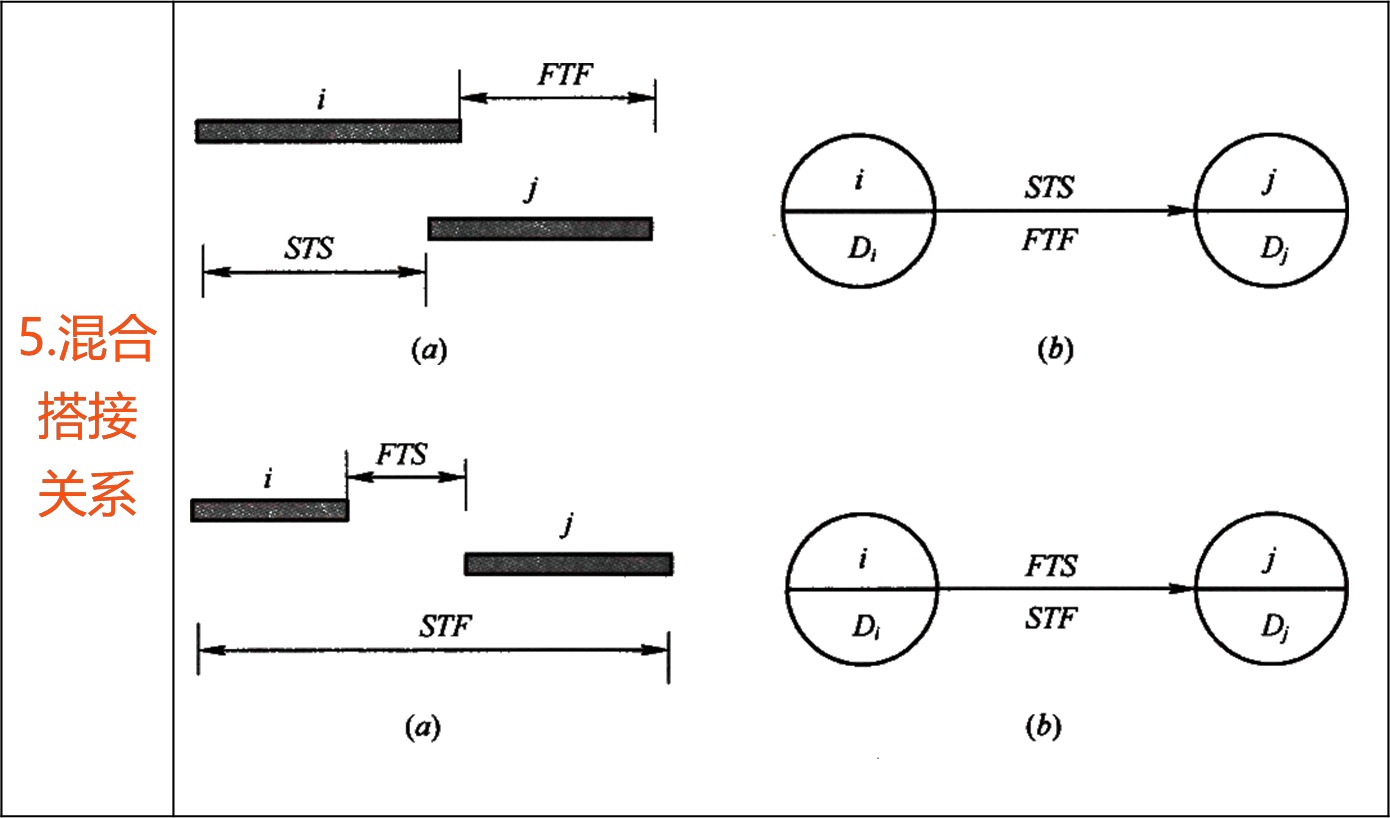

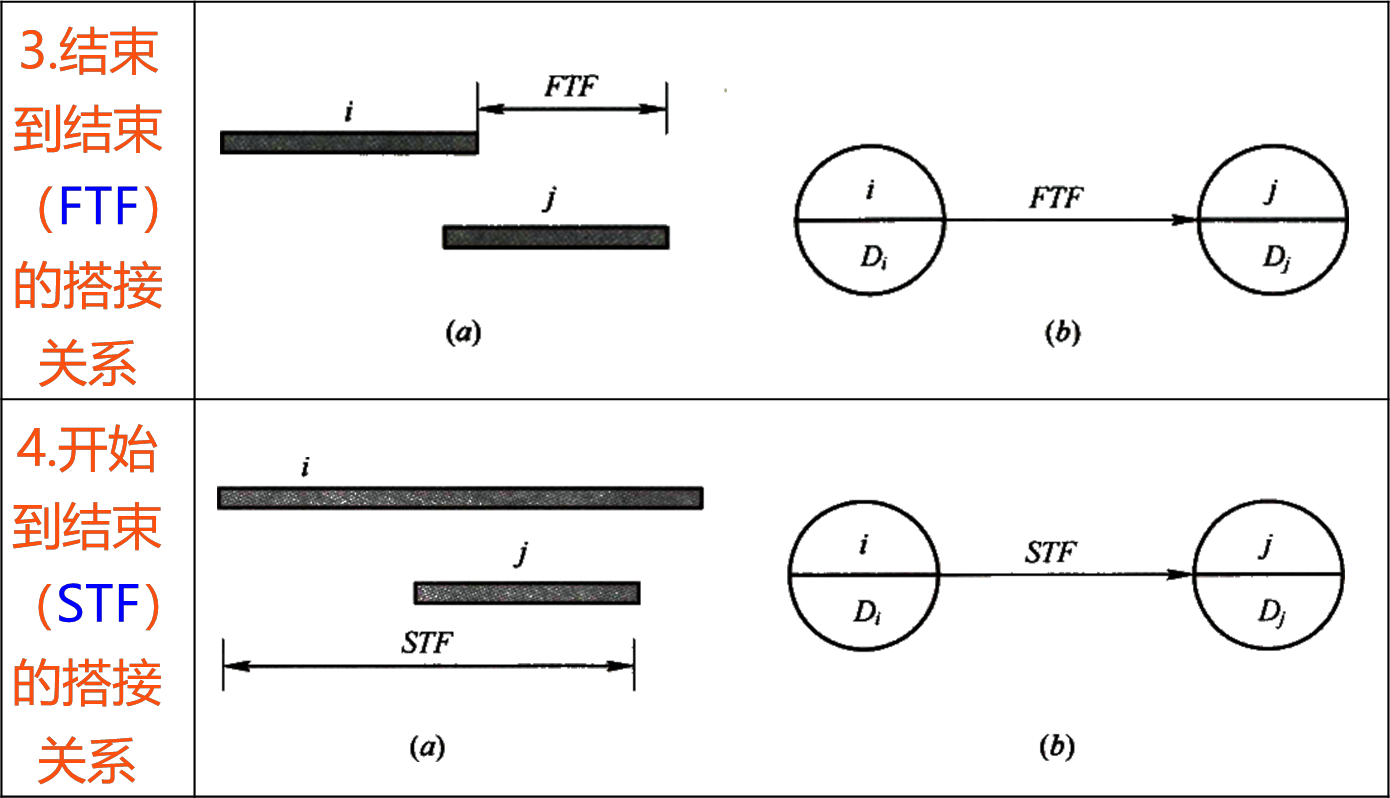

时距种类有:FTS时距、STS时距、FTF时距、STF时距。
正确答案: C
答察解析: A工作结束4d后,B工作开始,说明A、B工作是结束到开始(FTS)的搭接关系。
单代号搭接网络计划
在前述双代号和单代号网络计划中,所表达的工作之间的逻辑关系是一种衔接关系,即只有当其紧前工作全部完成之后,本工作才能开始。紧前工作的完成为本工作的开始创造条件。但是在工程建设实践中,有许多工作的开始并不是以其紧前工作的完成为条件。只要其紧前工作开始一段时间后,即可进行本工作,而不需要等其紧前工作全部完成之后再开始。工作之间的这种关系我们称之为搭接关系。

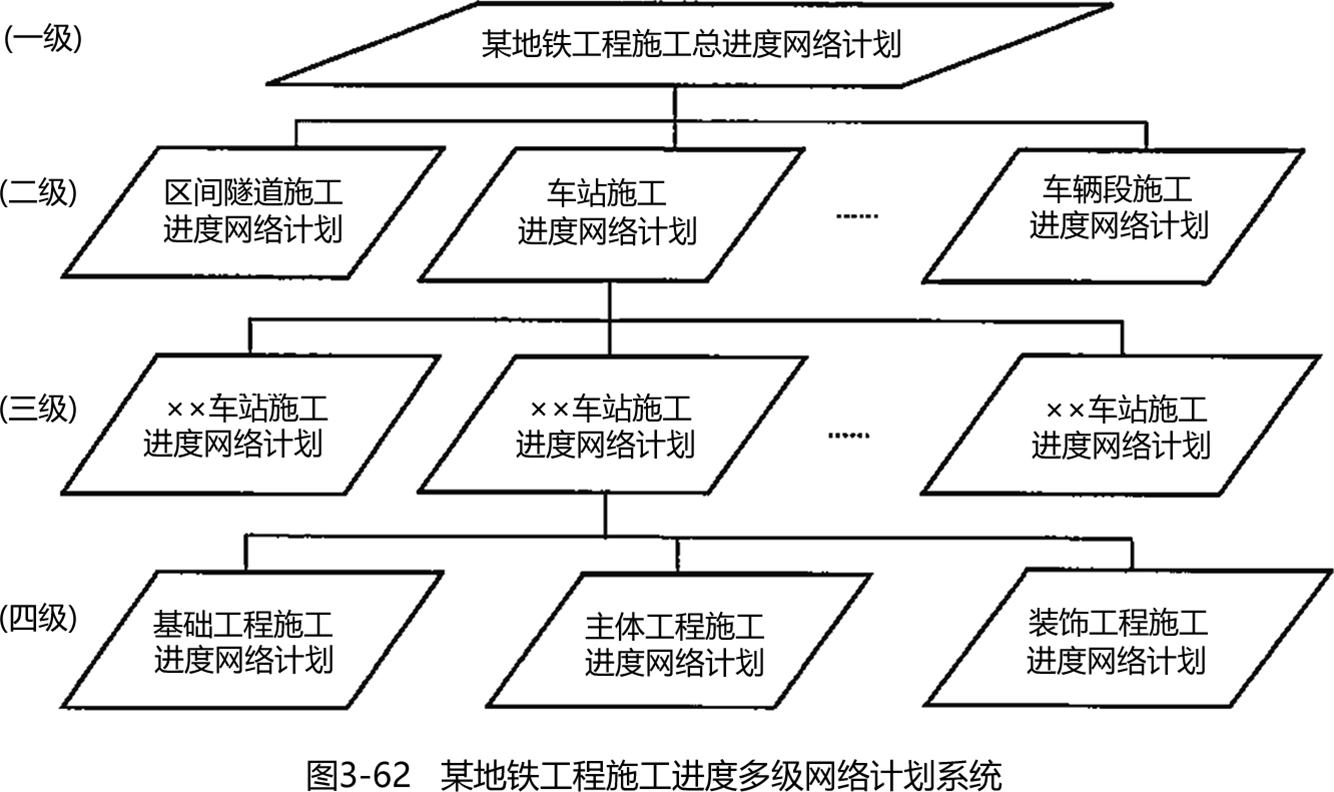

多级网络计划系统是指由处于不同层级且相互有关联的若干网络计划所组成的系统在该系统中,处于不同层级的网络计划既可以进行分解,成为若干独立的网络计划;也可以进行综合,形成一个多级网络计划系统。

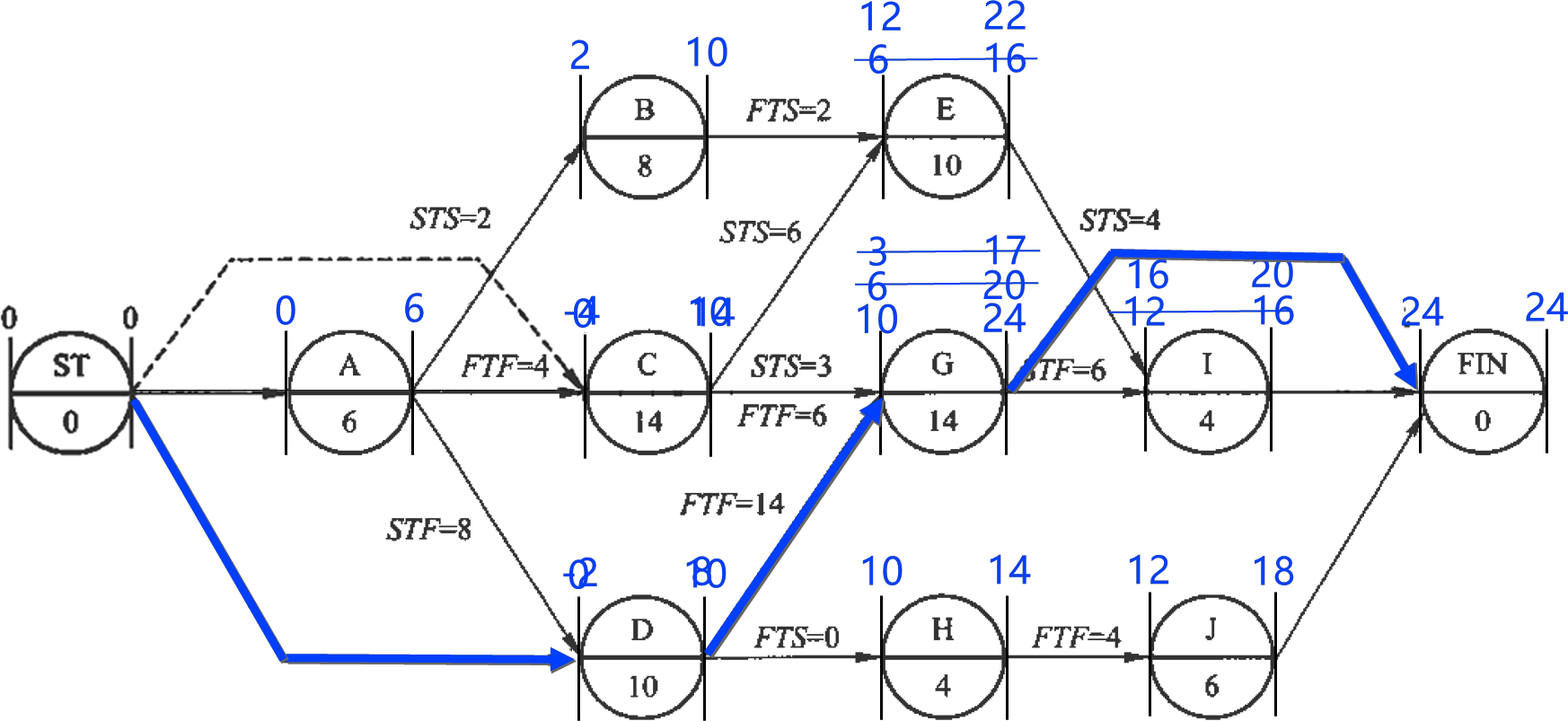

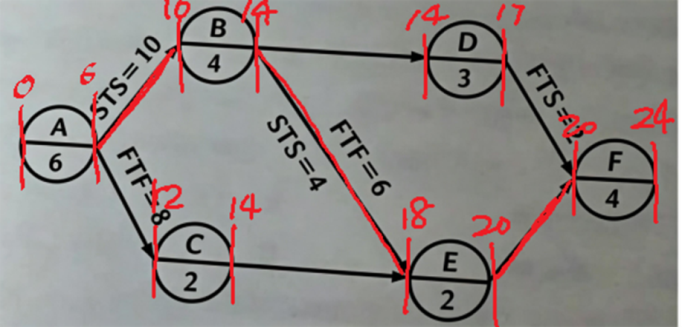

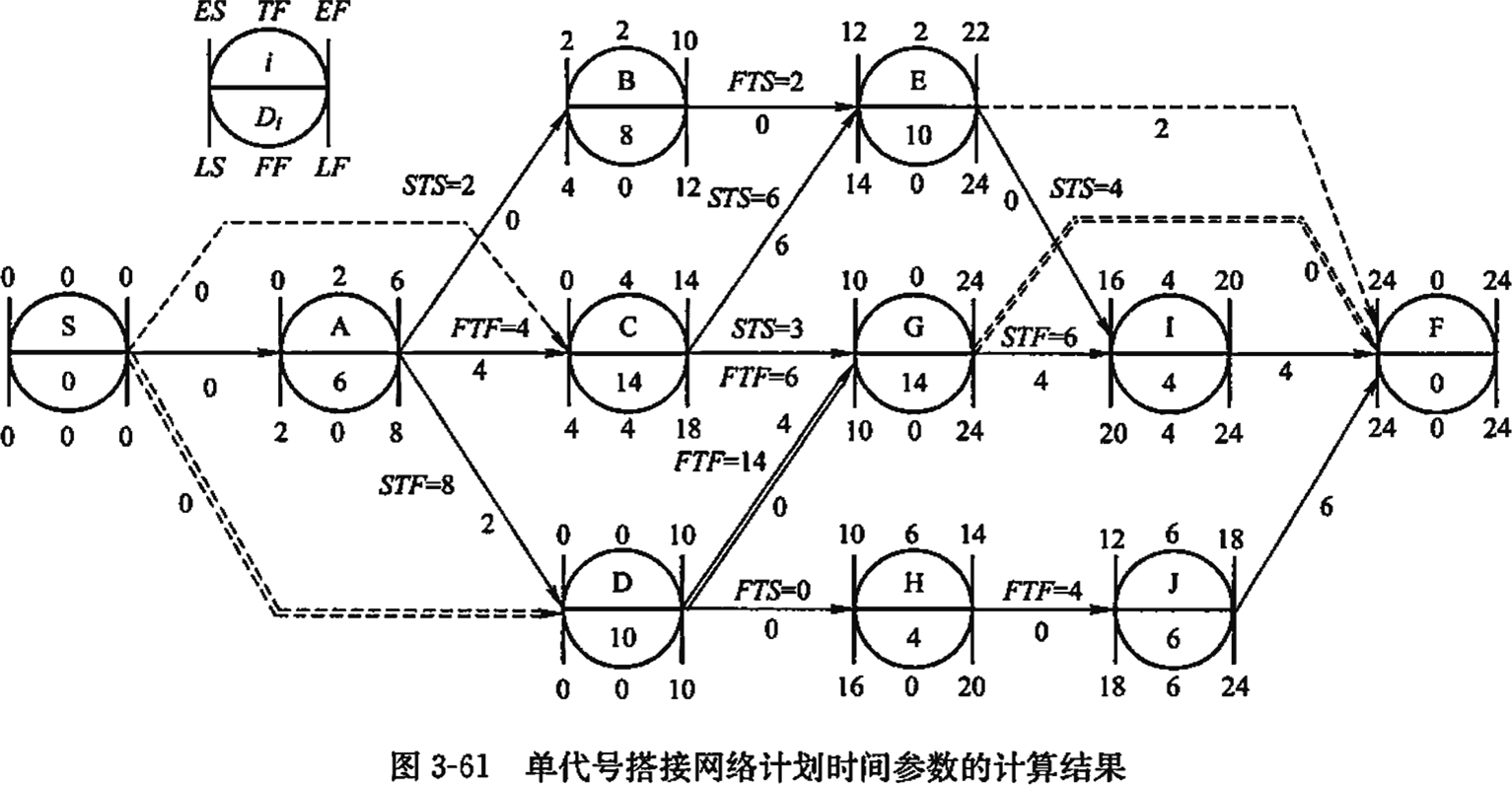

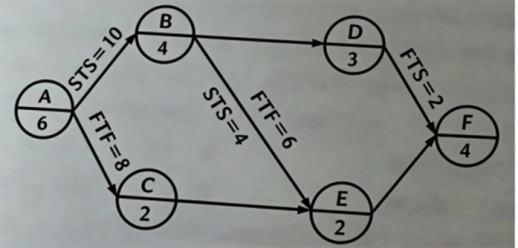

单代号搭接网络计划时间参数的计算与前述单代号网络计划和双代号网络计划时间参数的计算原理基本相同。现以图 3-55 所示单代号搭接网络计划为例,说明其计算方法。

拒绝盲目备考,加学习群领资料共同进步!

免费听
唐忍
分数收割机
主讲:合同管理,安全生产法律法规,安全生产法规
优秀安全工程师、监理工程师讲师。善于重点击破晦涩法理点,轻松提升得分。

免费听
王竹梅
考点总结高手
主讲:建设工程造价管理,理论与法规
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。

免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。

免费听
梁毛
主讲:案例分析(土木建筑),建筑工程
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)

免费听
孙媛媛
对课程重难点把握精准,讲授通俗易懂,受到广大学员好评
主讲:目标控制(交通工程),市政专业知识,市政专业实务
监理工程师,高校副教授,参加湖南省土建初中级职称大纲编写及修订。

免费听
李博韬
主讲:投资控制(水利)
长期从事监理水利教学与研究工作,经验丰富,对考试方向有深入研究。能够引导学员从课程和书本中梳理知识脉络并高效备考应试,深受学员喜爱。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关

扫描二维码 下载233网校APP刷题
微信扫码关注公众号
获取更多考试资料
