一、单代号搭接网络计划考点解析
一、单代号搭接网络计划介绍
单代号搭接网络计划
在前述双代号和单代号网络计划中,所表达的工作之间的逻辑关系是一种衔接关系,即只有当其紧前工作全部完成之后,本工作才能开始。紧前工作的完成为本工作的开始创造条件。但是在工程建设实践中,有许多工作的开始并不是以其紧前工作的完成为条件。只要其紧前工作开始一段时间后,即可进行本工作,而不需要等其紧前工作全部完成之后再开始。工作之间的这种关系我们称之为搭接关系。
正确答案: A

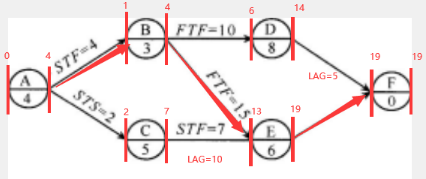

答案解析: 在单代号搭接网络计划中,关键线路的确定可通过两种方式实现:①利用关键工作确定关键线路。②利用相邻两项工作之间的时间间隔来判定关键线路。关键线路是从网络计划的终点节点逆箭线方向找出相邻两项工作之间时间间隔为零的线路。此题关键线路为A→B→D→F。

正确答案: C

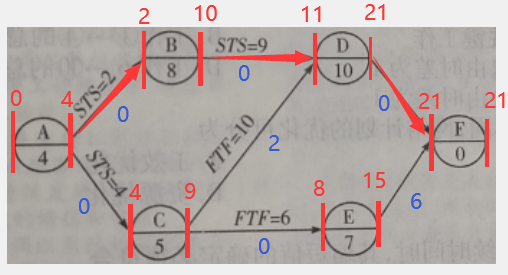

答案解析: 方法一:工作B其后有两项工作,它的总时差=min{LAGD+TFD,LAGE+TFE}=min{3+6,8+2}=min{9,10}=9天。
方法二:根据六时法解题,假设从工作B开始,
ESB=0,EFB=2
根据B、D工作STS=7,LAG=3,可以得出ESD=0+7+3=10,EFD=10+5=15;
TFD=6,故LSD=10+6=16,LFD=15+6=21
根据B、E工作STF=4,LAG=8,可以得出ESE=12-3=9,EFE=0+4+8=12;
TFE=2,故LSE=9+2=11,LFE=12+2=14
根据DE工作的最迟开始时间和最迟完成时间可以得出:
LSB=min{16-7,14-4}=9,LFB=9+2=11
工作B的总时差为9-0=9[|||][|||][|||][|||][|||]
正确答案: B

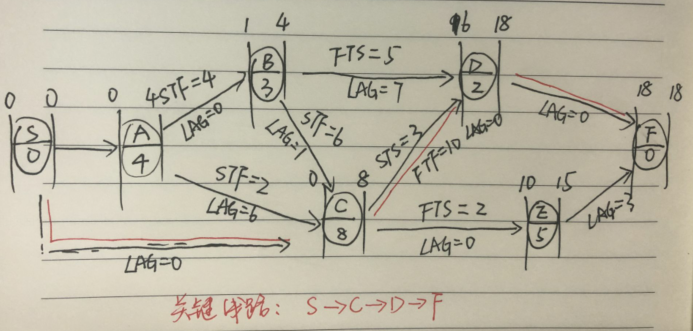

答案解析: 从图中的A工作和C工作搭接关系STF=2可以推断出A工作不是起始工作,需要在单代号网络图中增加一个起始工作S作为起始节点,依据各项的搭接关系和持续时间可以得到该网络图中:关键线路为S→C→D→F。关键工作是工作C和工作D,而工作S和工作F为虚拟工作。

拒绝盲目备考,加学习群领资料共同进步!

免费听
唐忍
分数收割机
主讲:合同管理,安全生产法律法规,安全生产法规
优秀安全工程师、监理工程师讲师。善于重点击破晦涩法理点,轻松提升得分。

免费听
王竹梅
考点总结高手
主讲:建设工程造价管理,理论与法规
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。

免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。

免费听
梁毛
主讲:案例分析(土木建筑),建筑工程
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)

免费听
孙媛媛
对课程重难点把握精准,讲授通俗易懂,受到广大学员好评
主讲:目标控制(交通工程),市政专业知识,市政专业实务
监理工程师,高校副教授,参加湖南省土建初中级职称大纲编写及修订。

免费听
李博韬
主讲:投资控制(水利)
长期从事监理水利教学与研究工作,经验丰富,对考试方向有深入研究。能够引导学员从课程和书本中梳理知识脉络并高效备考应试,深受学员喜爱。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关

扫描二维码 下载233网校APP刷题
微信扫码关注公众号
获取更多考试资料
