搭接网络计划示例

搭接网络计划示例相关课程

本视频可免费试听30秒,看完整版请购买课程

搭接网络计划示例考点解析

所属考试:监理工程师
授课老师:江凌俊..
所属科目:目标控制(土木建筑)
考点标签: 了解
所属章节:(进度)第三章工程网络计划技术/第六节单代号搭接网络计划和多级网络计划系统/一、单代号搭接网络计划
所属版本:

搭接网络计划示例介绍

单代号搭接网络计划时间参数的计算与前述单代号网络计划和双代号网络计划时间参数的计算原理基本相同。现以图 3-55 所示单代号搭接网络计划为例,说明其计算方法。

专题更新时间:2026/06/04 17:51:40

搭接网络计划示例考点试题

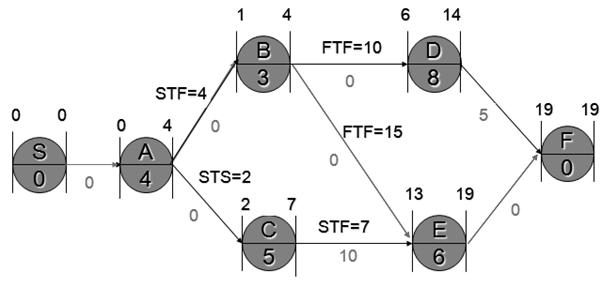

多选题 1.某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中关键工作有()。
A . 工作A
B . 工作B
C . 工作C
D . 工作D
E . 工作E

正确答案: A

答案解析: 在单代号搭接网络计划中,关键线路的确定可通过两种方式实现:①利用关键工作确定关键线路。②利用相邻两项工作之间的时间间隔来判定关键线路。关键线路是从网络计划的终点节点逆箭线方向找出相邻两项工作之间时间间隔为零的线路。此题关键线路为A→B→D→F。

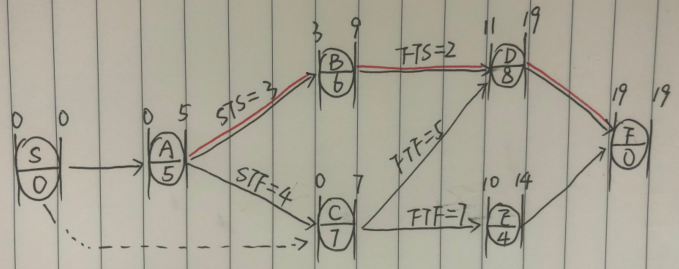

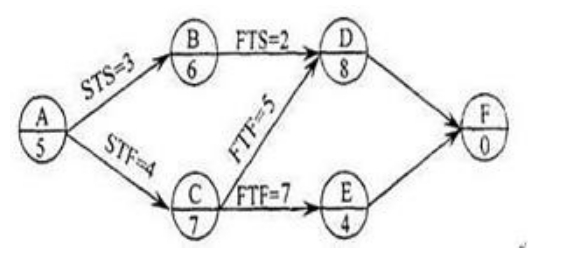

单选题 2.某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,则工作B与工作E之间的时间间隔为()。
A . 0
B . 4
C . 7
D . 9

正确答案: D

答案解析: 本题中各工作的最早开始时间、最早完成时间的计算如下:
(1)工作A的最早开始时间=0,最早完成时间=0+6=6。
(2)工作B的最早完成时间=6+1=7,最早开始时间=7-8=-1,出现负值,显然是不合理,应将该工作与起点节点用虚箭线相连,重新计算该工作的最早开始时间和最早完成时间,则工作B的最早开始时间=0,最早完成时间=0+8=8。
(3)工作C的最早完成时间=0+14=14,最早开始时间=14-12=2。
(4)工作D的最早开始时间=8+10=18,最早完成时间=18+5=23。
(5)工作E有两种搭接关系,应分别计算,并取最大值。STS搭接时:工作E的最早开始时间=0+4=4,最早完成时间=4+7=11;FTF搭接时:工作E的最早完成时间=14+6=20,最早开始时间=20-7=13;由此可以得出:工作E的最早完成时间=20,最早开始时间=13。
(6)工作F有两种搭接关系,应分别计算,并取最大值。STS搭接时:工作F的最早开始时间=18+4=22,最早完成时间=22+4=26;STF搭接时:工作F的最早完成时间=13+6=19,最早开始时间=19-4=15;由此可以得出:工作F的最早开始时间=22,最早完成时间=26。
计算结果如下图所示:

计算出最早开始时间、最早完成时间,再来计算时间间隔:
LAGA--B=8-1-6=1;
LAGB--D=18-10-8=0;
LAGA--C=14-14-0=0;
LAGB—E=13-4-0=9;
LAGC--E=20-6-14=0;
LAGE--F=26-6-13=7;
LAGD--F=22-4-18=0。

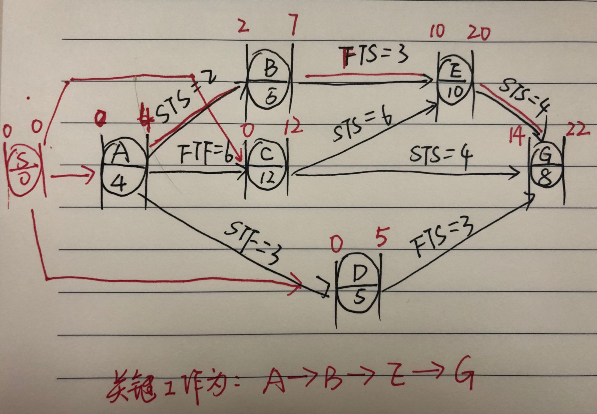

多选题 3.某工程单代号搭接网络计划如下图所示,节点中下方数字为工作的持续时间,其中关键工作有()。
A . 工作A
B . 工作B
C . 工作C
D . 工作D
E . 工作E

正确答案: A

答案解析: 本题考查的是单代号搭接网络计划。单代号搭接网络计划可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间的时间间隔为零的线路就是关键线路。通过时间参数的计算,见下图,可知关键线路为 A→B→D→F。

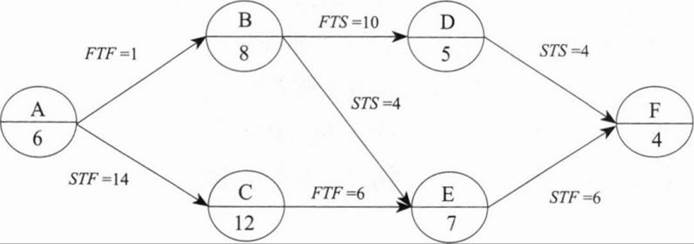

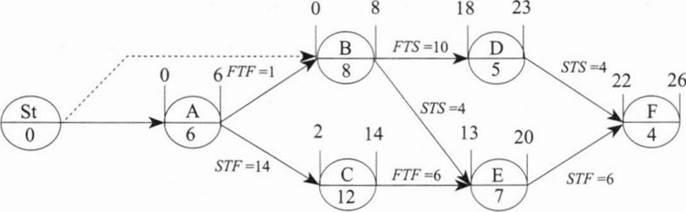

单选题 4.某工程单代号搭接网络计划如图3-13所示,其中B和D工作的最早开始时间是(  )。
A . 4和4
B . 6和7
C . 2和0
D . 2和2

正确答案: C

答案解析: 工作A的最早开始时间0;最早完成时间4;
工作B的最早开始时间2;最早完成时间7;
工作C的最早开始时间0;最早完成时间12;
工作D的最早开始时间0;最早完成时间5;
工作E的最早开始时间10;最早完成时间20;
工作G的最早开始时间14;最早完成时间22。

单选题 5.单代号搭接网络计划中,关键线路的特点是线路上的(  )。
A . 关键工作总时差之和最大
B . 工作时距之和最小
C . 相邻工作无混合搭接关系
D . 相邻工作时间间隔为零

正确答案: D

答案解析: 单代号搭接网络计划,总时差最小的工作为关键工作。将这些关键工作相连,并保证相邻两项关键工作之间的时间间隔为零而构成的线路就是关键线路。

大咖讲解:搭接网络计划示例

江凌俊
监理工程师
注册安全工程师
二级建造师
一级建造师
初级注册安全工程师
曾在设计院任职,线上线下多年培训行业从业经历。
查看老师课程
相关知识点推荐
高频

一、单代号搭接网络计划

单代号搭接网络计划

在前述双代号和单代号网络计划中,所表达的工作之间的逻辑关系是一种衔接关系,即只有当其紧前工作全部完成之后,本工作才能开始。紧前工作的完成为本工作的开始创造条件。但是在工程建设实践中,有许多工作的开始并不是以其紧前工作的完成为条件。只要其紧前工作开始一段时间后,即可进行本工作,而不需要等其紧前工作全部完成之后再开始。工作之间的这种关系我们称之为搭接关系。

高频

二、多级网络计划系统

二、多级网络计划系统【162225★★

2026020513005961931821_单代号搭接网络计划和多级网络计划系统(二)



概念

多级网络计划系统是指由处于不同层级且相互有关联的若干网络计划所组成的系统。

在该系统中,处于不同层级的网络计划既可以进行分解,成为若干独立的网络计划;又可以进行综合,形成一个多级网络计划系统。



特点

(1) 分阶段逐步深化。其编制过程是一个由浅入深、从顶层到底层、由粗到细的过程,并且贯穿在该实施计划系统的始终。

(2) 层级与建设工程规模、复杂程度及进度控制的需要有关。

(3) 不同层级的网络计划,应该由不同层级的进度控制人员编制

(4) 可以随时进行分解和综合。



编制原则

(1) 整体优化原则。

(2) 连续均衡原则。

(3) 简明适用原则。

编制方法

自顶向下分级编制



高频

搭接关系的种类及表达方式

(一)搭接关系的种类和表示方法【1520年★★

在搭接网络计划中,工作之间的搭接关系是由相邻两项工作之间的不同时距决定的。所谓时距,就是在搭接网络计划中相邻两项工作之间的时间差值

2026020513005961931821_单代号搭接网络计划和多级网络计划系统(一)
2026020513005961931821_单代号搭接网络计划和多级网络计划系统(一)
2026020513005961931821_单代号搭接网络计划和多级网络计划系统(一)

(二)搭接网络计划示例

1. 计算工作的最早开始时间和最早完成时间【20★★

(1) 起点节点:最早开始时间为零,最早完成时间应等于其最早开始时间与持续时间之和。

(2) 其他工作:最早开始时间和最早完成时间应根据时距进行计算。

当某项工作的最早开始时间出现负值时,应将该工作与起点节点用虚箭线相连后,重新计算该工作的最早开始时间和最早完成时间。

2026020513005961931821_单代号搭接网络计划和多级网络计划系统(一)

由于在搭接网络计划中,决定工期的工作不一定是最后进行的工作,因此,在用上述方法完成终点节点的最早完成时间计算之后,还应检查网络计划中其他工作的最早完成时间是否超过已算出的计算工期。如果某项工作的最早完成时间超过终点节点的最早完成时间,应将该工作与终点节点用虚箭线相连,然后重新计算该网络计划的计算工期。

2.计算相邻两项工作之间的时间间隔【24

• 搭接关系为结束到开始 (FTS) 时的时间间隔。

LAGi,j=ESj-EFi-FTSi,j

(2) 搭接关系为开始到开始 (STS) 时的时间间隔。

LAGi,j=ESj-ESi-STSi,j

(3) 搭接关系为结束到结束 (FTF) 时的时间间隔。

LAGi,j=EFj-EFi-FTFi,j

(4) 搭接关系为开始到结束 (STF) 时的时间间隔。

LAGi,j=EFj-ESi-STFi,j

(5) 混合搭接关系时的时间间隔。

分别计算出时间间隔,然后取其中的最小值。

3. 计算工作的时差

(1)工作的总时差

①以终点节点为完成节点的工作:TF=Tp-Tc

②其他工作:TF=min{TF紧后工作+LAG本工作与紧后工作}

如果某工作的最迟完成时间超出计划工期,应将该工作与终点节点用虚箭线相连后,再计算其总时差。

(2)工作的自由时差

① 以终点节点为完成节点的工作:FF=Tp-EF本工作

②其他工作:FFmin{LAG该工作与其紧后工作}

2026020513005961931821_单代号搭接网络计划和多级网络计划系统(一)

4. 计算工作的最迟完成时间和最迟开始时间

① LF=EF+TF

② LS=ES+TF

5. 确定关键线路【161922

从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。关键线路上的工作即为关键工作,关键工作的总时差最小

添加监理工程师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

师资团队

监理工程师书店
互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
