二、多级网络计划系统考点解析
二、多级网络计划系统介绍
正确答案: A
答案解析: 根据多级网络计划系统的特点,编制时应遵循以下原则:
(1)整体优化原则。
(2)连续均衡原则。
(3)简明适用原则。
正确答案: A
答案解析: 多级网络计划系统的编制必须采用自顶向下、分级编制的方法。
(1)“自顶向下”是指编制多级网络计划系统时,应首先编制总体网络计划,然后在此基础上编制局部网络计划,最后在局部网络计划的基础上编制细部网络计划。选项A正确,选项B错误
(2)分级的多少应视工程规模、复杂程度及组织管理的需要而定,可以是二级、三级,也可以是四级、五级。必要时还可以再分级。选项D正确,选项E错误
(3)分级编制网络计划应与科学编码相结合,以便于利用计算机进行绘图、计算和管理。选项C正确[|||][|||][|||][|||][|||][|||]
正确答案: A
答案解析: 多级网络计划系统除具有一般网络计划的功能和特点以外,还有以下特点:
(1)多级网络计划系统应分阶段逐步深化,其编制过程是一个由浅入深、从顶层到底层、由粗到细的过程,并且贯穿在该实施计划系统的始终。
(2)多级网络计划系统中的层级与建设工程规模、复杂程度及进度控制的需要有关。
(3)在多级网络计划系统中,不同层级的网络计划,应该由不同层级的进度控制人员编制。
(4)多级网络计划系统可以随时进行分解和综合。
正确答案: B
答案解析: 根据多级网络计划系统的特点,编制时应遵循以下原则:(1)整体优化原则。(2)连续均衡原则。(3)简明适用原则。选项BCD正确
选项AE,并未在教材中提到,因此是错误的。
单代号搭接网络计划
在前述双代号和单代号网络计划中,所表达的工作之间的逻辑关系是一种衔接关系,即只有当其紧前工作全部完成之后,本工作才能开始。紧前工作的完成为本工作的开始创造条件。但是在工程建设实践中,有许多工作的开始并不是以其紧前工作的完成为条件。只要其紧前工作开始一段时间后,即可进行本工作,而不需要等其紧前工作全部完成之后再开始。工作之间的这种关系我们称之为搭接关系。
(二)搭接网络计划示例

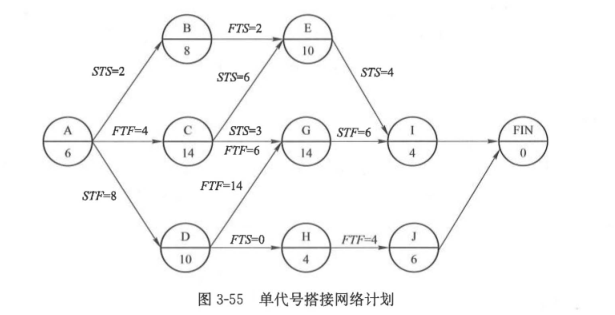

单代号搭接网络计划时间参数的计算与前述单代号网络计划和双代号网络计划时间参数的计算原理基本相同。现以图 3-55 所示单代号搭接网络计划为例,说明其计算方法。

拒绝盲目备考,加学习群领资料共同进步!

免费听
唐忍
分数收割机
主讲:合同管理,安全生产法律法规,安全生产法规
优秀安全工程师、监理工程师讲师。善于重点击破晦涩法理点,轻松提升得分。

免费听
王竹梅
考点总结高手
主讲:建设工程造价管理,理论与法规
中国人民大学硕士,多年工程造价咨询实战经验,建设部住宅试点工程“部级科技进步个人银奖”获得者。

免费听
江凌俊
口诀一绝
主讲:目标控制(土木建筑),进度控制(水利),建筑施工安全,建筑工程管理与实务,建筑工程,建筑施工安全
曾在设计院任职,线上线下多年培训行业从业经历。

免费听
梁毛
主讲:案例分析(土木建筑),建筑工程
工程管理证书“大满贯”获得者,一级建造师(建筑/机电)、造价工程师、监理工程师(土建/交通)、二级建造师(建筑/机电/市政)、高级工程师(建筑工程)

免费听
孙媛媛
对课程重难点把握精准,讲授通俗易懂,受到广大学员好评
主讲:目标控制(交通工程),市政专业知识,市政专业实务
监理工程师,高校副教授,参加湖南省土建初中级职称大纲编写及修订。

免费听
李博韬
主讲:投资控制(水利)
长期从事监理水利教学与研究工作,经验丰富,对考试方向有深入研究。能够引导学员从课程和书本中梳理知识脉络并高效备考应试,深受学员喜爱。
专业智能,高效提分
章节练习
章节专项突破
进入做题
精选试题
省时高效精选
进入做题
模拟考场
海量题免费做
进入做题
考前点题
高效锁分72小时
进入做题
每日一练
每天进步一点点
进入做题
历年真题
真题实战演练
进入做题
易错题
精选高频易错题
进入做题
模考大赛
同场闯关做题
进入做题
APP刷题神器
模考大赛
考点打卡
做题闯关

扫描二维码 下载233网校APP刷题
微信扫码关注公众号
获取更多考试资料
