2026年监理工程师目标控制(土建)真题答案解析(61-70题)

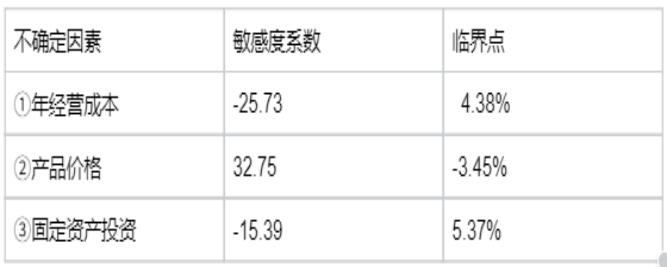

62、 采用财务净现值指标对某项目进行单因素敏感性分析的结果见下表,各因素敏感性由大到小的正确排序是()。
A.②>①>③
B.②>③>①
C.③>②>①
D.①>③>②
63、 施工合同履行过程中,监理人应同意承包人获得费用和(或)工期补偿,但不补偿利润的情形是()
A.发包人原因造成暂停施工后无法按时复工
B.发包人延迟提供施工图纸
C.发包人提供的工程设备不合格
D.承包人遇到难以预料的不利物质条件
【本题考点】发包人索赔P216
64、 某土方工程,计划至11月底开挖土方1.1万m³,预算单价87元/m³。经确认,至11月底实际开挖土方1.2万m³,实际单价90元/m³,采用挣值法分析,该工程此时的投资和进度偏差状态是()
A.投资超支8.7万元,进度提前3.6万元
B.投资超支3.6万元,进度提前8.7万元
C.投资节约3.6万元,进度提前3.6万元
D.投资节约8.7万元,进度提前8.7万元
65、 在施工图预算阶段应用BIM时,需进行的工作有:①BIM模型重构;②完善构件属性参数;③工程量清单编码映射。仅就上述工作而言,正确的开展顺序是()
A.①-②-③
B.②-①-③
C.①-③-②
D.②-③-①
【本题考点】BIM在设计阶段投资控制中的应用P252
66、 编制工程项目年度计划的依据是()
A.经批准的工程设计文件
B.监理工作总进度计划
C.施工图设计工作进度计划
D.单位工程施工进度计划
【本题考点】工程项目年度计划P6
67、 下列工程项目进度计划表中,根据初步设计确定的建设工期和工艺流程,具体安排单位工程开工和竣工日期的是()
A.单位工程进度计划表
B.投资计划年度分配表
C.工程项目进度平衡表
D.工程项目总进度计划表
【本题考点】工程项目建设总进度计划P5
68、 应用网络计划技术编制工程进度计划时,应在网络图绘制阶段进行的工作是()
A.确定进度计划目标
B.分析工作之间逻辑关系
C.确定工作持续时间
D.确定关键线路和工期
69、 建设工程组织平行施工具有的特点是()
A.单位时间内投入的资源量较均衡
B.能够充分利用工作面进行施工
C.专业工作队劳动生产率较高
D.专业工作队能够连续施工
(1)充分利用工作面进行施工,工期短;
(2)如果每一个施工对象均按专业成立工作队,劳动力及施工机具等资源无法均衡使用;
(3)如果由一个工作队完成一个施工对象的全部施工任务,则不能实现专业化施工,不利于提高劳动生产率;
(4)单位时间内投入的劳动力、施工机具、材料等资源量成倍地增加,不利于资源供应的组织;
(5)施工现场的组织管理比较复杂。
【本题考点】施工组织方式及特点P21
70、 组织建设工程流水施工时,划分施工段应遵循的原则是()
A.各专业工作队在同一施工段上的劳动量应大致相等
B.施工段数目应满足流水施工成本核算要求
C.施工段的界限应尽可能与结构界面错开
D.每个施工段应有满足劳动组织需求的工作面
1)同一专业工作队在各个施工段上的劳动量应大致相等,相差幅度不宜超过10%~15%;
2)每个施工段内要有足够的工作面,以保证相应数量的工人、主要施工机械的生产效率,满足合理劳动组织的要求;
3)施工段的界限应尽可能与结构界限(如沉降缝、伸缩缝等)相吻合,或设在对建筑结构整体性影响小的部位,以保证建筑结构的整体性;
4)施工段的数目要满足合理组织流水施工的要求。施工段数目过多,会降低施工速度,延长工期;施工段过少,不利于充分利用工作面,可能造成窝工;
5)对于多层建筑物、构筑物或需要分层施工的工程,应既分施工段,又分施工层,各专业工作队依次完成第一施工层中各施工段任务后,再转入第二施工层的施工段上作业,依此类推。以确保相应专业队在施工段与施工层之间,组织连续、均衡、有节奏地流水施工。
【本题考点】流水施工参数P24
↓完整版2026监理《目标控制(土建)》真题下载↓
2026年监理工程师真题解析直播及回放
监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!
↓扫描下方二维码加入监理真题群↓

2026年监理工程师成绩查询时间
2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!
↓扫码订阅2026年监理查分动态↓
