2026年监理工程师目标控制(土建)真题答案解析(71-80题)
71、 某工程有3个施工过程,划分为4个施工段组织加快的成倍节拍流水,流水节拍分别是6天、3天和6天。则需安排的专业工作队数是()
A.3
B.4
C.5
D.6
【本题考点】成倍节拍流水施工P29
72、 某工程有A和B两个施工过程,划分为5各施工段组织流水施工,流水节拍分别是5天,2天,4天,6天、3天和4天、3天、5天、2天、6天,间歇时间有3天,施工过程A和B的开始时间差的天数是()天。
A.5
B.6
C.8
D.9
间歇时间3天,施工过程A和B的开始时间差的天数是6+3=973、 工程网络计划中,工作A、B和C的持续时间分别为3天,5天和4天,最早开始时间分别为第12天,第8天和第15天,A、B和C三项工作的紧后工作D的持续时间为4天,则工作D的最早开始时间是第()天。
A.19
B.17
C.15
D.13
【本题考点】工作的六个时间参数P44-45
74、
工程网络计划中,工作的自由时差指的是()
A.不影响其持续时间的机动时间
B.不影响其最早完成时间的机动时间
C.不影响其紧后工作最早开始时间的机动时间
D.不影响其紧后工作最迟开始时间的机动时间
【本题考点】工作的六个时间参数P45
75、
工程网络计划中,工作A的持续时间为5天,最早开始时间为第14天,其紧后?工作B、C和D的持续时间分别为7天,4天和6天,最迟开始时间分别为第25天、第24天和第30天,工作A的总时差是()
A.5
B.6
C.9
D.11
【本题考点】计算工作总时差P48

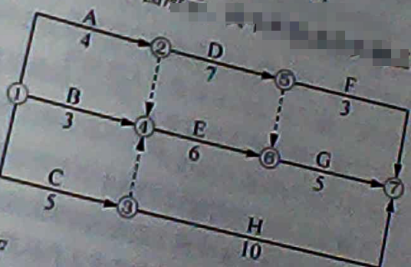

76、 某工程双代号网络计划如下图所示,其中所包含的关键工作是()
A.工作A、D和F
B.工作B、E和G
C.工作C、E和H
D.工作C、D和E
【本题考点】确定关键工作和关键线路P49
77、工程网络计划费用优化过程中,缩短关键工作持续时间应满足的条件是()
A.全部关键工作尚有可缩短时间
B.网络计划的计算工期保持不变
C.压缩对象持续时间不能小于最短持续时间
D.压缩对象的直接费用率大于间接费用率
1)缩短后工作的持续时间不能小于其最短持续时间;
2)缩短持续时间的工作不能变成非关键工作。
【本题考点】费用优化P71
78、工程网络计划“工期固定,资源均衡”优化过程中,不应改变的内容是()
A.各项工作的总时差
B.各项工作之间的逻辑关系
C.非关键工作的开始和完成时间
D.单位时间资源需用量分布
1)在优化过程中,不改变网络计划中各项工作之间的逻辑关系;
2)在优化过程中,不改变网络计划中各项工作的持续时间;
3)网络计划中各项工作的资源强度(单位时间所需资源数量)为常数,而且是合理的;
4)除规定可中断的工作外,一般不允许中断工作,应保持其连续性
【本题考点】资源优化P76
80、 为分析混凝土浇筑质量,共收集80份抗压强度报告,数据极差为15N/m2。采用直方图法分析时,合理的数据组数和组距应分别是()。
A.组数为5,组距为4
B.组数为6,组距为4
C.组数为7,组距为2
D.组数为8,组距为2
【本题考点】直方图法P161
第2题 多选题 (每题2分,共40题,共80分)
↓完整版2026监理《目标控制(土建)》真题下载↓
2026年监理工程师真题解析直播及回放
监理考试两天全程伴考,5月16日-19日,233网校唐忍、王竹梅、江凌俊、梁毛、李博韬老师直播解析2026年监理各科真题,带大家对答案!
↓扫描下方二维码加入监理真题群↓

2026年监理工程师成绩查询时间
2026年监理工程师成绩预计7月中下旬公布,担心错过查分时间,建议订阅233网校监理工程师考试消息提醒服务,及时获取查分动态!
↓扫码订阅2026年监理查分动态↓
